Oprava mostů v ulici Tyršova
Město Nymburk rekonstruuje dva významné mosty v Tyršově ulici – most NB-11 přes Malé Valy a most NB-15 přes Velké Valy. Oba mosty se nacházejí v městské památkové zóně a jejich stav vyžadoval rozsáhlou opravu.
Cílem projektu je zajistit dlouhodobou bezpečnost a funkčnost mostních konstrukcí, zlepšit podmínky pro pěší a automobilovou dopravu a současně zachovat historický charakter mostů.
Základní informace:
- Místo: Tyršova ulice, Nymburk
- Objekty: most NB-11 přes Malé Valy a most NB-15 přes Velké Valy
- Charakter projektu: komplexní oprava a rekonstrukce mostů
- Památková ochrana: mosty se nacházejí v památkové zóně
- Zhotovitel: N+N Konstrukce a dopravní stavby Litoměřice s.r.o.
- Předpokládaná hodnota zakázky: 29,1 mil. Kč bez DPH
- Předpokládaný termín dokončení: přibližně polovina roku 2027 – termín bude upřesněn po aktualizaci projektové dokumentace
Co se v rámci projektu provádí

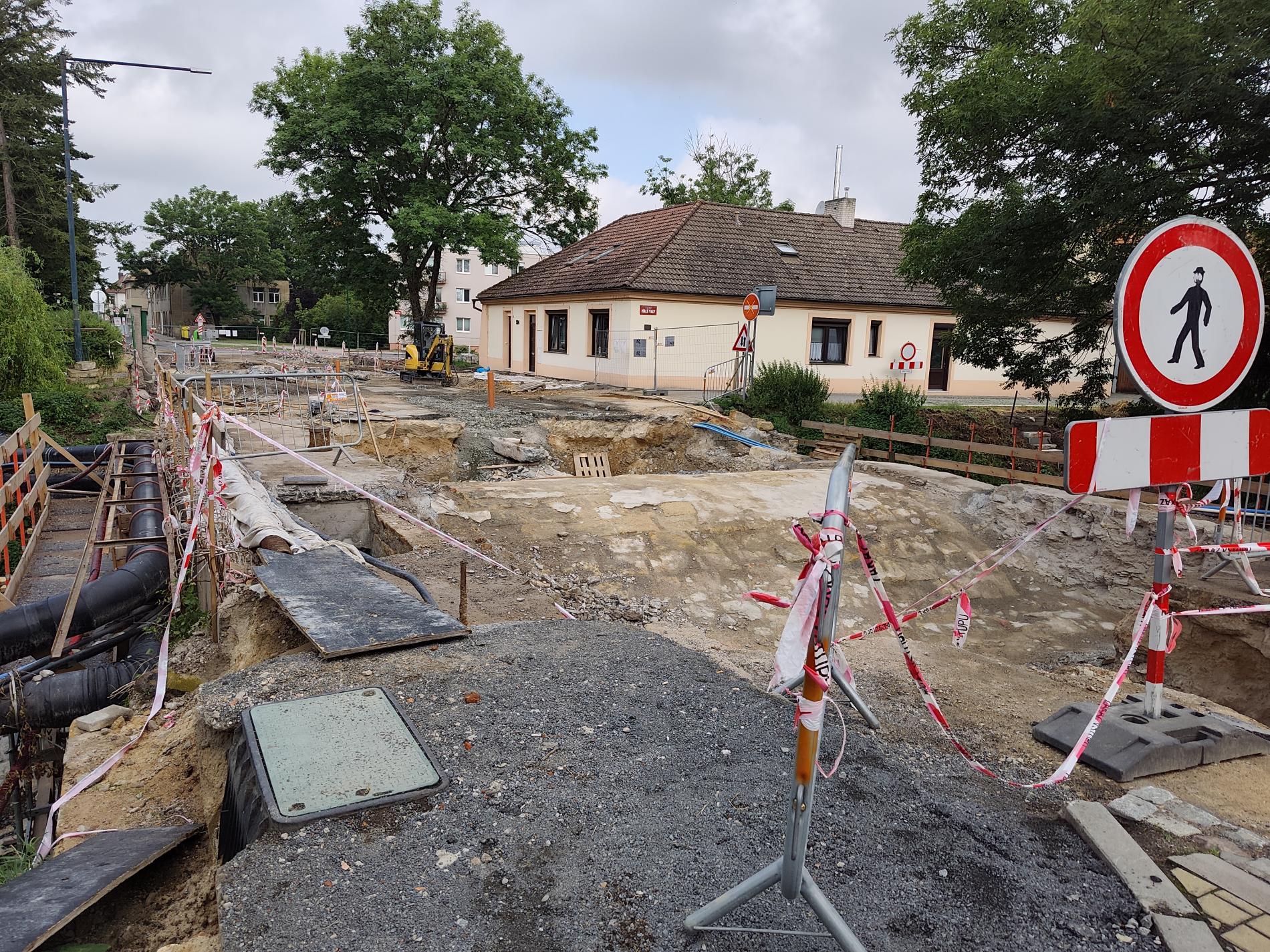

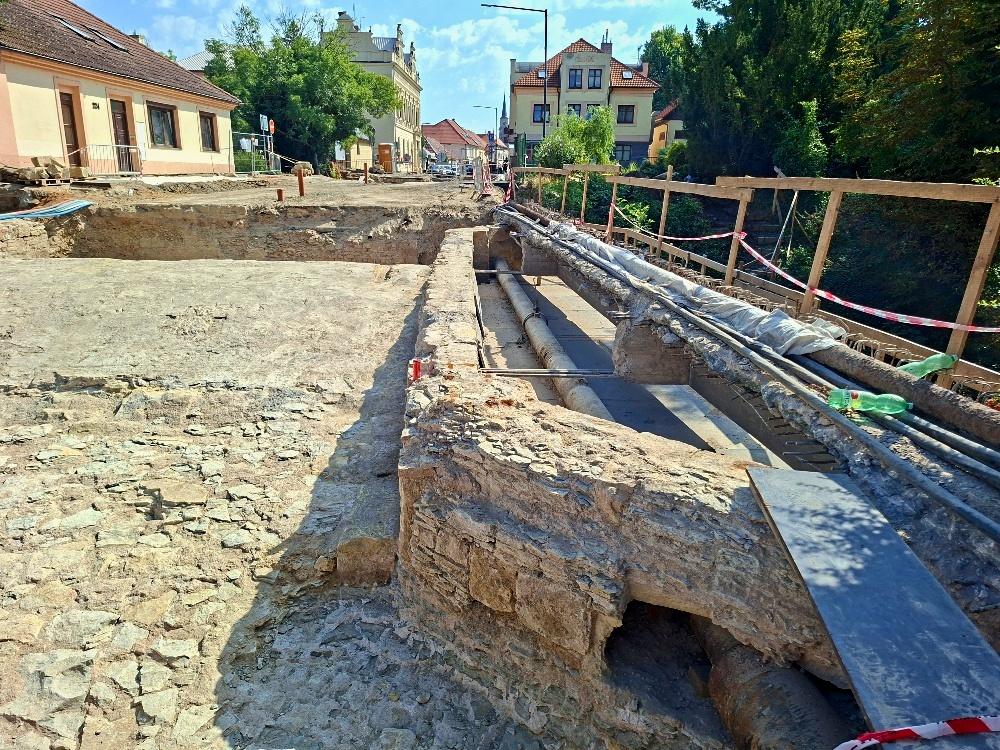

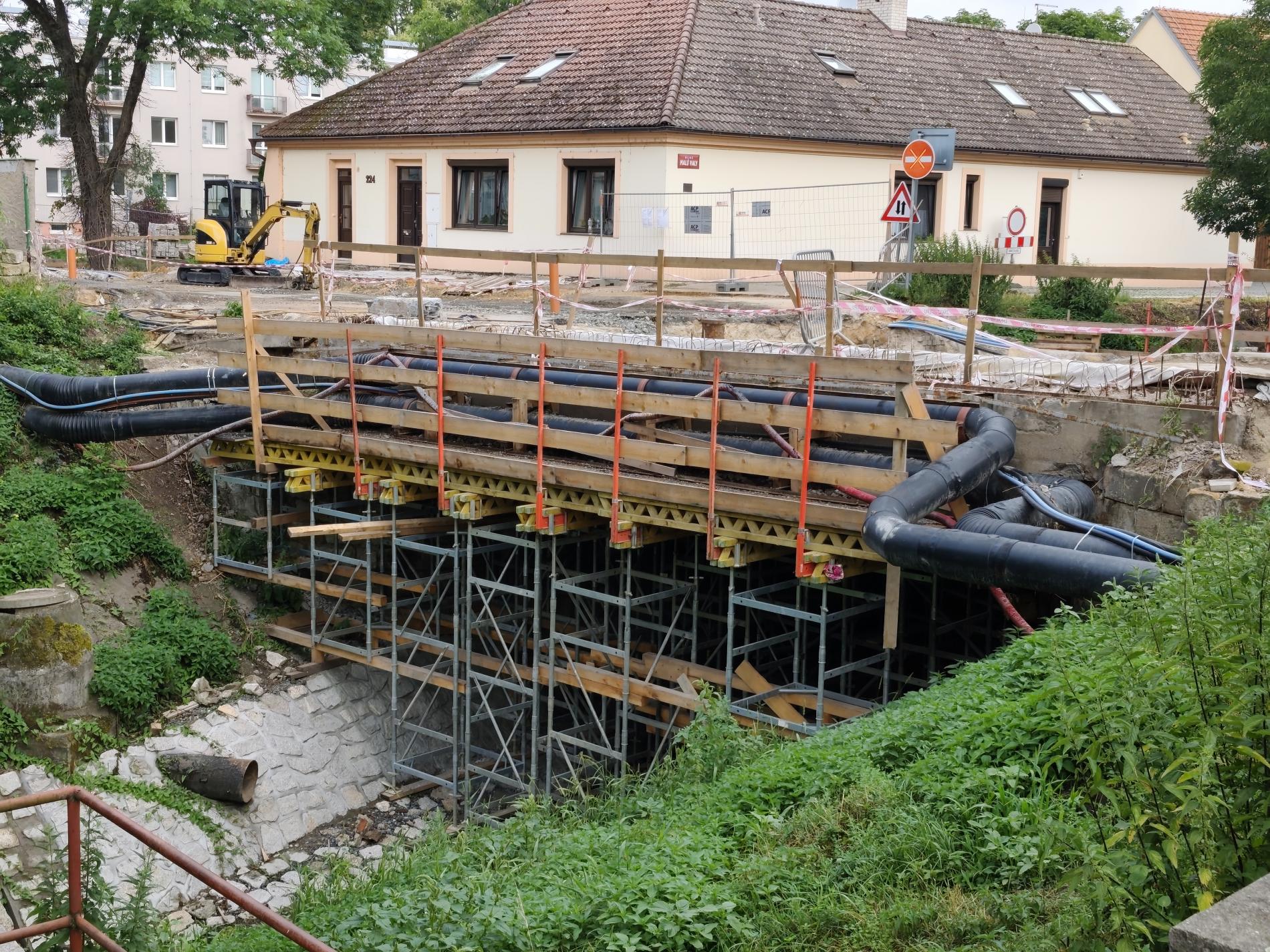

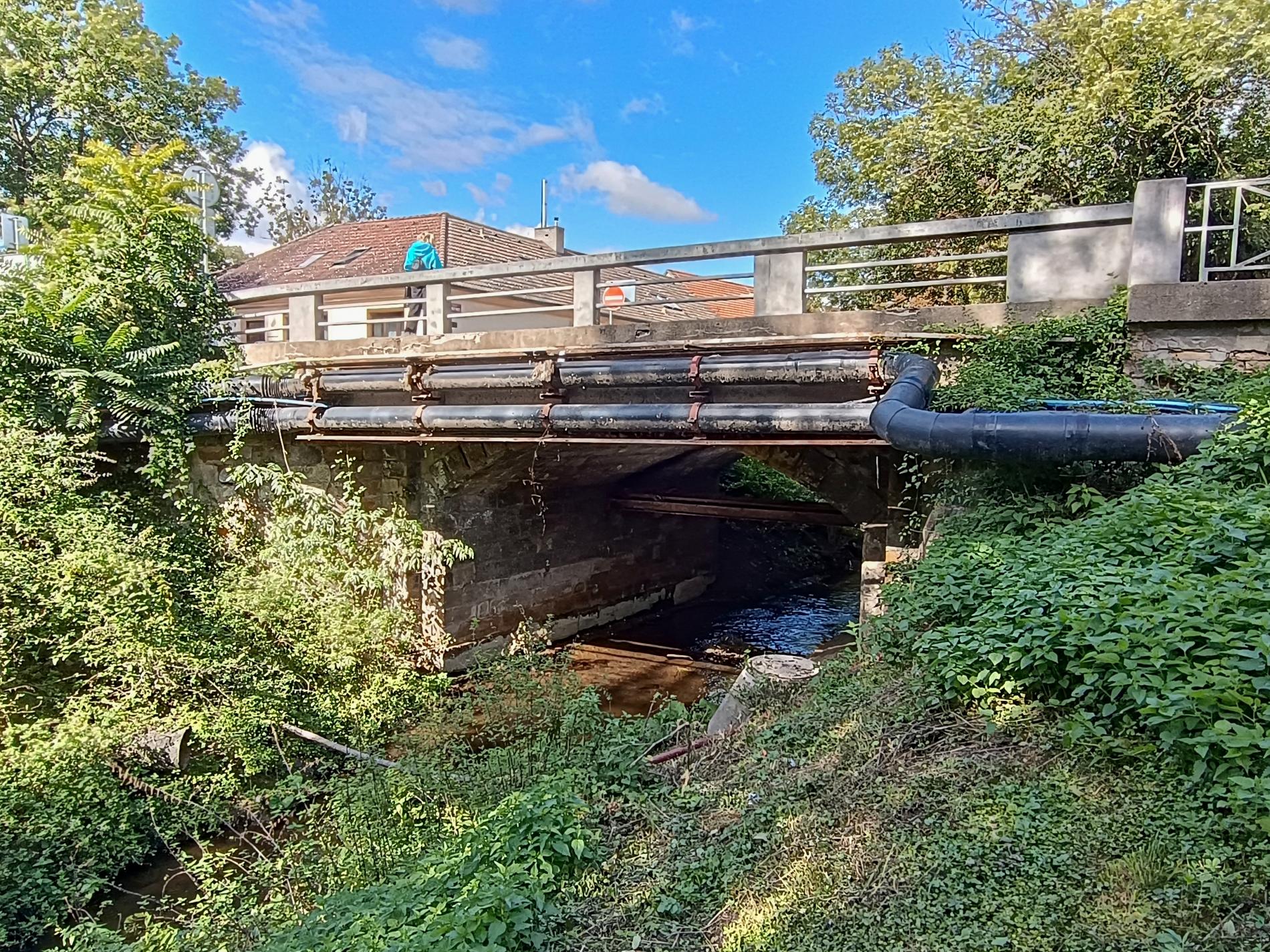

Rekonstrukce zahrnuje zejména práce na samotných mostních konstrukcích, vozovce a chodnících. Součástí je také řešení inženýrských sítí, které jsou vedeny v prostoru mostů.

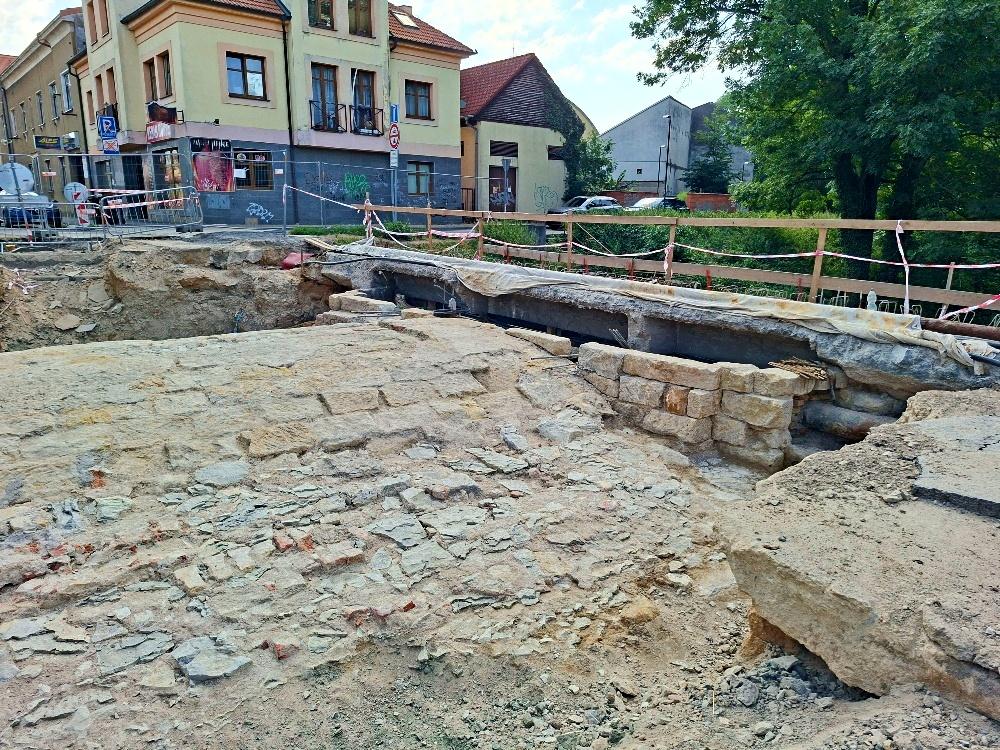

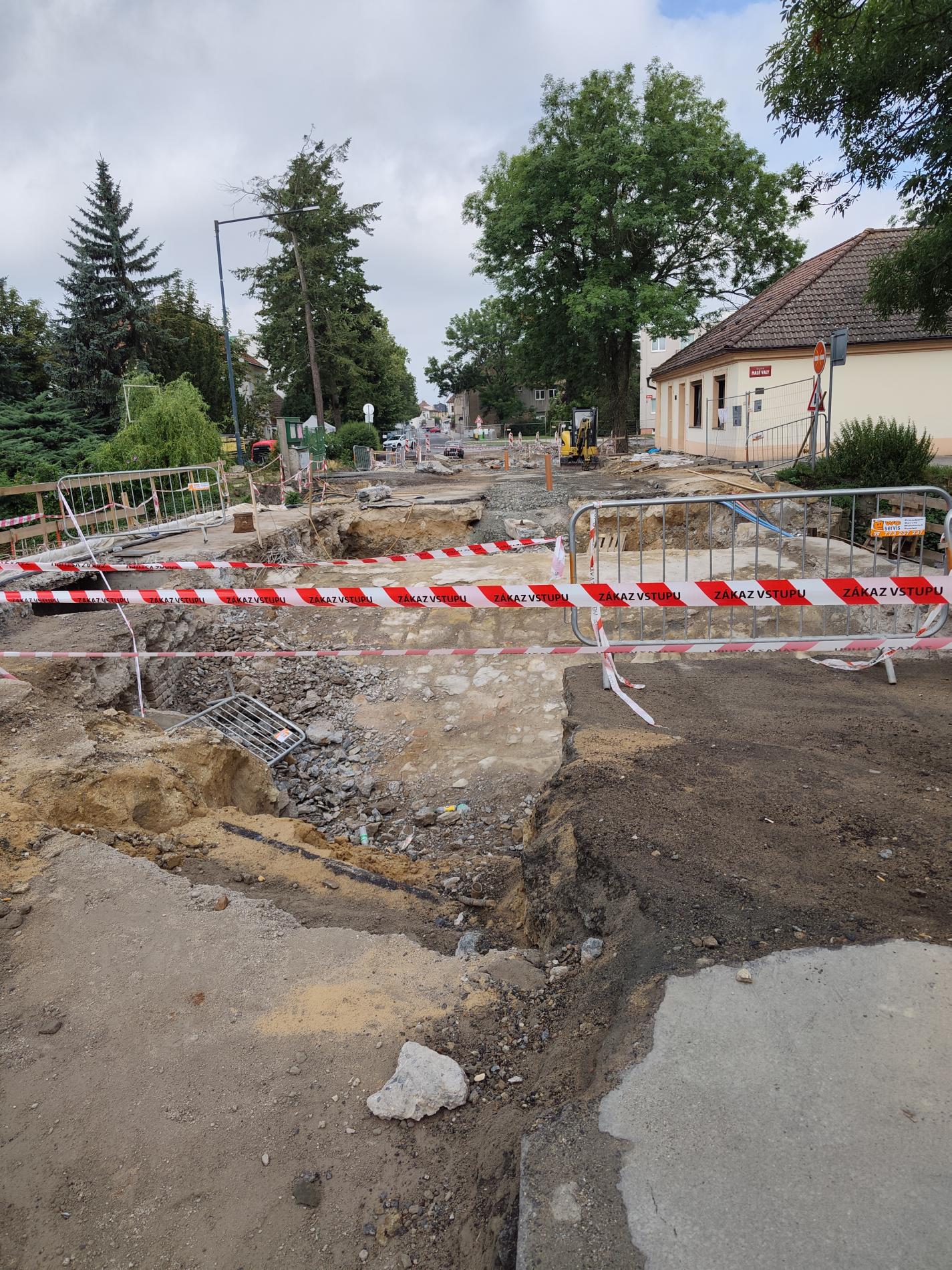

Během dosavadních prací byly po odkrytí konstrukcí zjištěny skutečnosti, které nebylo možné v plném rozsahu předvídat z projektové dokumentace. Jedná se například o:
- - výrazně silnější vrstvy vozovky a chodníků,

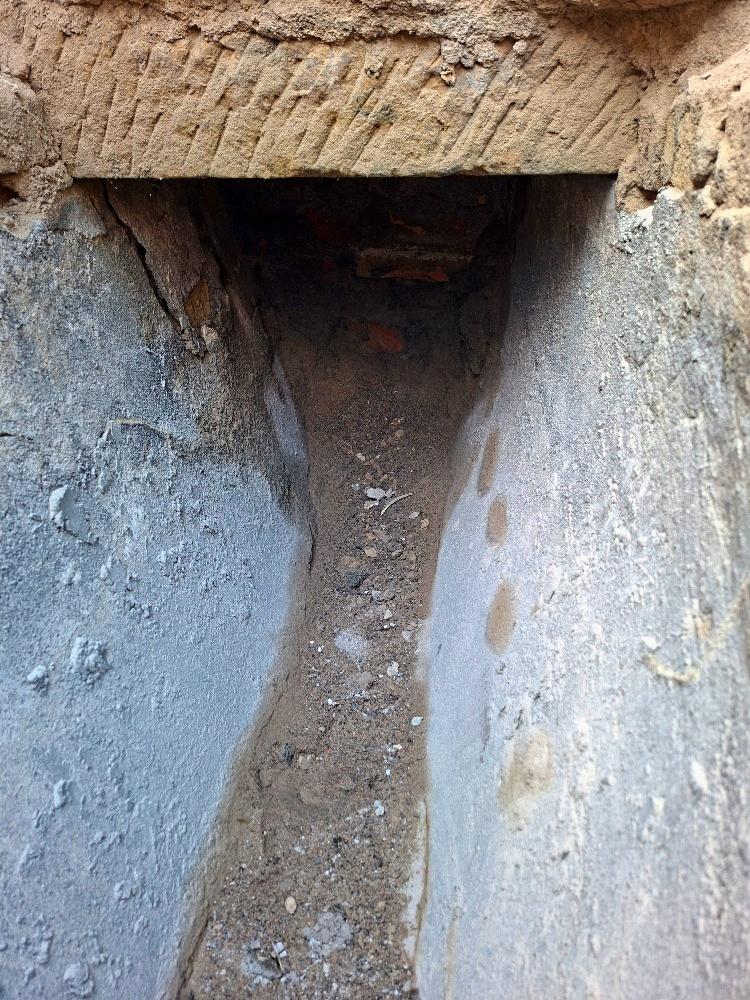

- - další betonové a železobetonové konstrukce nad klenbami,

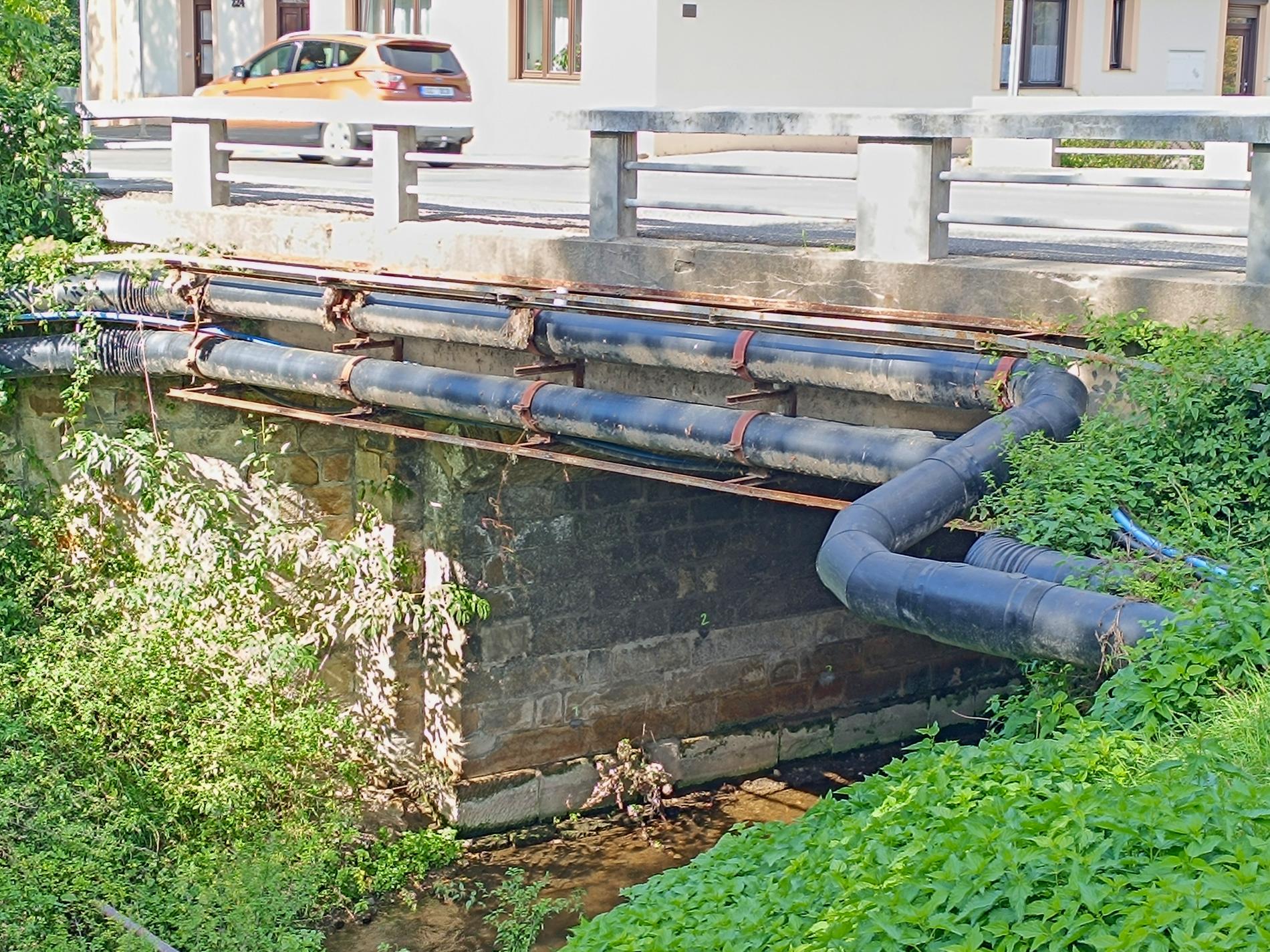

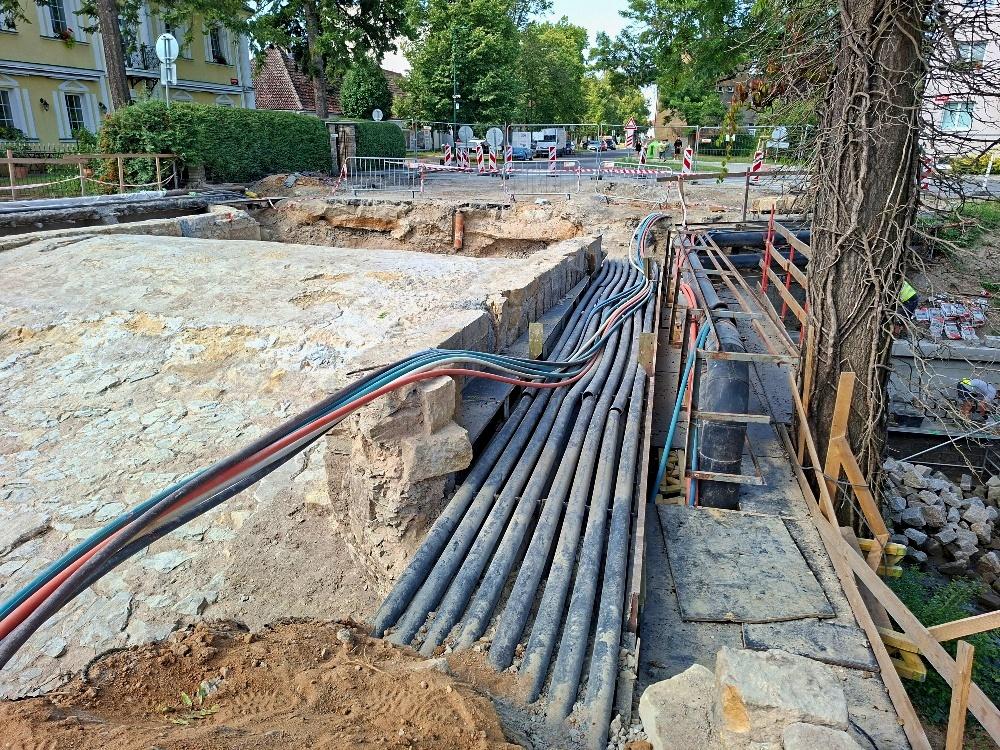

- - rozsáhlejší a jinak uložené trasy inženýrských sítí,

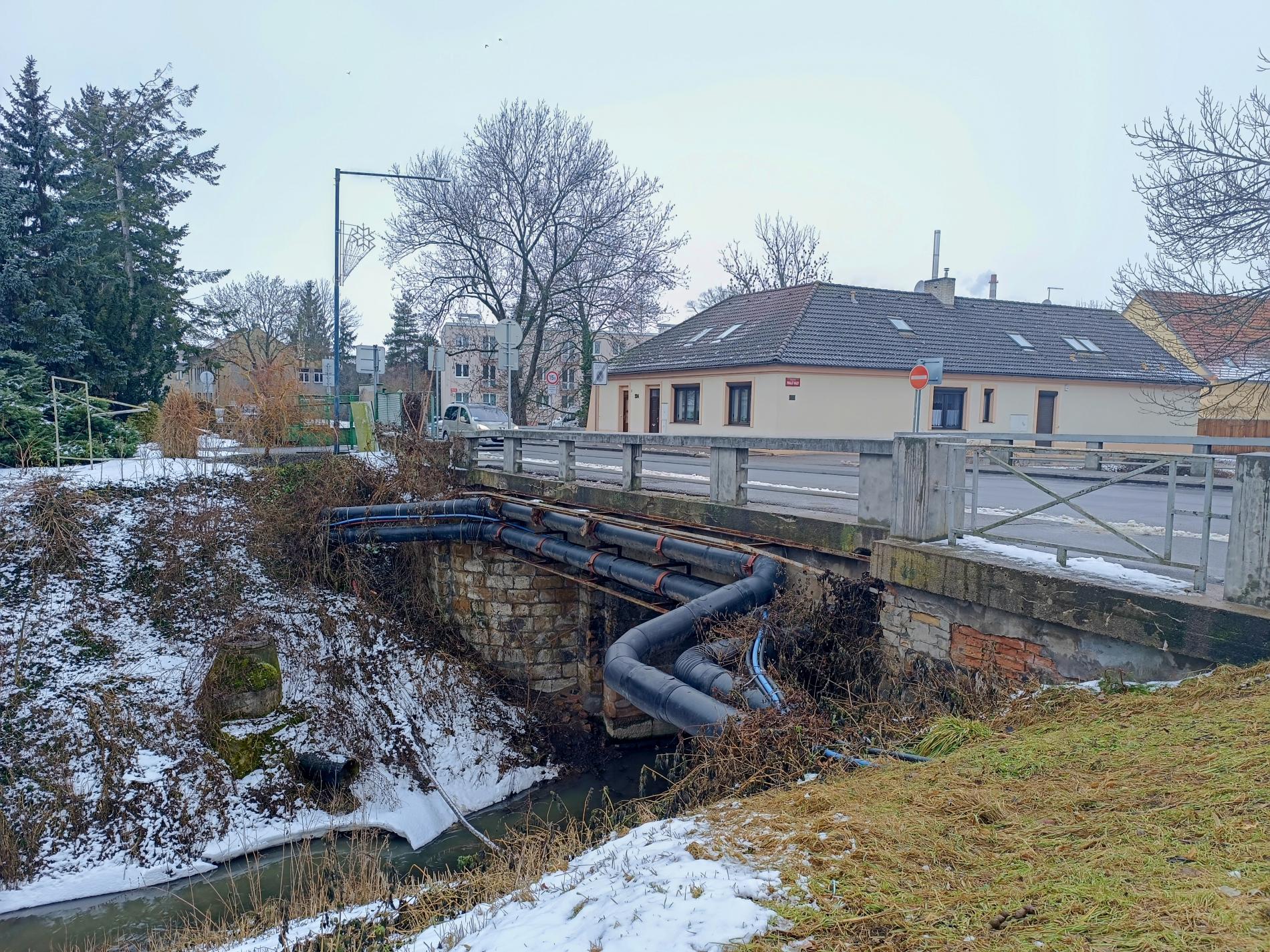

- - kolize starších kabelů ČEZ, CETIN a GasNet s navrženým řešením,

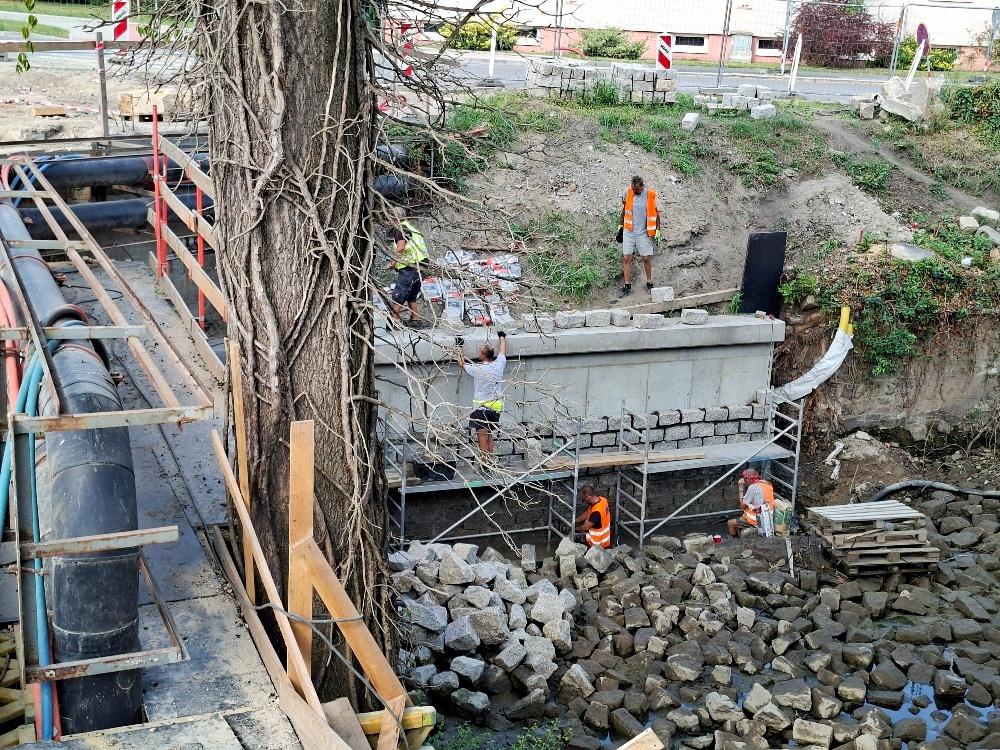

- - nutnost provedení části demoličních prací ručně,

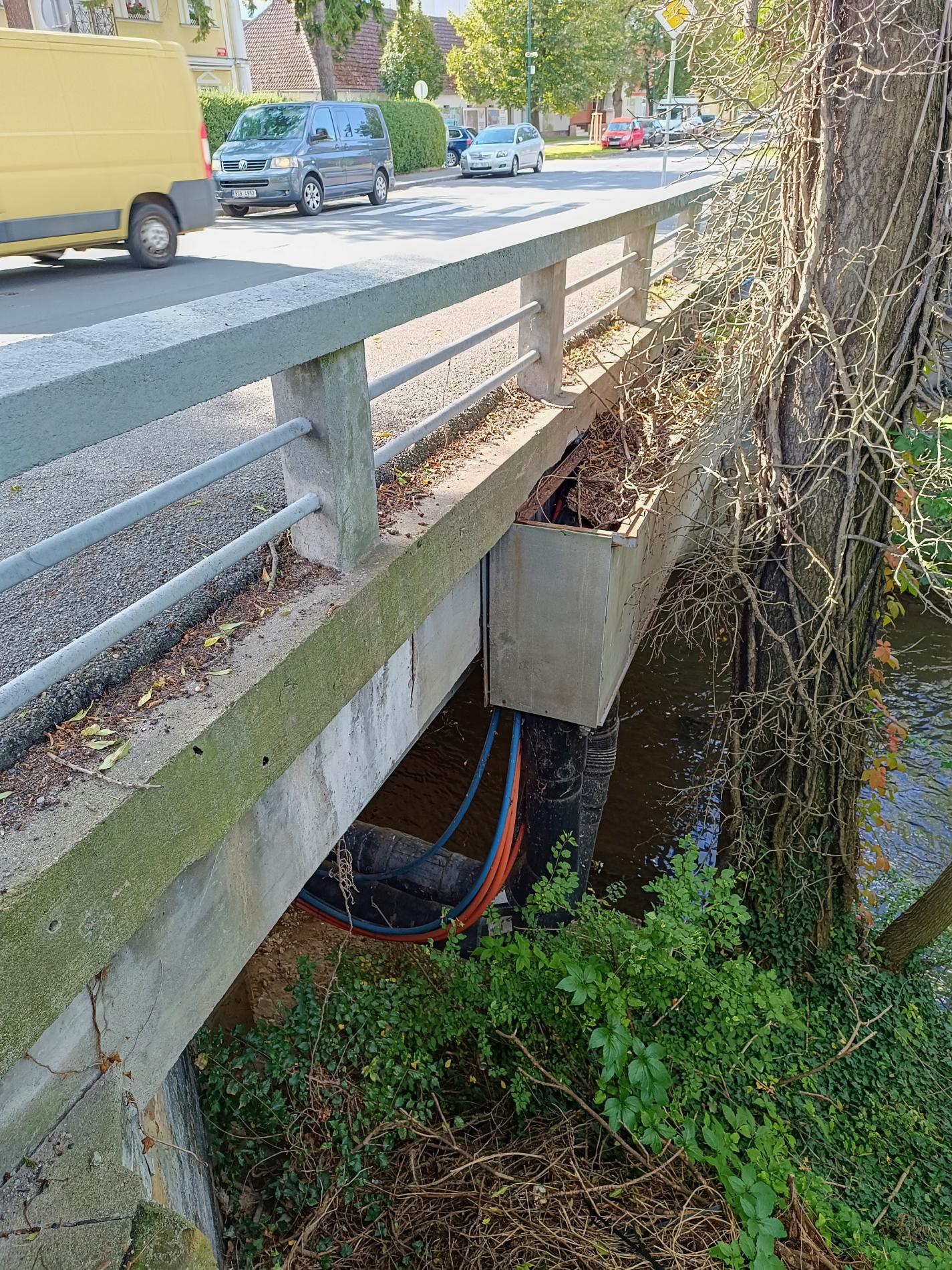

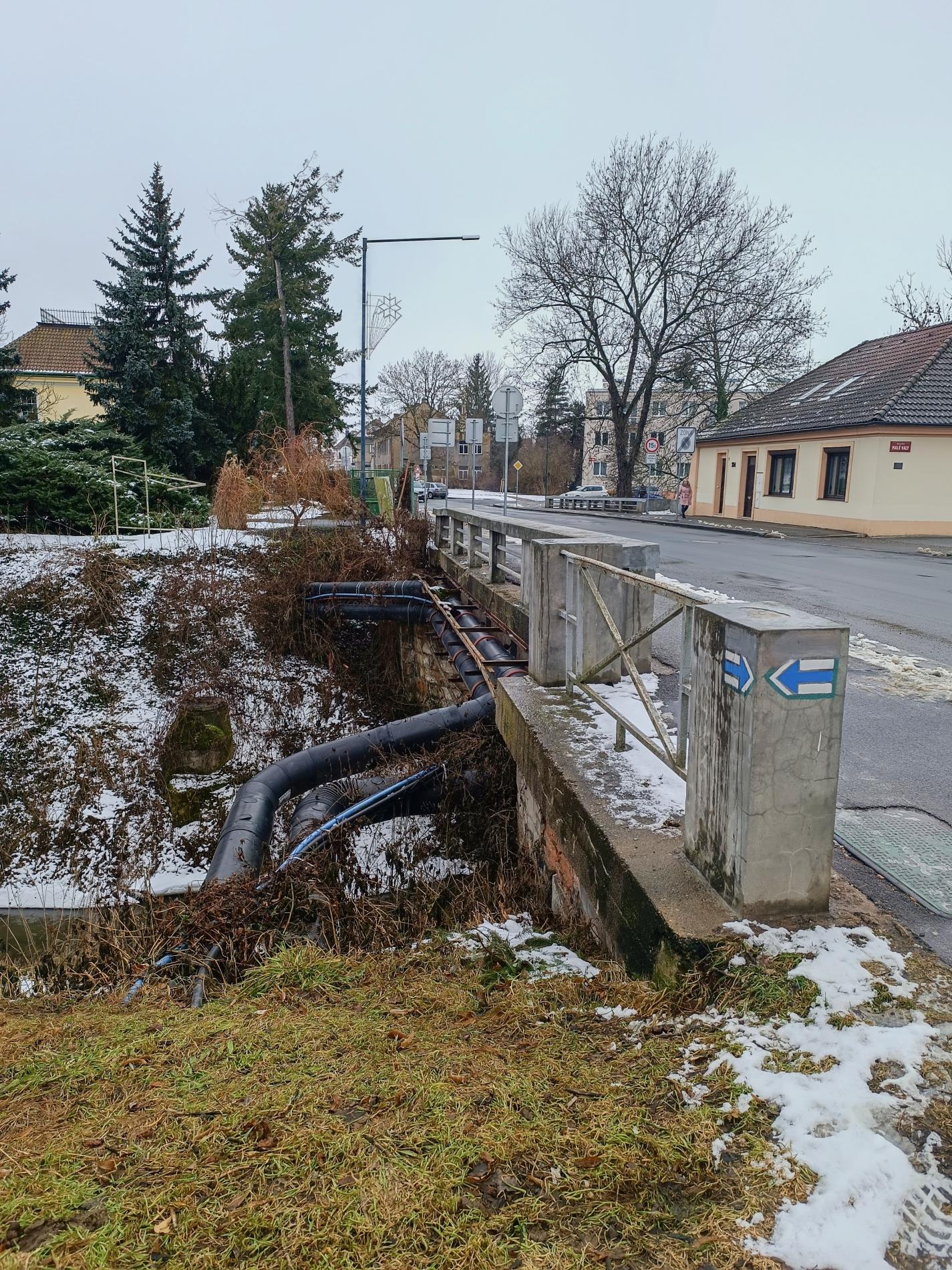

- - nutnost dočasného přeložení kabelů ČEZ na provizorní konstrukci.
Tyto skutečnosti si vyžádaly úpravu technologického postupu, aktualizaci projektové dokumentace a změny v rozsahu i harmonogramu prací.

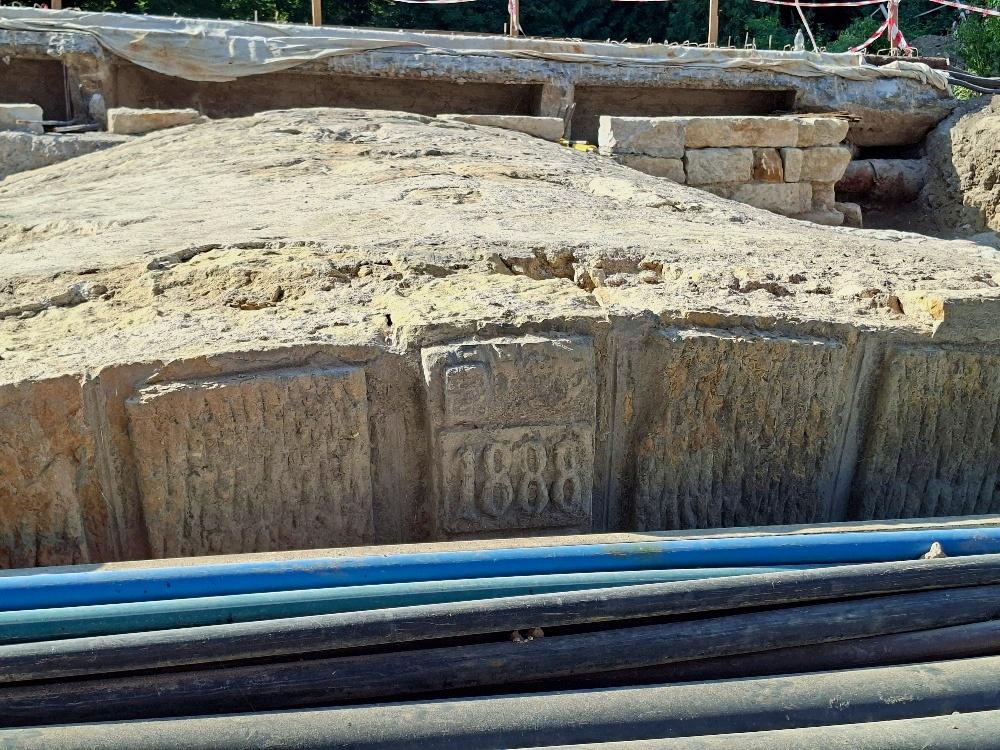

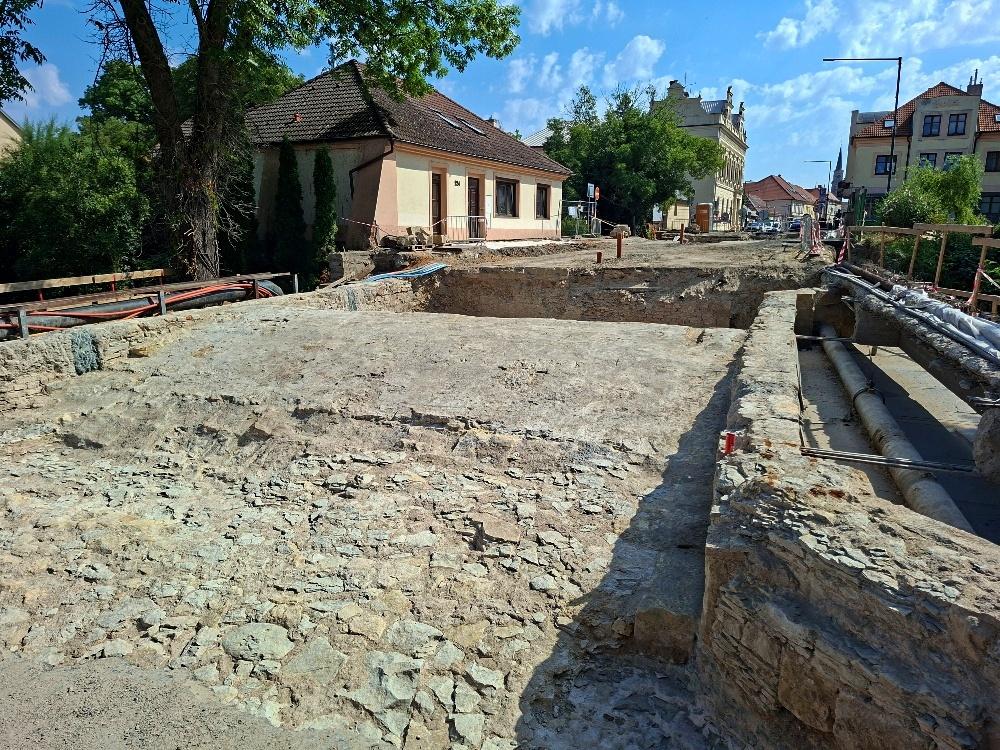

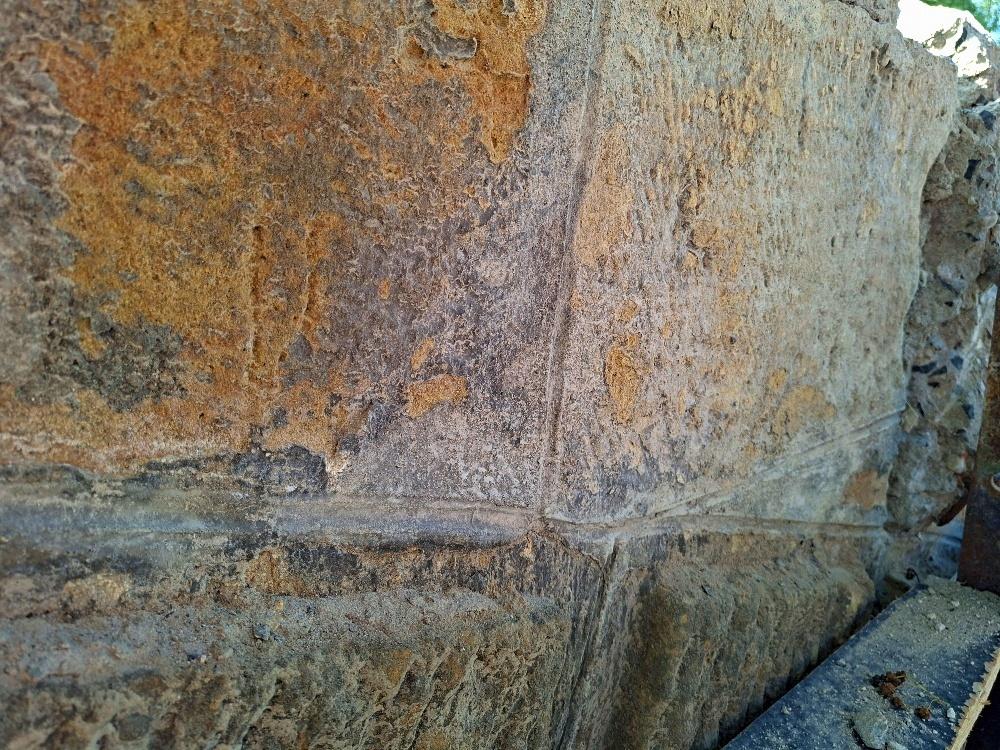

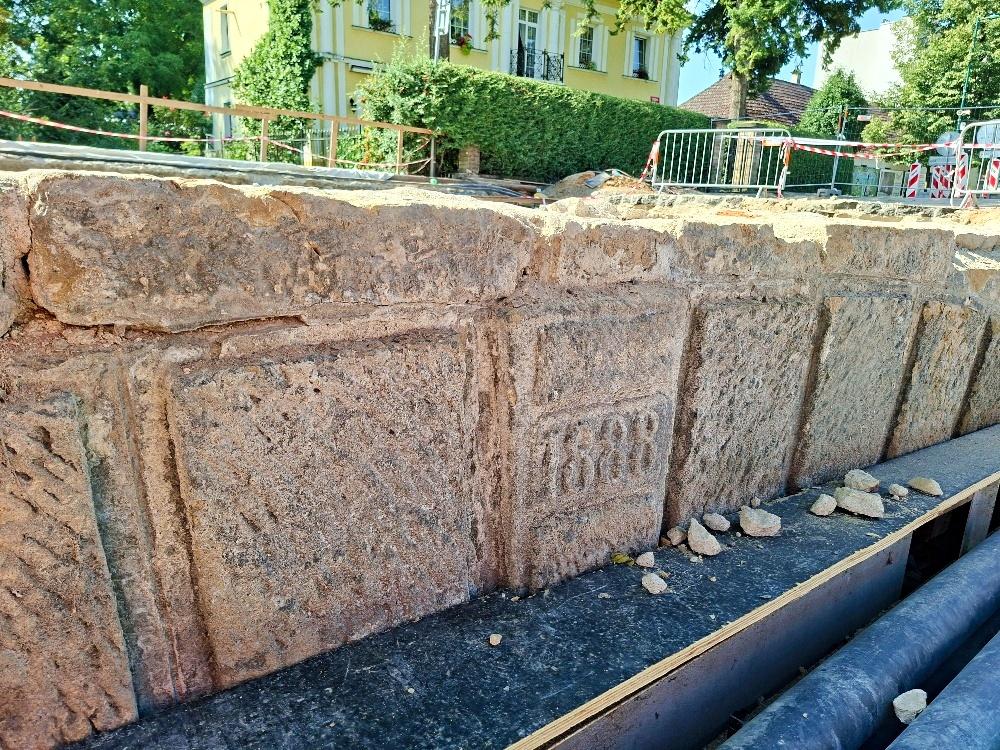

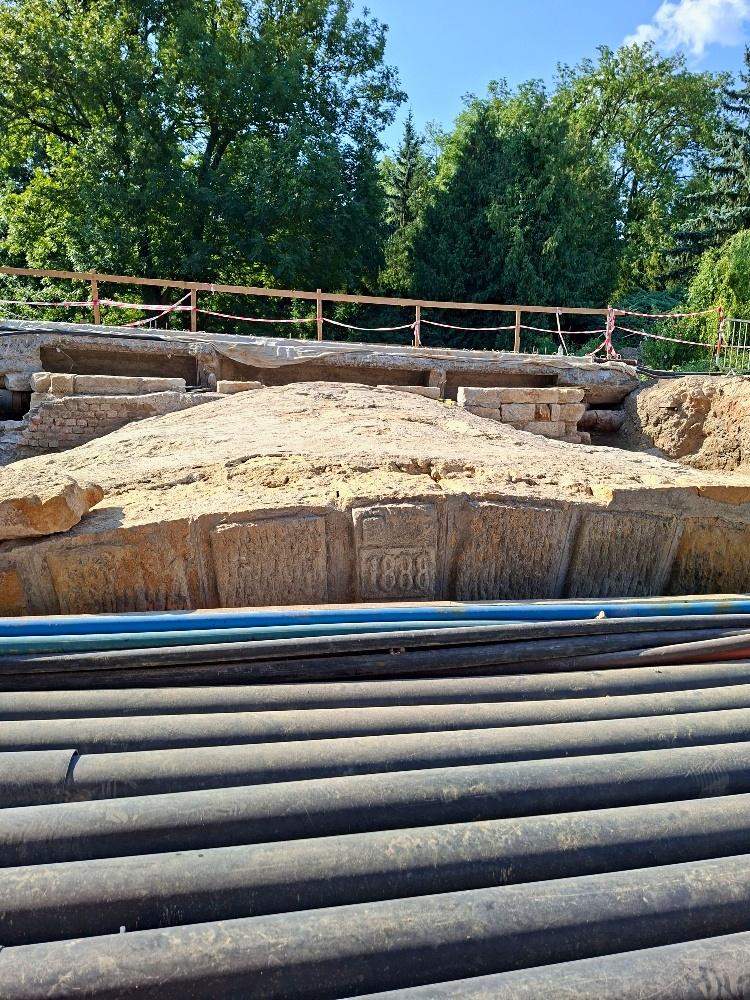

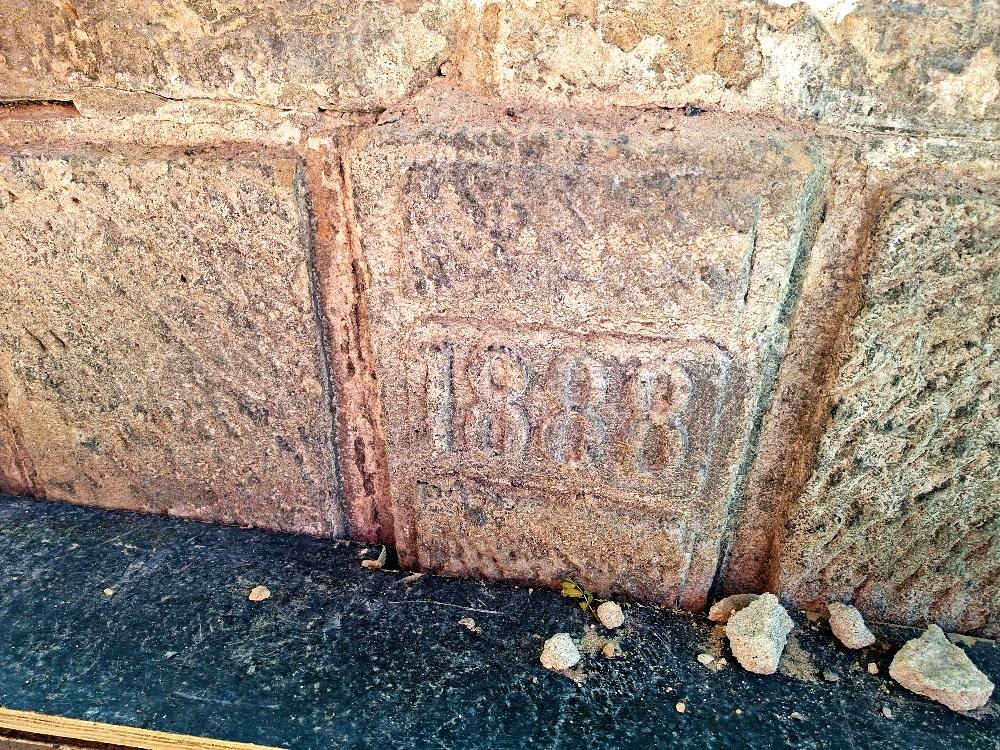

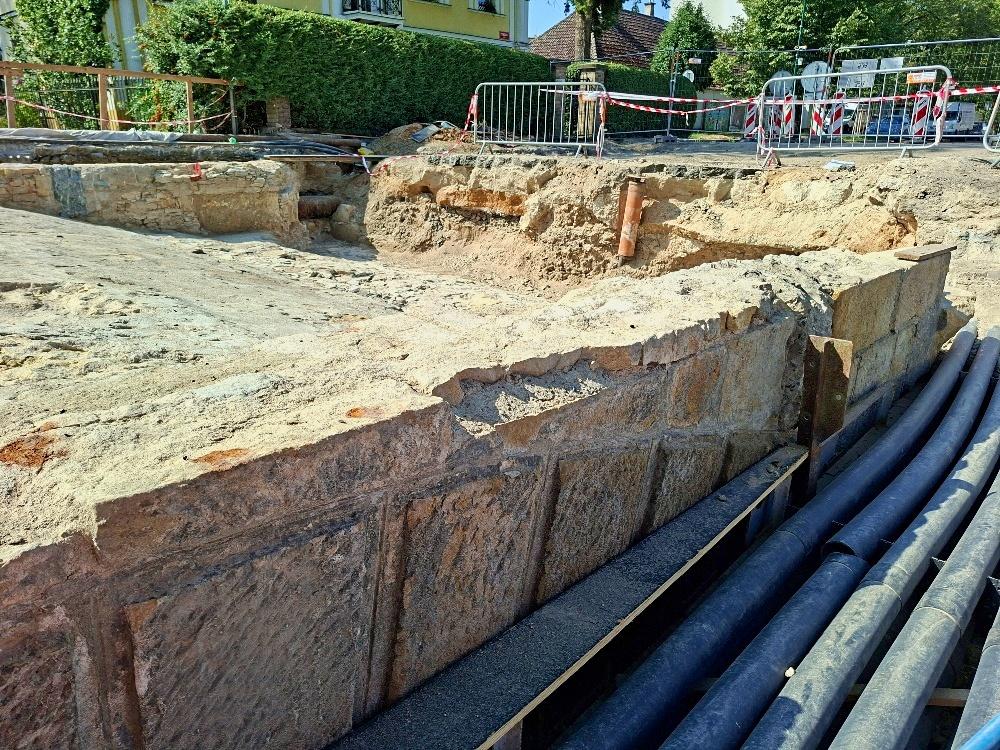

Historické zdivo

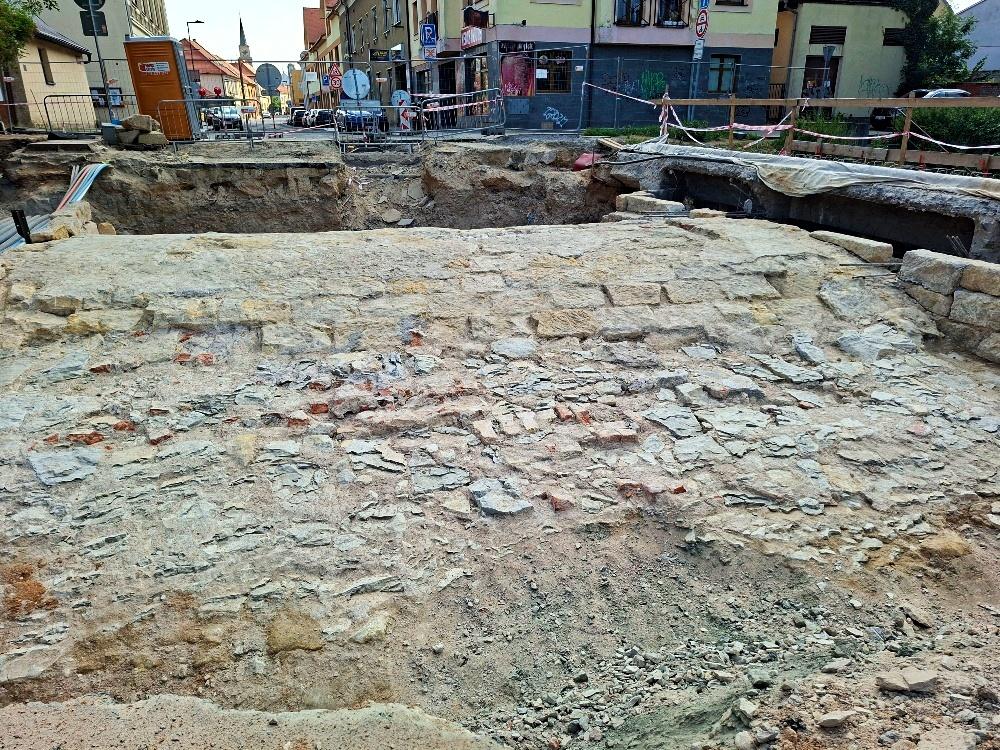

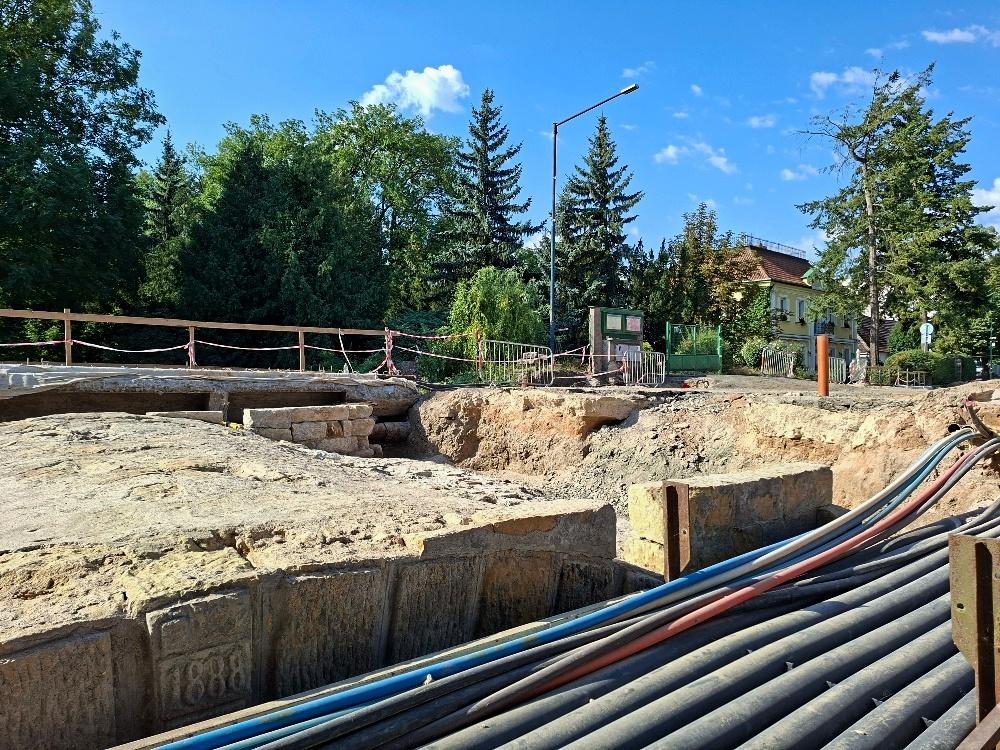

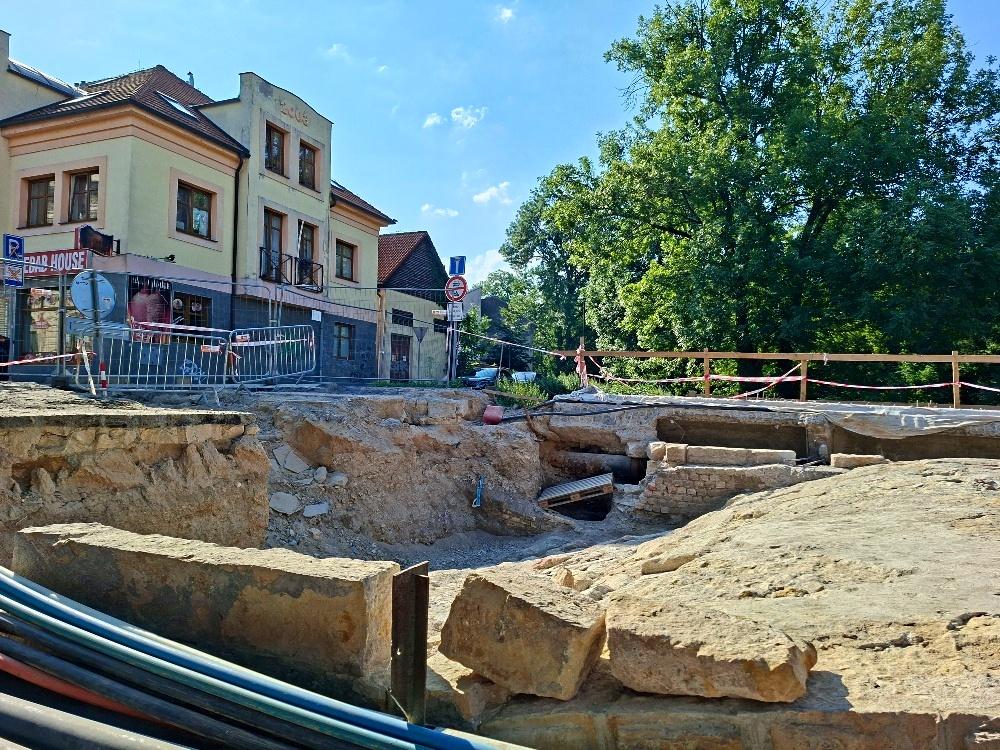

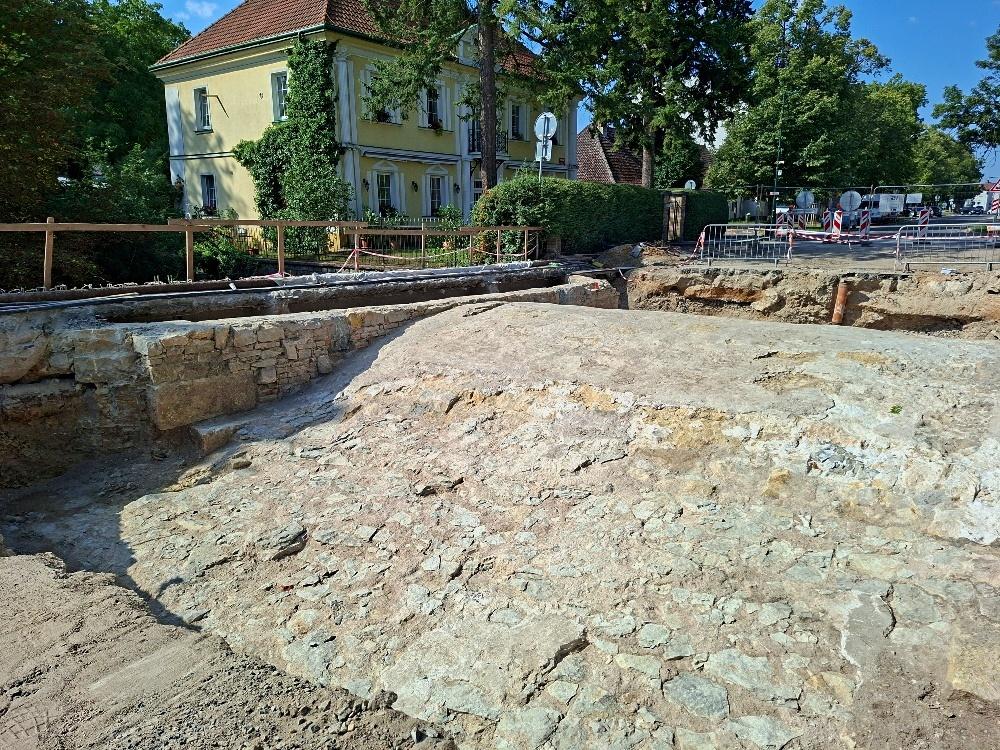

Při stavebních pracích v prostoru mezi mosty bylo odkryto historické středověké zdivo. To bude odborně odkryto a zdokumentováno a následně zakryto tak, aby bylo možné pokračovat v rekonstrukci.

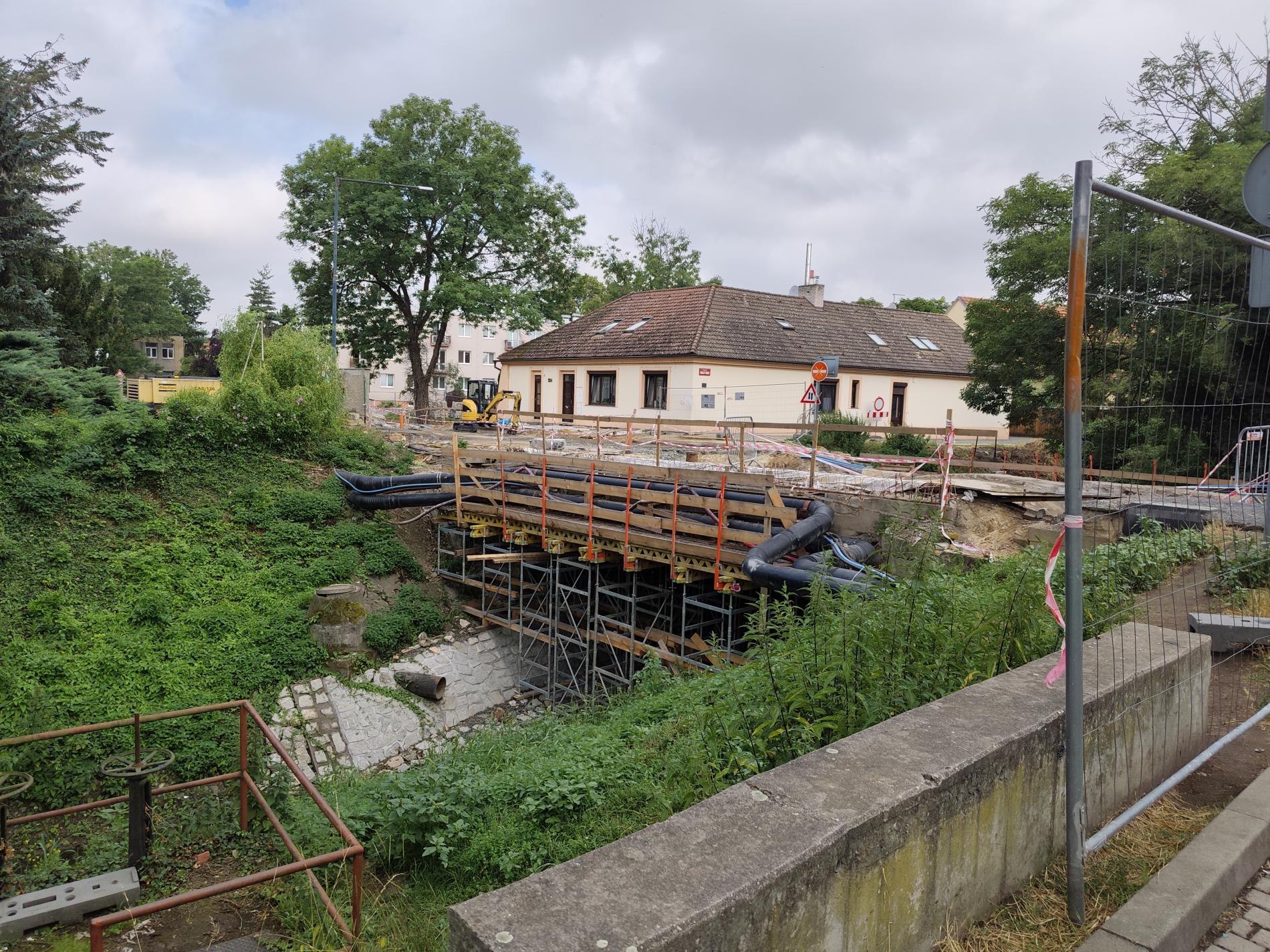

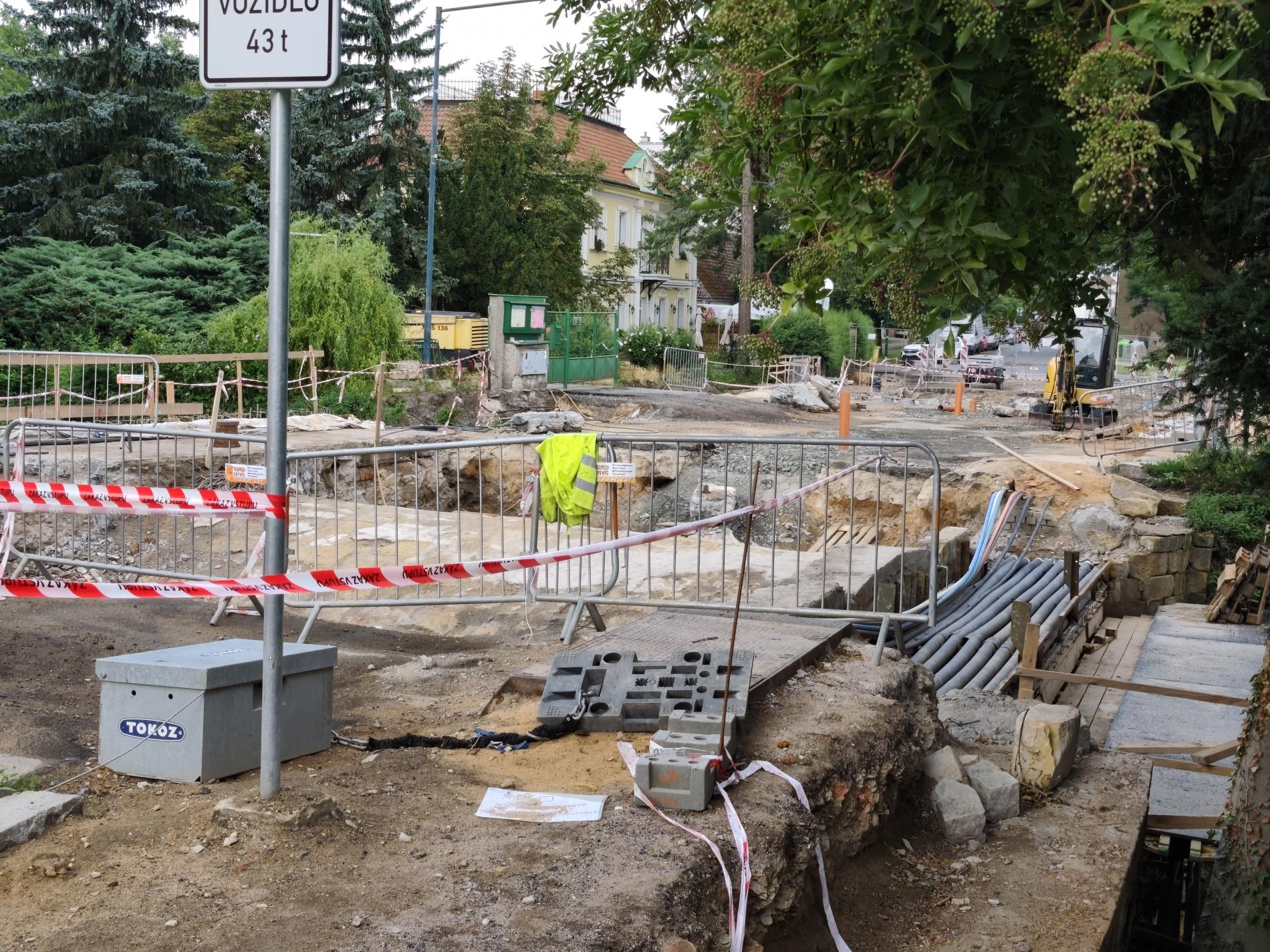

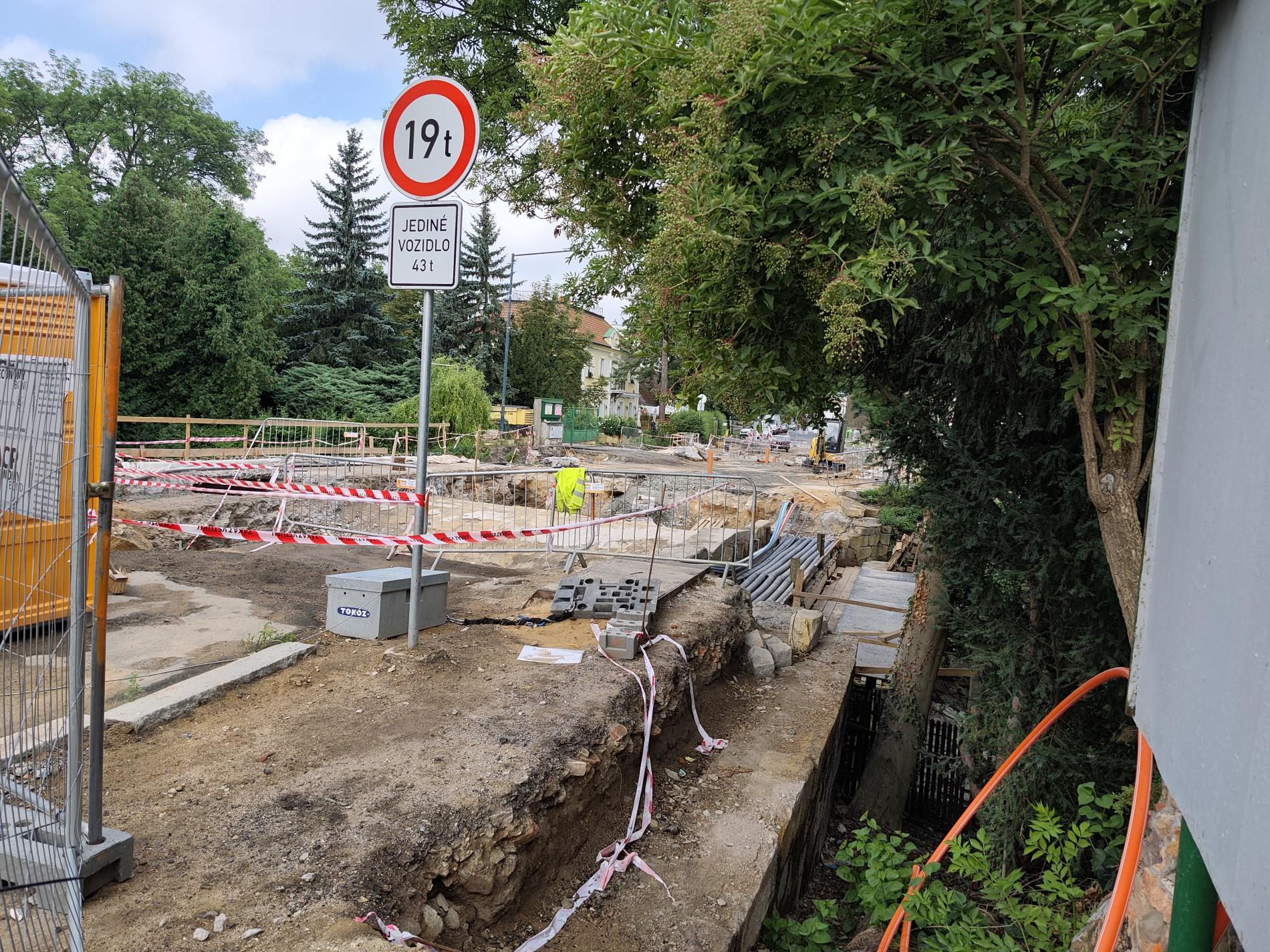

Aktuální stav – září 2026

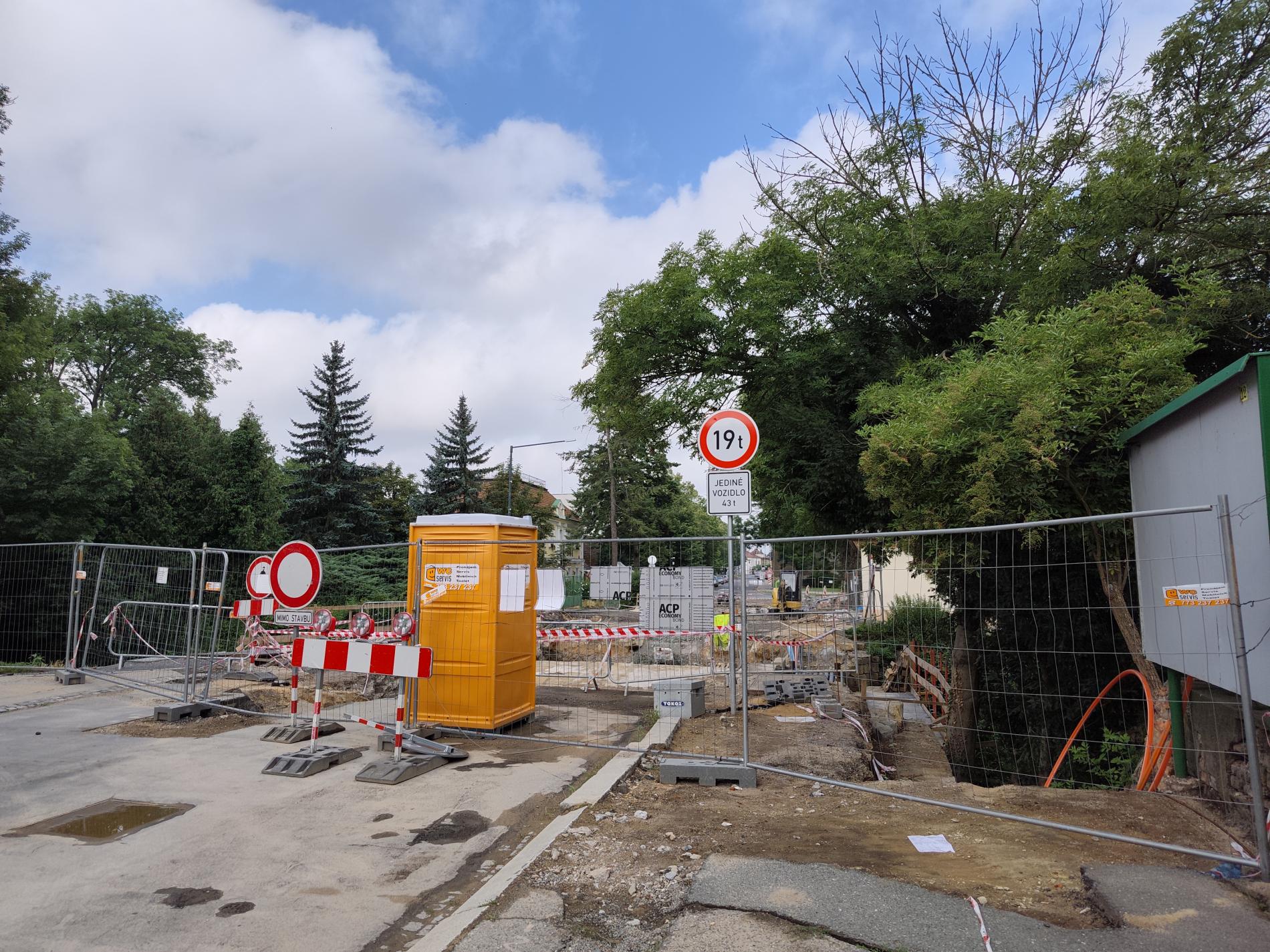

Stavba je v současnosti dočasně pozastavena. Důvodem je příprava a realizace provizorního přeložení kabelů ČEZ Distribuce.
- 7. a 10. září 2026 – předpokládaný termín provizorního přeložení kabelů
- aktualizace projektové dokumentace
- upřesnění rozsahu dalších prací
- následné stanovení přesného harmonogramu dokončení
Zhotovitel v současnosti předpokládá dokončení celého díla přibližně v polovině roku 2027. Tento termín zatím není konečný a bude možné jej přesně stanovit až po dokončení aktualizace projektové dokumentace.
Dosavadní průběh
Projekt byl zahájen s předpokladem dokončení v původně stanoveném termínu. Po zahájení stavebních prací a odkrytí jednotlivých vrstev mostů však byly zjištěny rozdíly oproti předpokladům projektu. Město proto společně s technickým a autorským dozorem a zhotovitelem postupně řeší nezbytné změny.
Dosud byly mimo jiné projednány a administrovány změny související s rozsahem demolic, odvozem materiálu, doplněním kamenného obkladu a drenáže, řešením kolizí inženýrských sítí a dočasným přeložením kabelů.
Proč je rekonstrukce potřebná
Oba mosty jsou důležitou součástí dopravní infrastruktury v centru Nymburka. Komplexní oprava má prodloužit jejich životnost, zvýšit bezpečnost provozu a vytvořit odpovídající podmínky pro pěší, cyklisty i motorovou dopravu. Zároveň je nutné respektovat historickou hodnotu mostů a jejich umístění v památkové zóně.
Ing. Iveta Žemlová
tel: 325 501 203, iveta.zemlova@meu-nbk.cz
Odbor rozvoje a investic
Městský úřad Nymburk
Zhotovitel:
Předpokládaná cena díla: 22 451 269,14 Kč bez DPH
Zhotovitel:
N+N – Konstrukce a dopravní stavby Litoměřice, s.r.o., IČ 44564287
Předpokládaný termín dokončení: 14.12.2026
