Hřiště na Hasičárně - Skatepark

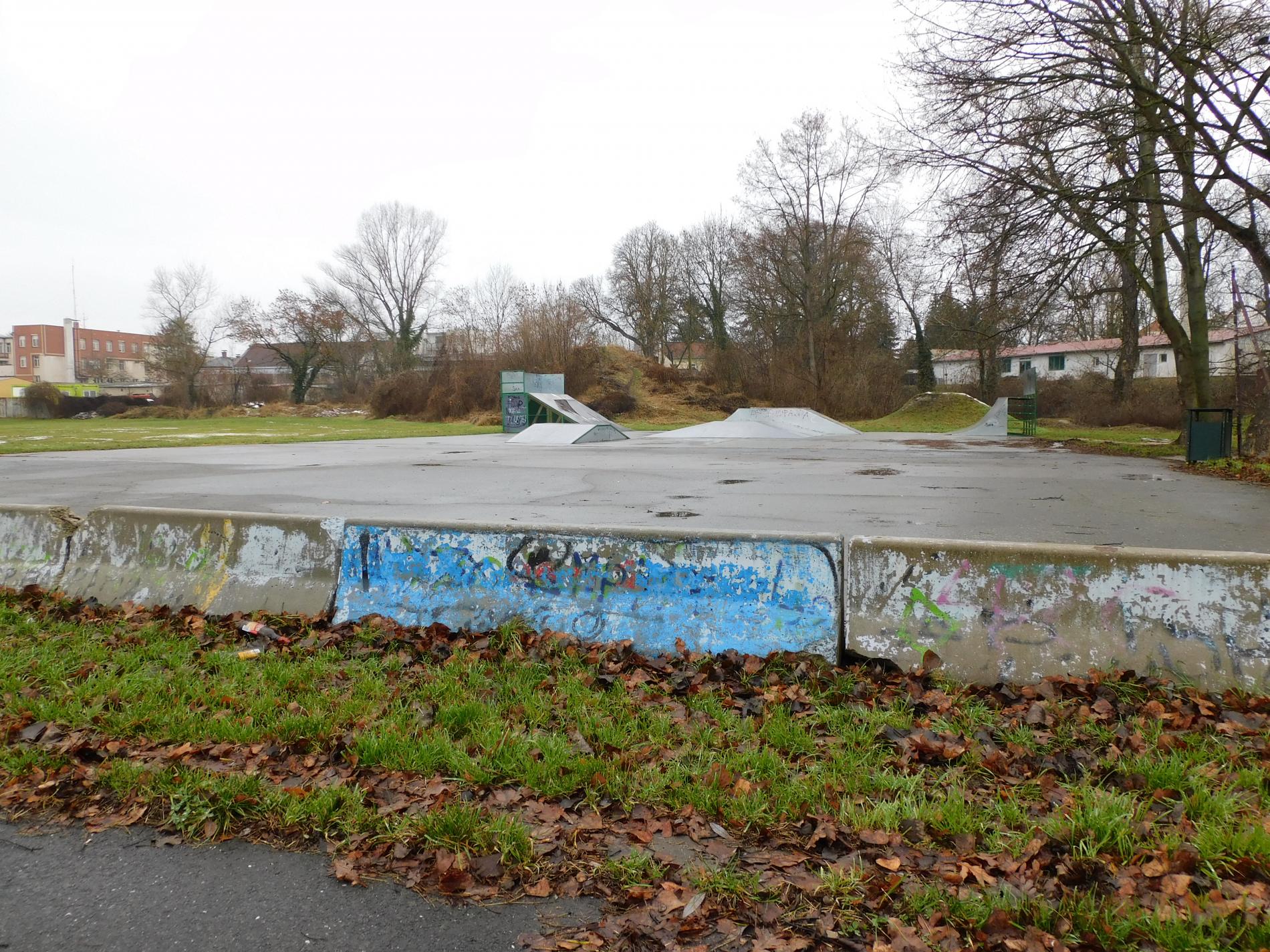

V prostoru „Na Hasičárně“ se nyní nacházejí stará hřiště, která využívá ZŠ Tyršova pro hodiny tělesné výchovy a improvizovaný skatepark. Revitalizace počítá s kompletní proměnou tohoto prostoru.
*** V roce 2021 bylo dokončeno nové multifunkční hřiště v areálu Základní školy Tyršova. Vybudování hřiště bylo předpokladem pro následnou revitalizaci prostoru "Na Hasičárně“, kdy dojde k odstranění obou školou aktuálně používaných hřišť.

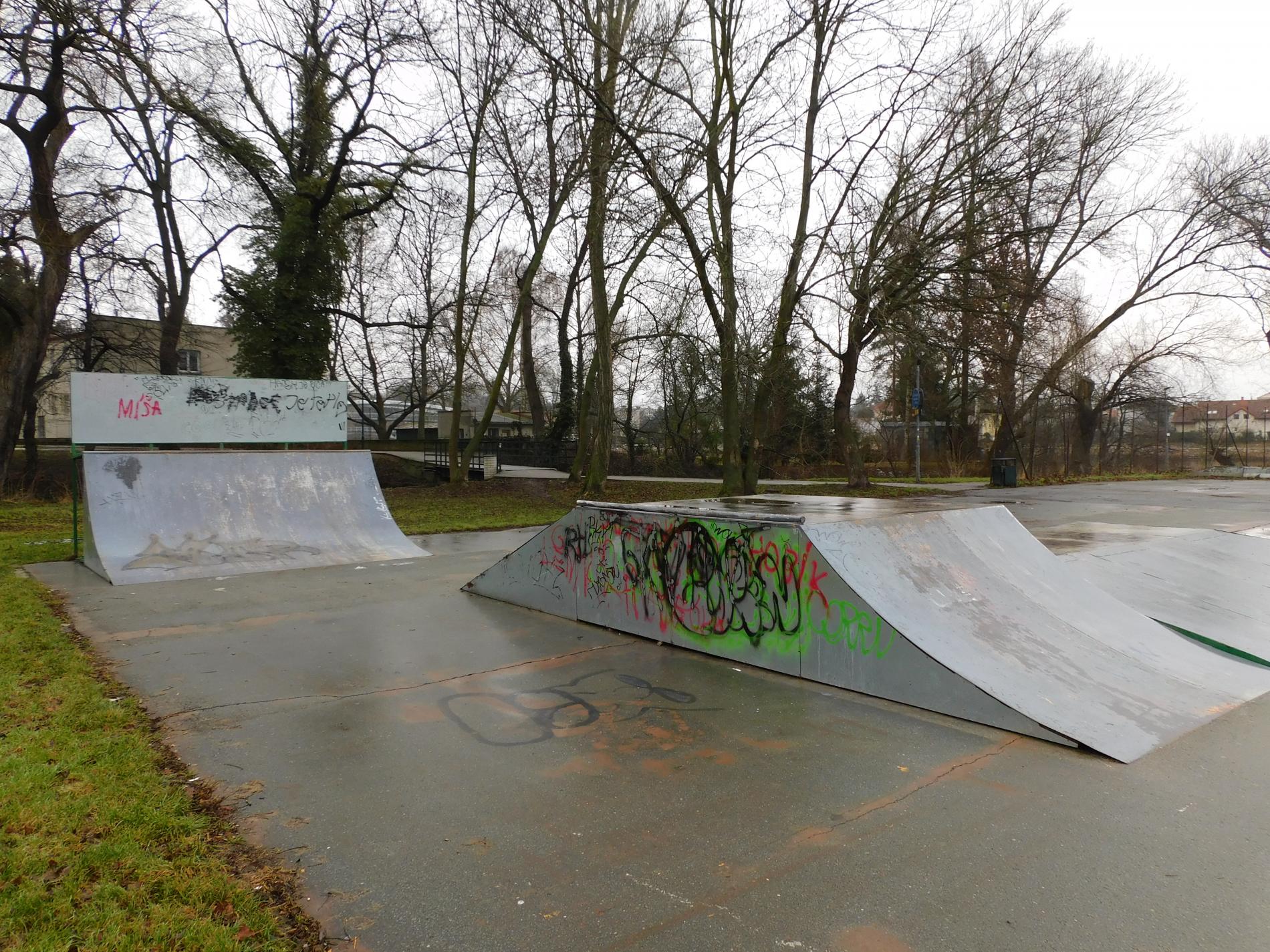

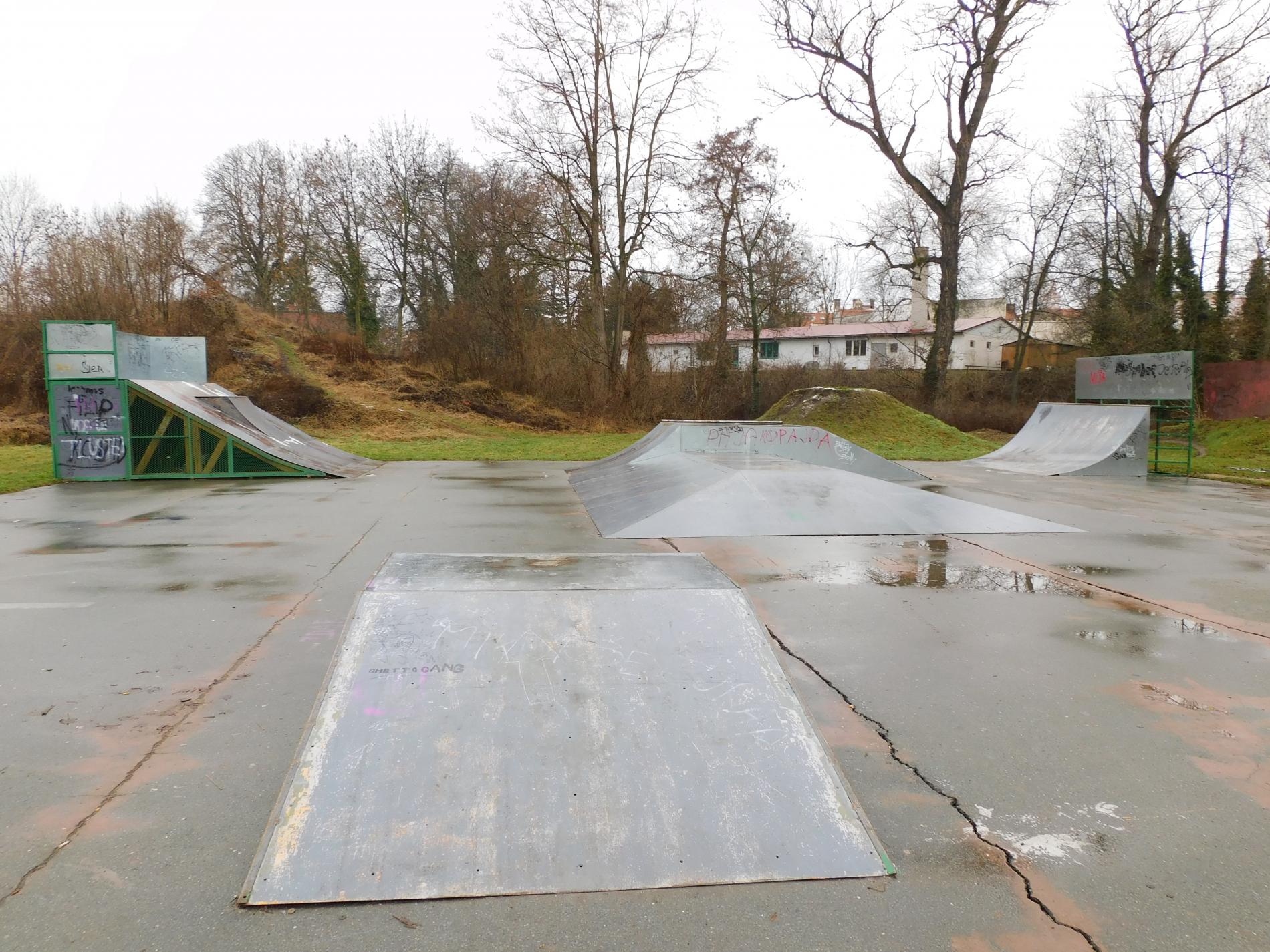

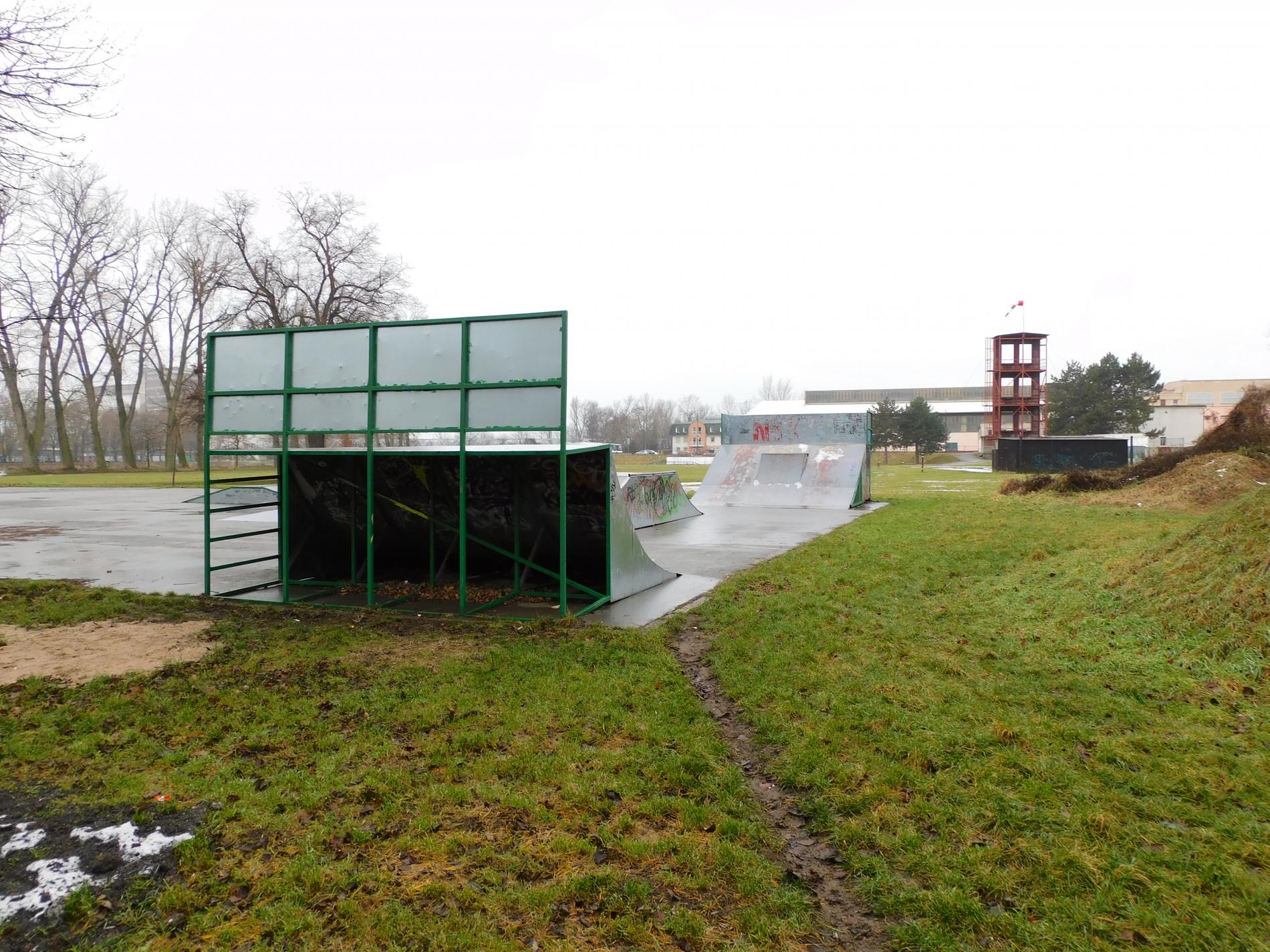

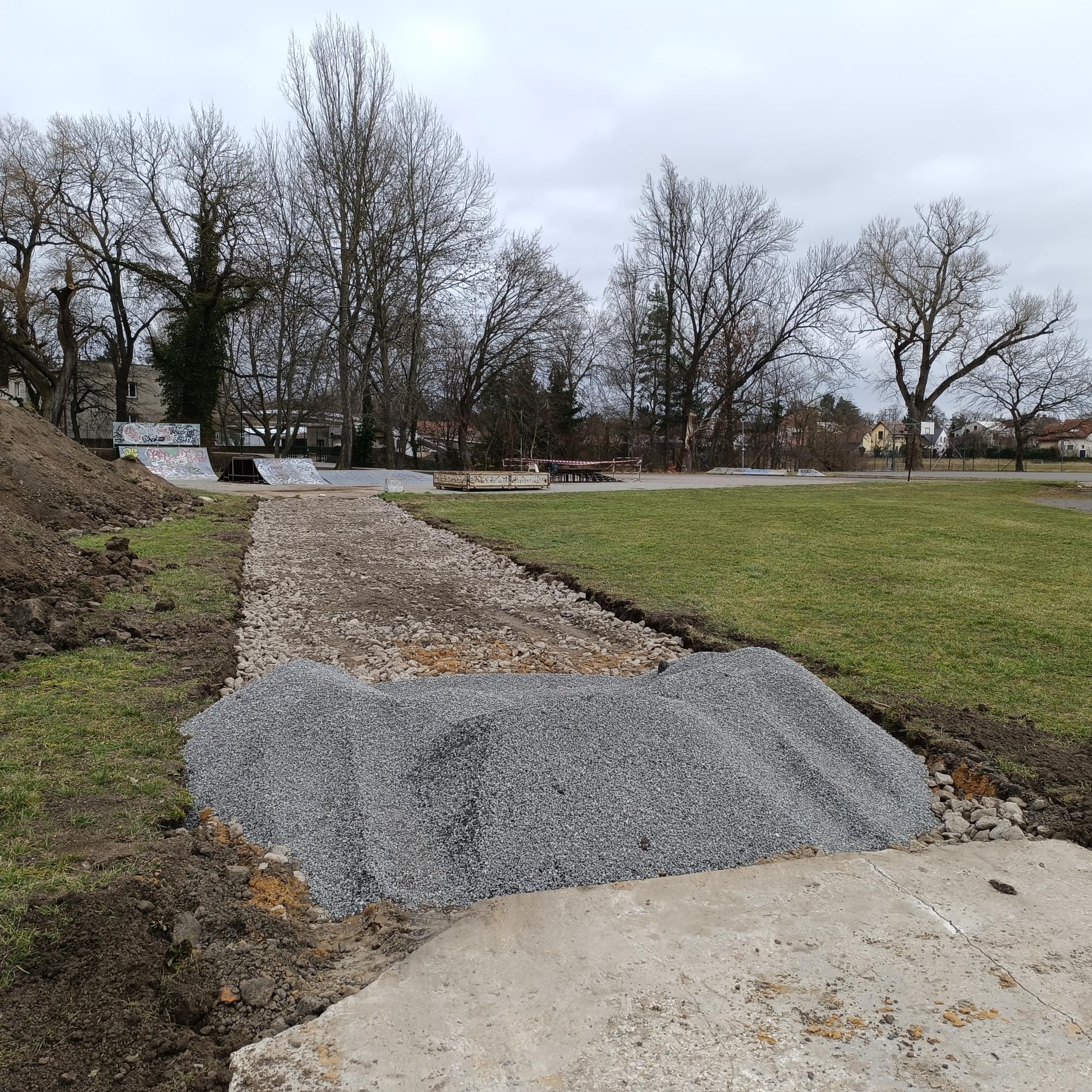

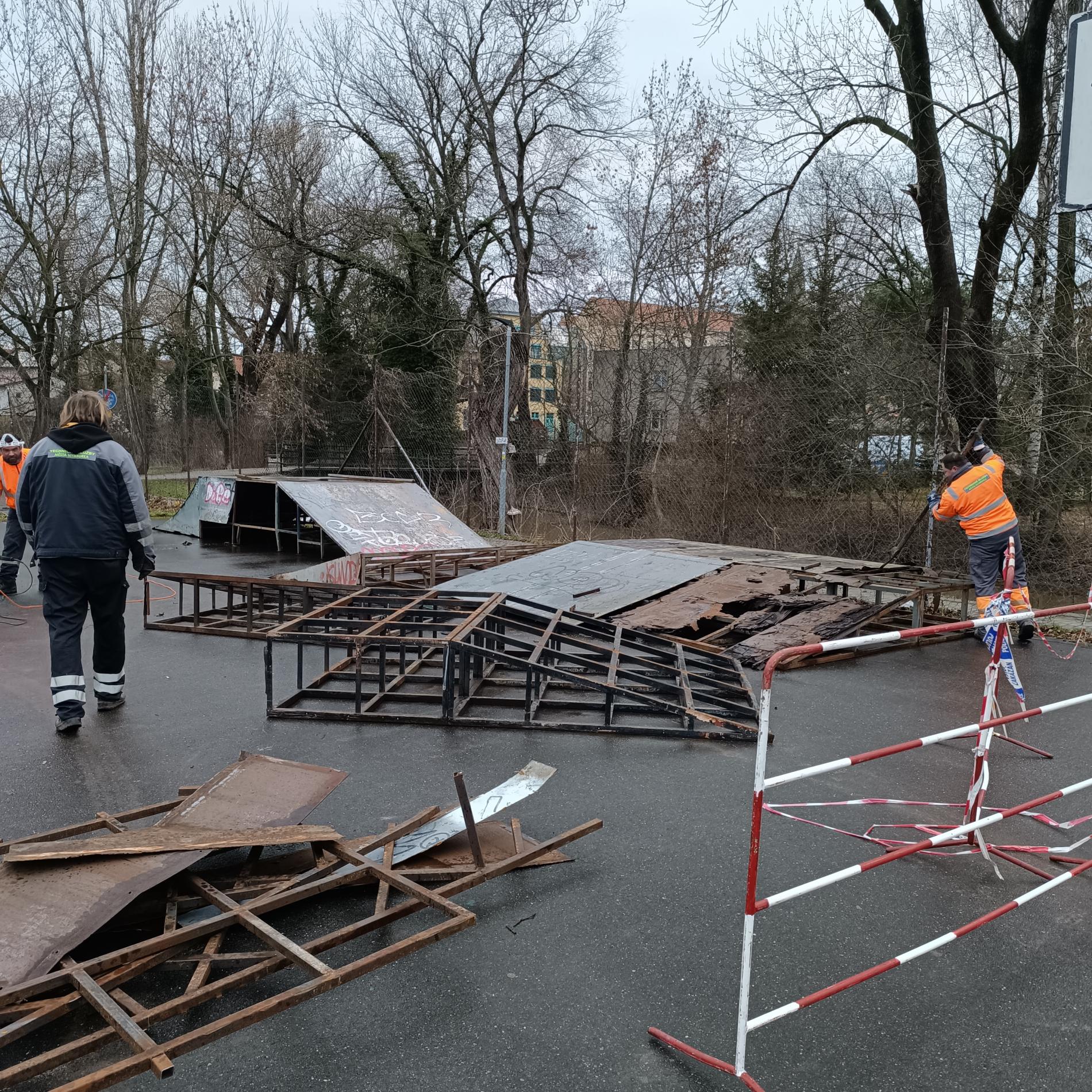

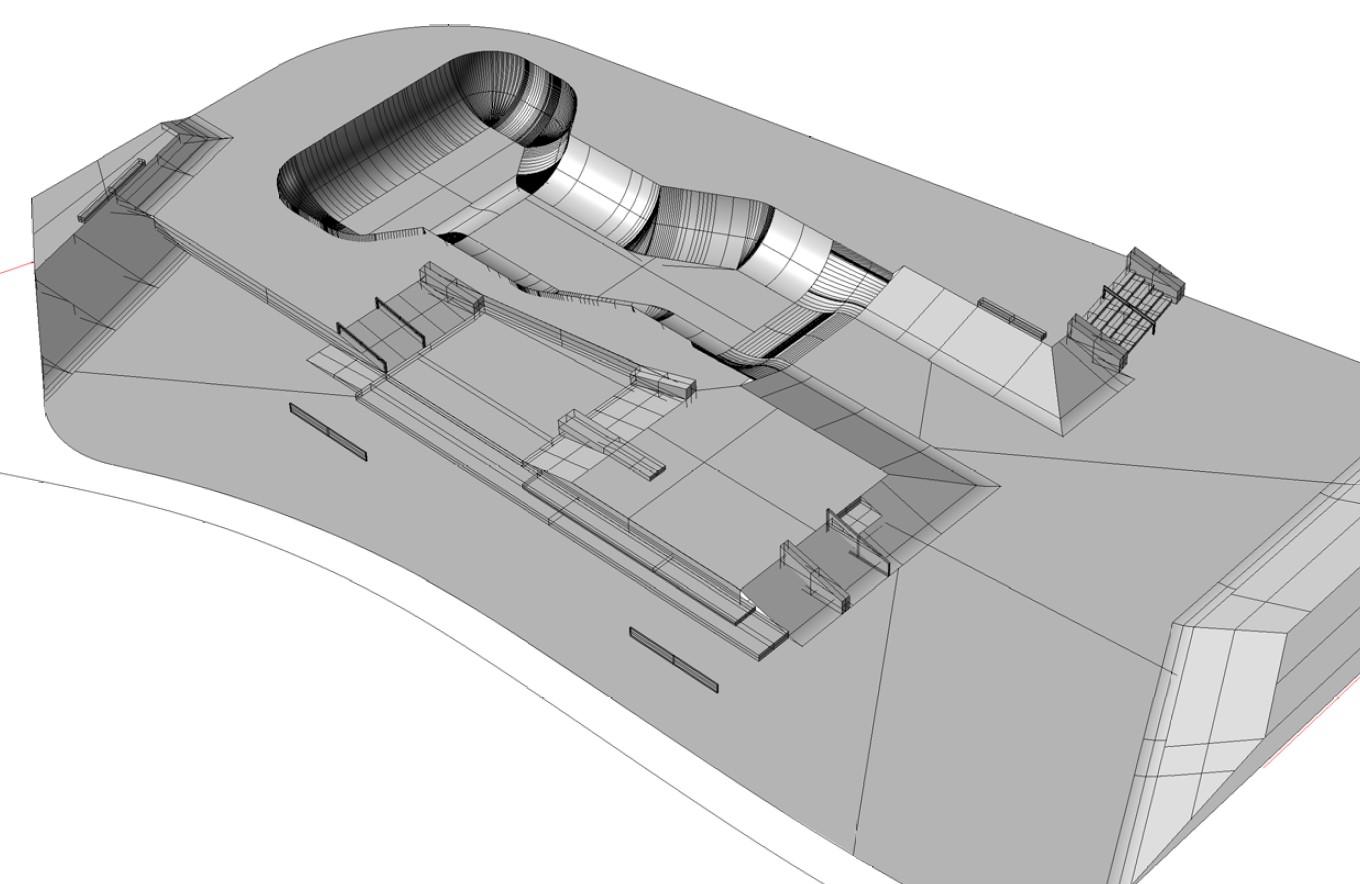

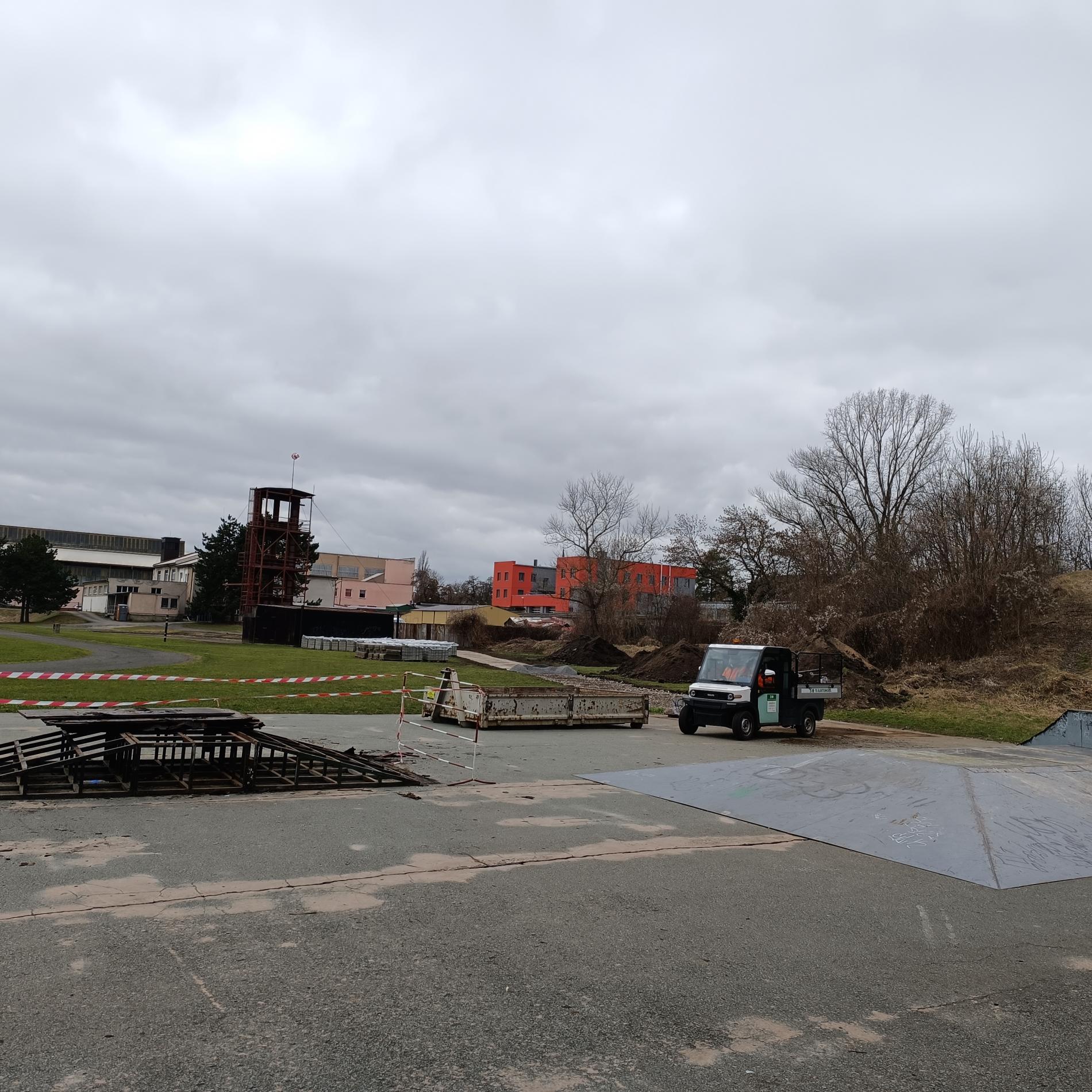

*** Skatepark, jehož výstavba zasahuje do prvního ze stávajících hřišť, je řešen jako železobetonový celek. Součástí bude velký bazén a řada překážek. Skatepark bude vhodný jak pro začátečníky, tak pokročilé jezdce.

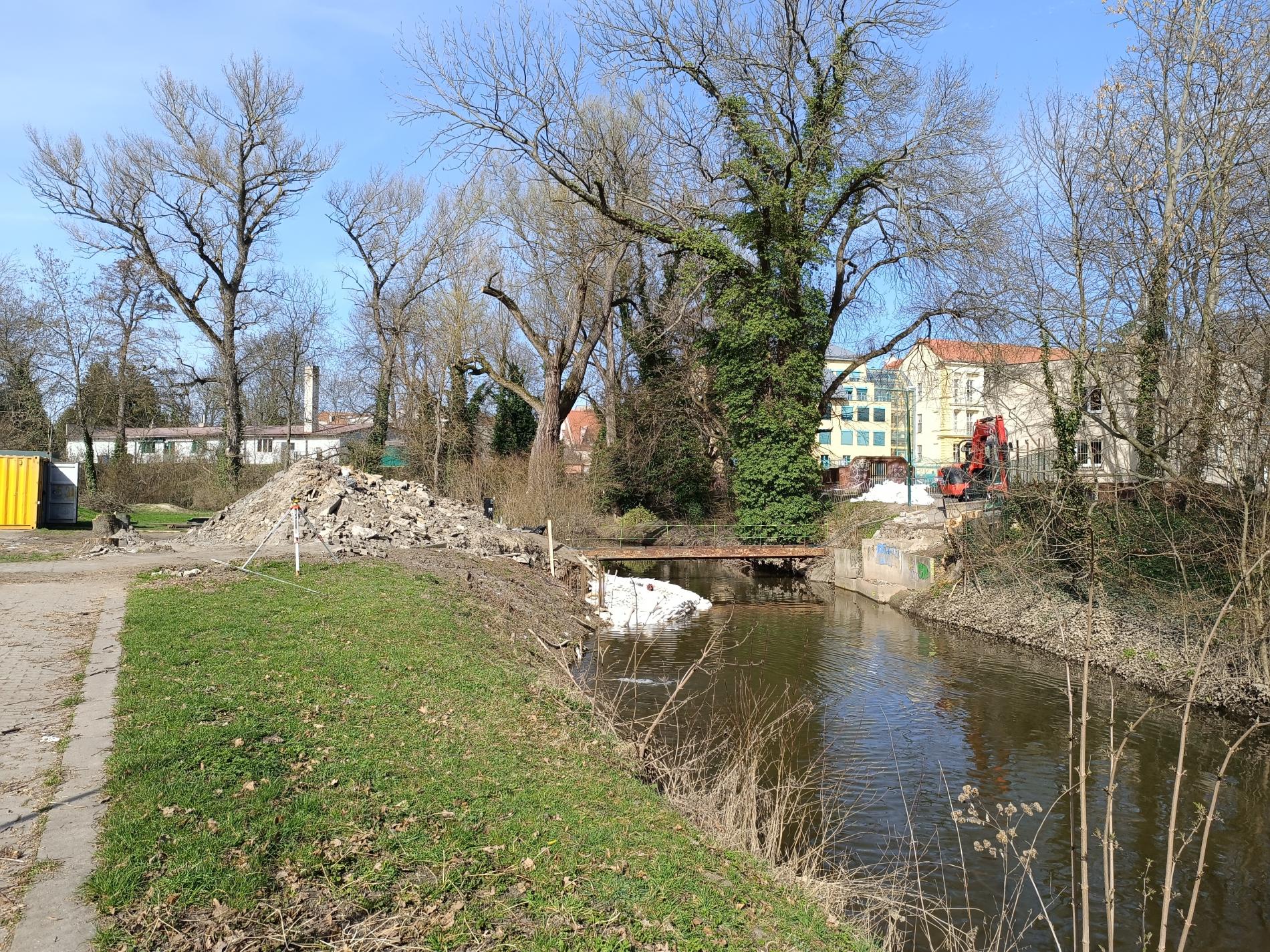

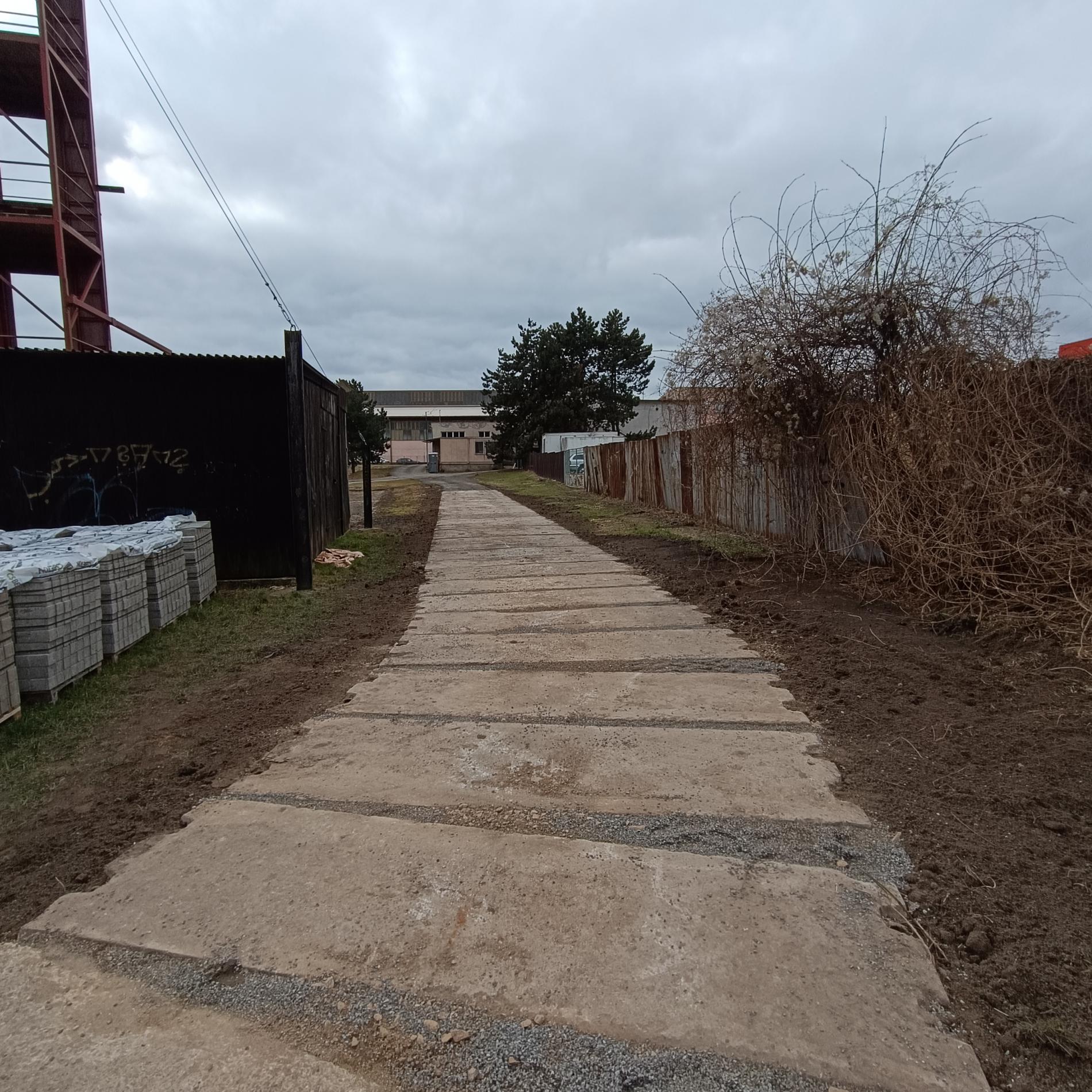

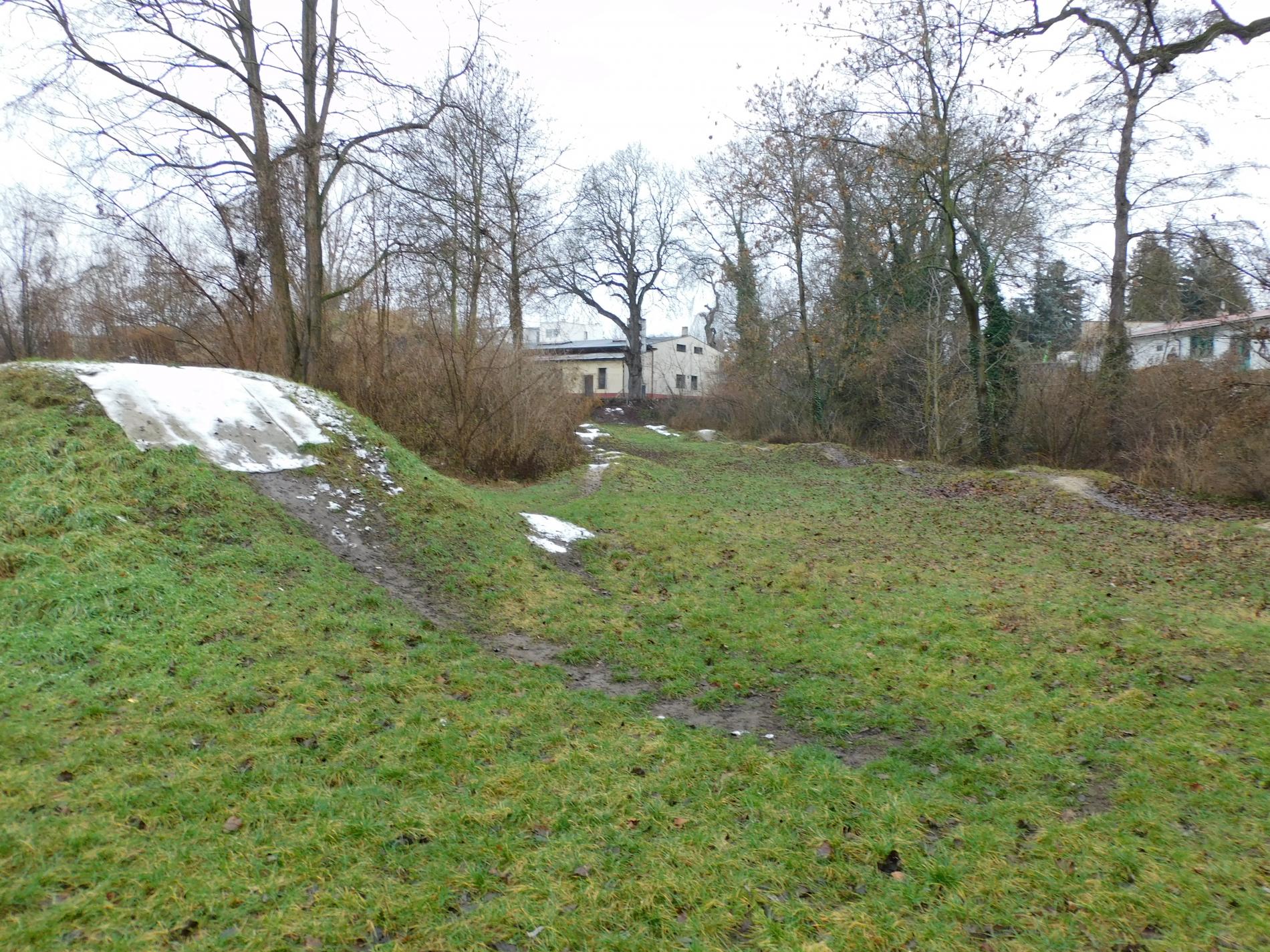

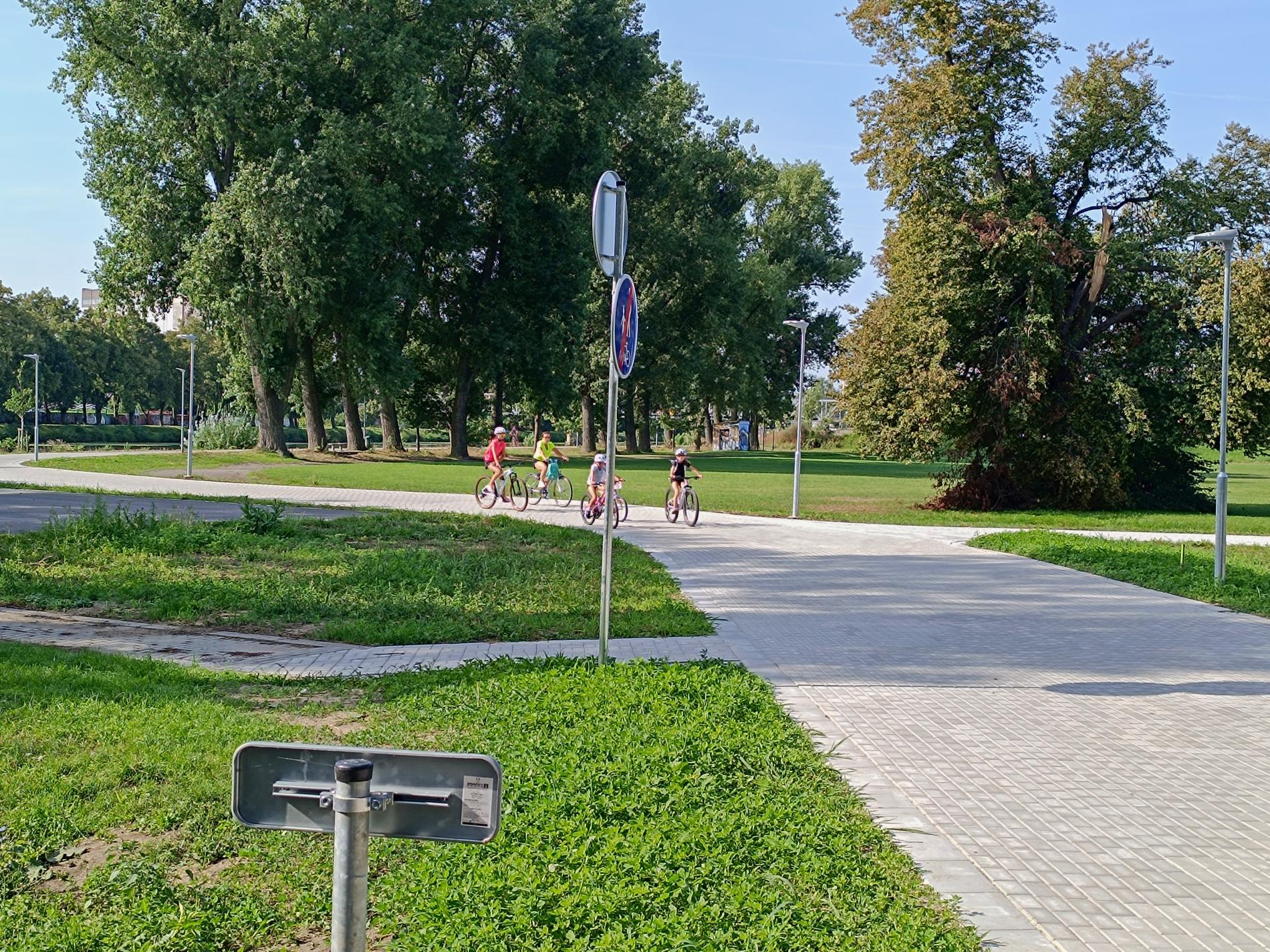

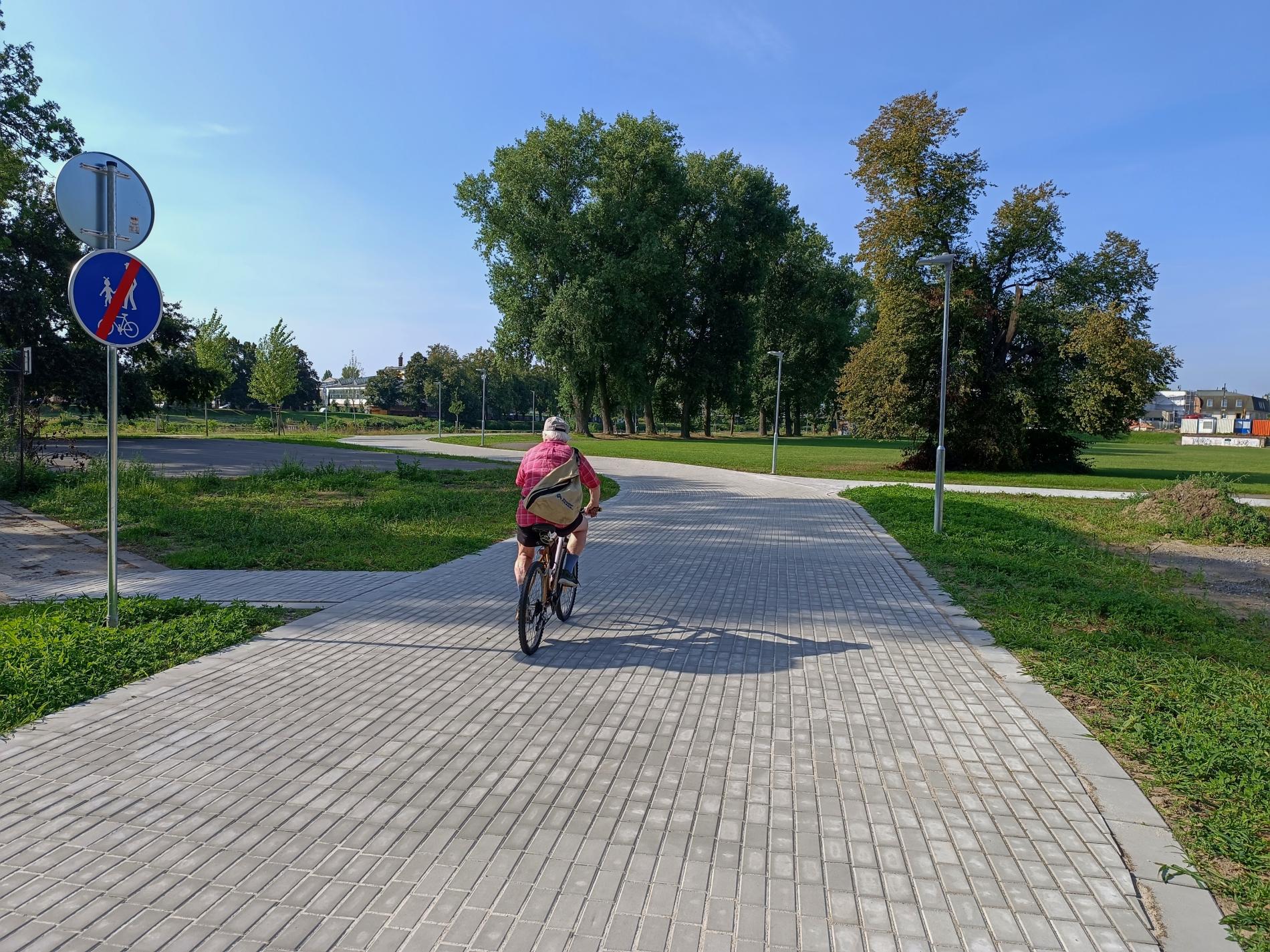

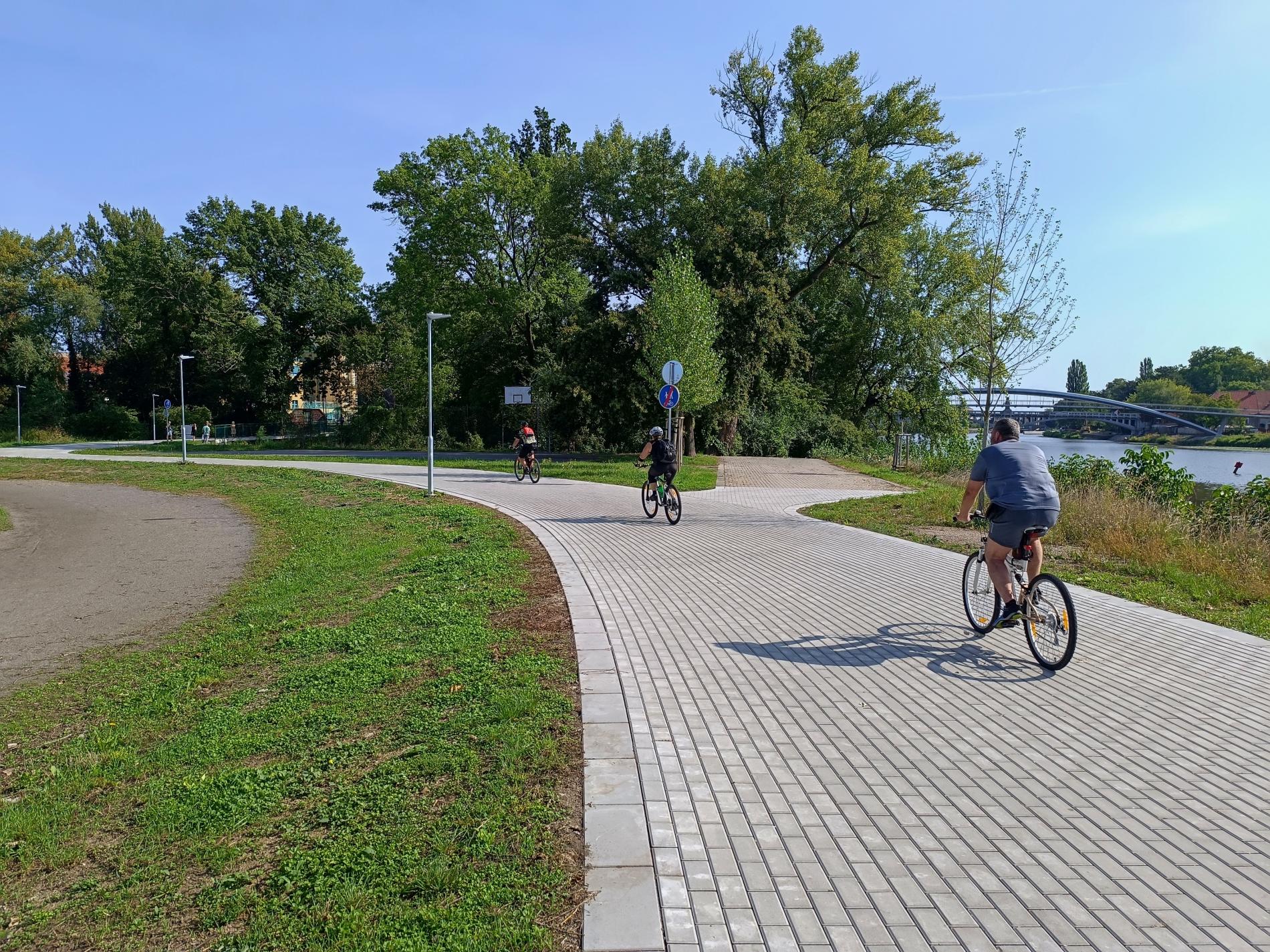

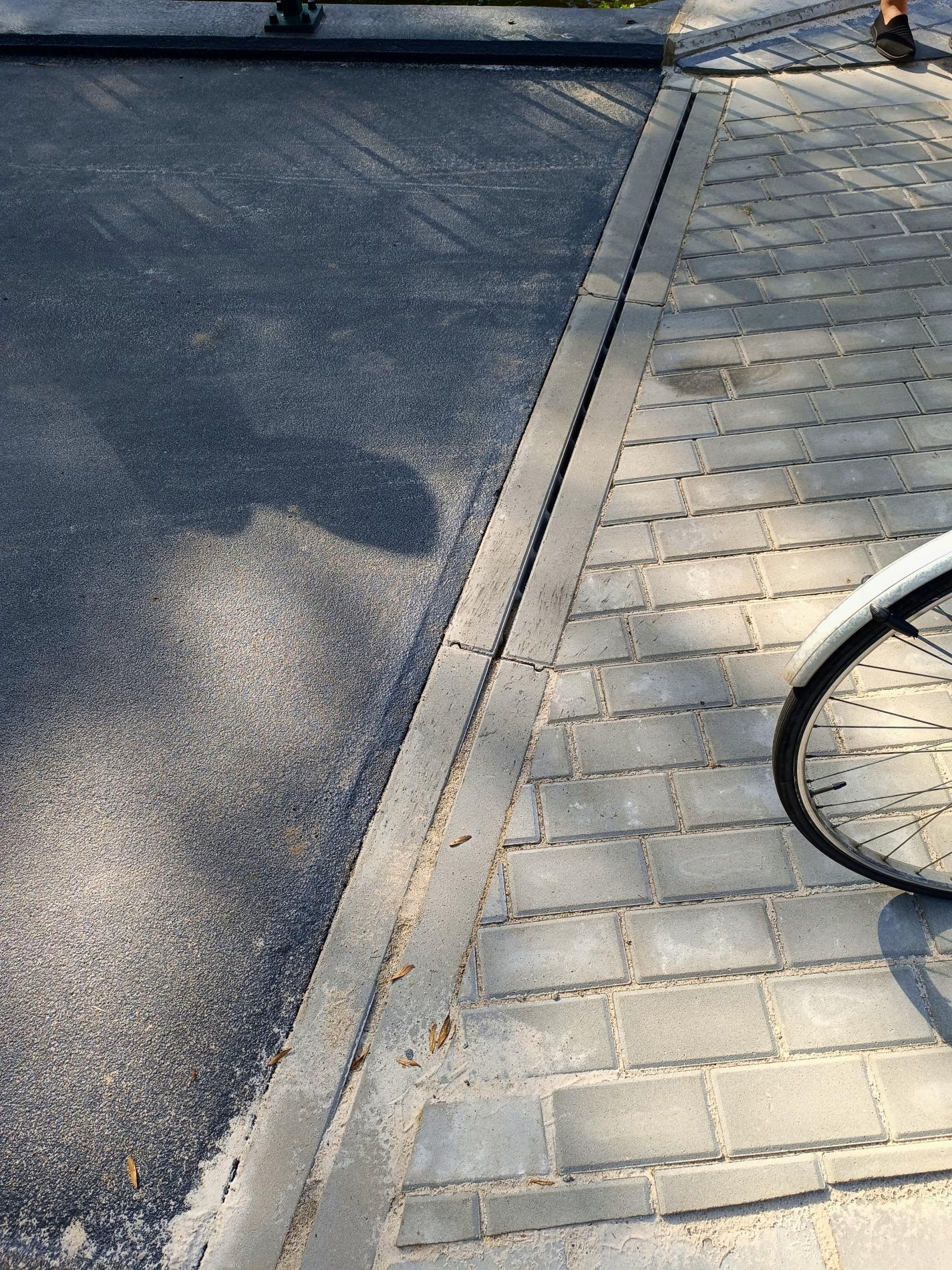

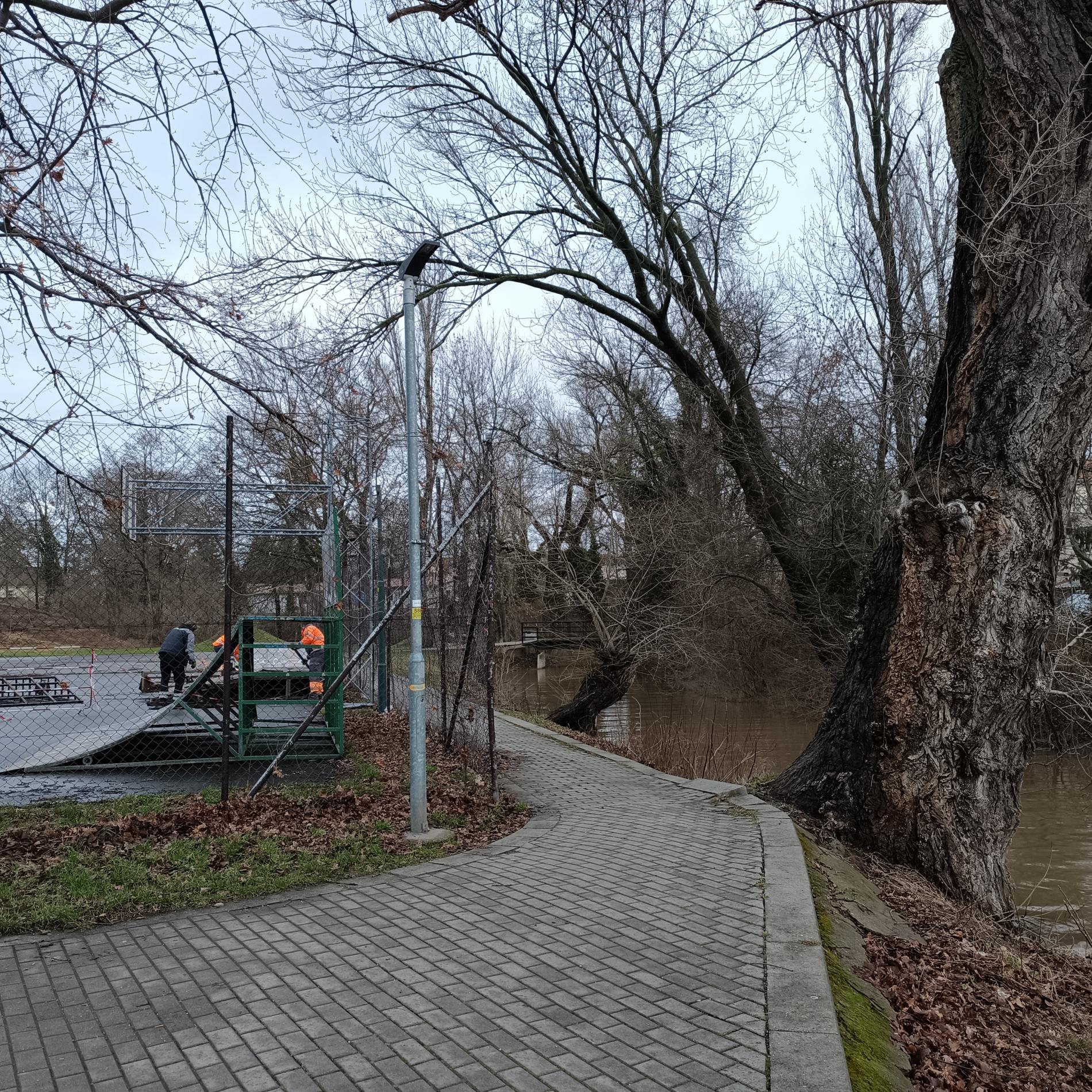

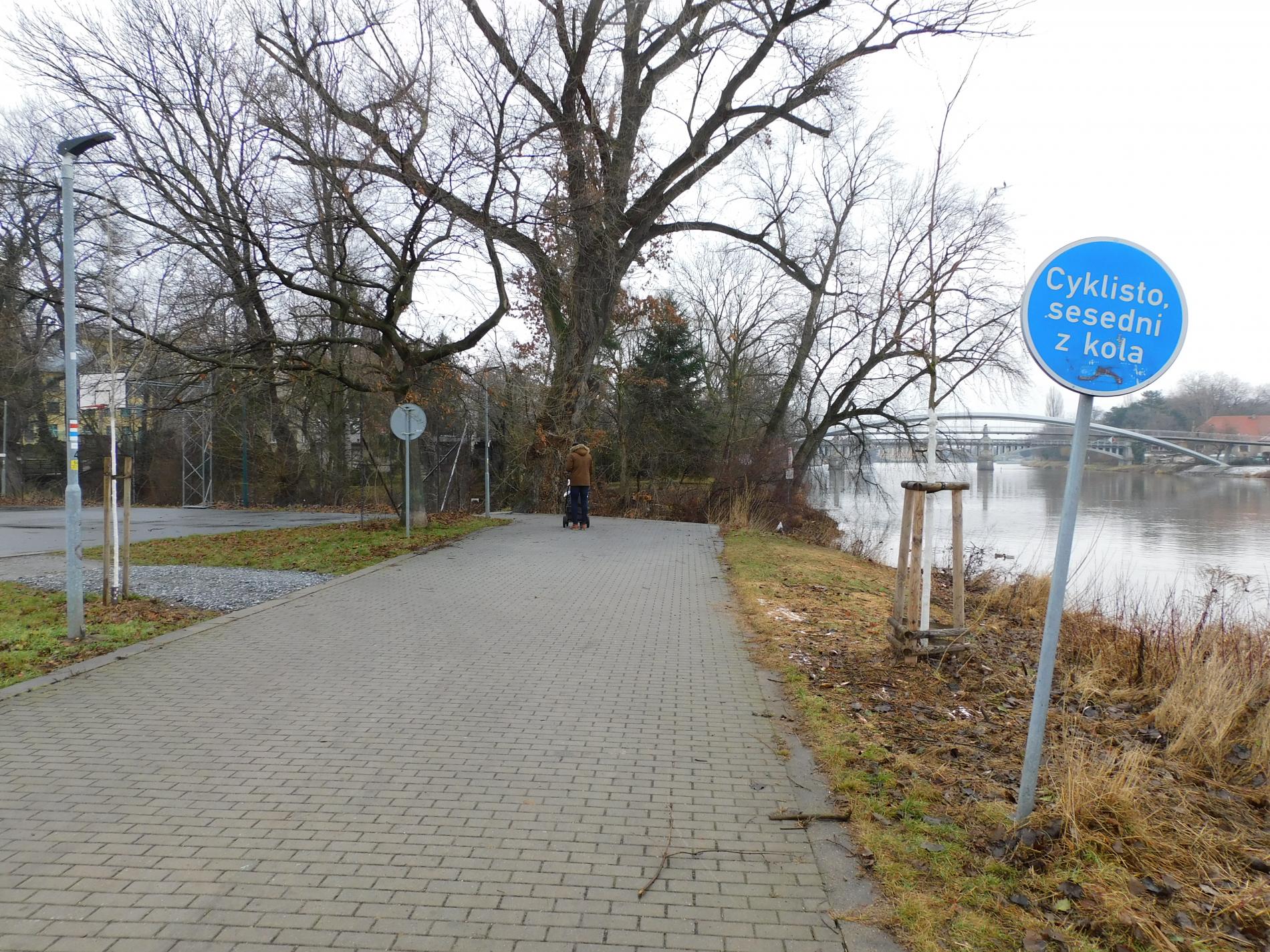

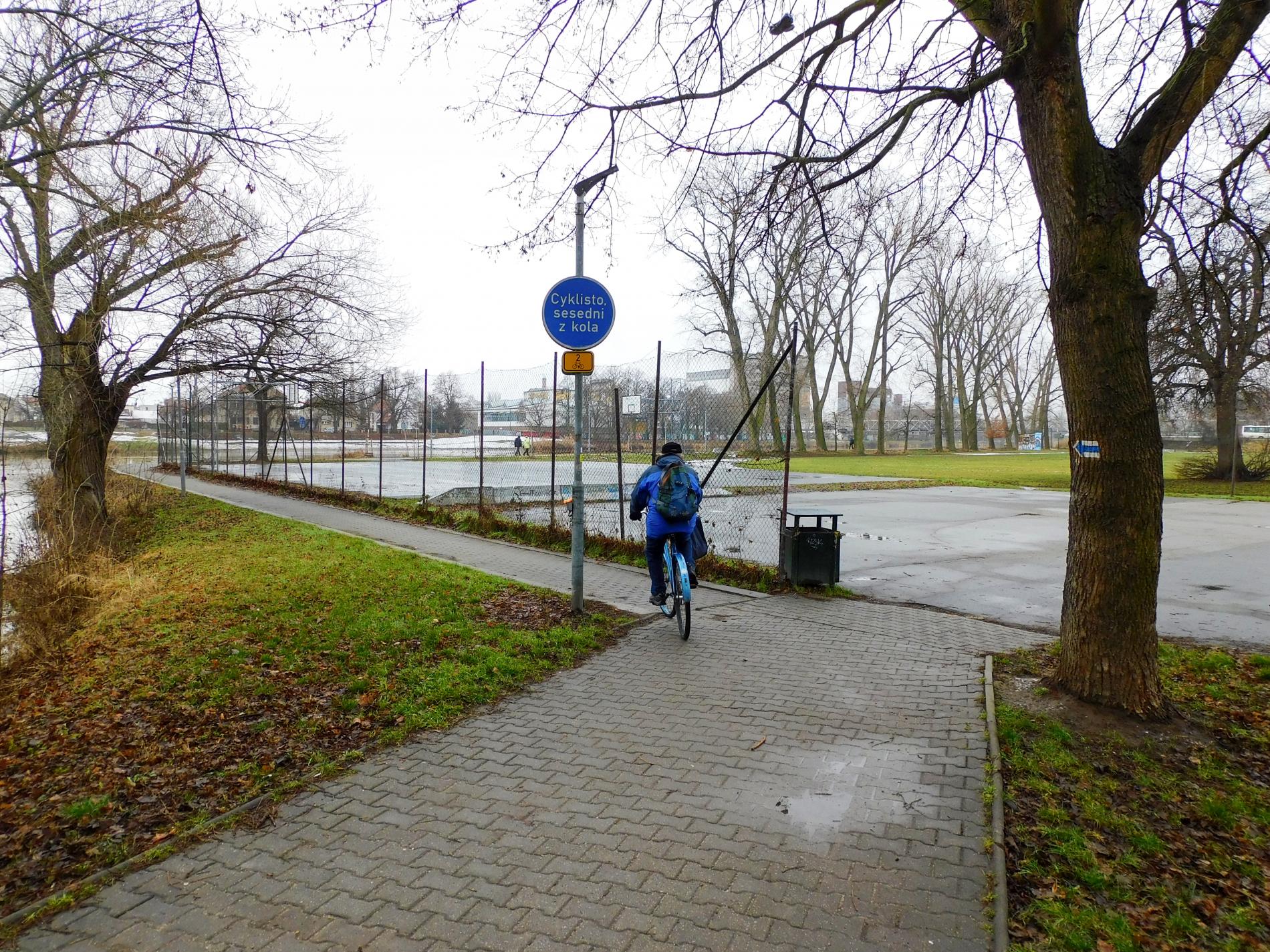

*** Přeložením nevyhovující části úzké cyklostezky lemující Labe a Velké Valy dojde k odstanění druhého hřiště. Úpravou bude docíleno zlepšení průjezdnosti a snazšímu napojení na mostek. Změnou trasy cyklostezky vznikne tzv. klidový kout, kde je studií navrženo umístění herních prvků pro děti a přístup k vodě.

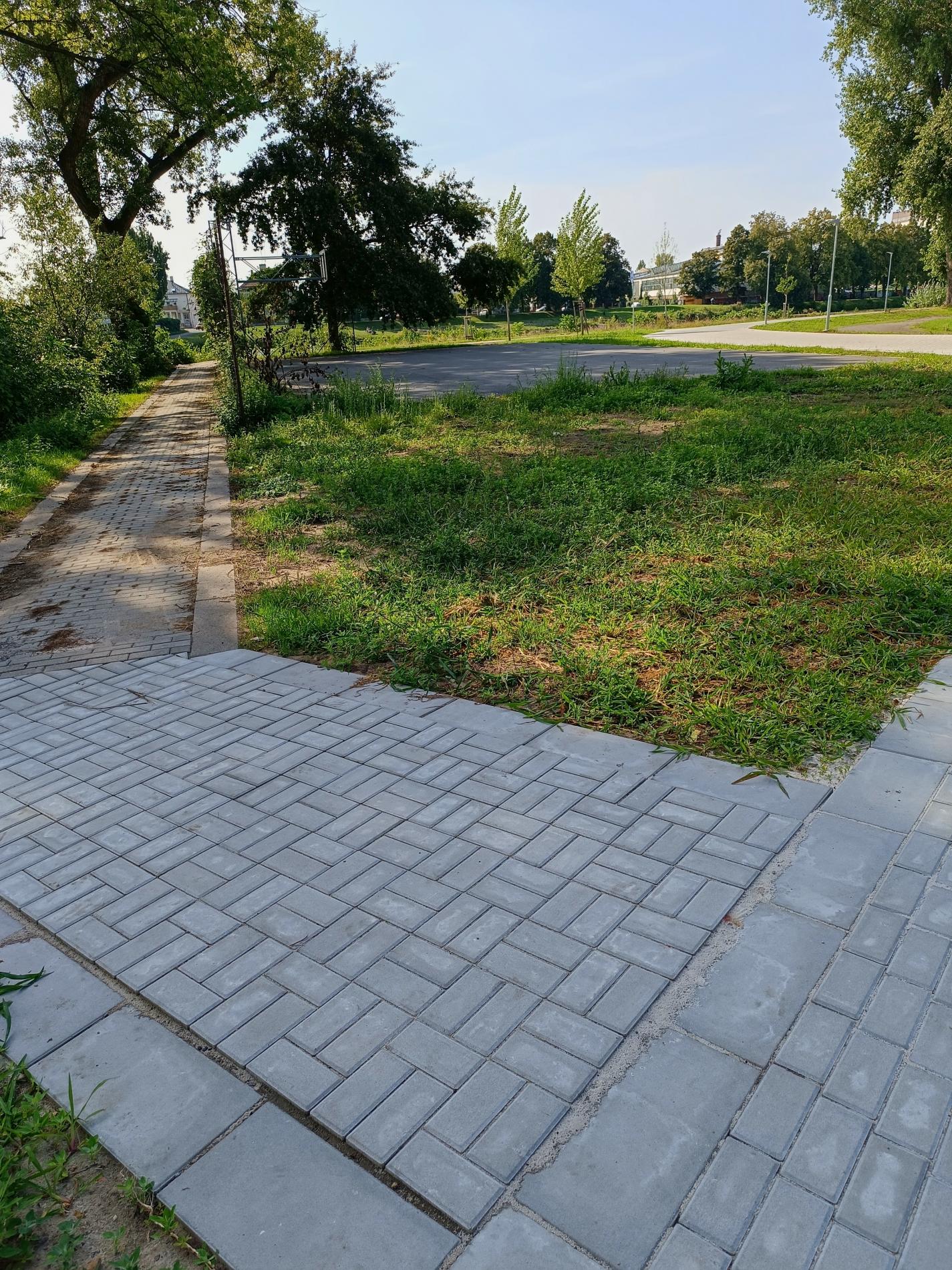

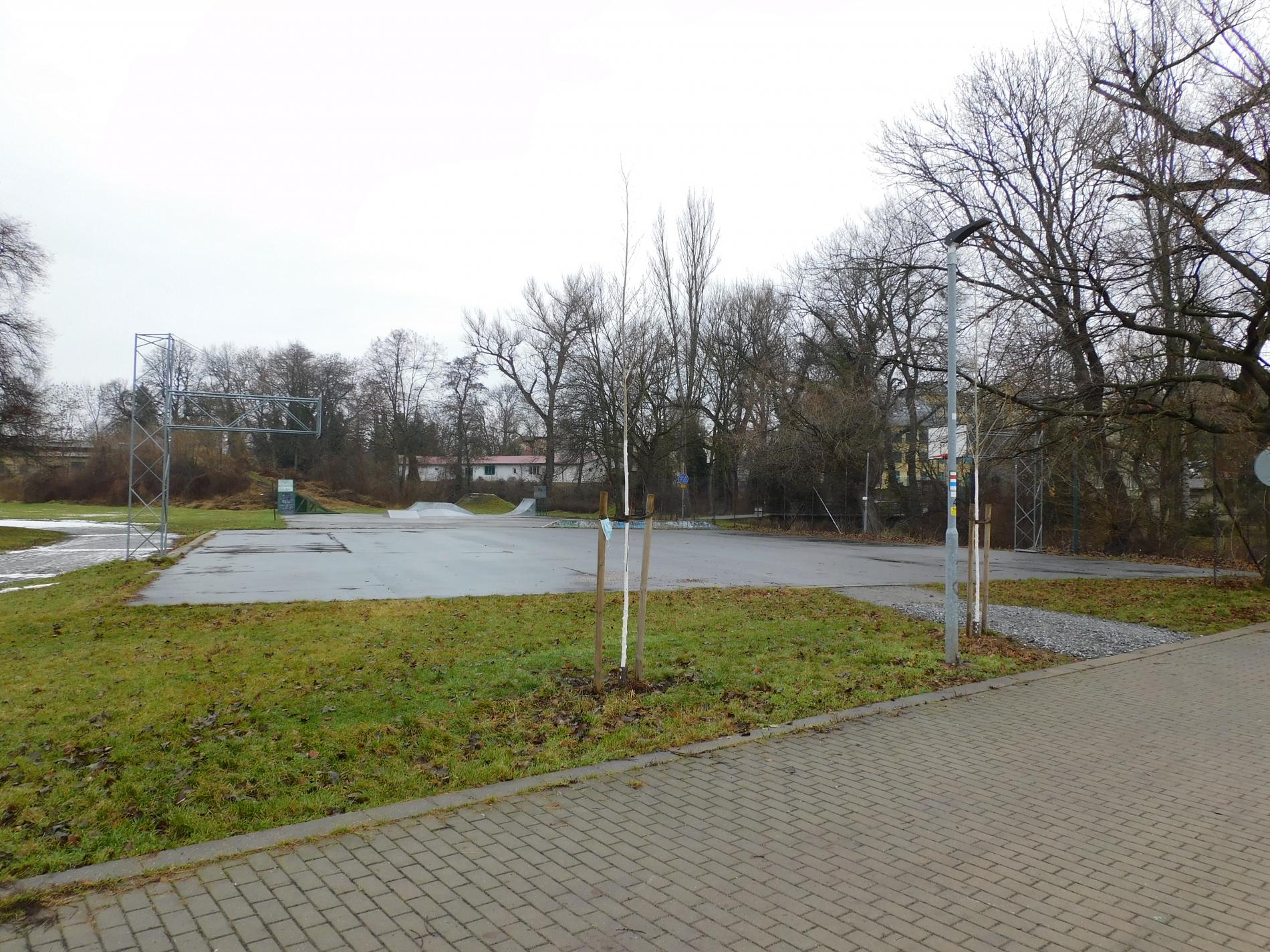

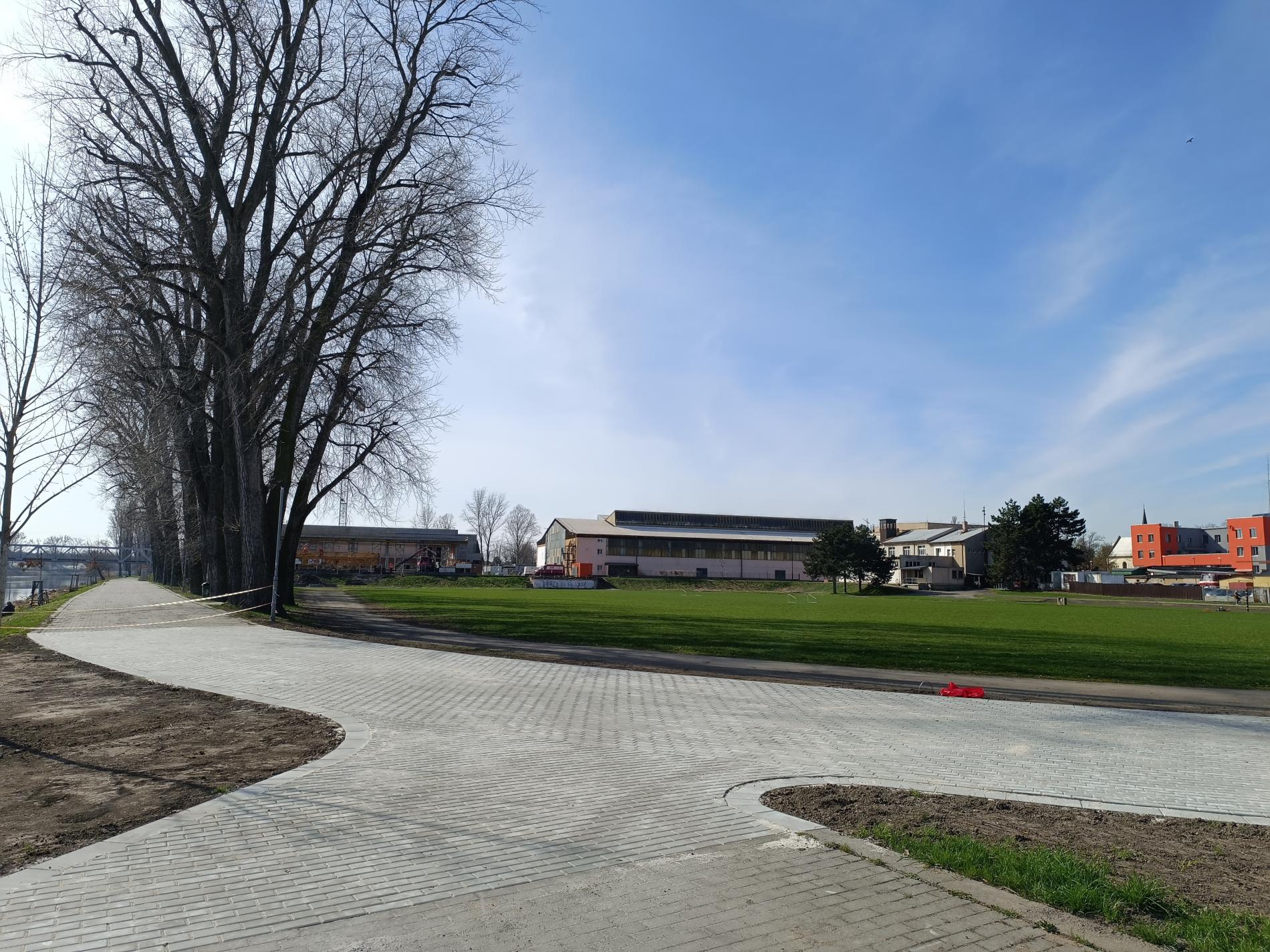

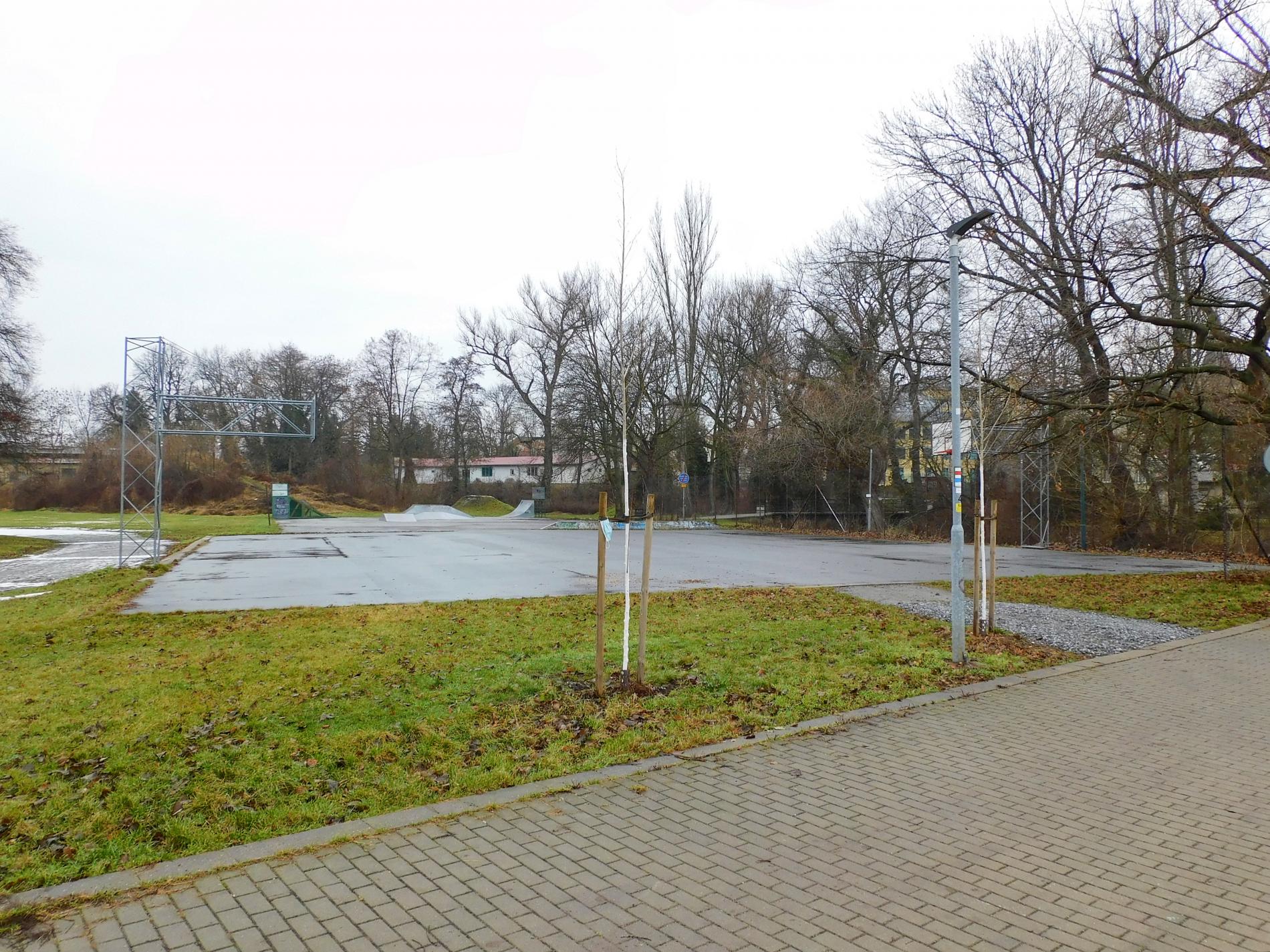

*** Plánované víceúčelové hřiště o rozměrech 36 × 18 m bude vyhovovat sportům jako je volejbal, basketbal, tenis, nohejbal, malá kopaná, badminton a další.
Byla zadána aktualizace projektové dokumentace především z důvodu rozhodnutí, že bude zachována část zpevněné plochy asfaltového školního hřiště, která nebude dotčena výstavbou přeložky a doplnění vybavení o nabíjecí stanici pro elektrokola.

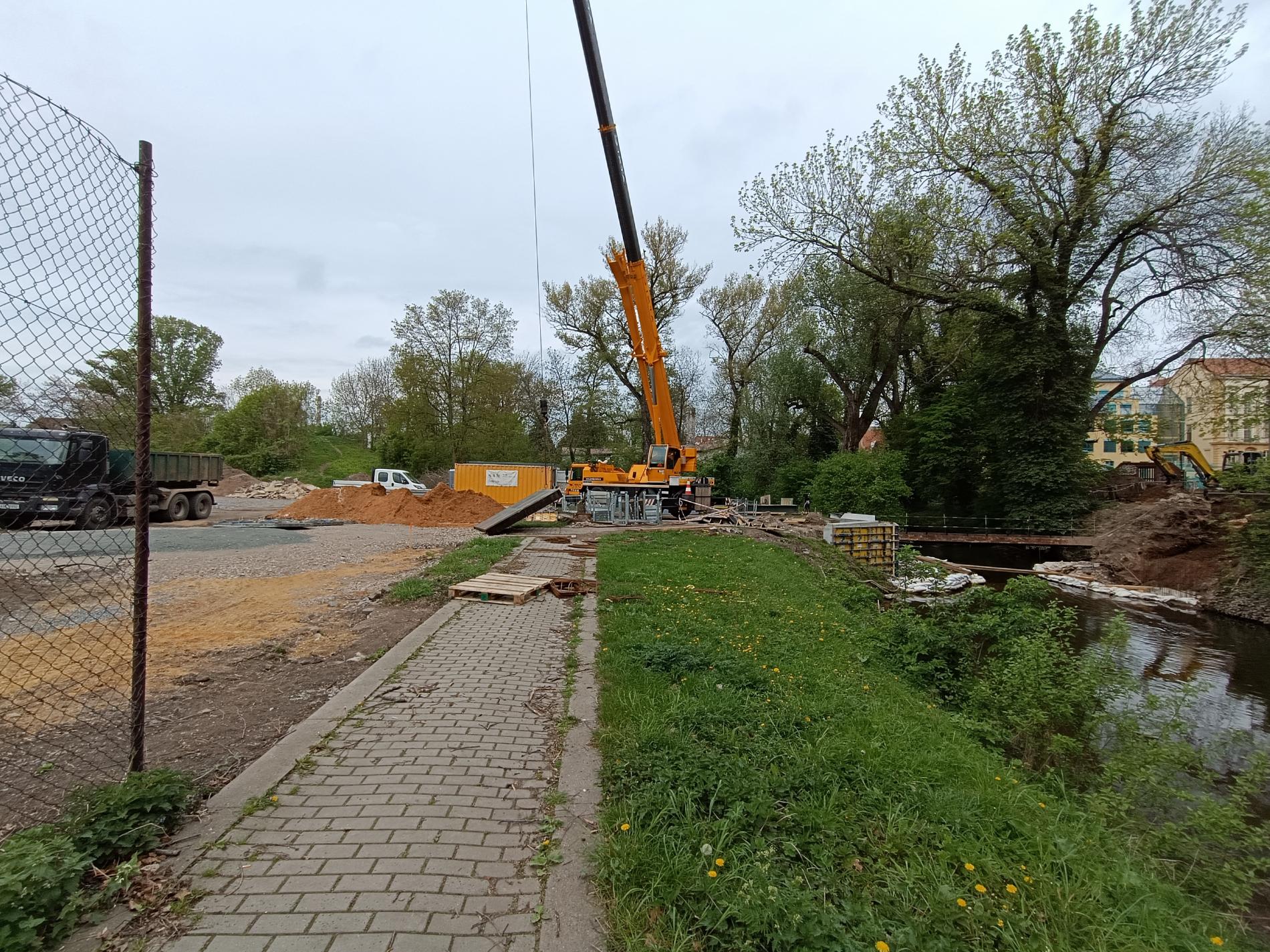

*** Přeložka cyklostezky podél hasičského hřiště a obnova lávky přes Velké Valy za poříční policí jsou investiční akce, které předchází realizaci skateparku. Vzhledem k pohybu těžké techniky a dopravě materiálu tyto práce musí být uskutečněny před realizací skateparku, který na tyto akce plynule naváže.

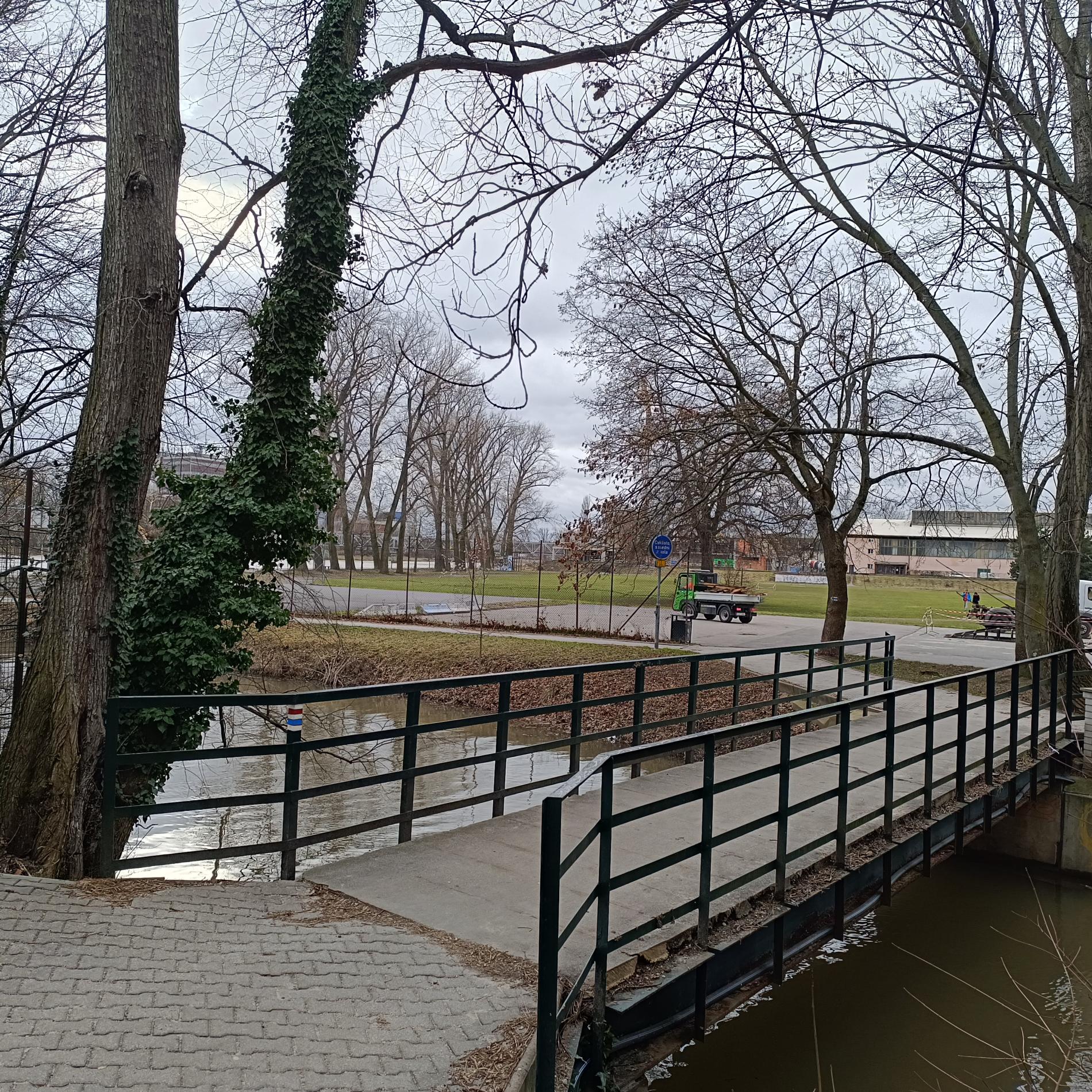

- Přeložka

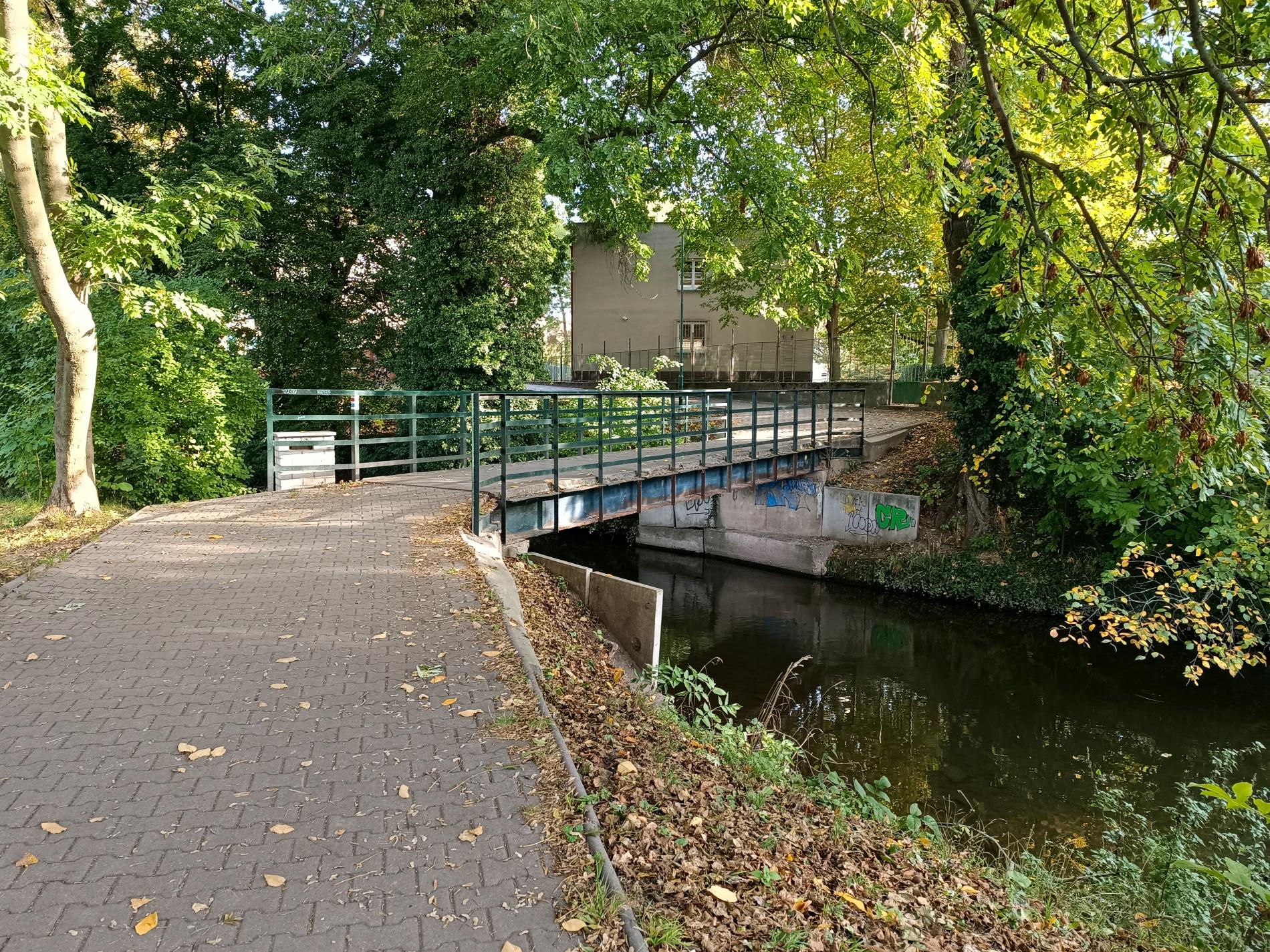

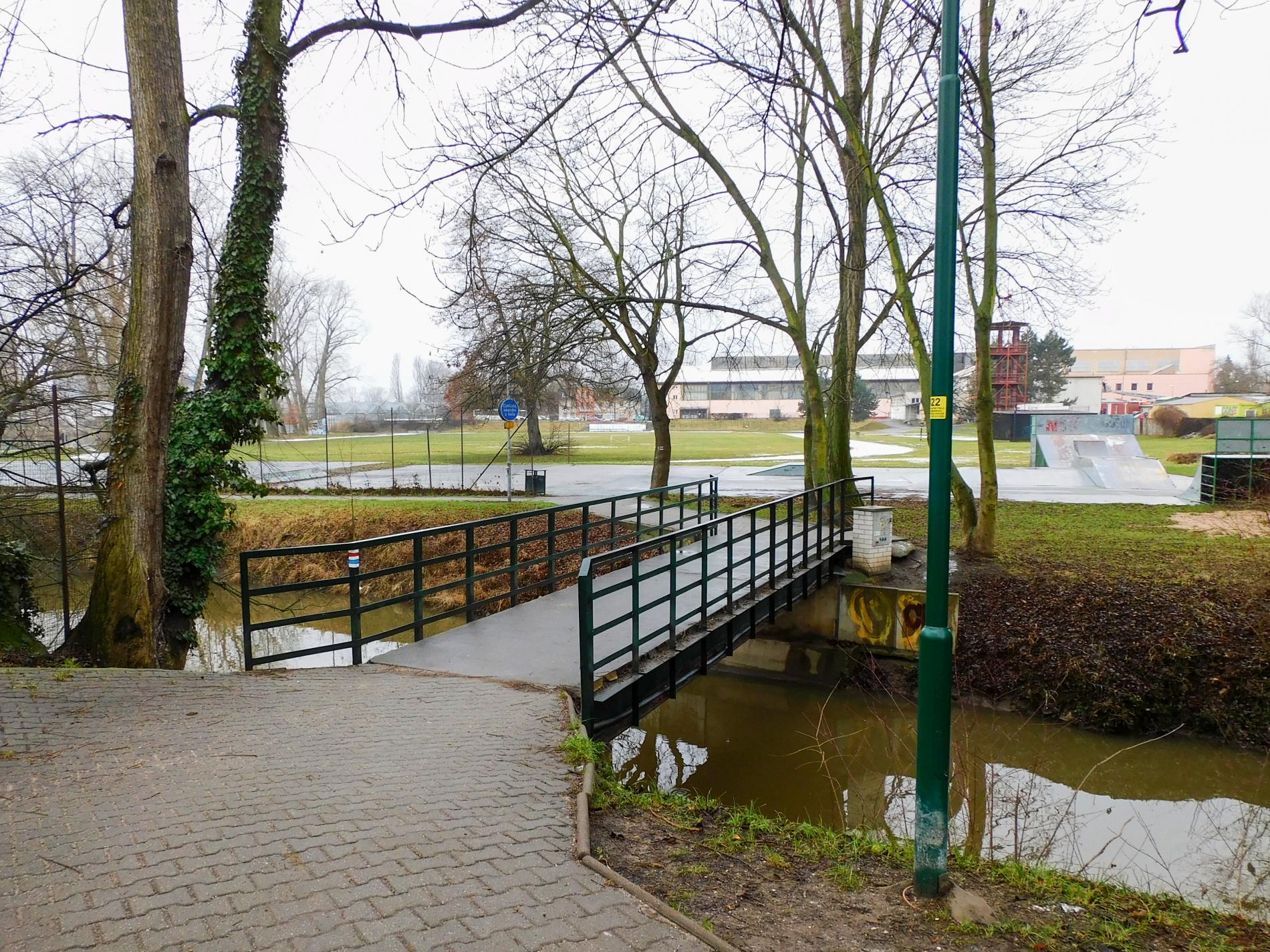

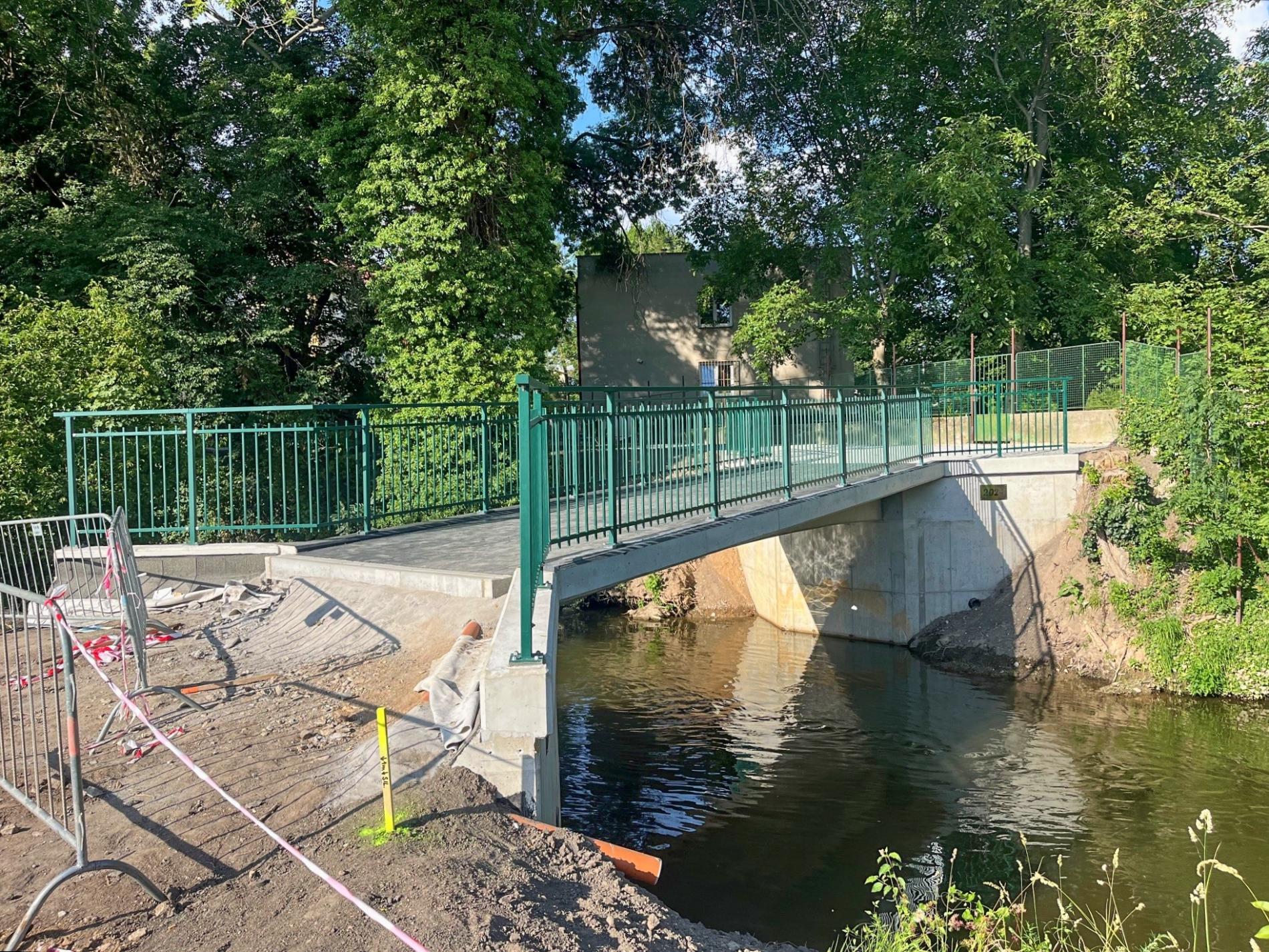

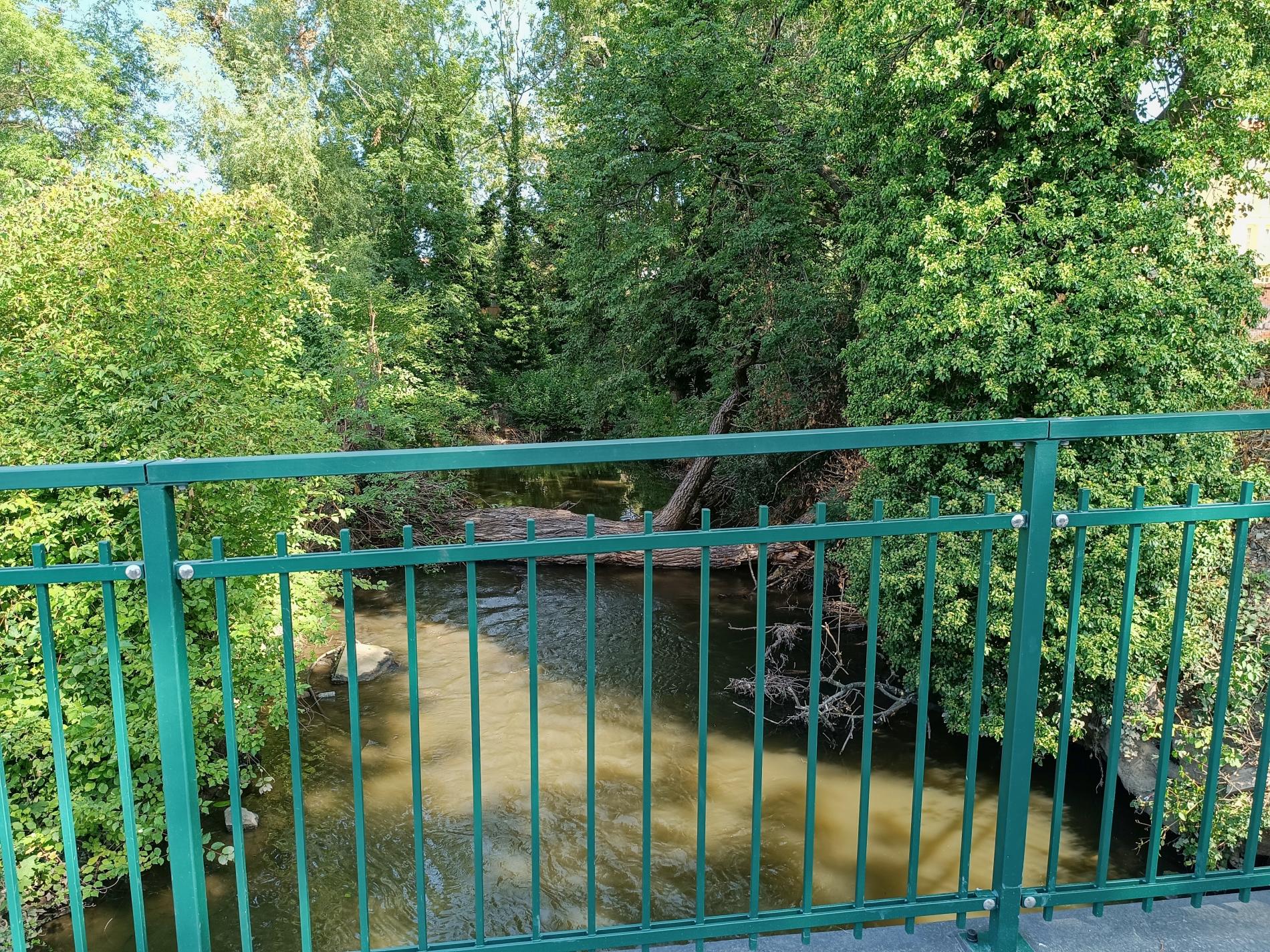

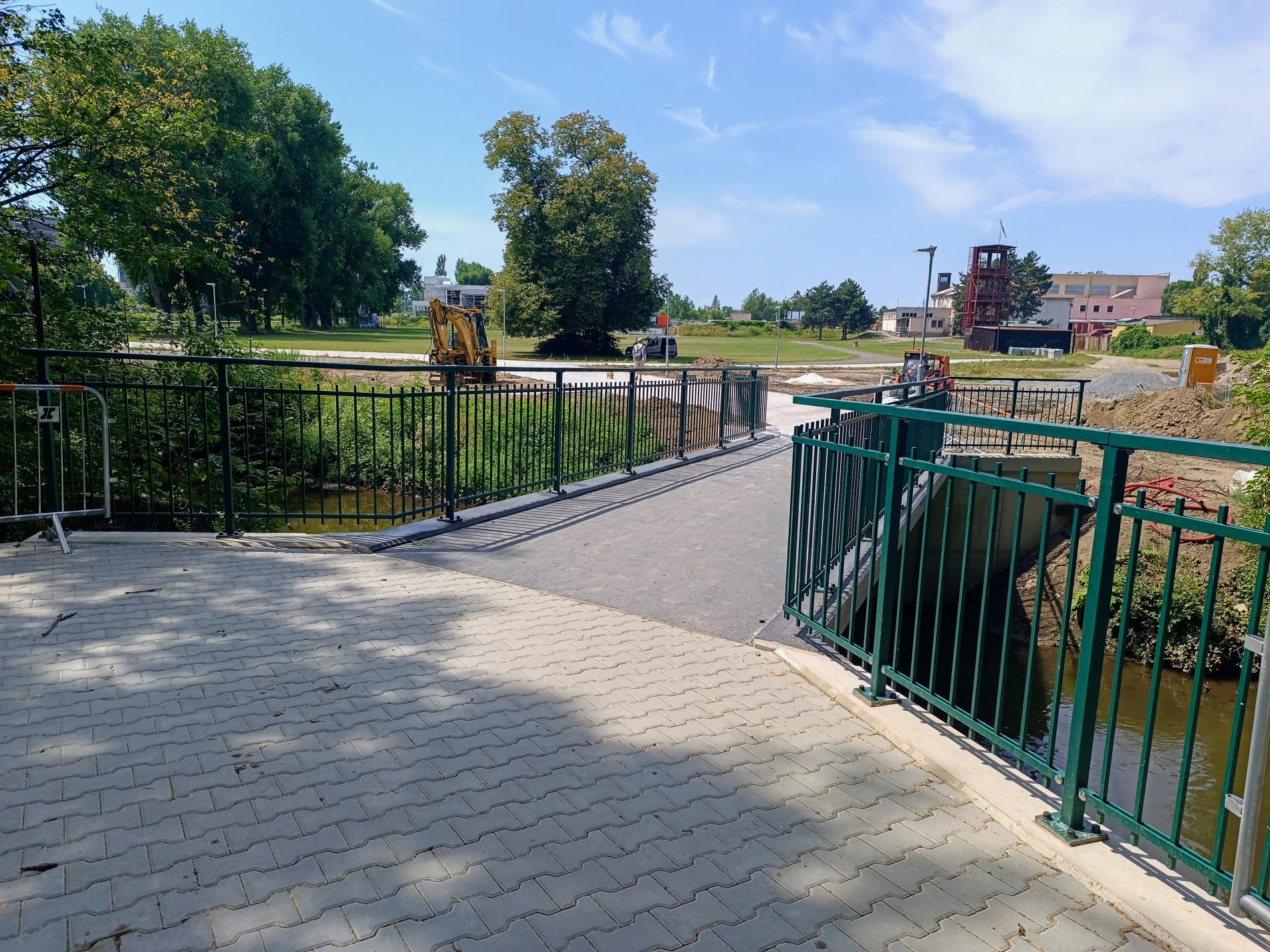

- Mostek

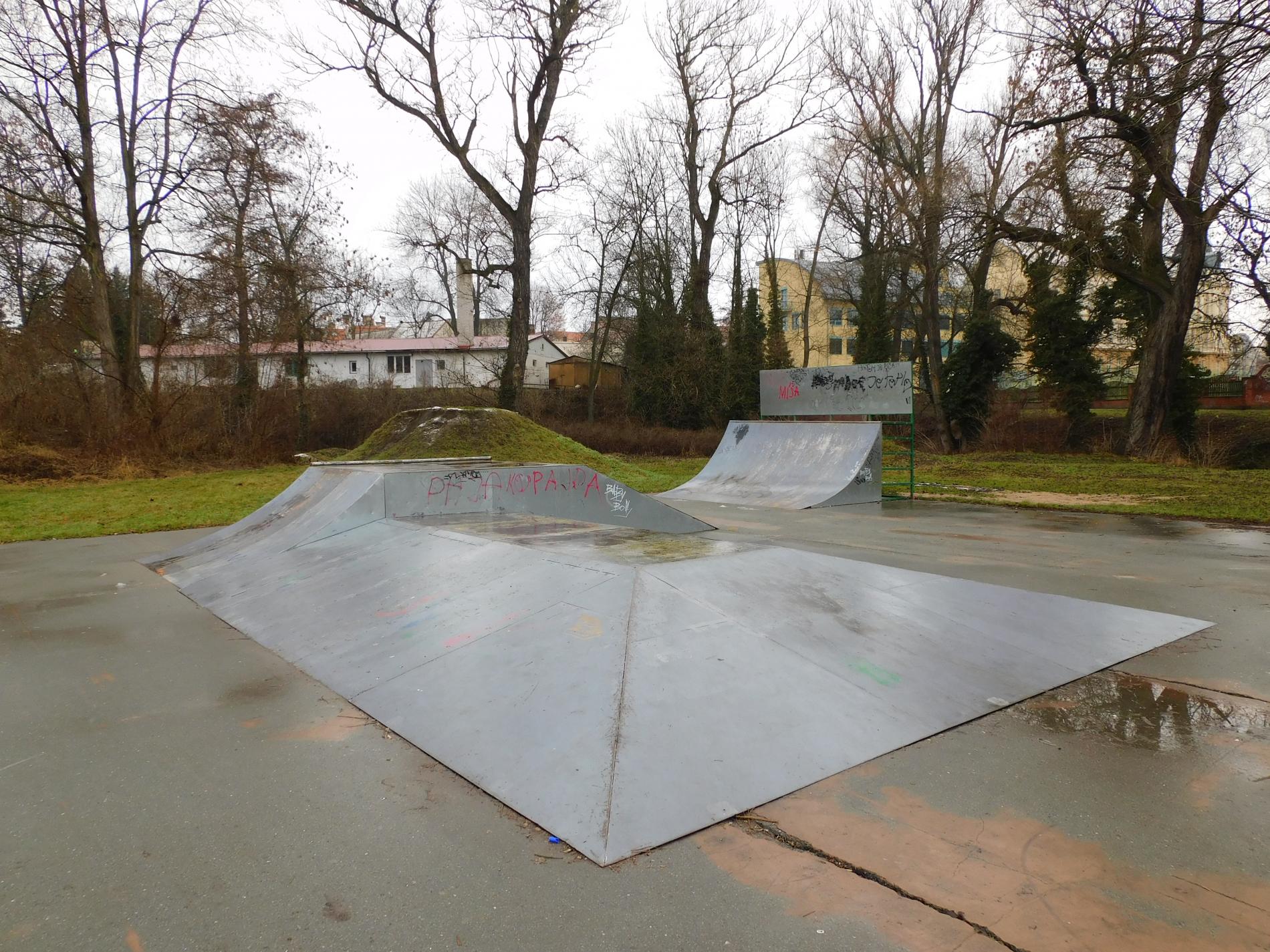

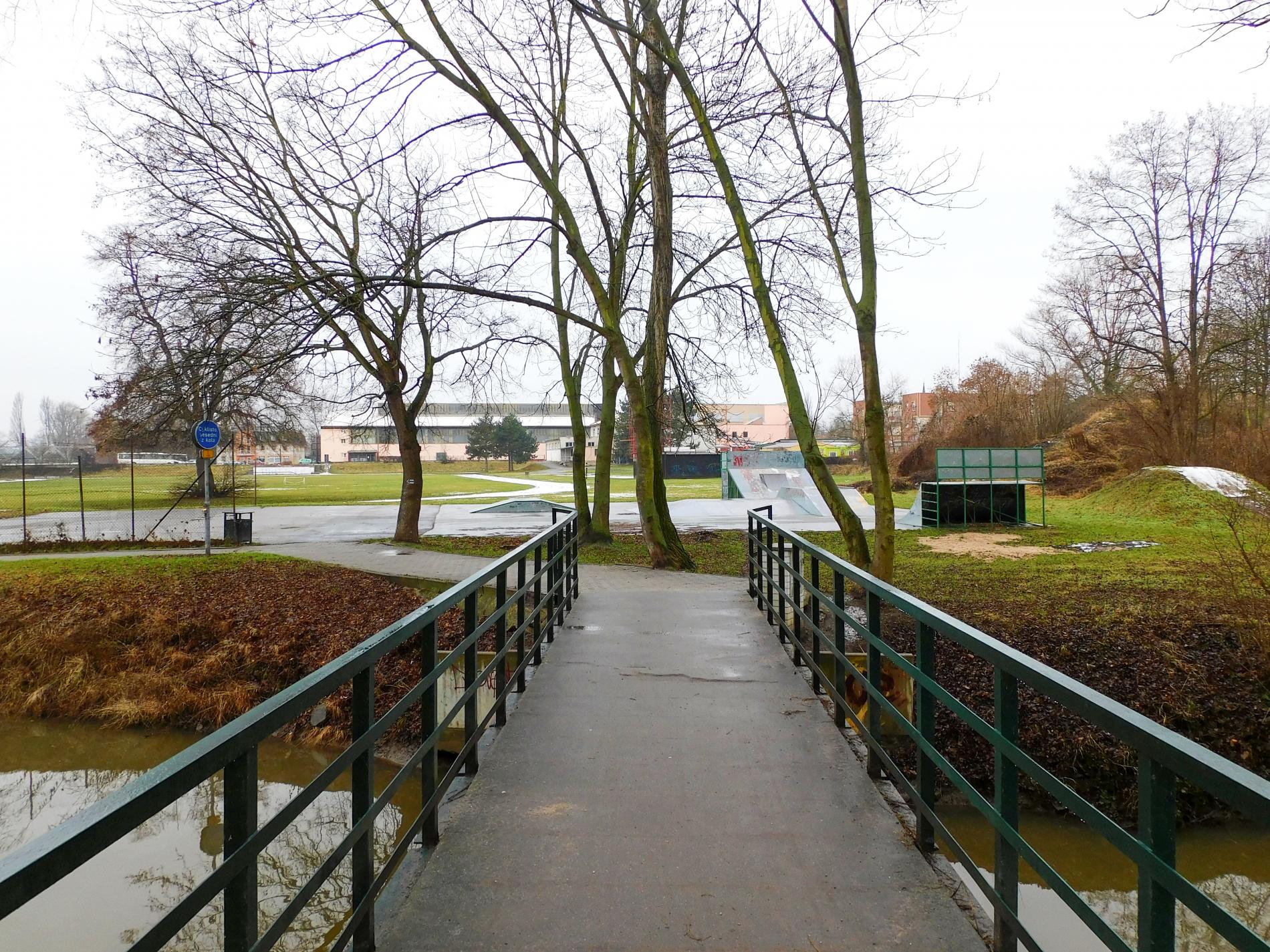

- Skatepark
- Víceúčelové hřiště
- Hřiště ZŠ Tyršova – více o projektu ZDE

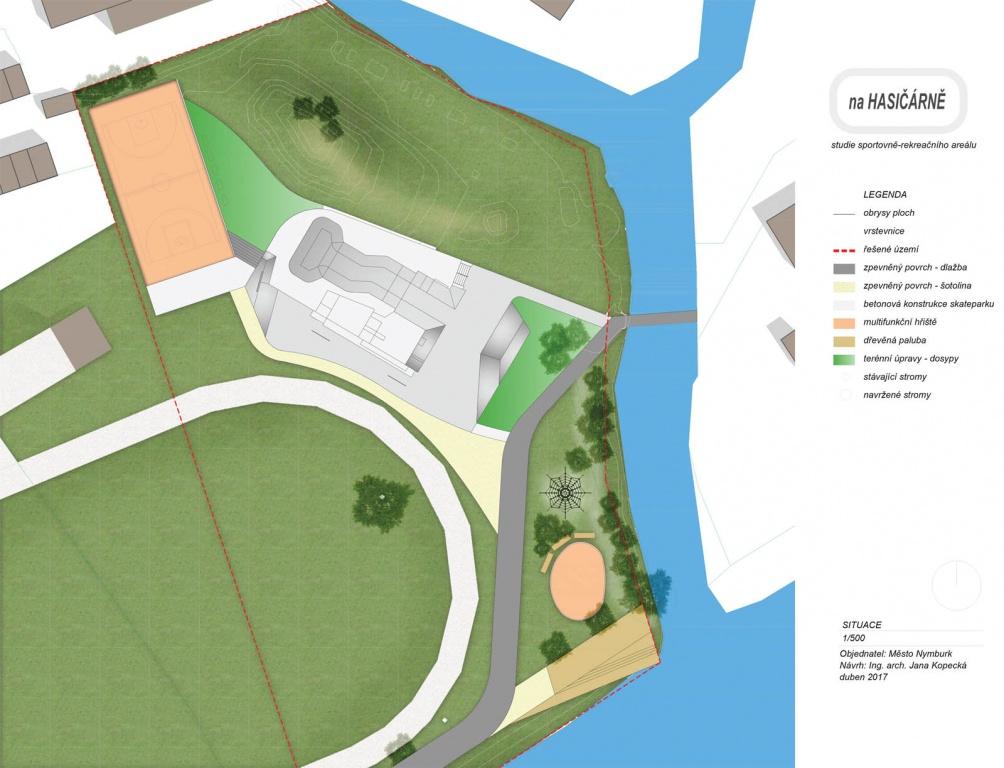

4/2017 – zpracování studie lokality na Hasičárně - Ing. arch. Jana Kopecká
12/2017 – podpis smlouvy o dílo PD skatepark - Mystic Constructions s.r.o.
1/2018 – PD statepark
2/2018 – podpis smlouvy o dílo PD přeložky cyklostezky - Ing. Fiedler
7/2018 – PD víceúčelové hřiště
1/2019 – vydání stavebního povolení na skatepark
2/2019 – vydání stavebního povolení na sportovní víceúčelové hřiště u skateparku
7/2019 – PD přeložky cyklostezky
2019/2020 – zpracování projektové dokumentace hřiště u ZŠ Tyršova
1/2020 – vydání stavebního povolení přeložka cyklostezky

4/2020 – koordinační schůzka schůzka - shoda na následném postupu (přítomni: T. Mach, B. Černý, S. Tichá, J. Ritter, I. Semecká) viz dokumenty v příloze
10/2020 – vydání stavebního povolení hřiště u ZŠ Tyršova
1/2021 – vyhlášení výběrového řízení na zhotovitele hřiště u ZŠ

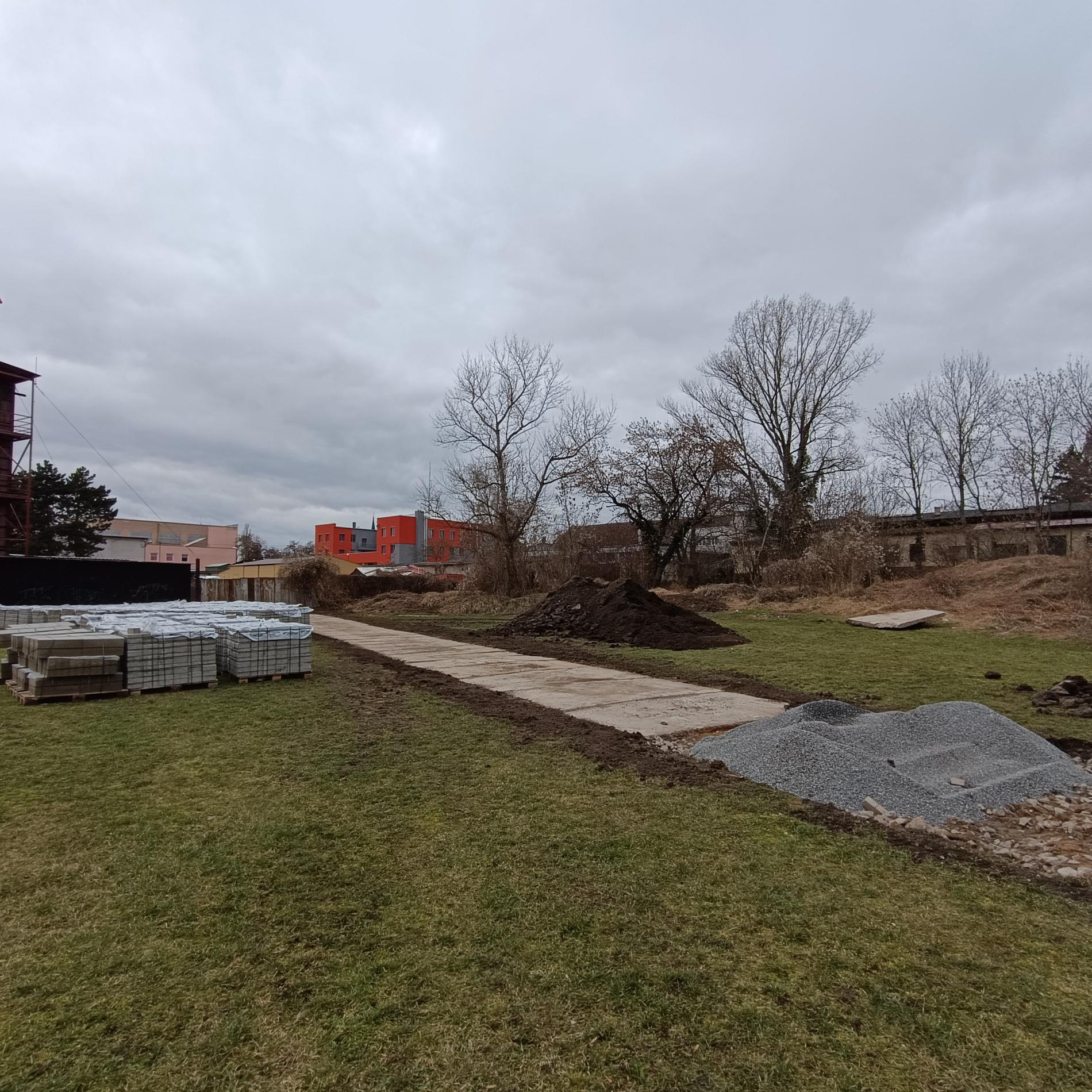

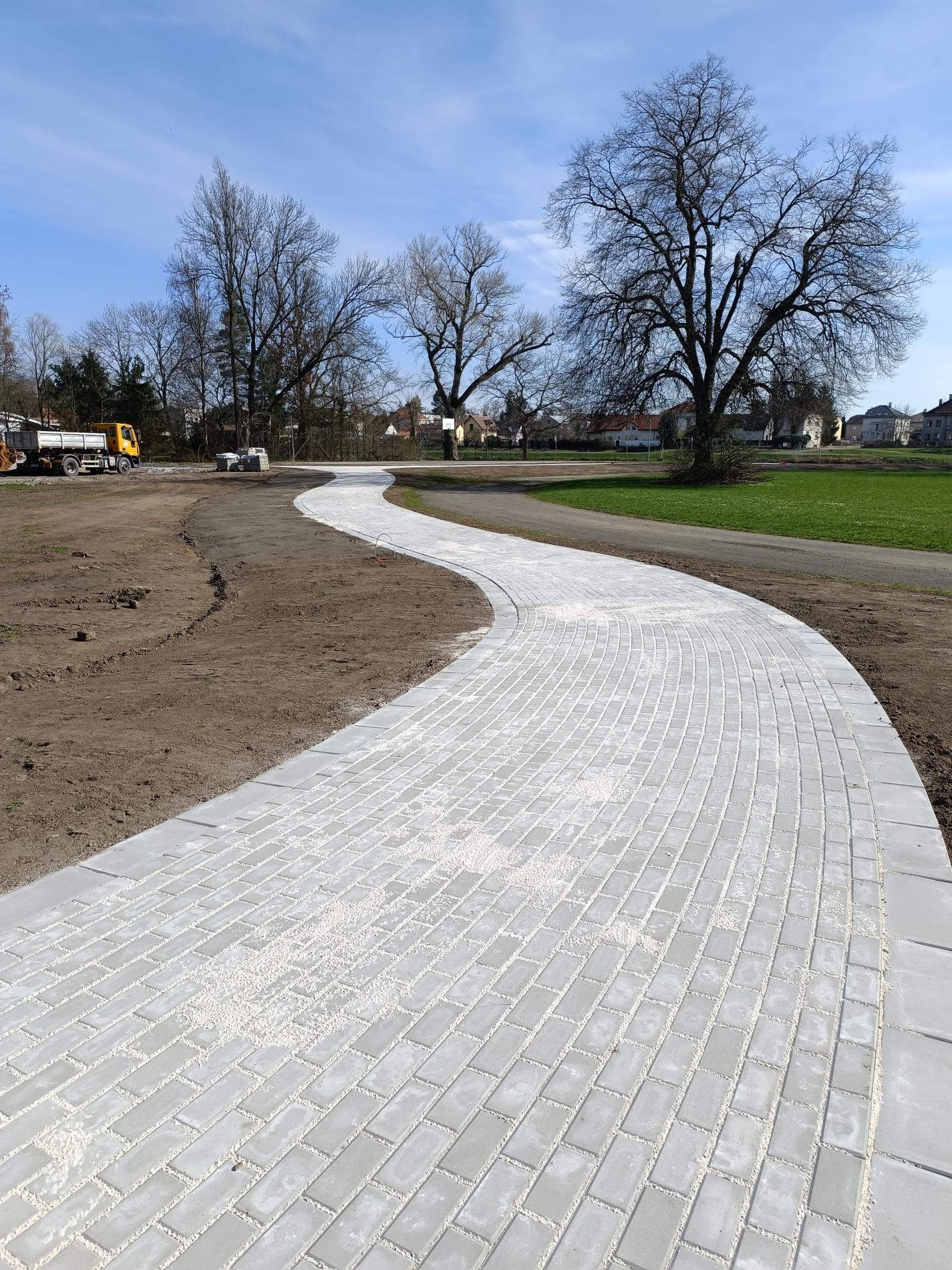

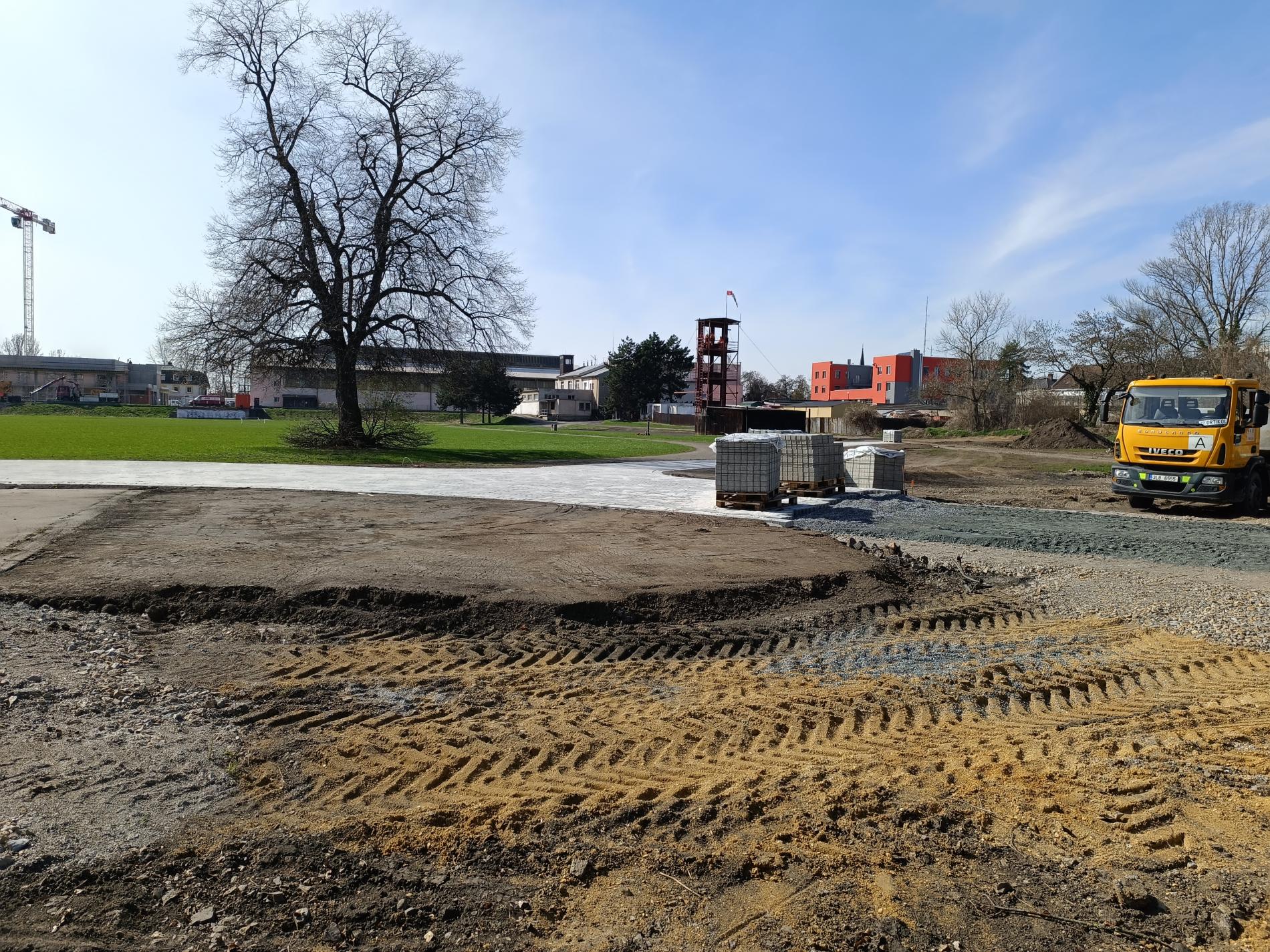

4/2021 – podpis smlouvy o dílo, zahájení realizace hřiště u ZŠ

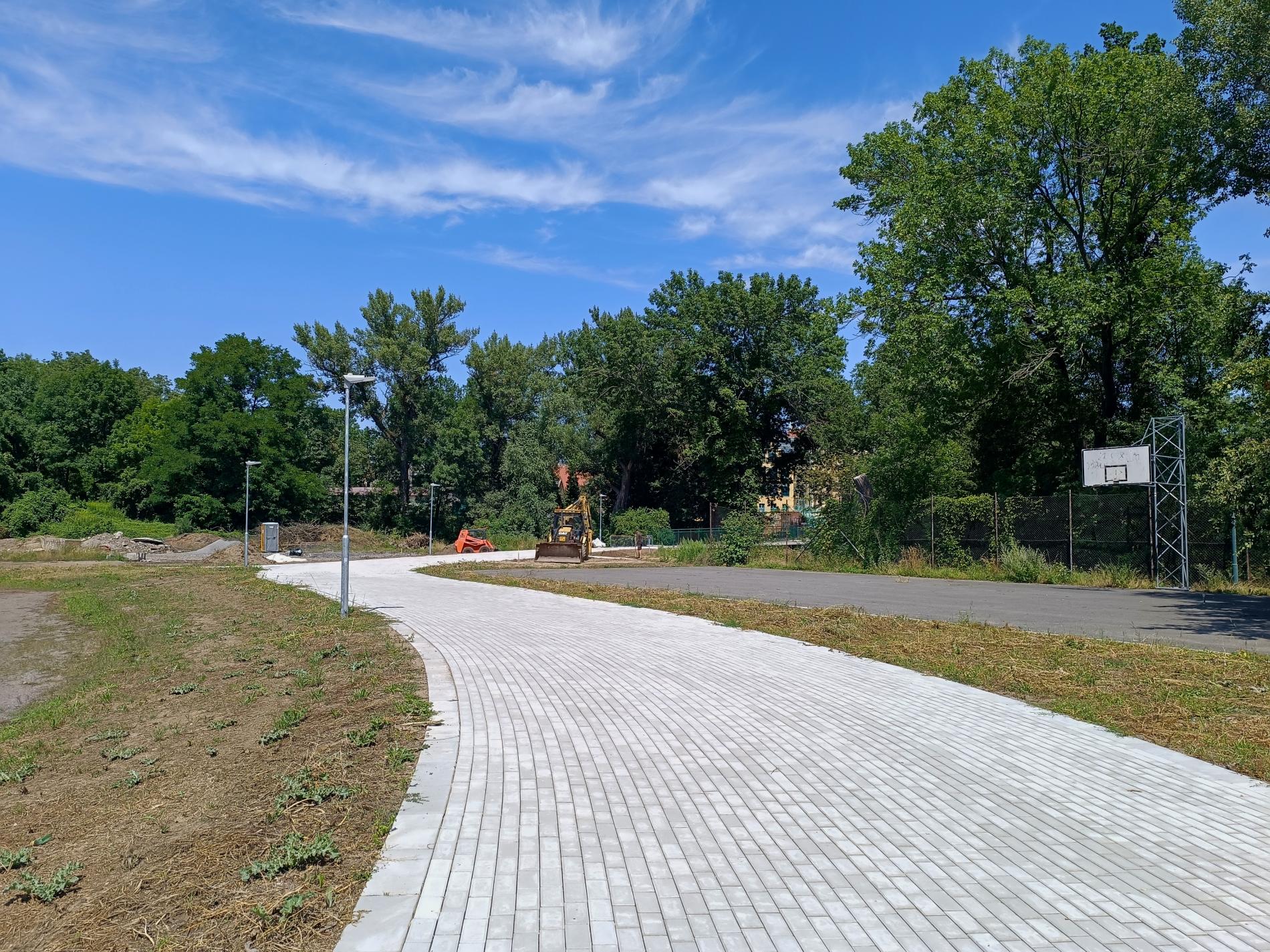

5/2021 – dokončení realizace, podpis dodatku smlouvy hřiště u ZŠ
6/2021 – kolaudace hřiště u ZŠ

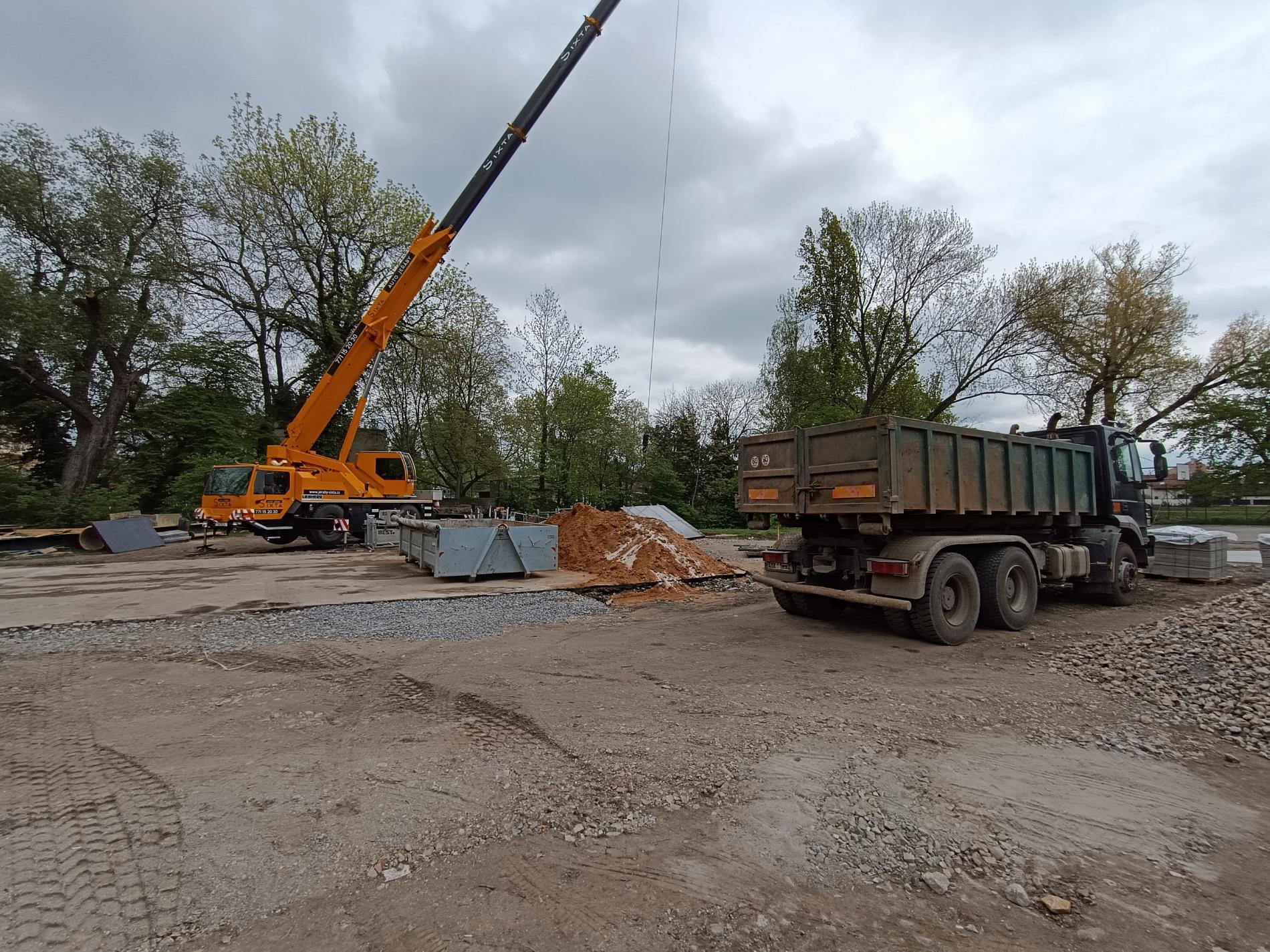

12/2021 – zařazení realizace skateparku do rozpočtu města
5/2022 – schůzka s projektanty skatepark + cyklostezka (revize PD + aktualizace rozpočtu)
5/2022 – koordinační schůzka (přítomni: T. Mach, B. Černý, S. Tichá, J. Ritter, Z. Nekovářová) viz zápis v příloze

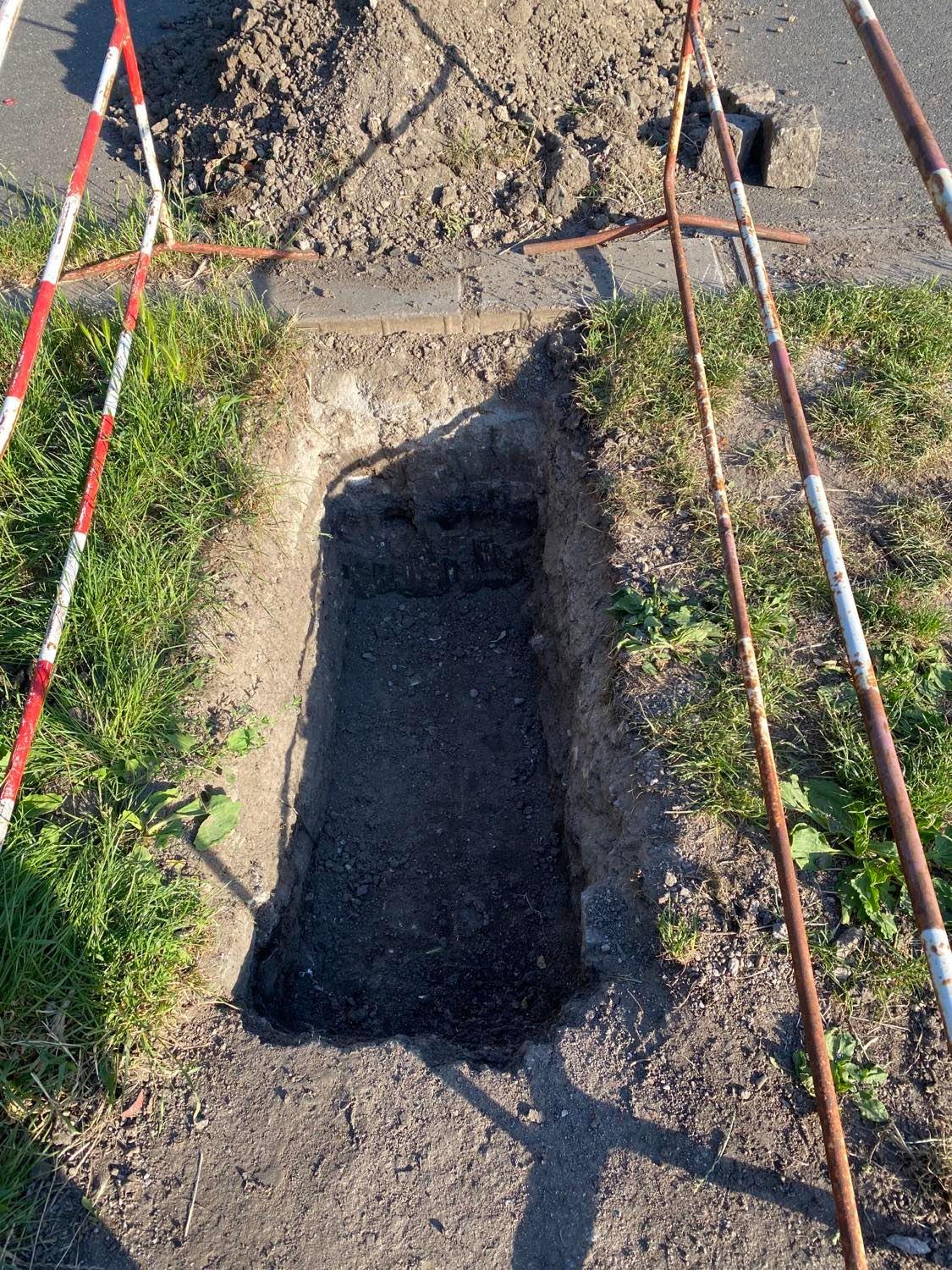

6/2022 – jednání s TS Nymburk (provedení sond)
7/2022 – urgence dodání cenových nabídek aktualizace rozpočtů a PD u projektantů cyklostezky, skateparku a více účelového hřiště

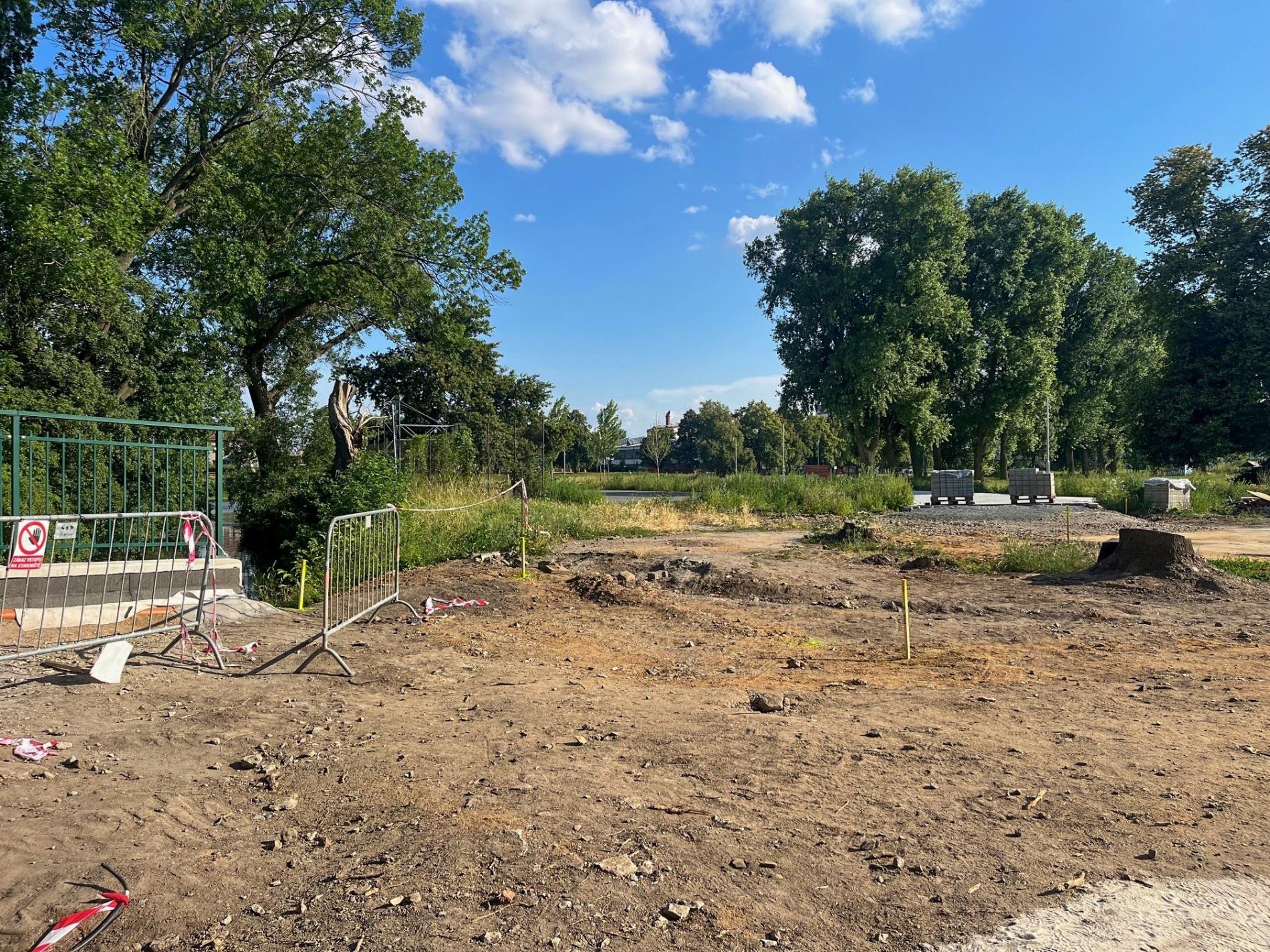

9/2022 – zadána aktualizace projektu přeložky cyklostezky a skateparku
11/2012 – dokončení aktualizace PD přeložky cyklostezky

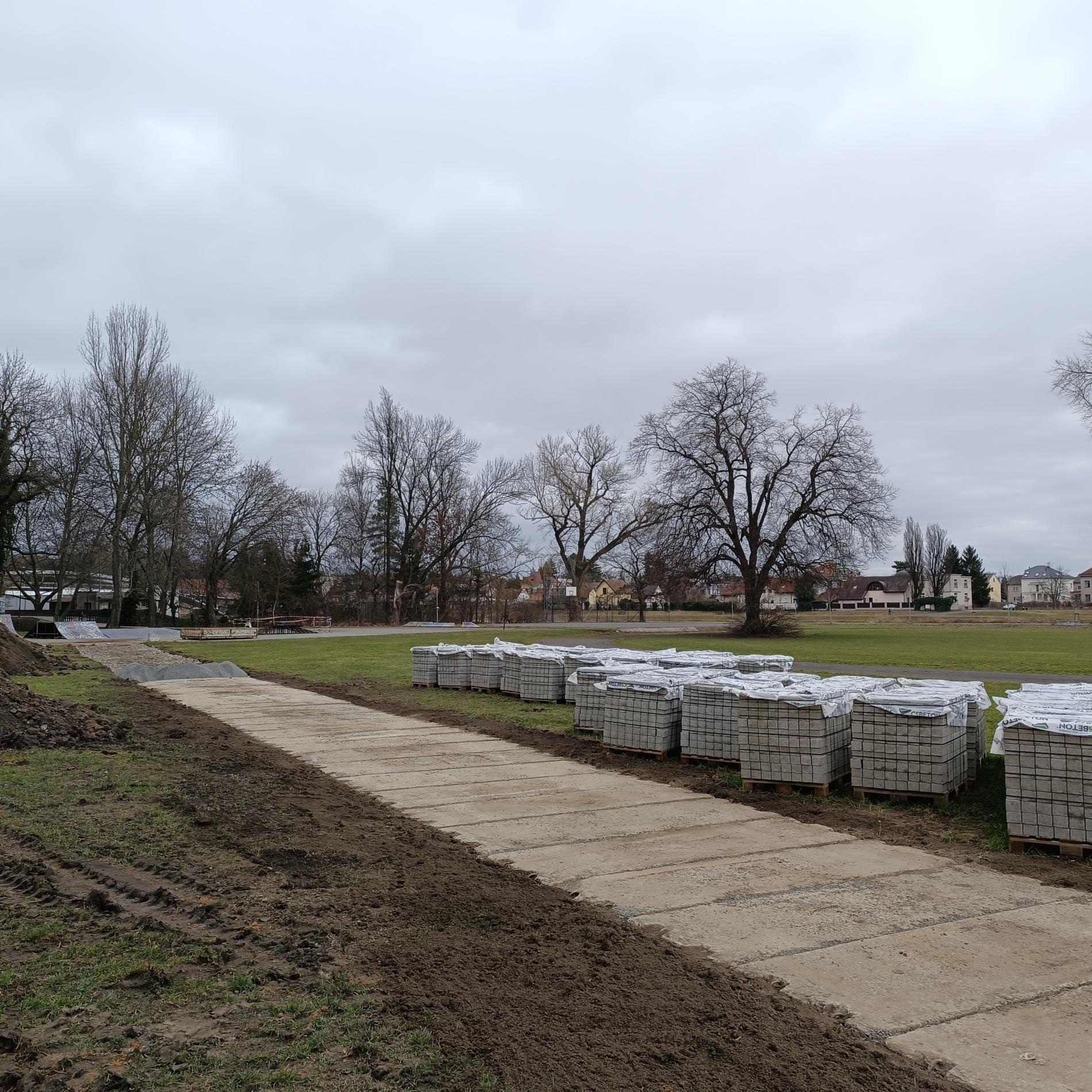

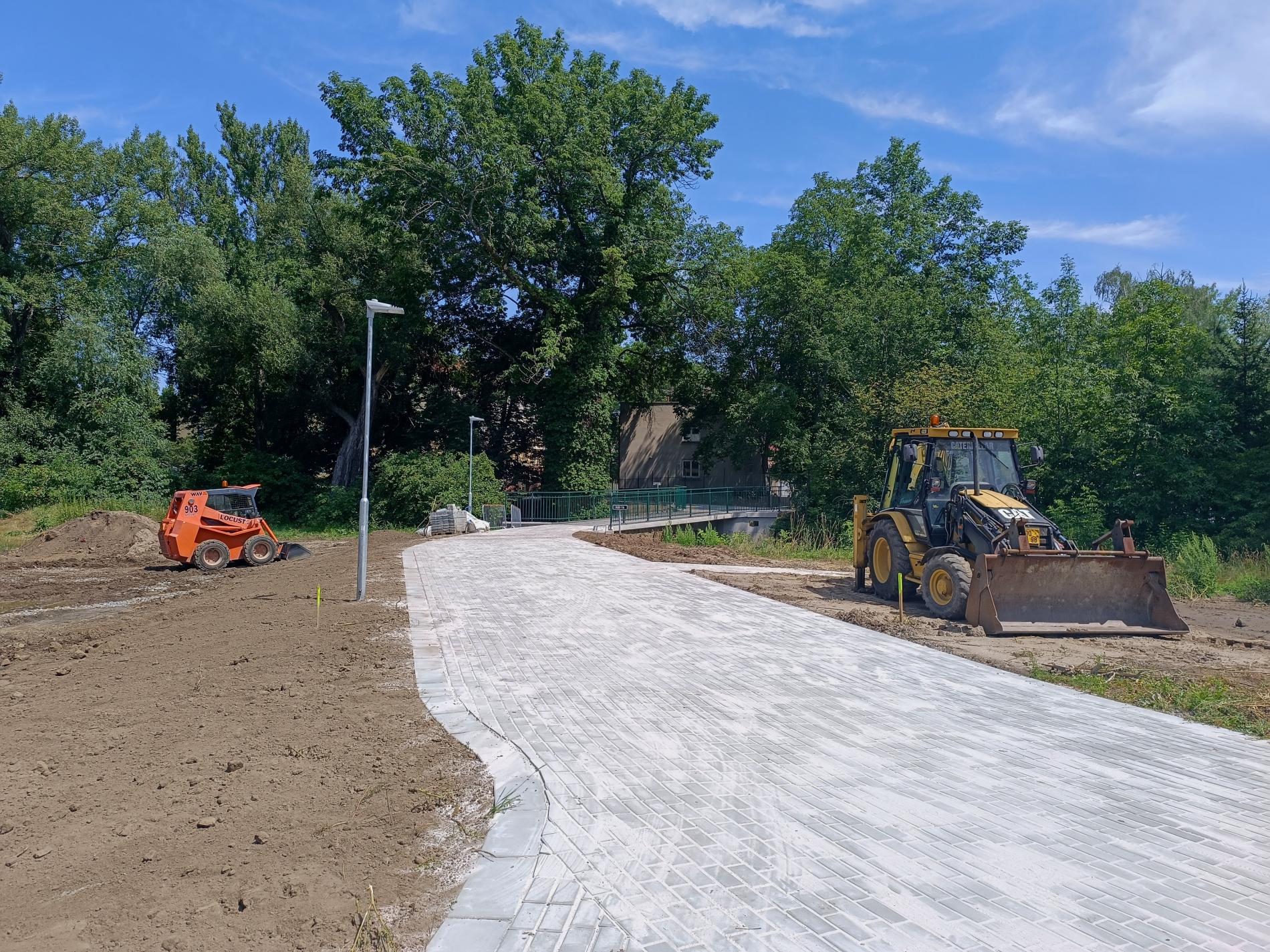

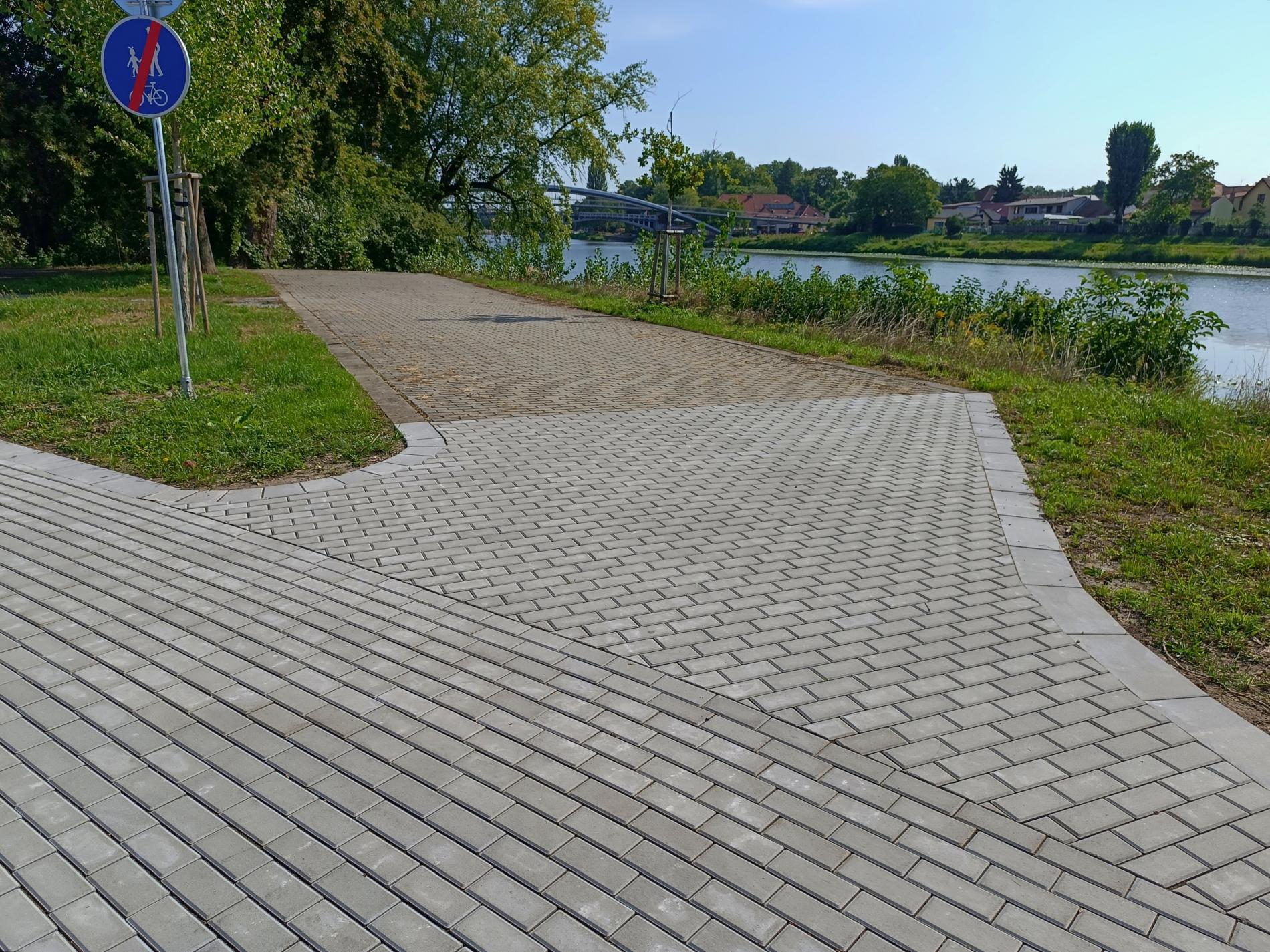

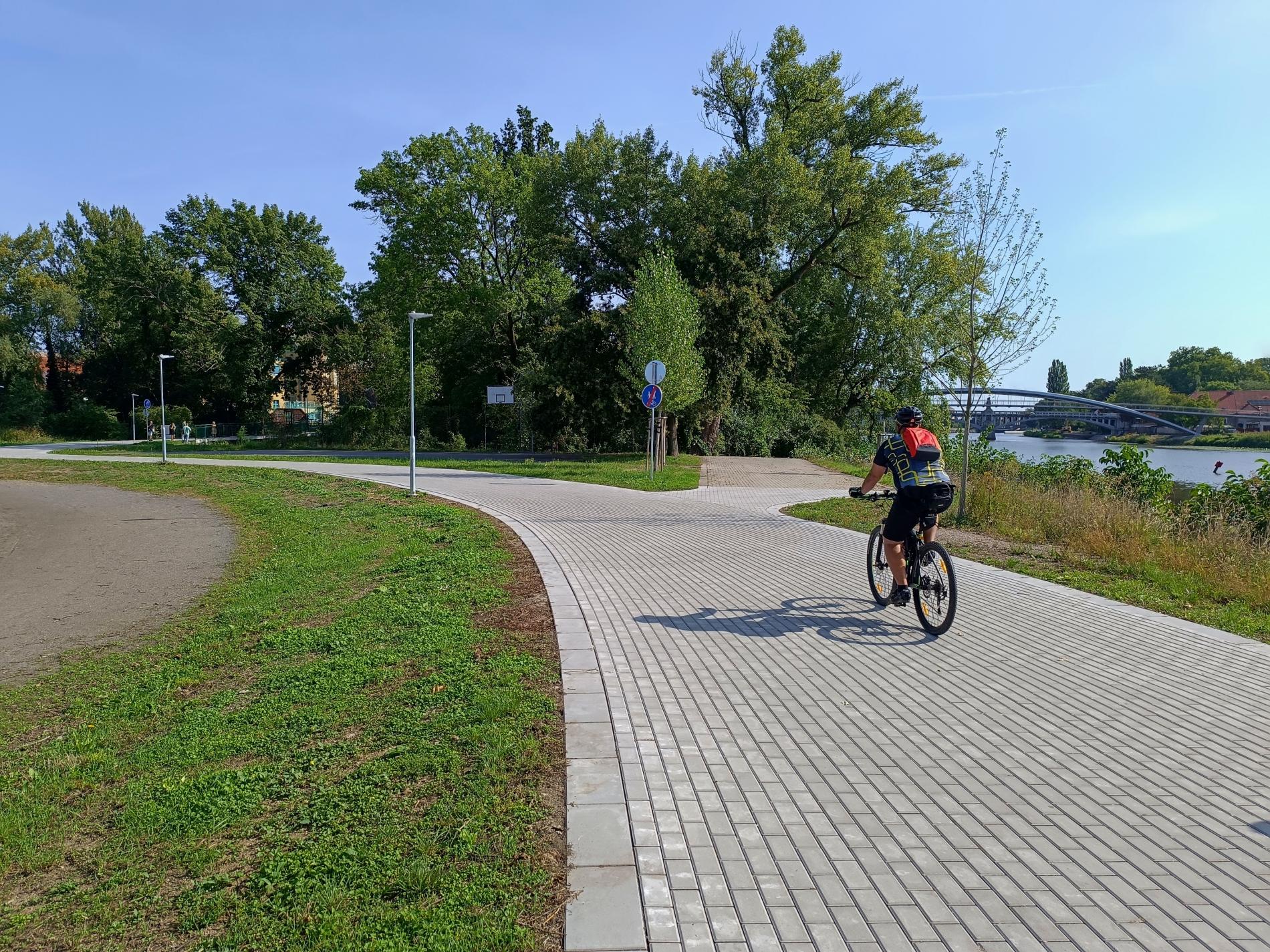

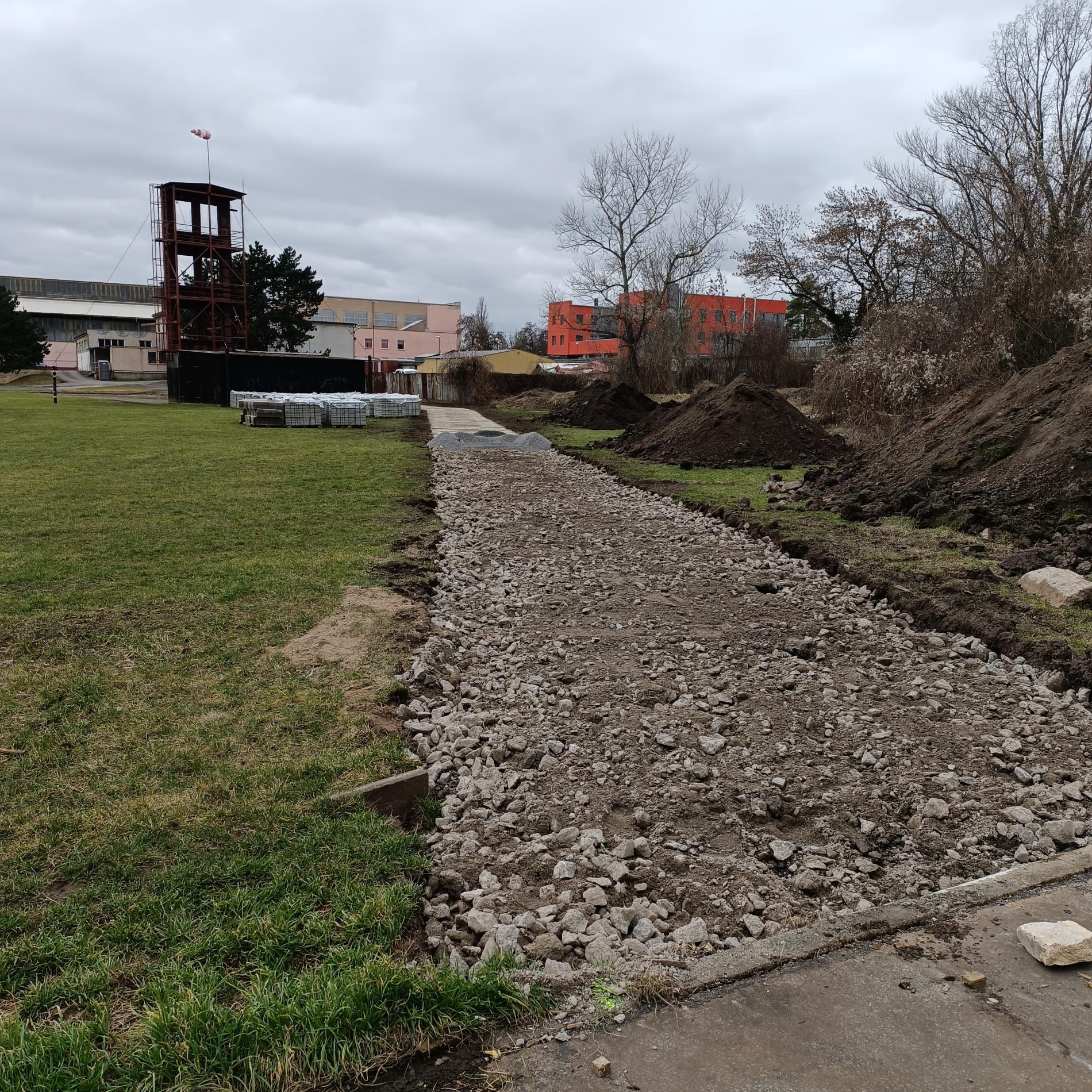

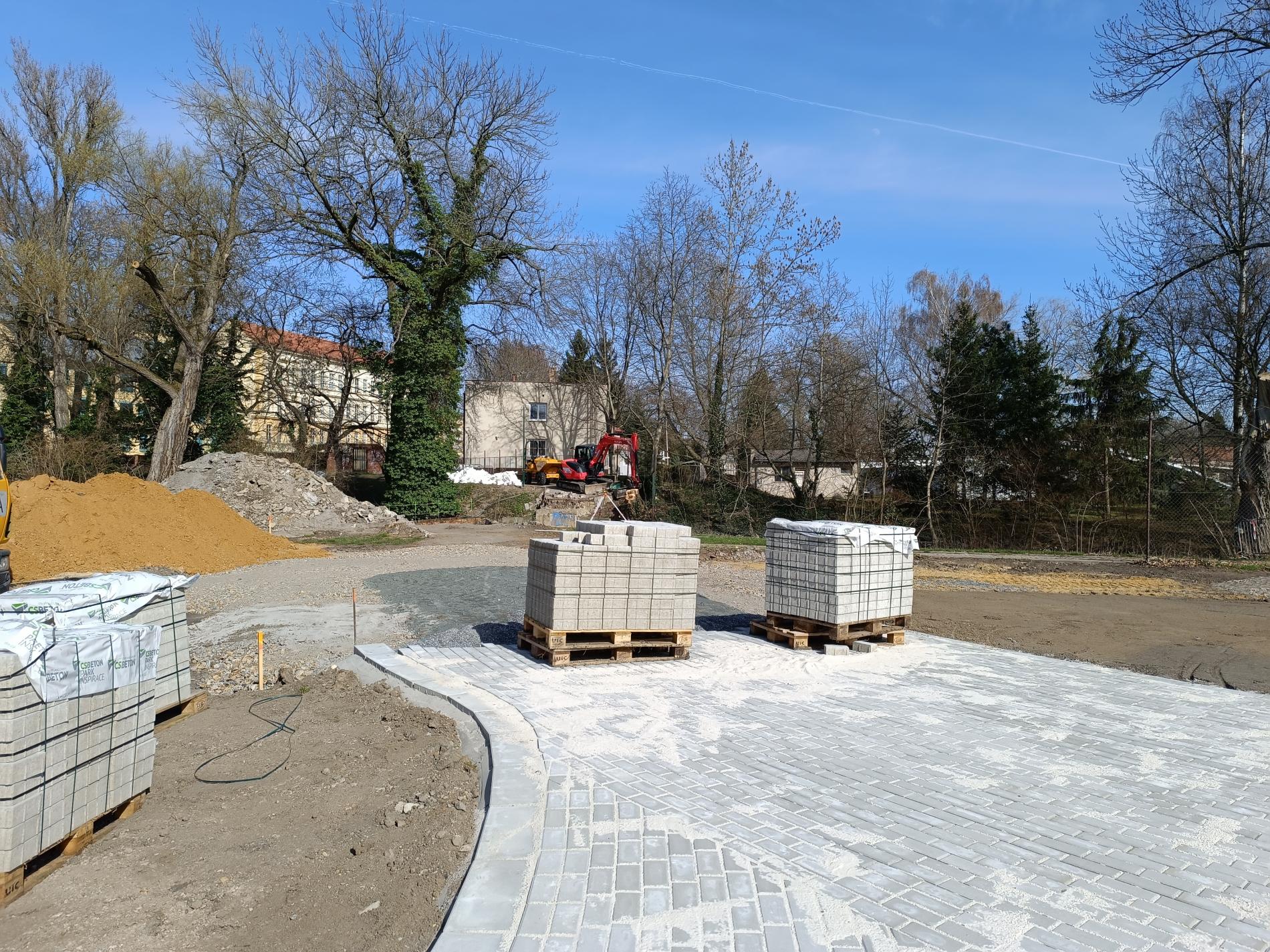

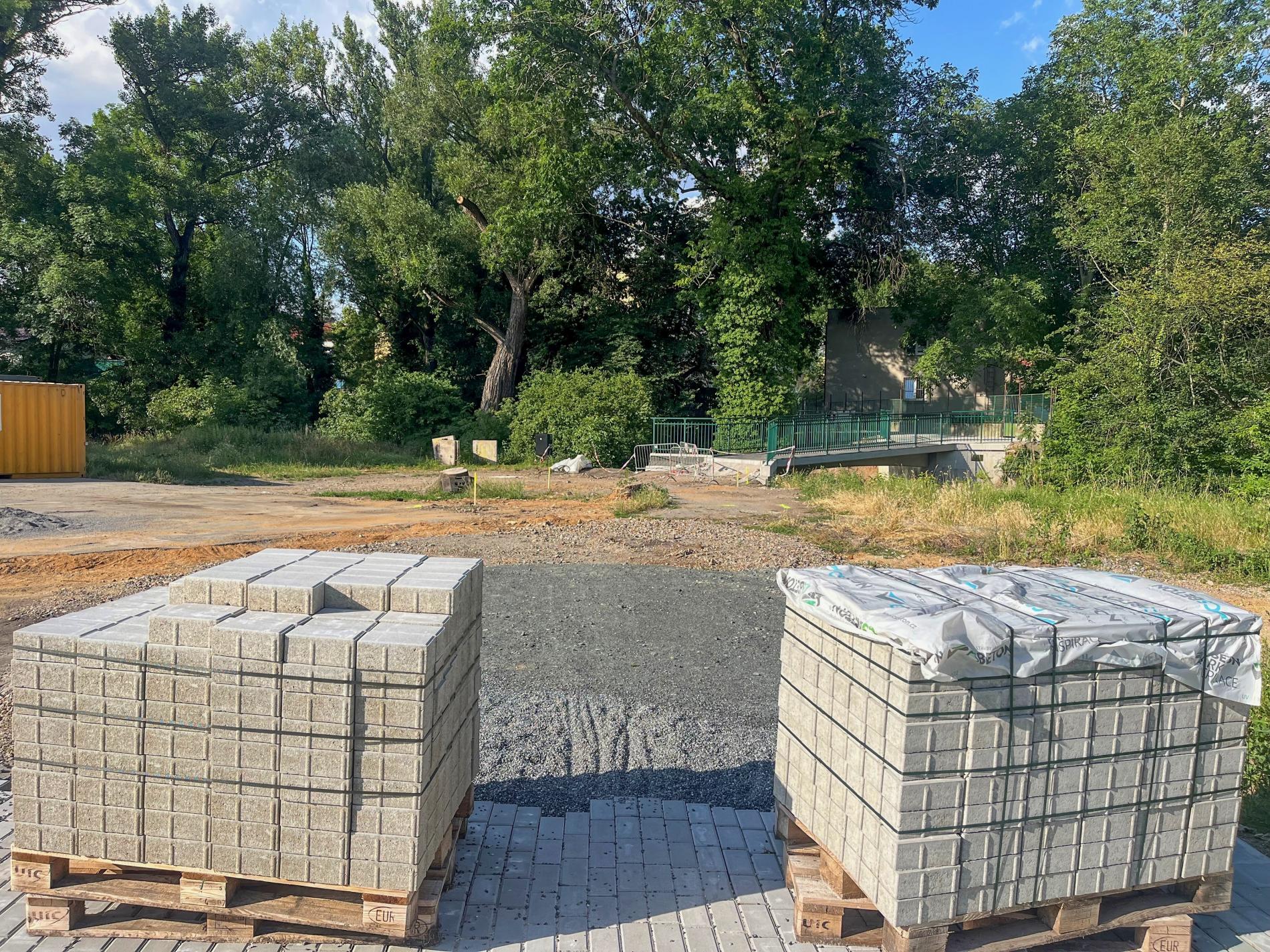

5/2023 – vyhlášení výběrového řízení na zhotovitele přeložení cyklostezky
6/2023 – výběr zhotovitele přeložení cyklostezky

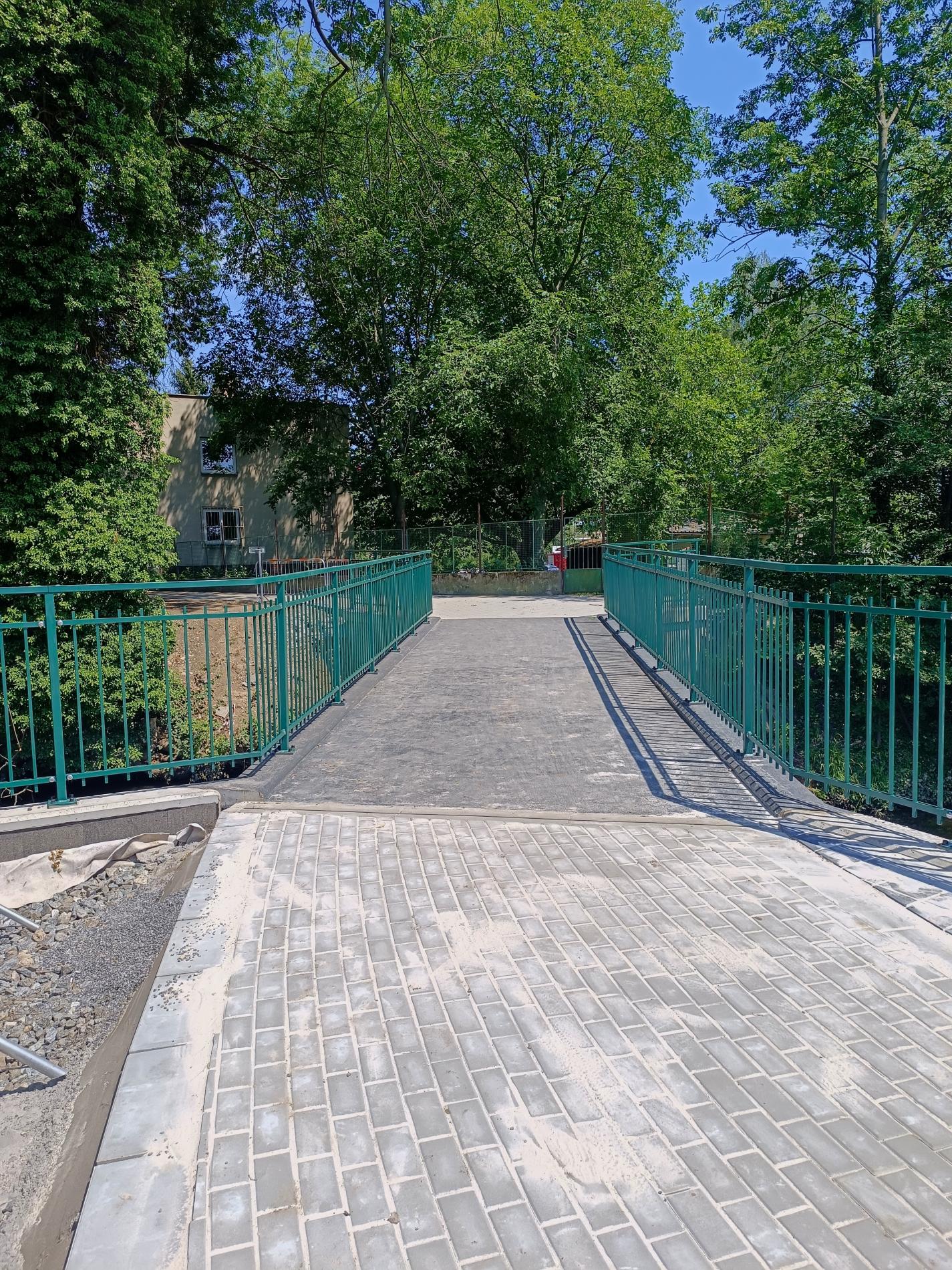

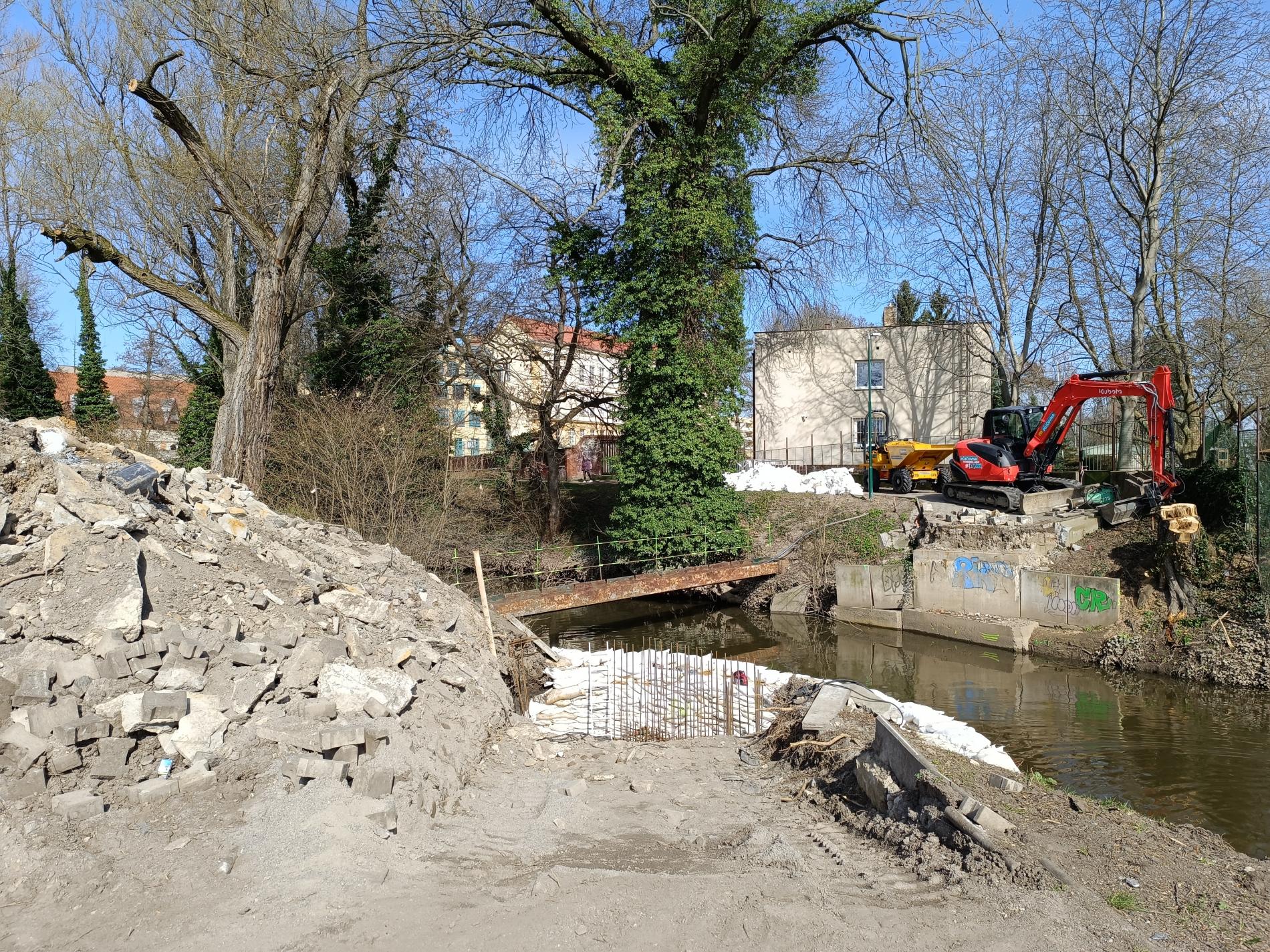

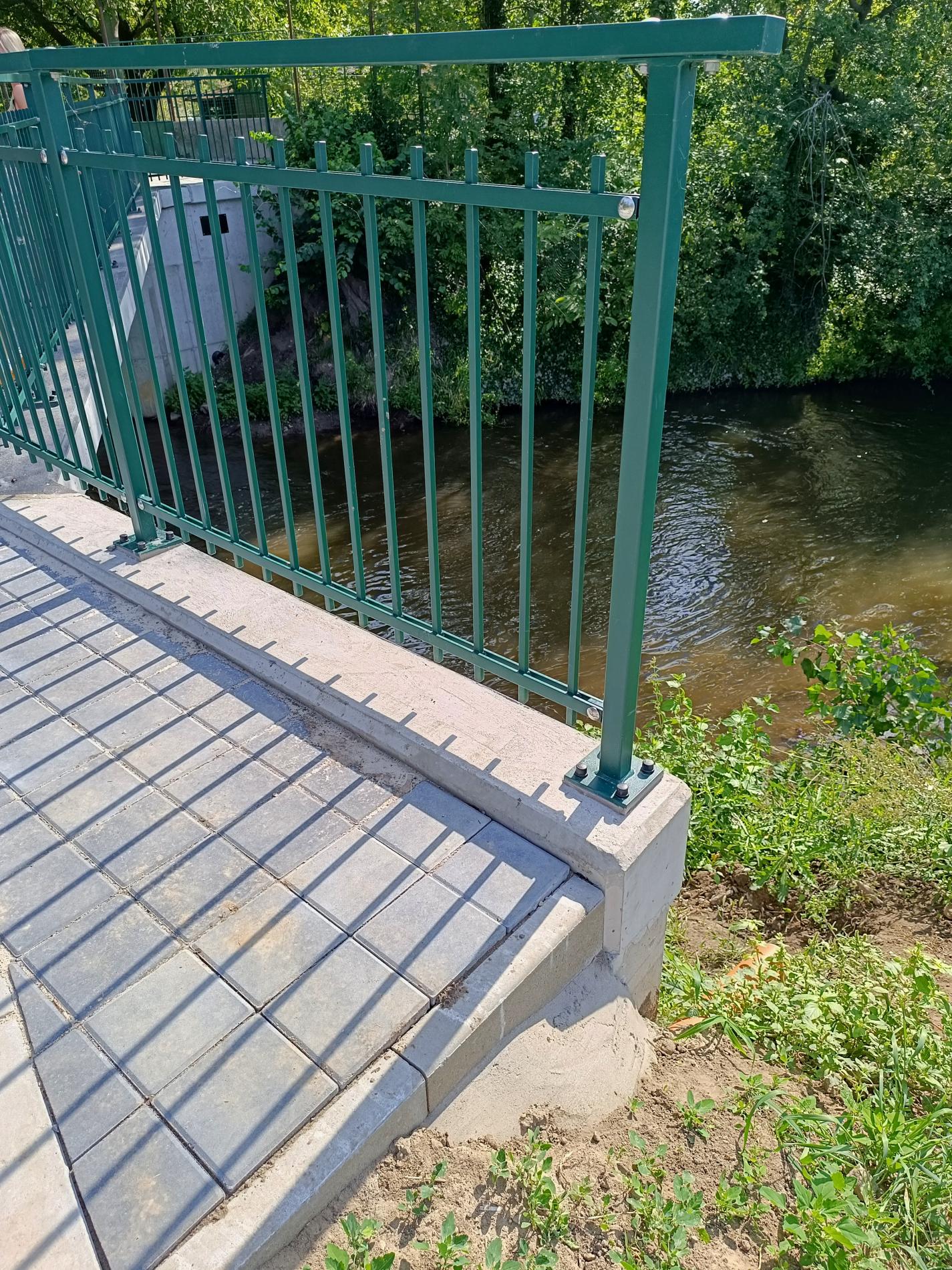

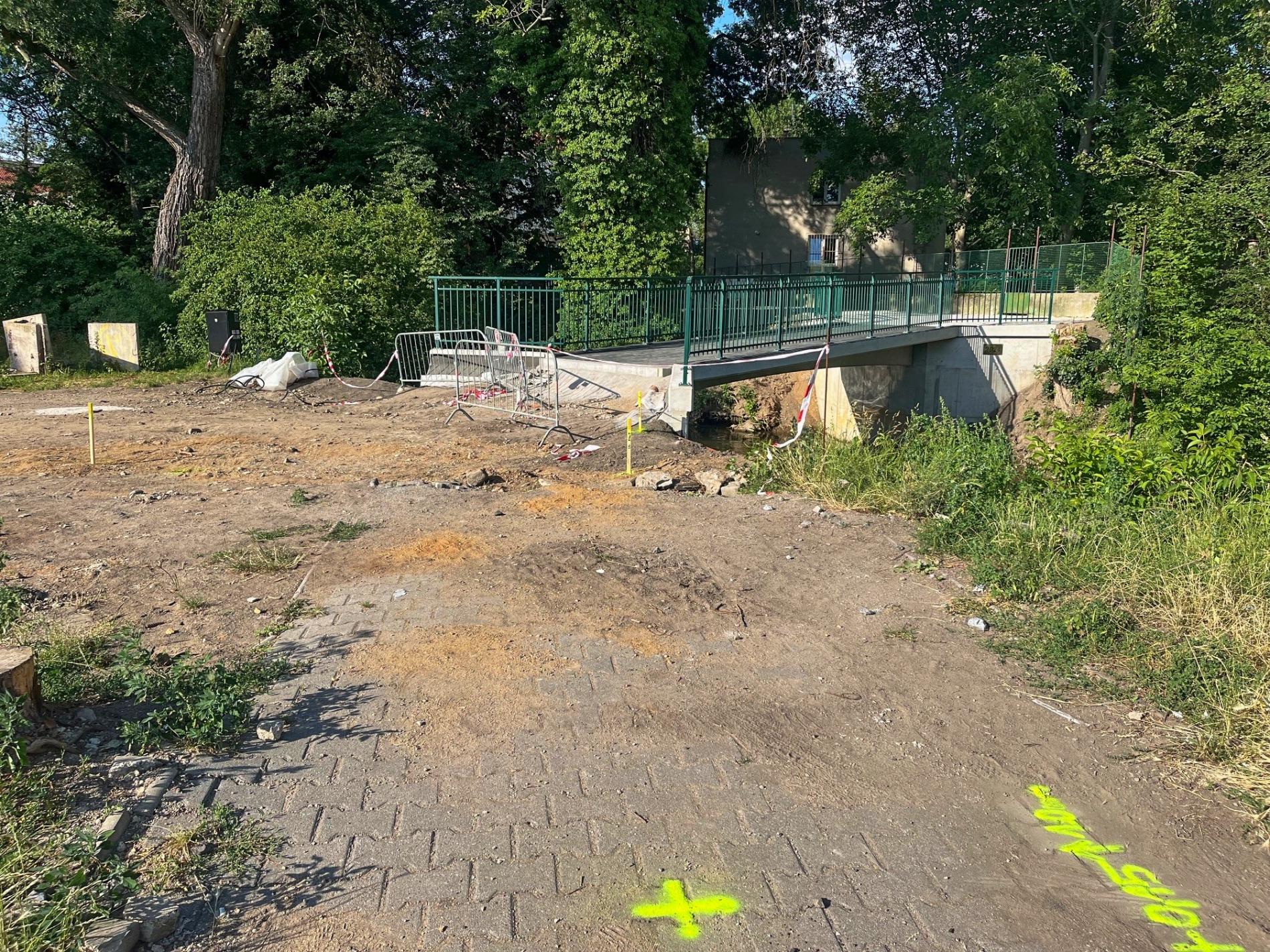

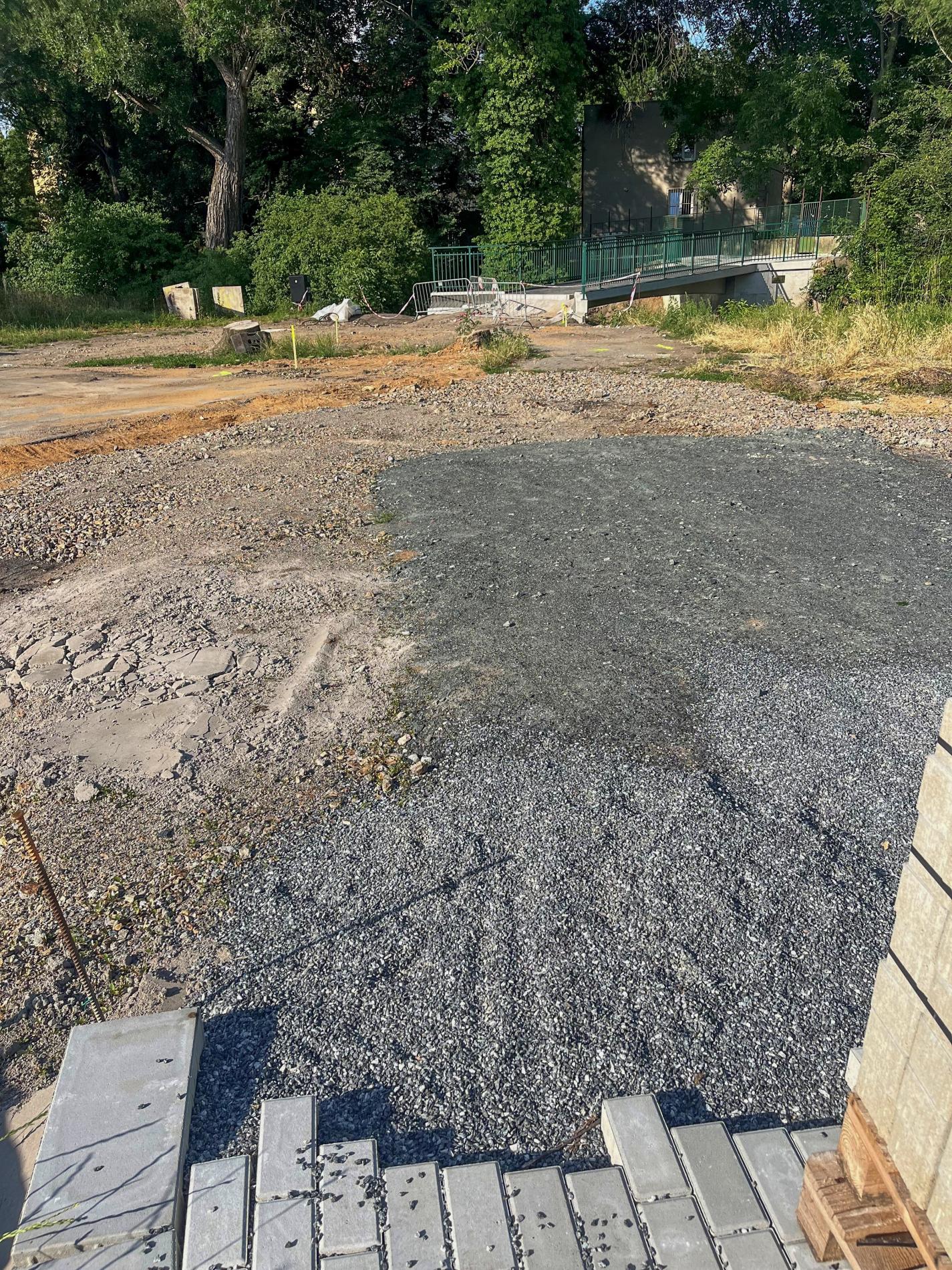

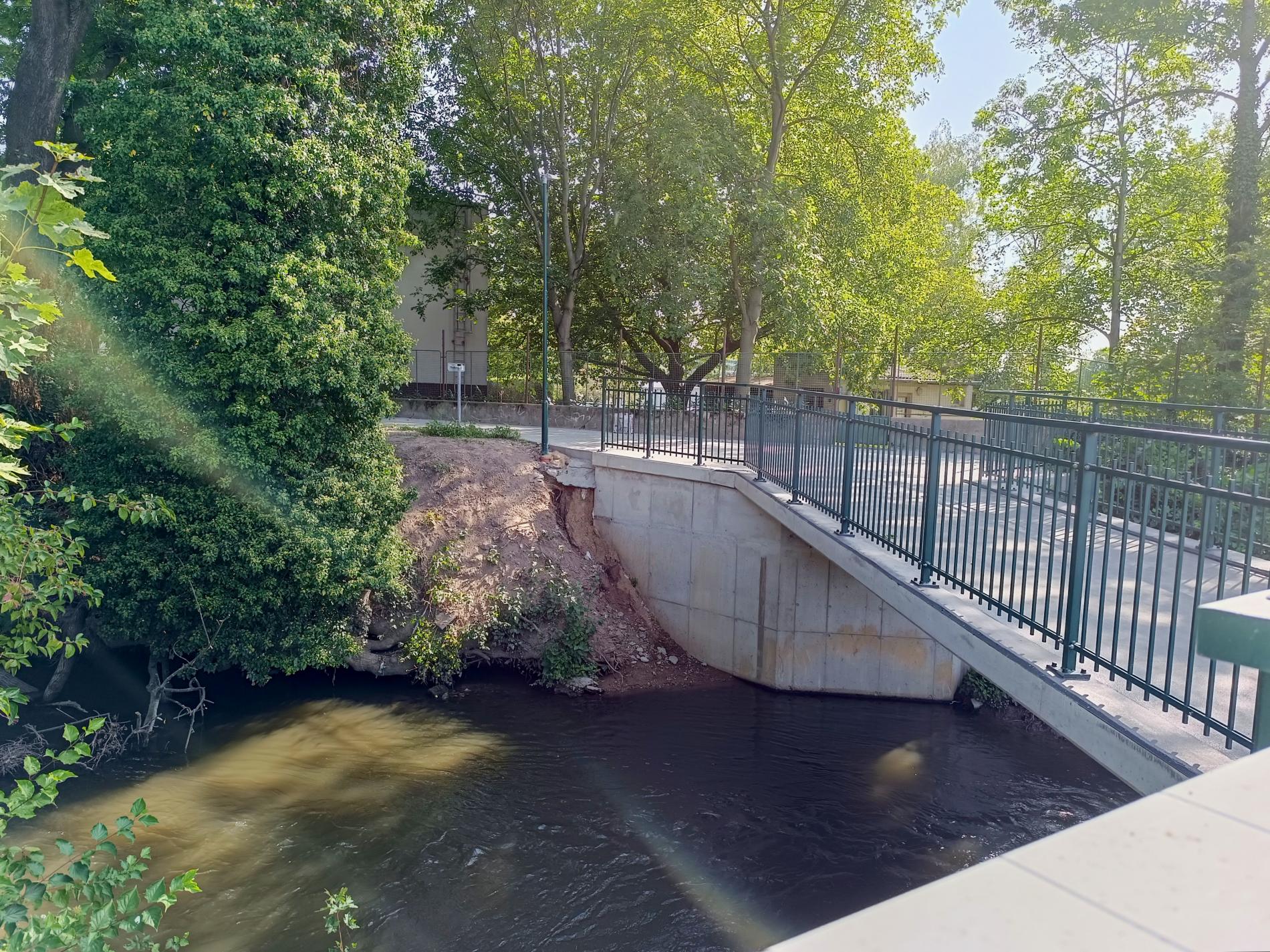

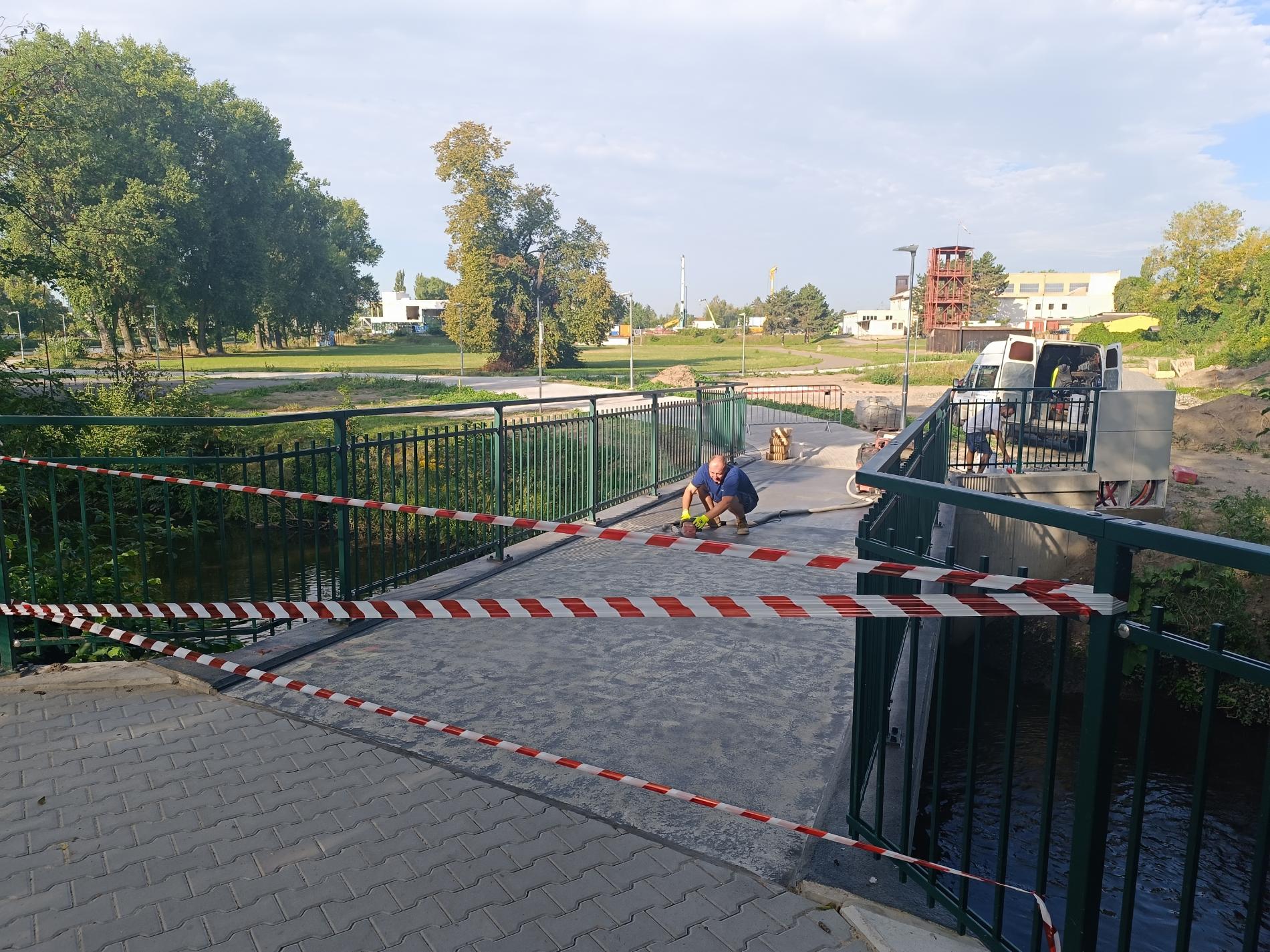

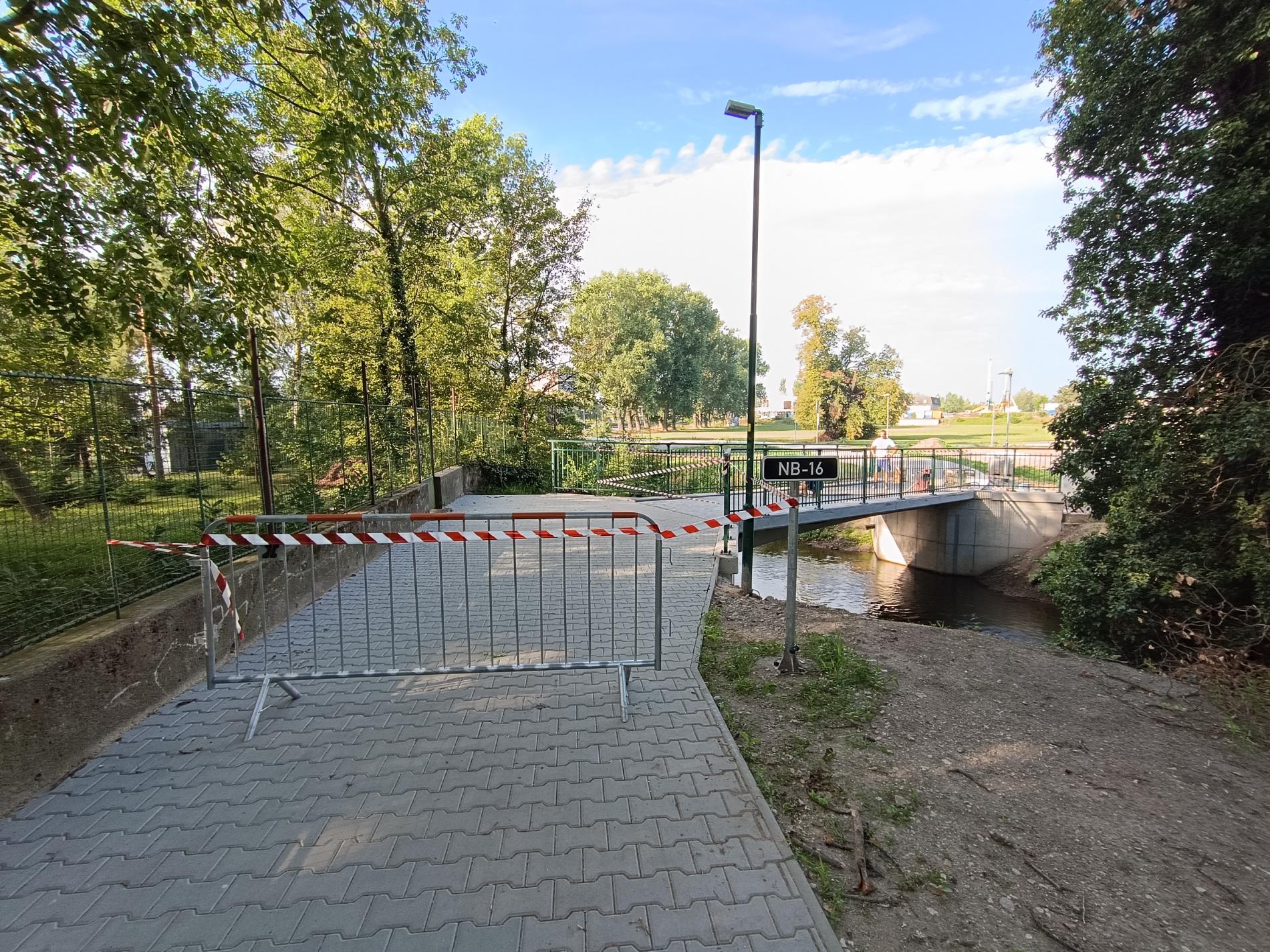

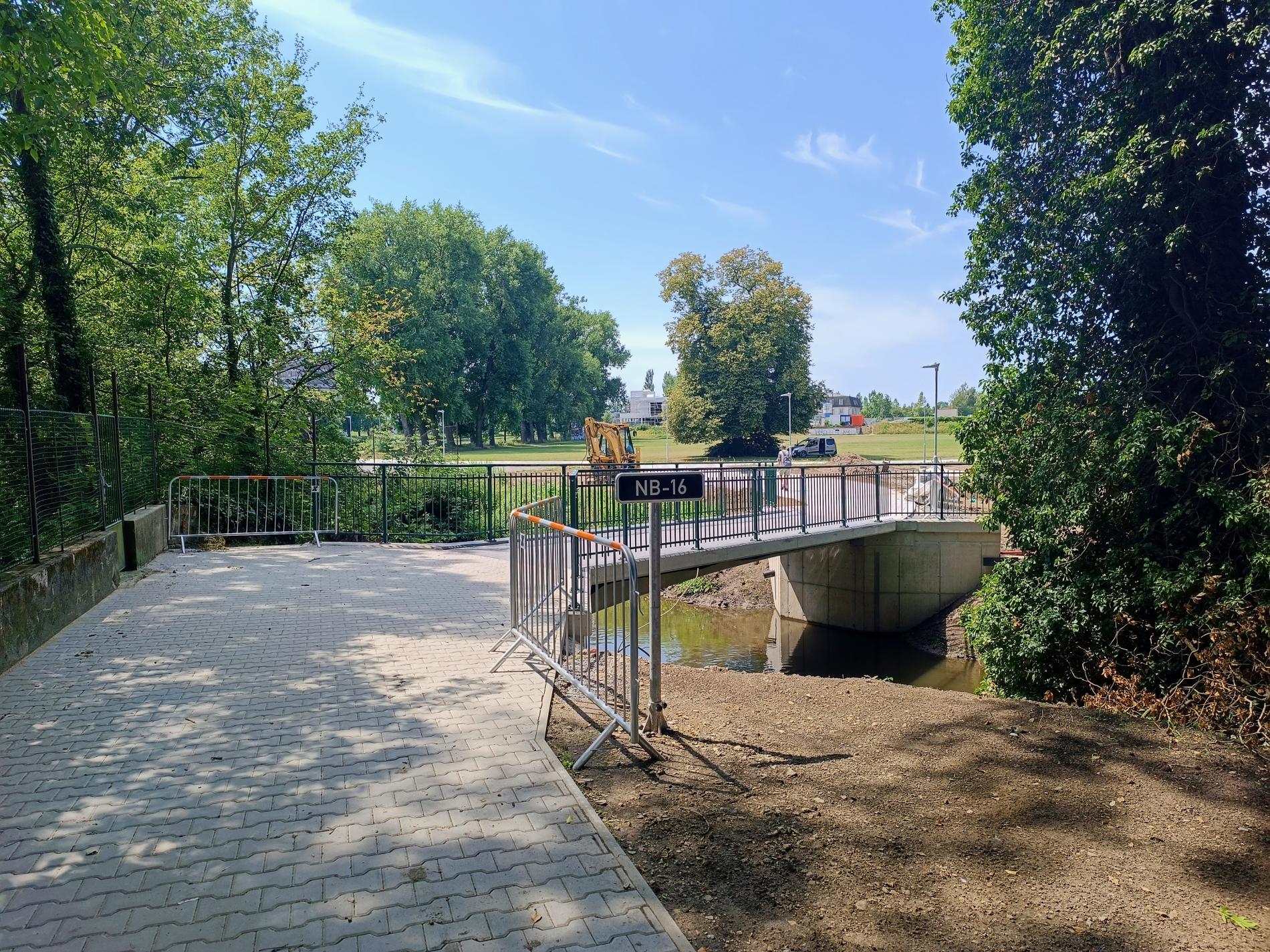

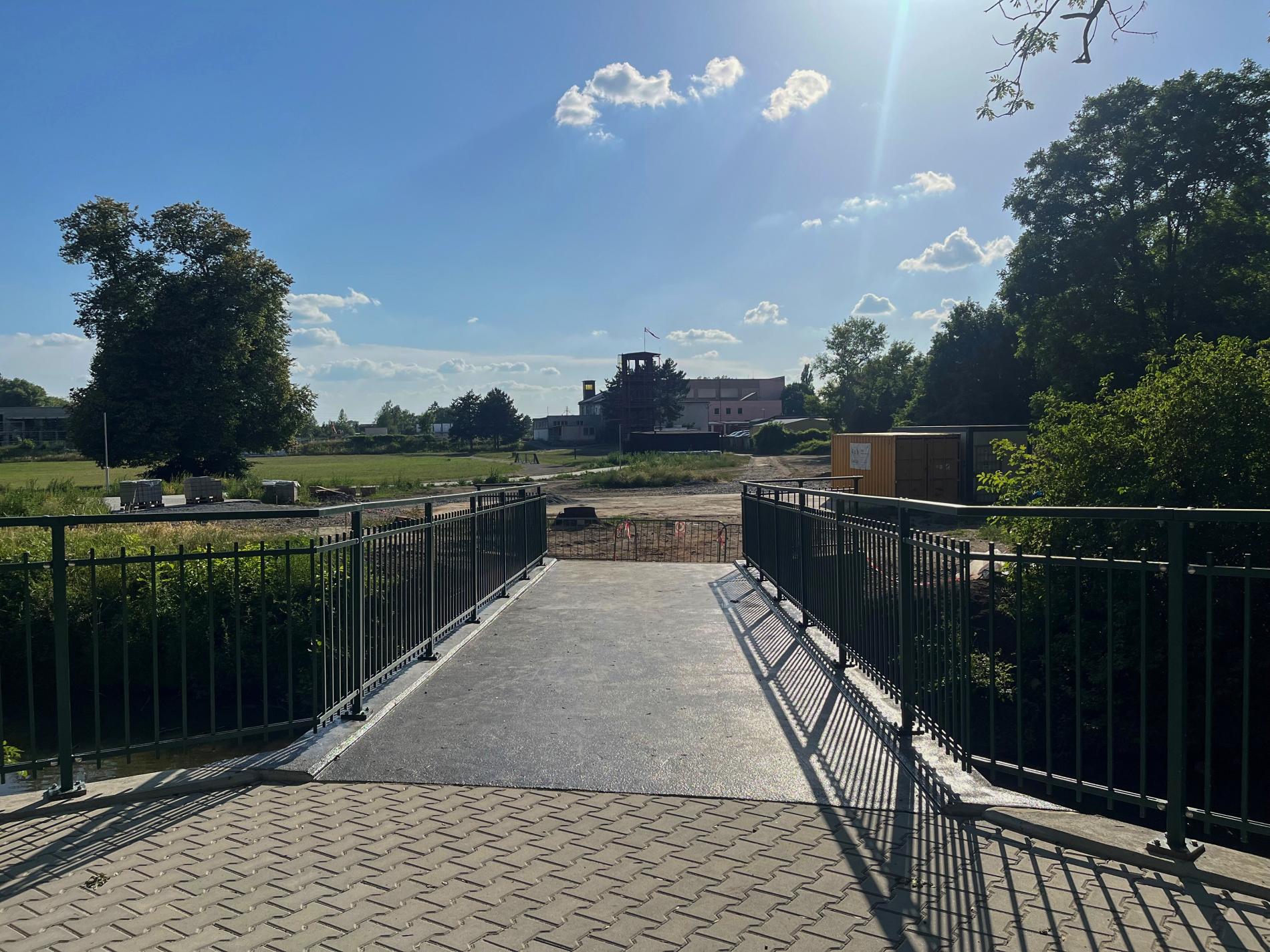

10/2023 – revize PD mostku Na Parkáně
11/2023 – dokončení aktualizace PD skateparku

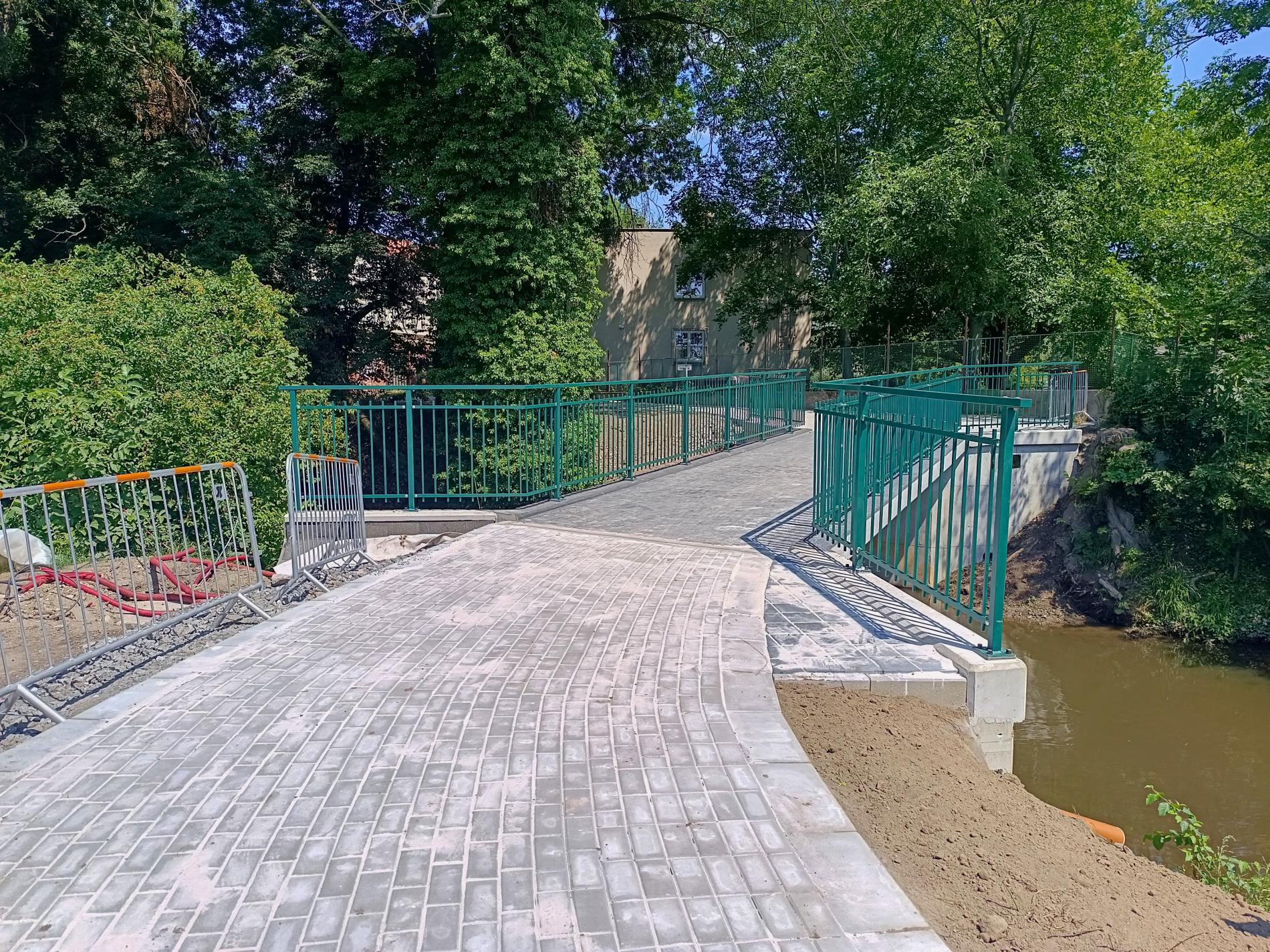

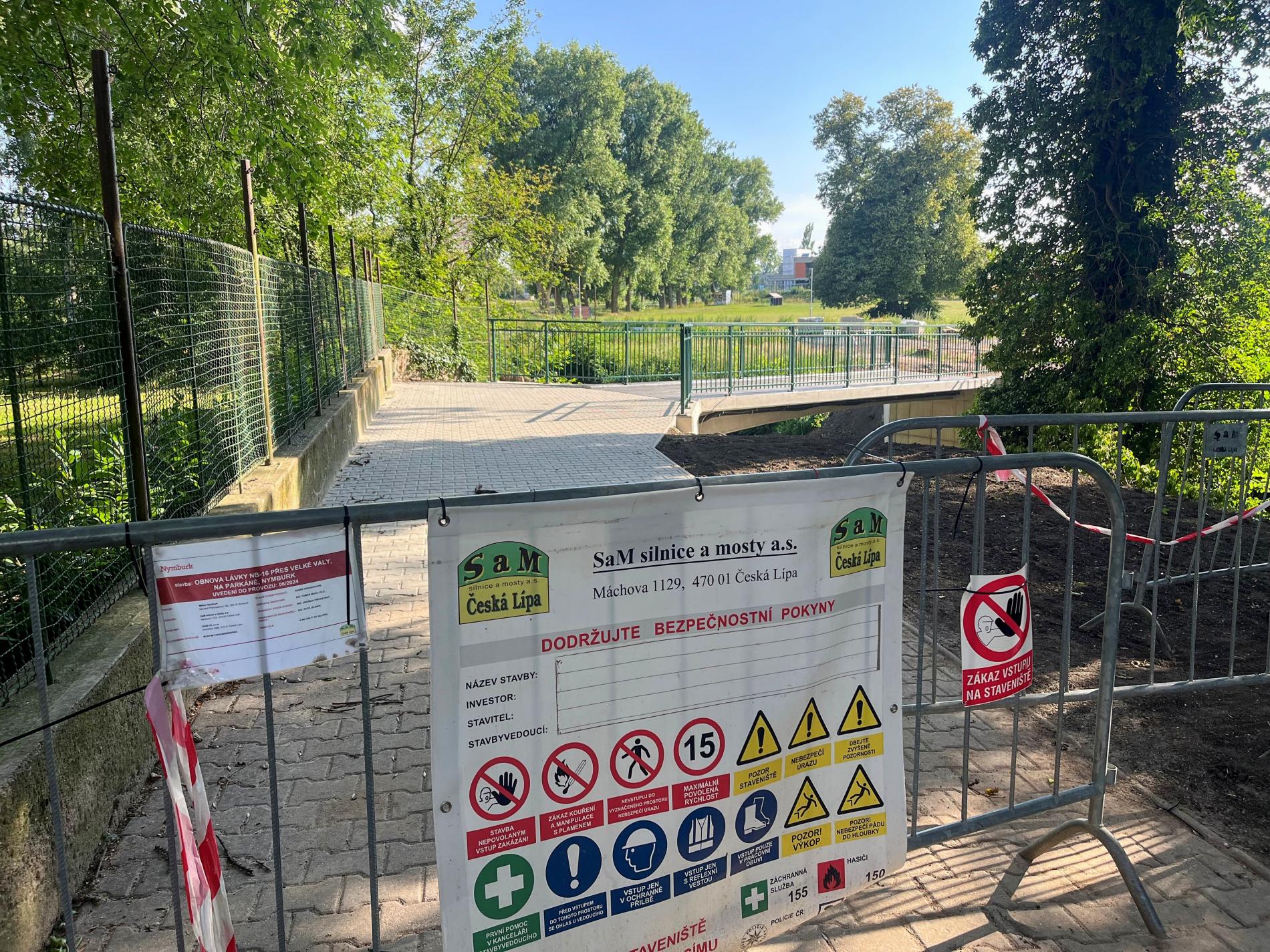

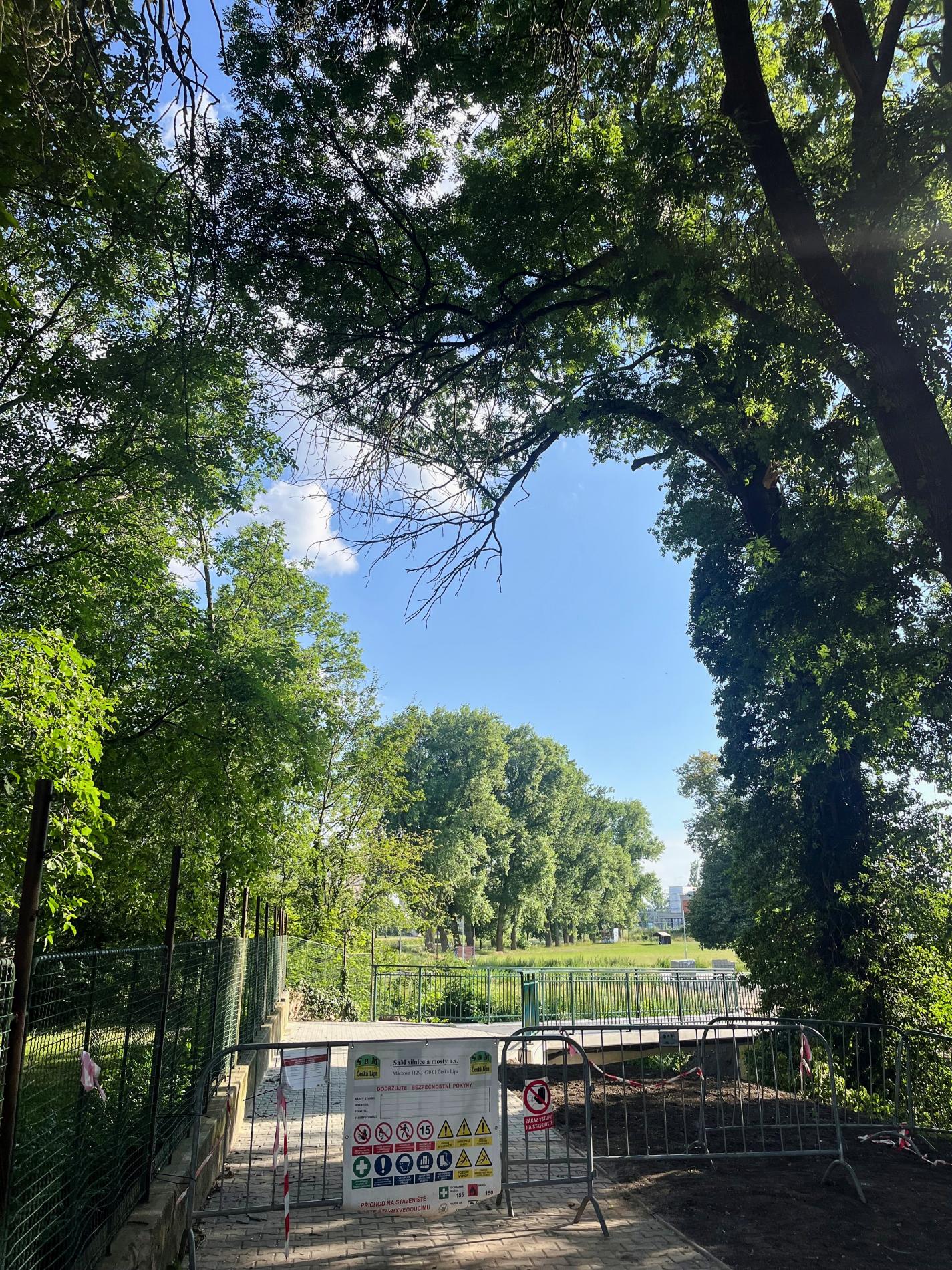

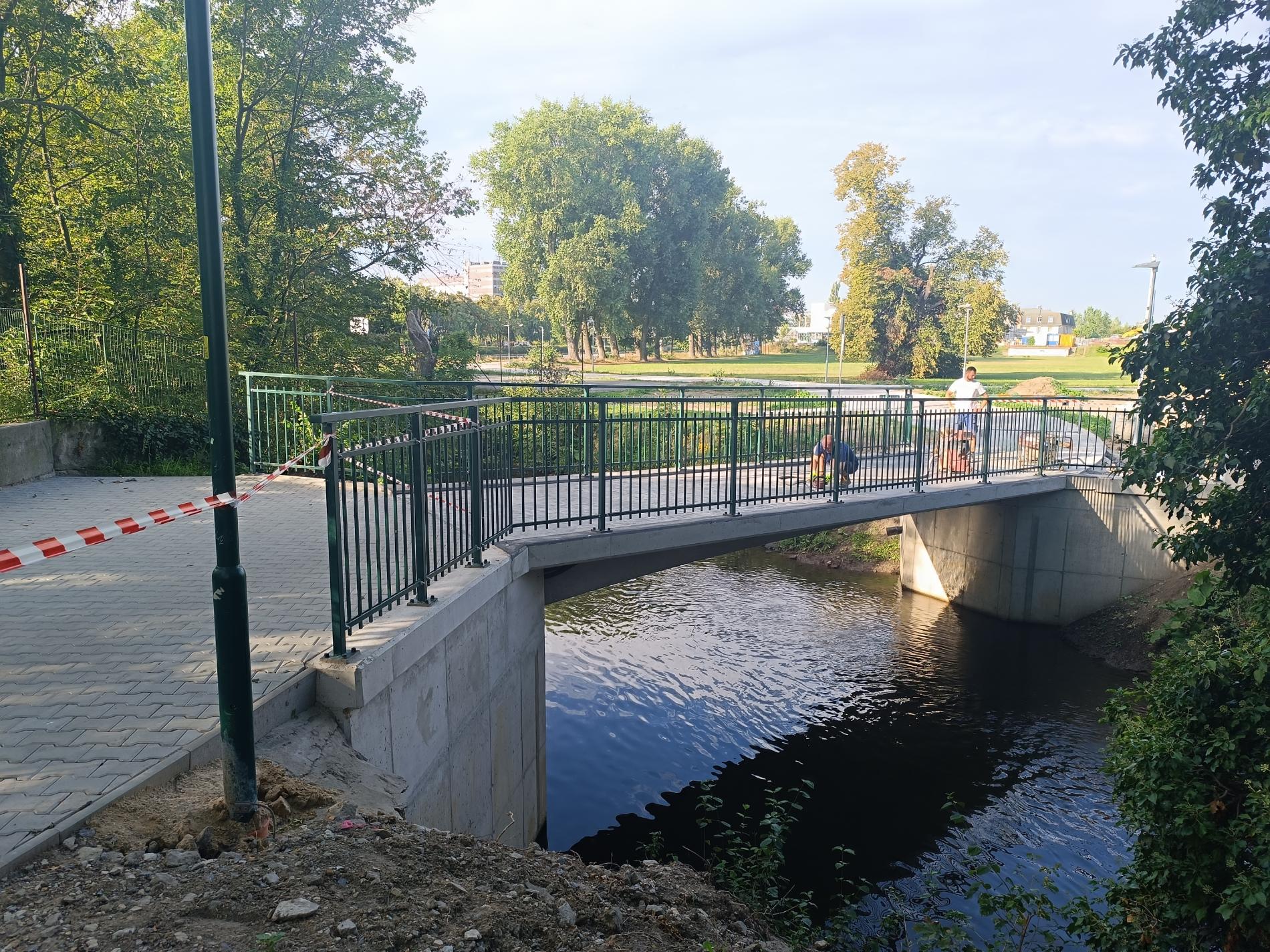

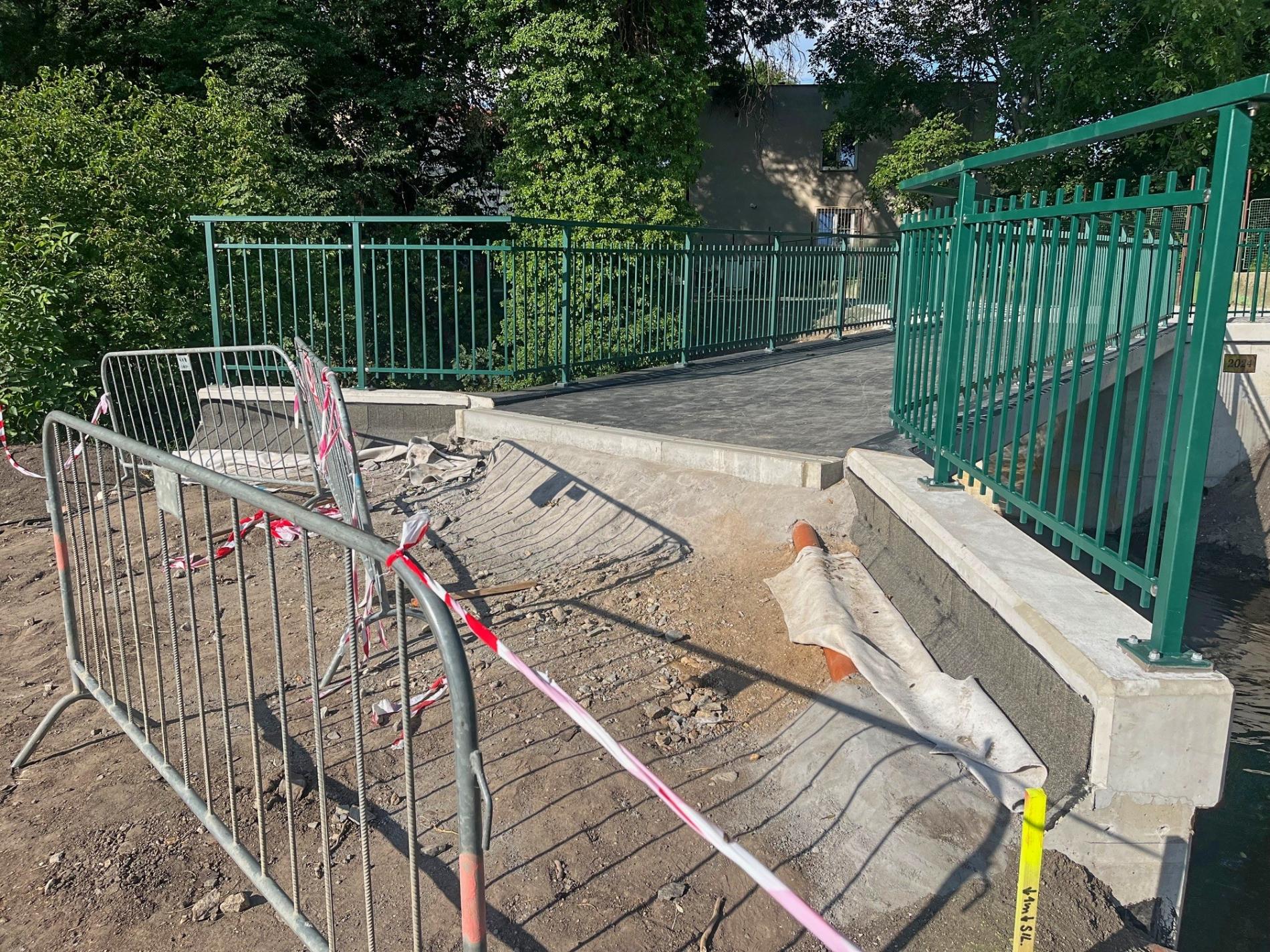

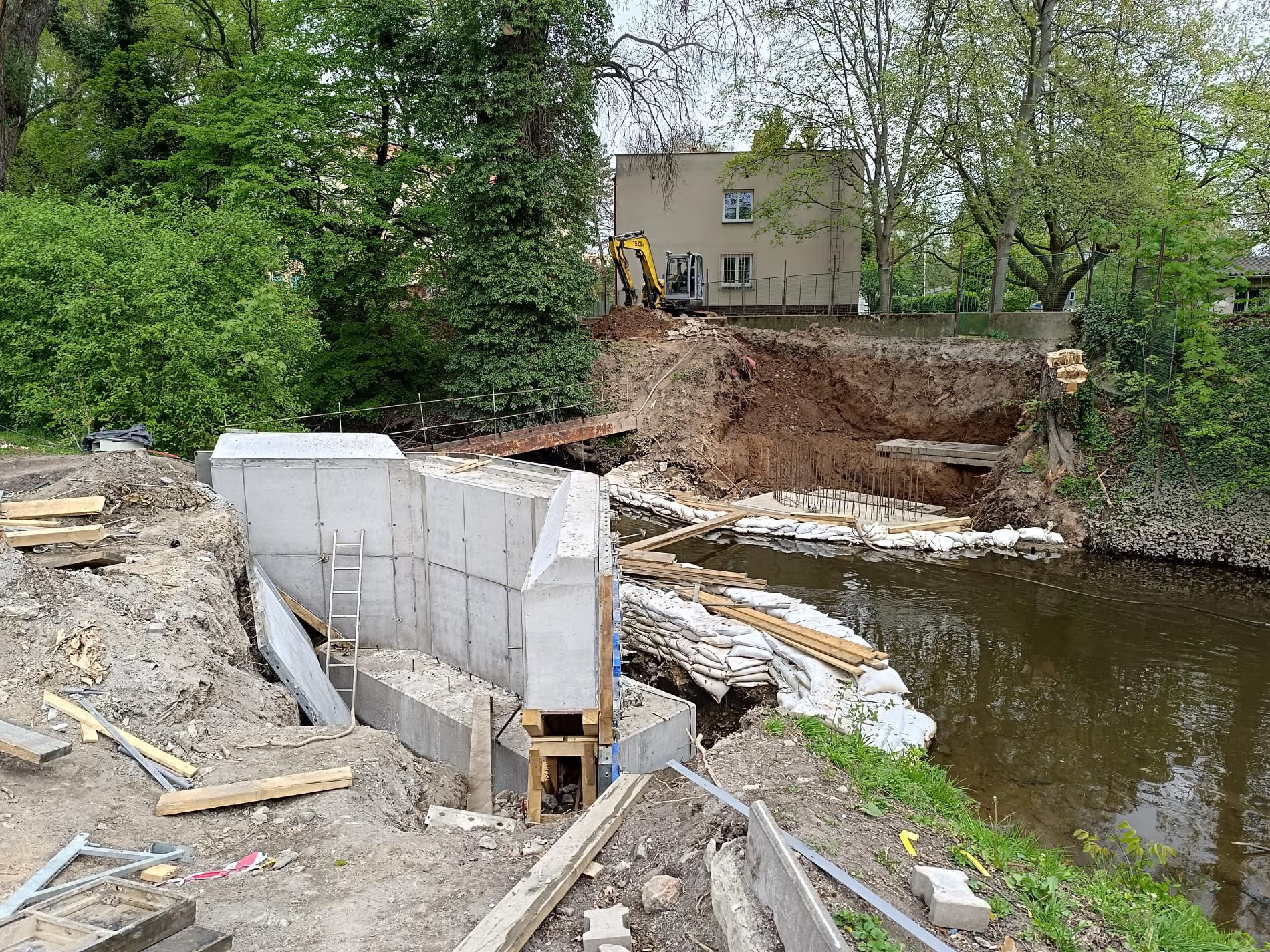

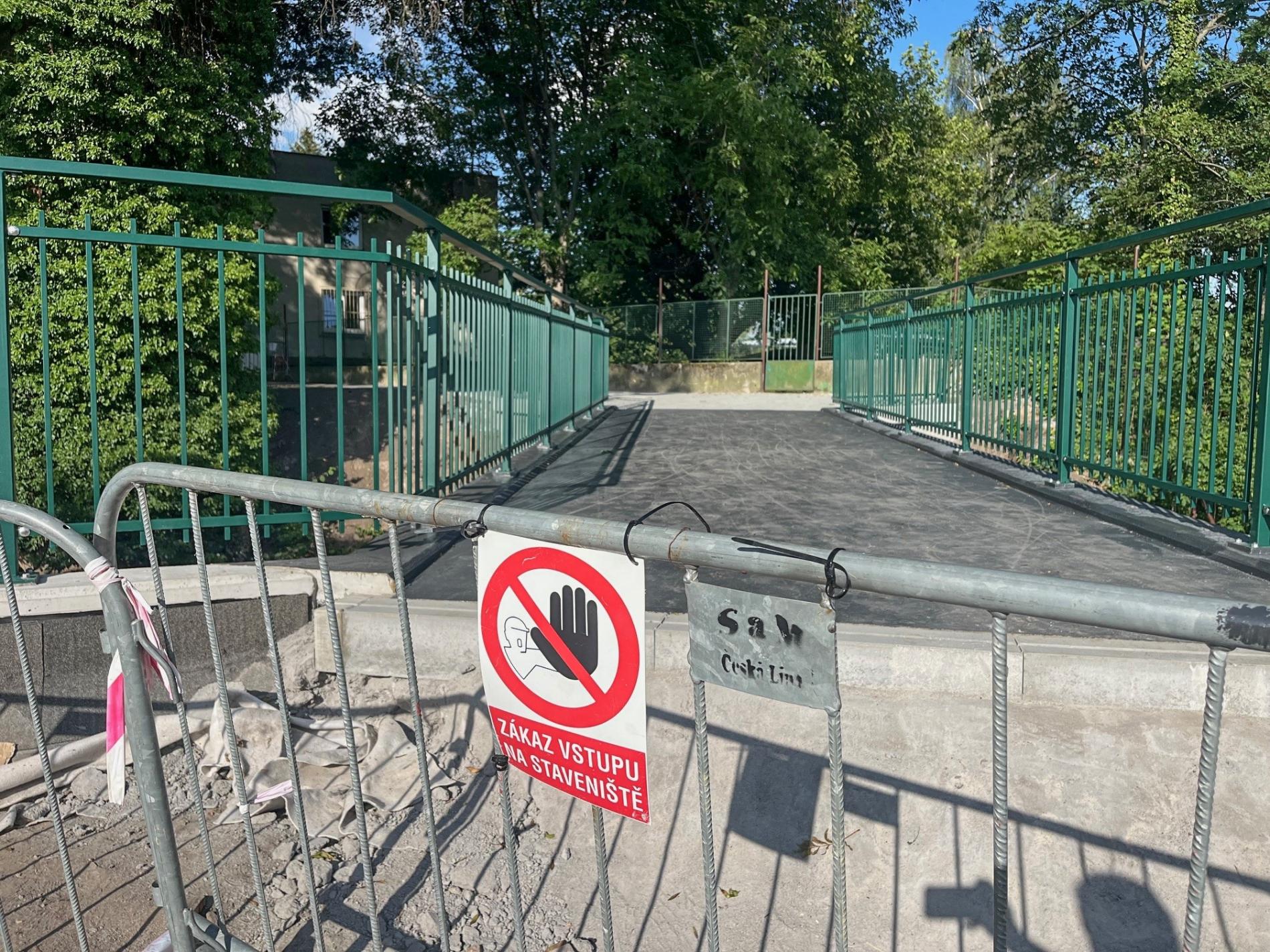

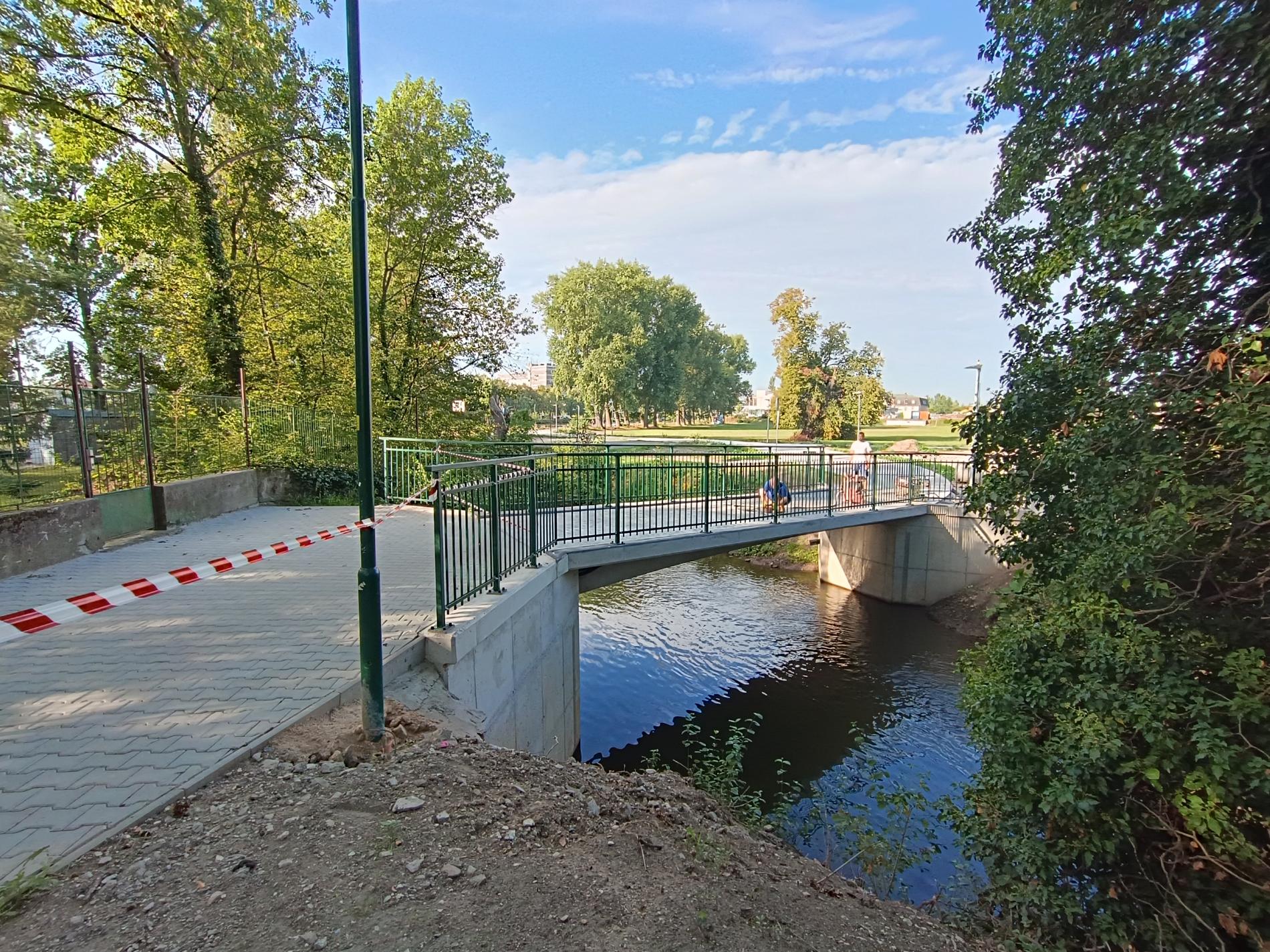

11/2023 – vyhlášení výběrového řízení na zhotovitele mostku Na Parkáně
12/2023 – vyhlášení výběrového řízení na zhotovitele skateparku

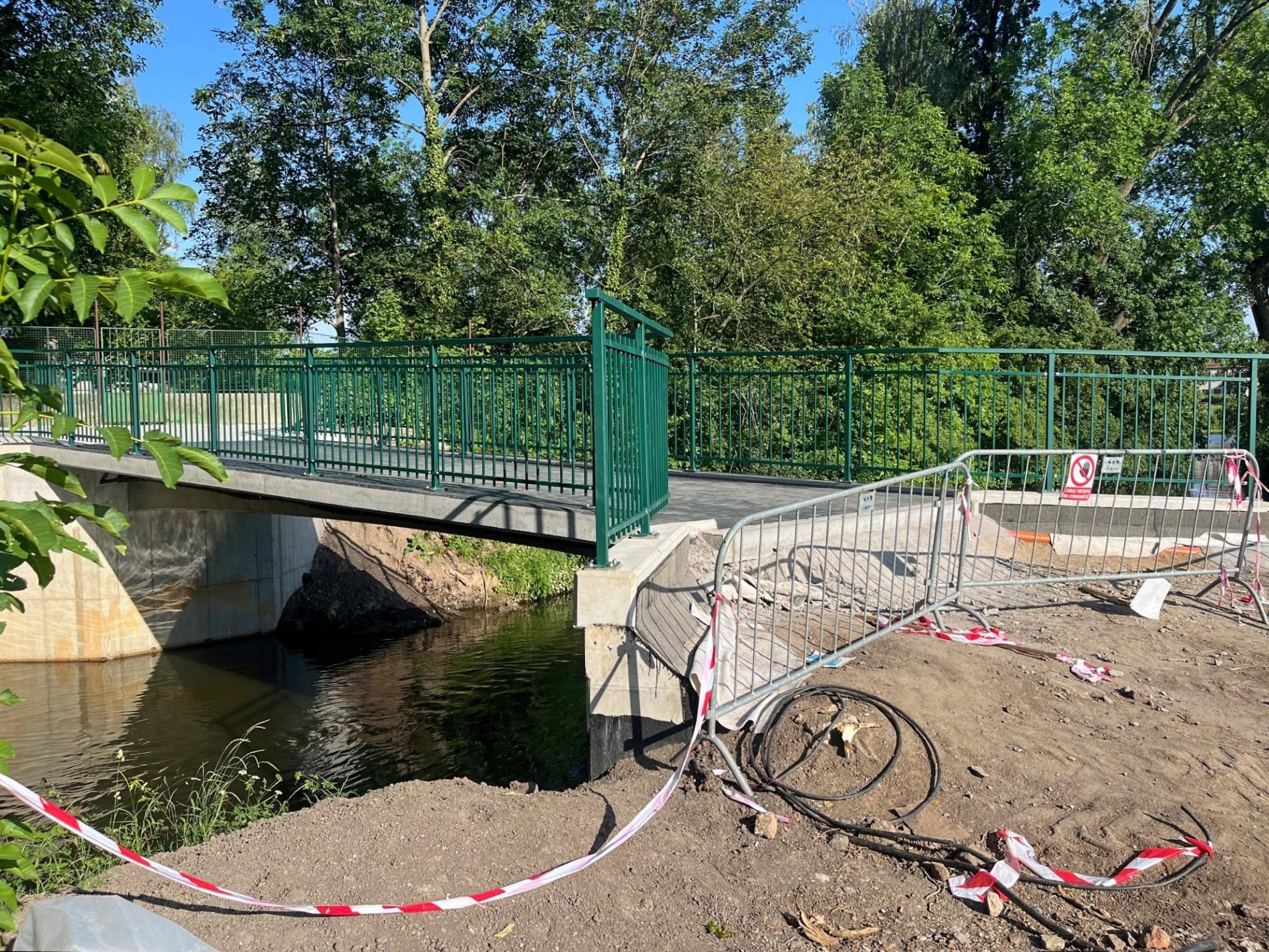

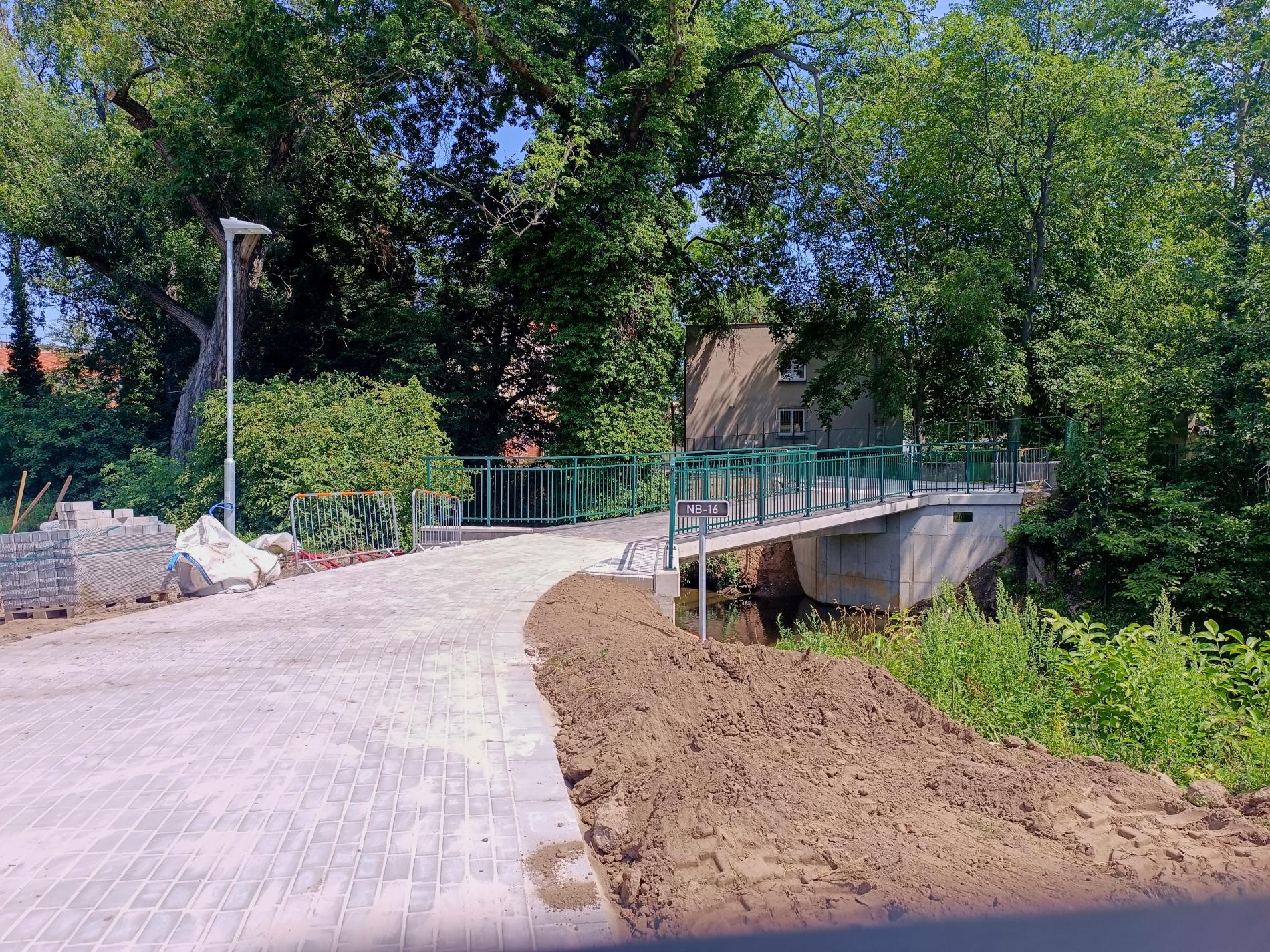

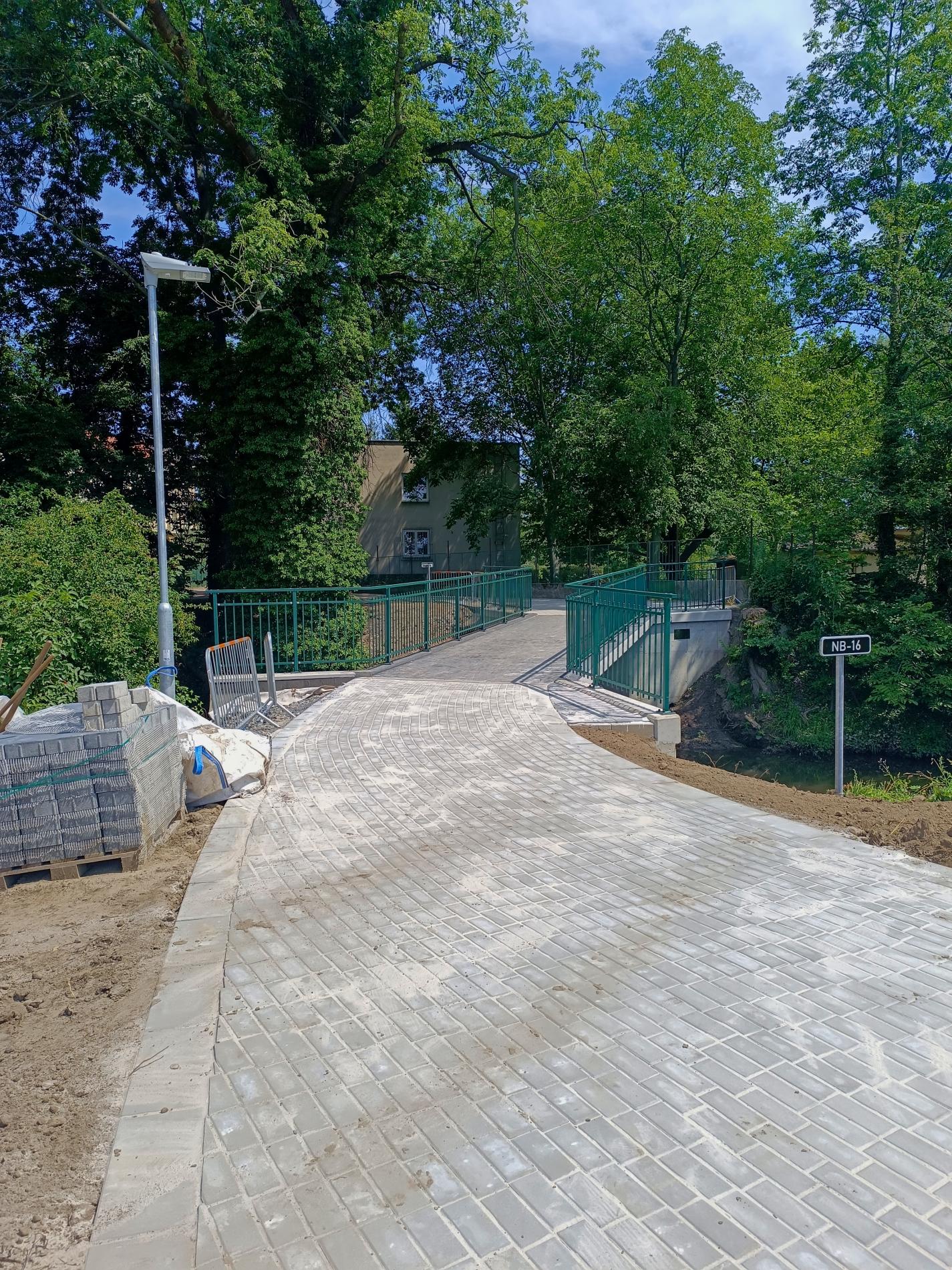

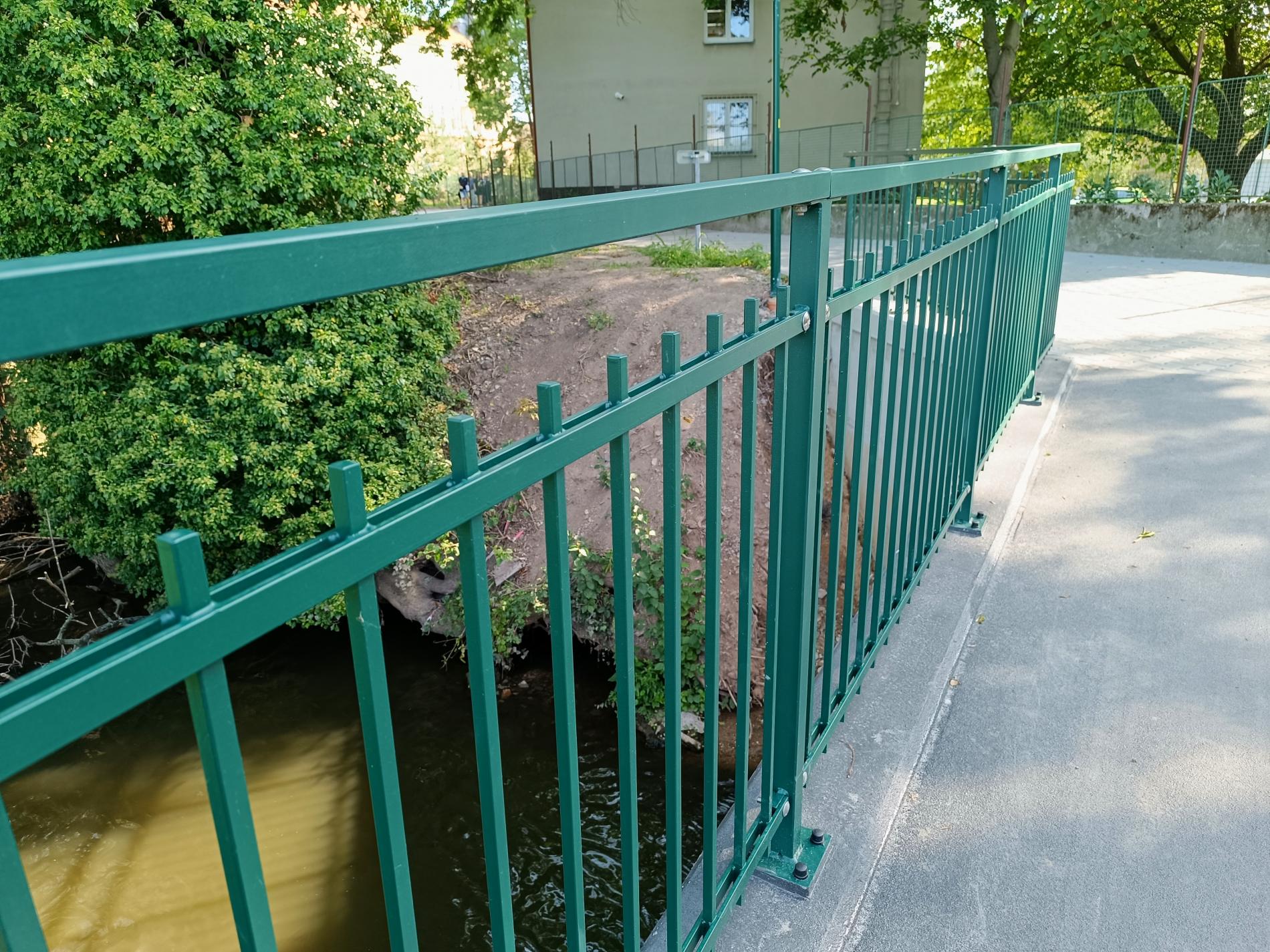

1/2024 – vybrán zhotovitel mostku Na Parkáně – SaM silnice a mosty, a.s., Česká Lípa
3/2024 – vybrán zhotovitel skateparku

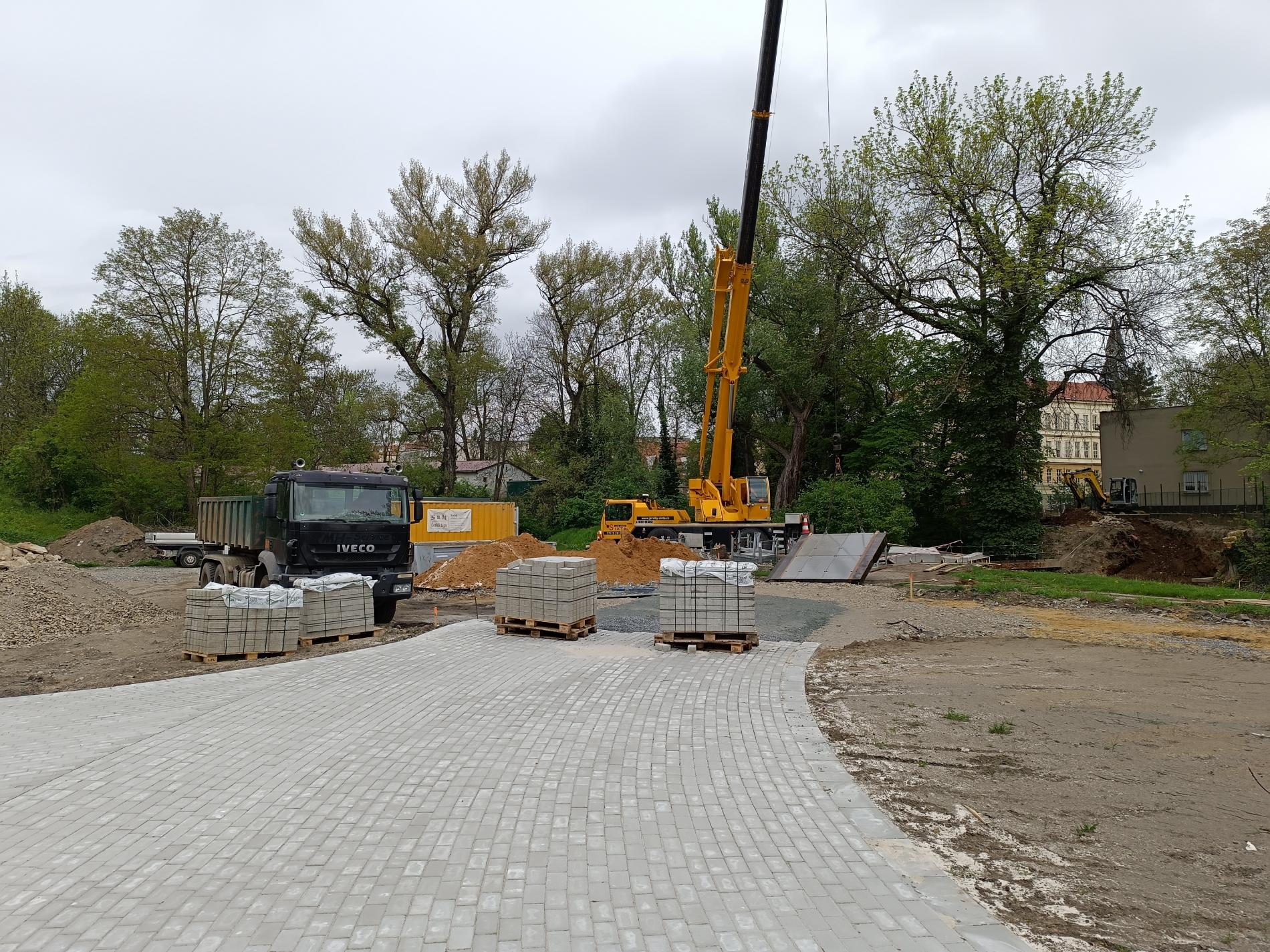

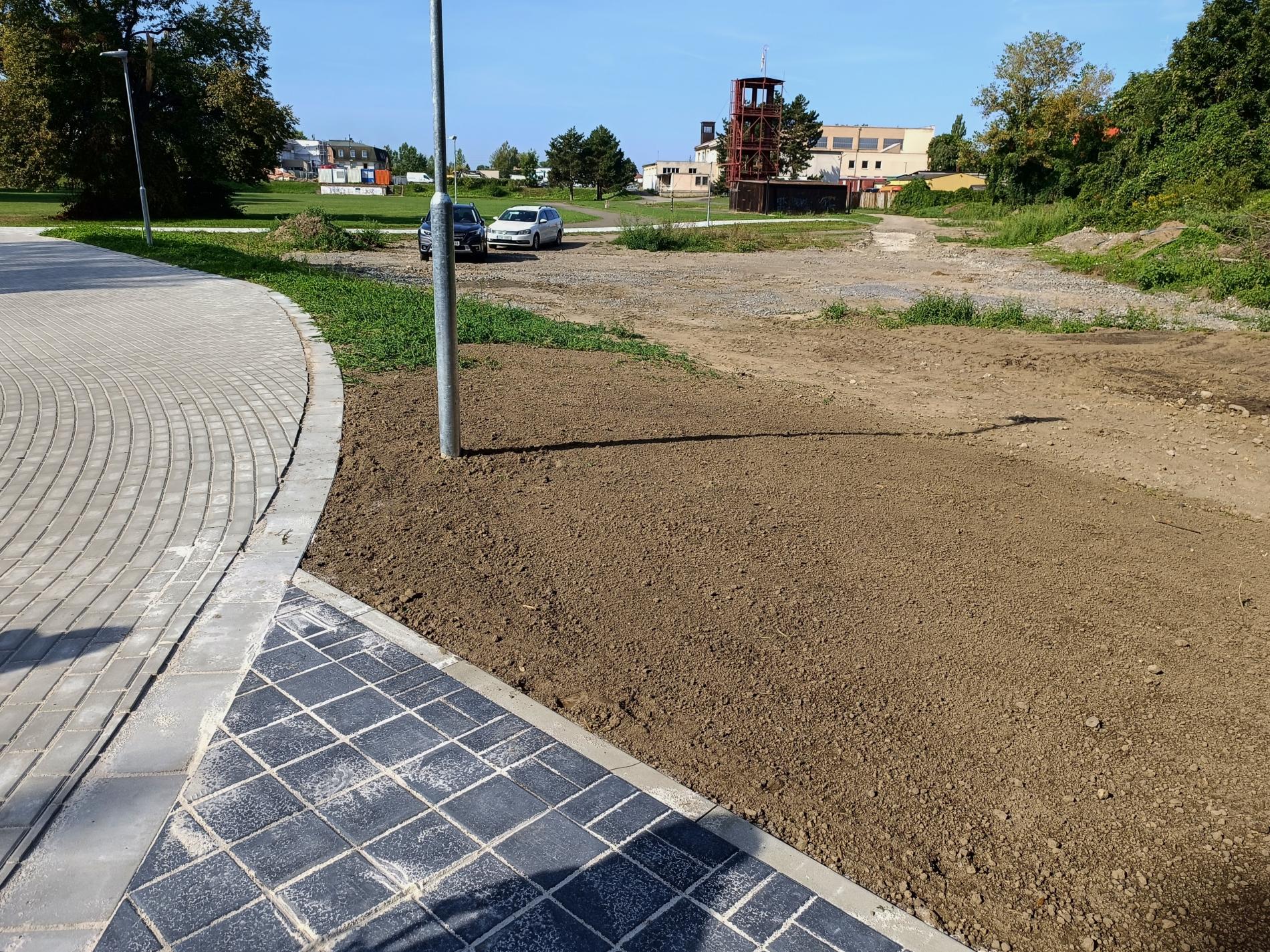

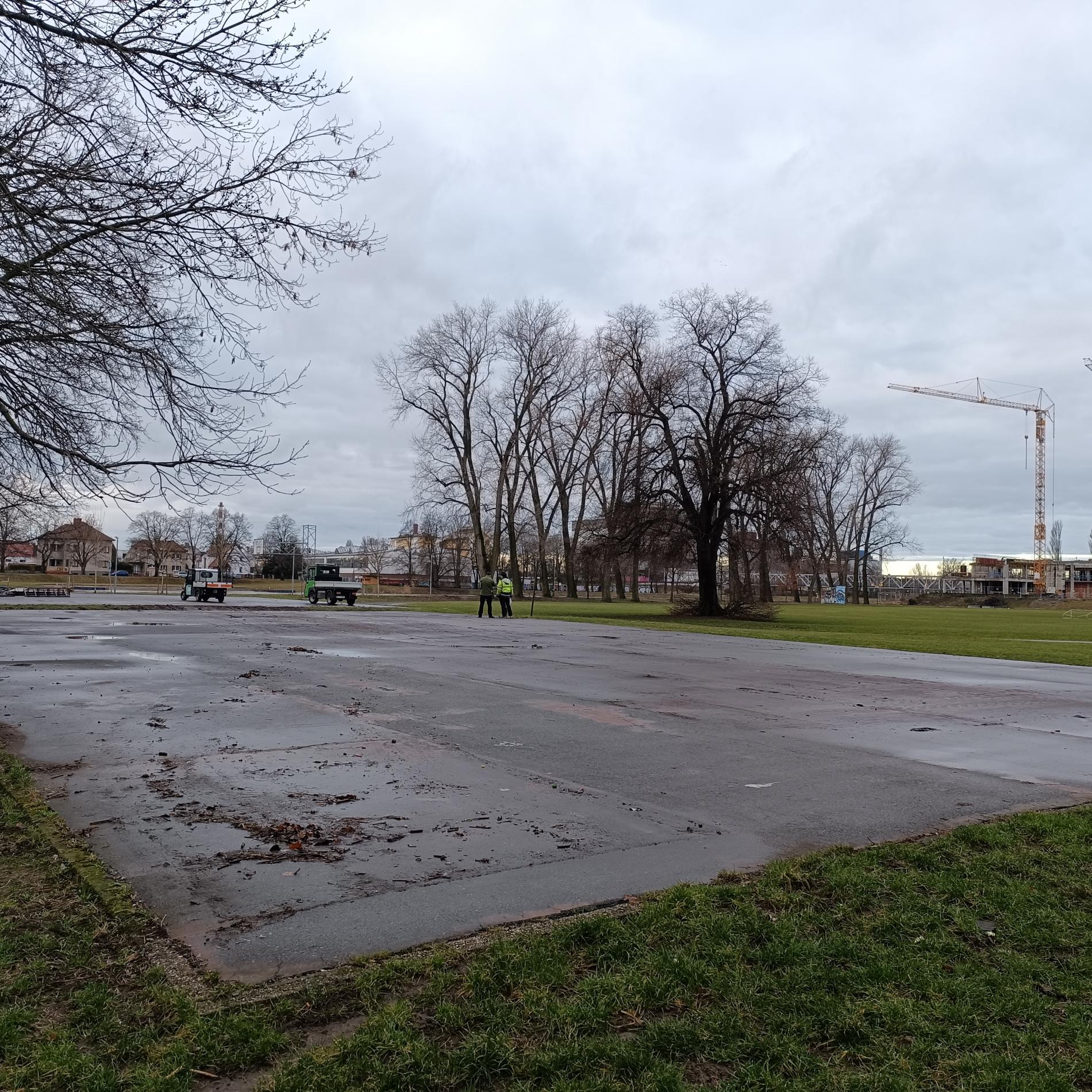

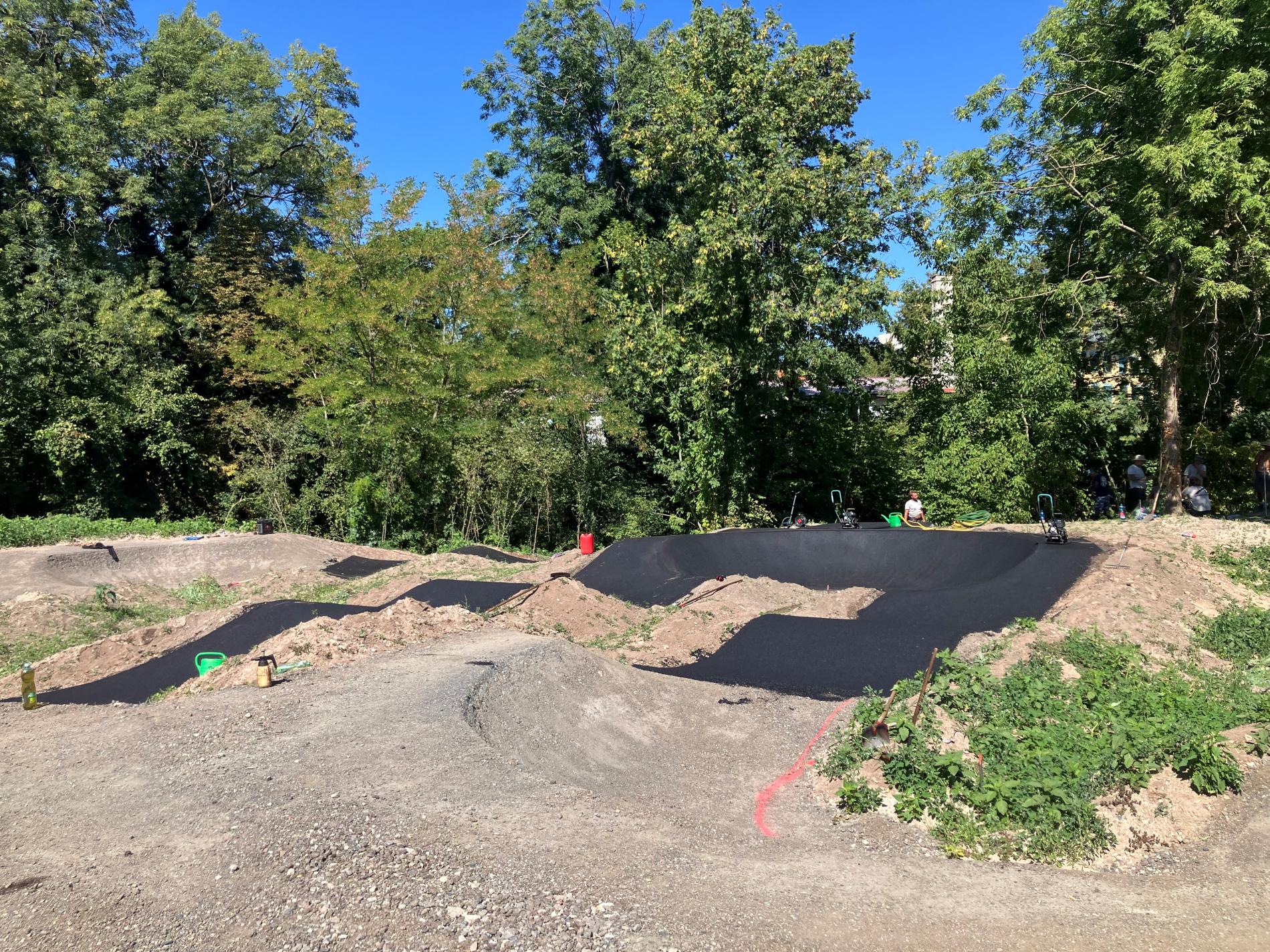

7/2024 – předpoklad zahájení výstavba skateparku
2024/25 – předpoklad vyhlášení výběrového řízení na zhotovitele víceúčelové hřiště u skateparku
Další informace naleznete na portálu veřejných zakázek, jejichž zadavatelem je město Nymburk
Mostek Na Parkáně: https://zakazky.mesto-nymburk.cz/contract_display_900.html
Skatepark: https://zakazky.mesto-nymburk.cz/contract_display_904.html.

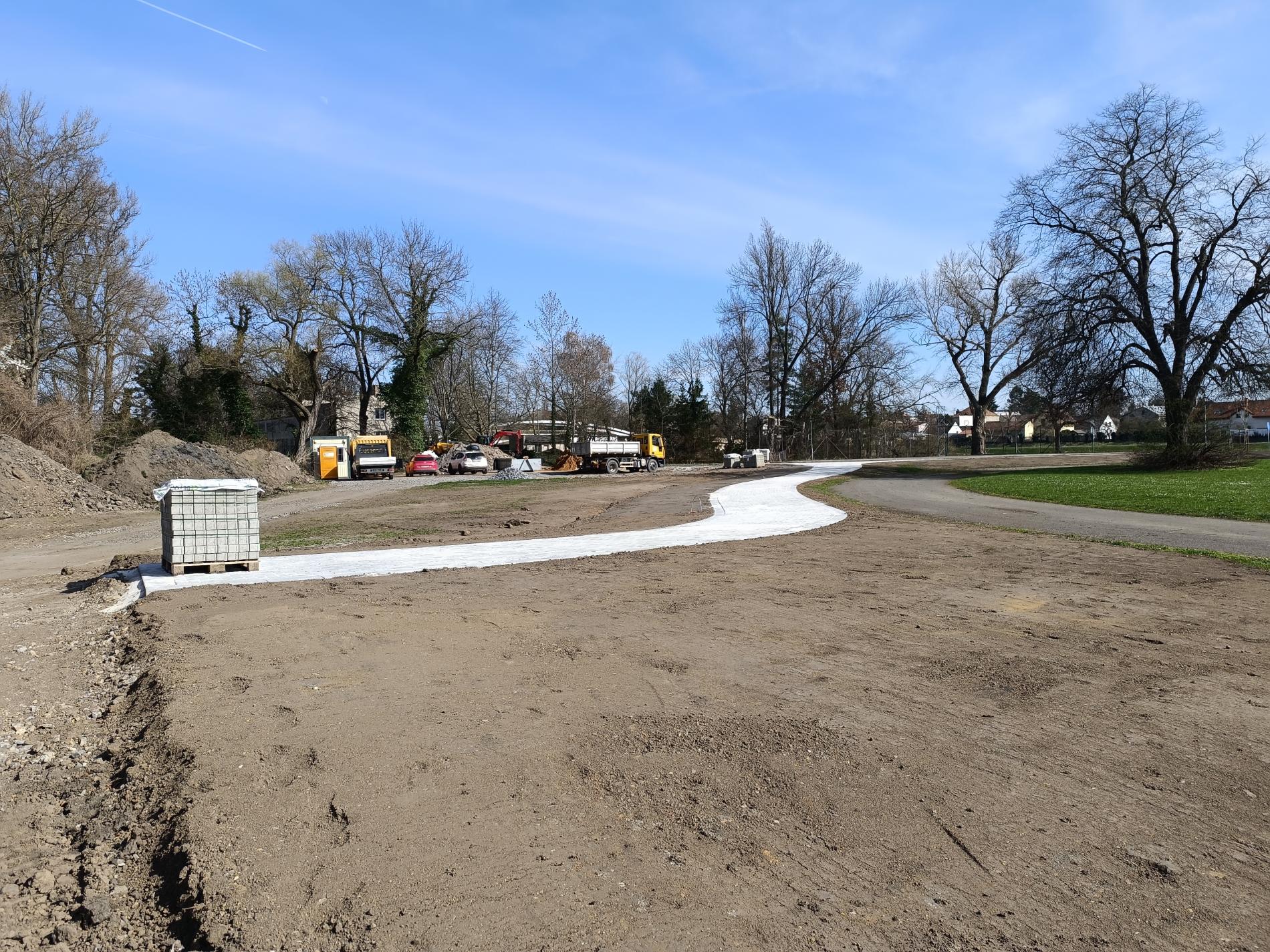

Přeložka cyklostezky: https://zakazky.mesto-nymburk.cz/contract_display_749.html
Ing. Karel Machovec
tel: 325 501 253, karel.machovec@meu-nbk.cz
Odbor rozvoje a investic
Městský úřad Nymburk
Zhotovitel:
Předpokládaná cena díla:
Přeložka: 2,4,- mil. Kč bez DPH
Mostek: 4,9,- mil. Kč bez DPH
Skatepark: cca 14,4,- mil. Kč bez DPH
Víceúčelové hřiště: cca 4,1,- mil. Kč bez DPH
Přeložka: HALKO stavební společnost, s. r. o., Nová Ves I
Mostek: SaM silnice a mosty, a.s.,Česká Lípa
Skatepark: jsme před podpisem smlouvy
Víceúčelové hřiště:
Předpokládaný termín dokončení:

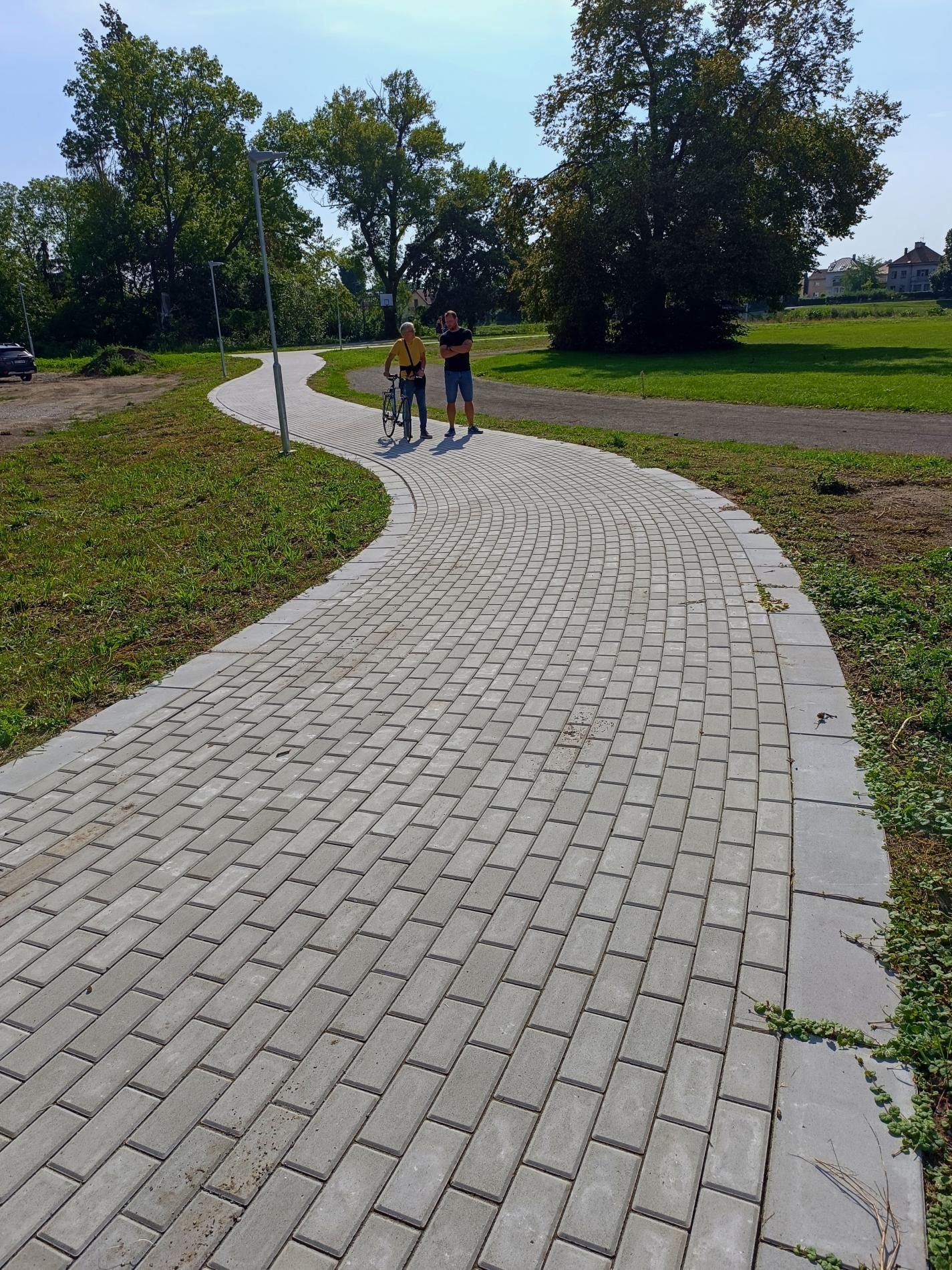

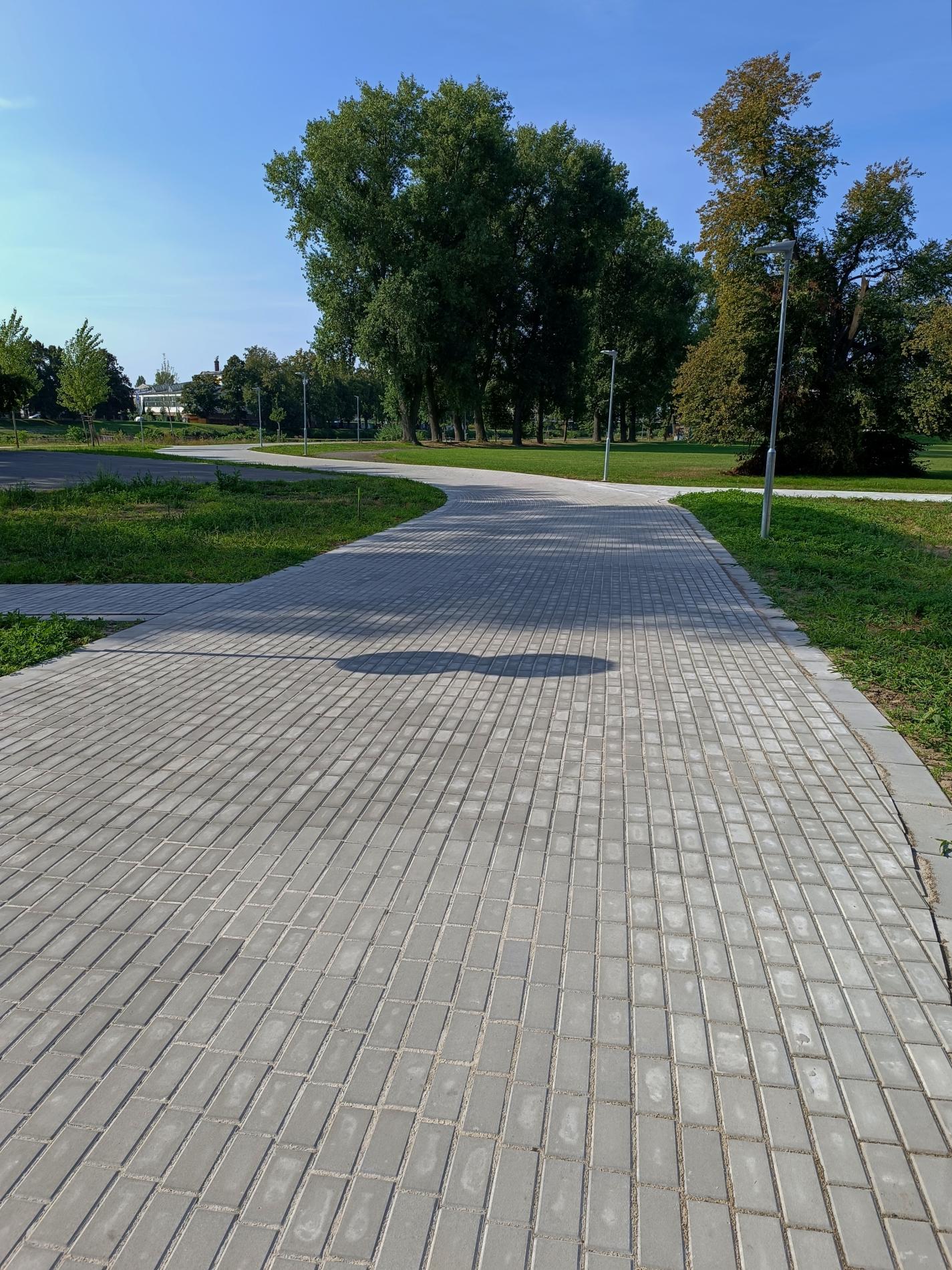

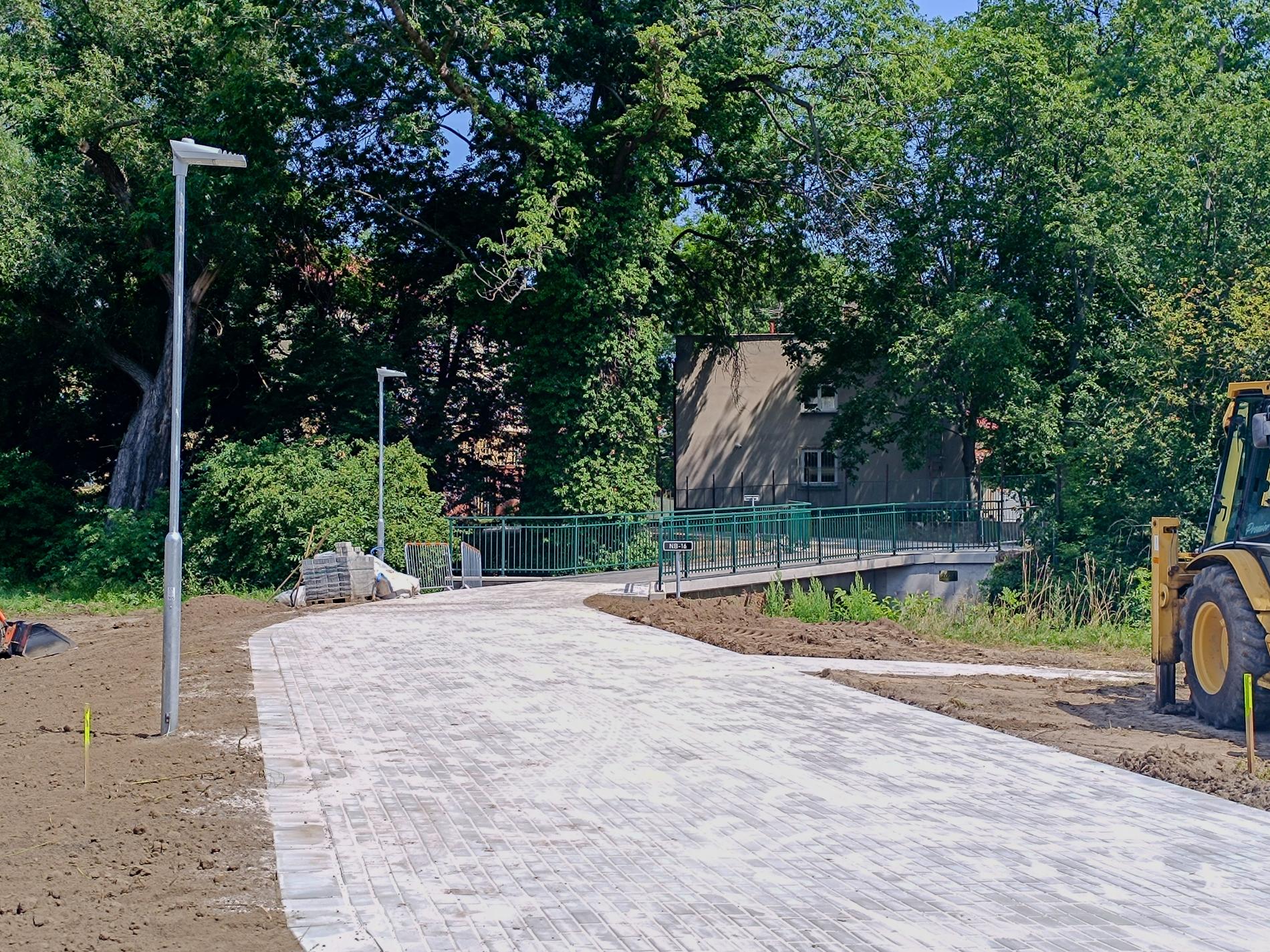

Přeložka: květen 2024

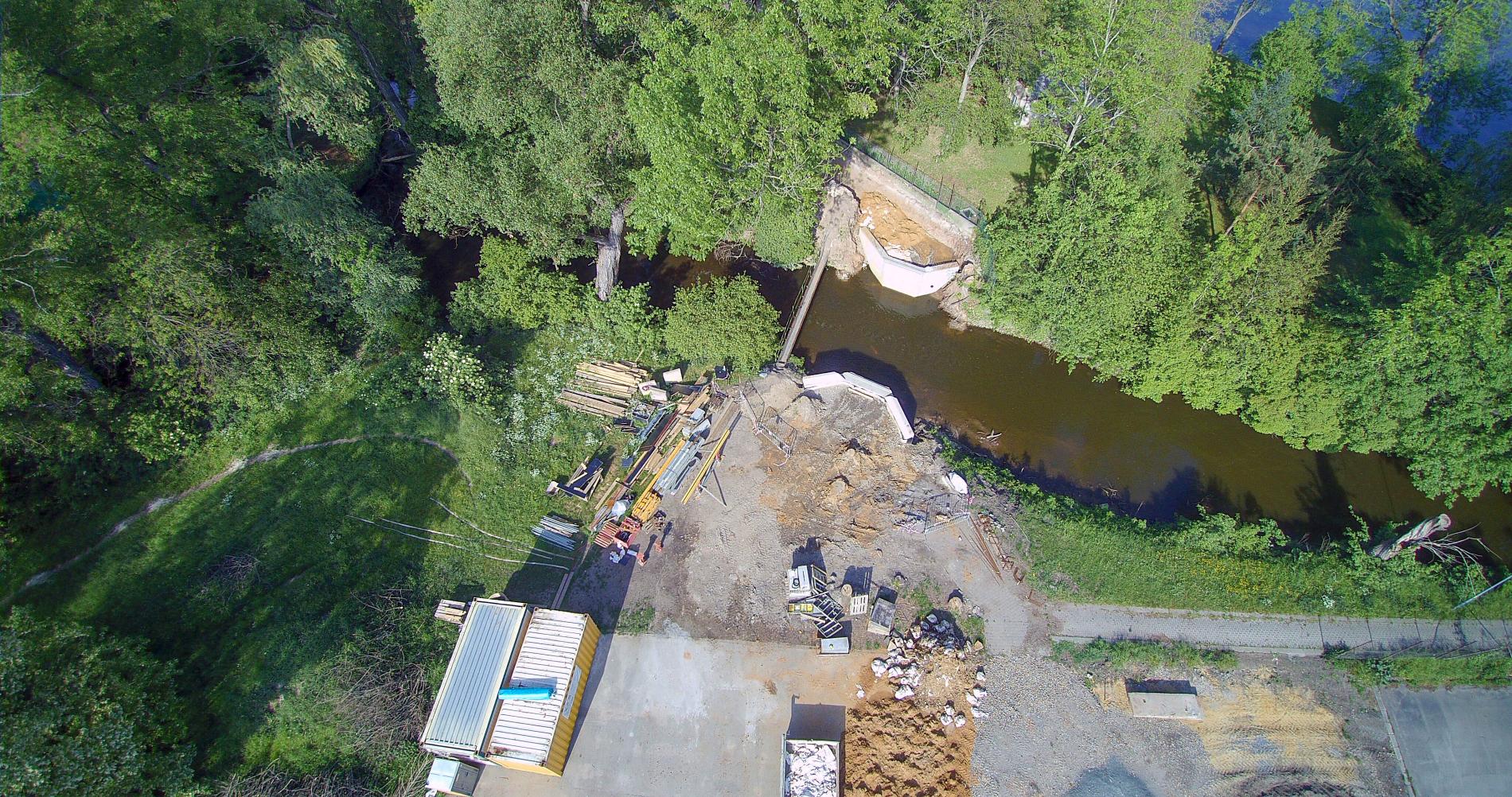

Mostek: květen 2024

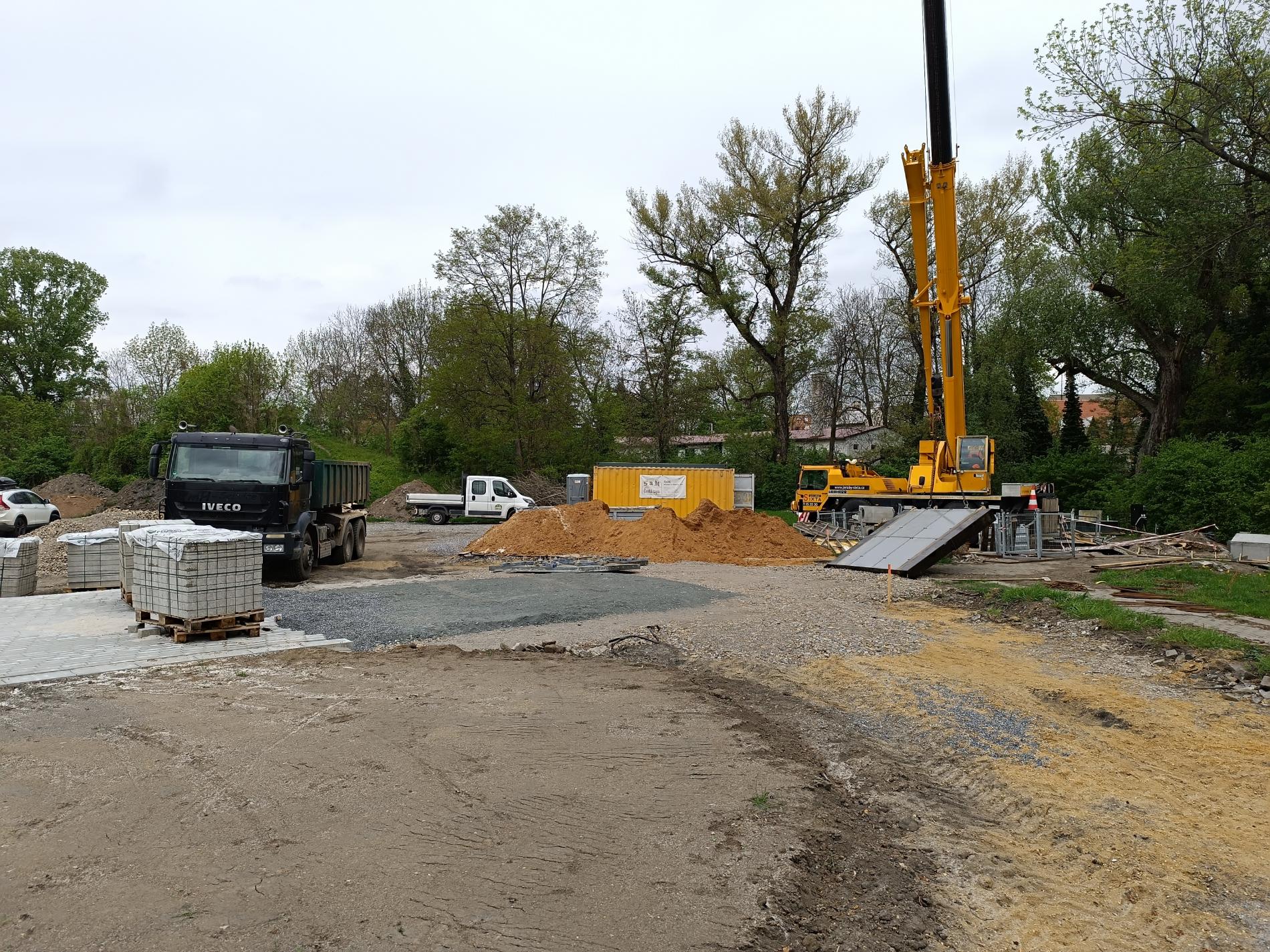

Skatepark: 2024
Víceúčelové hřiště: 2025
Dokumenty
- Odkaz na dokumenty - Ezak:: https://zakazky.mesto-nymburk.cz/contract_display_904.html
- Zápis ze schůzky 5/2022 [PDF / 0.1 MB]
- Smlouva o dílo přeložka cyklostezky: https://smlouvy.gov.cz/smlouva/4666632?backlink=kr8ln
- Smlouva PD skatepark: https://smlouvy.gov.cz/smlouva/4043432?backlink=p6d33
- Info ze schůzky 4/2020 [PNG / 0.7 MB]

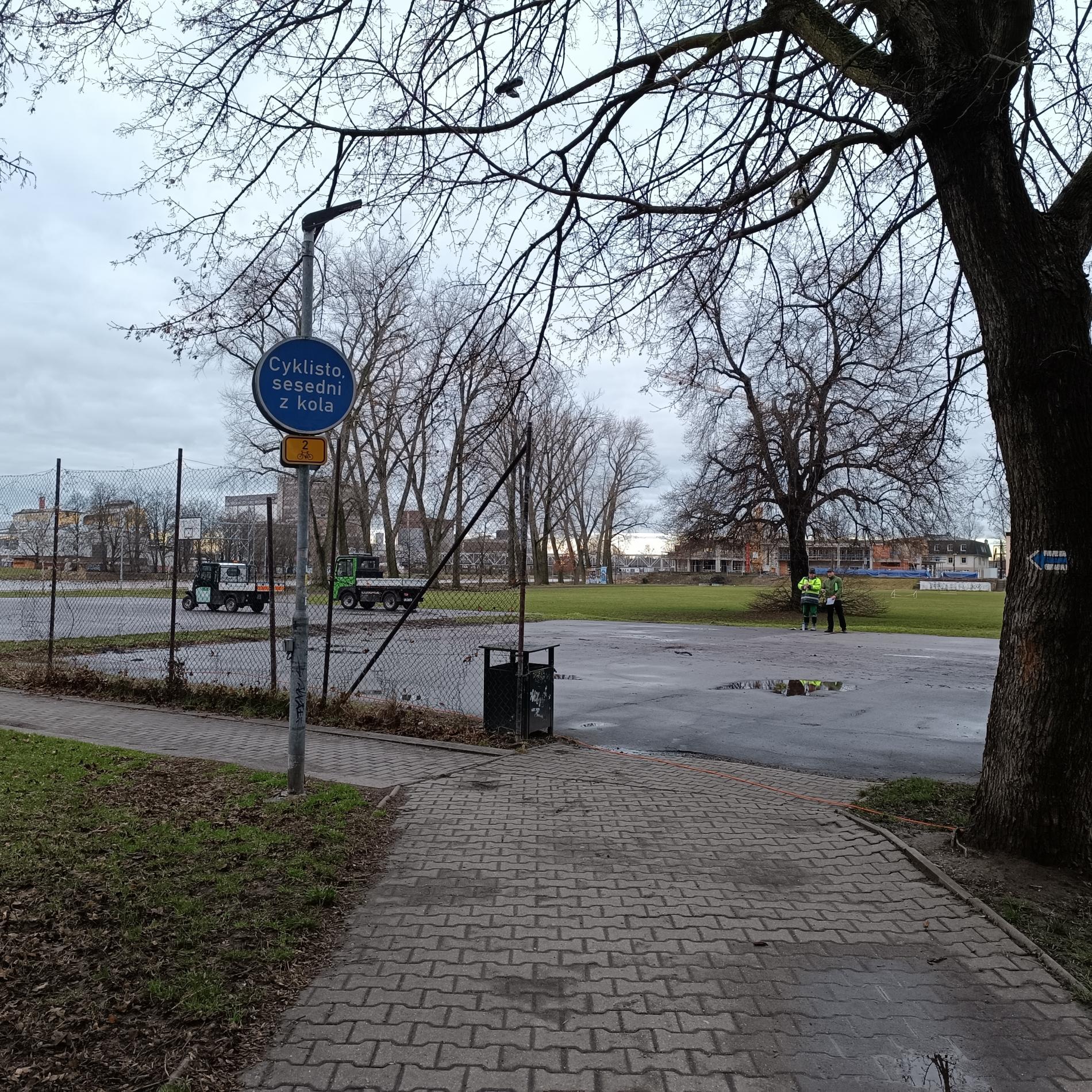

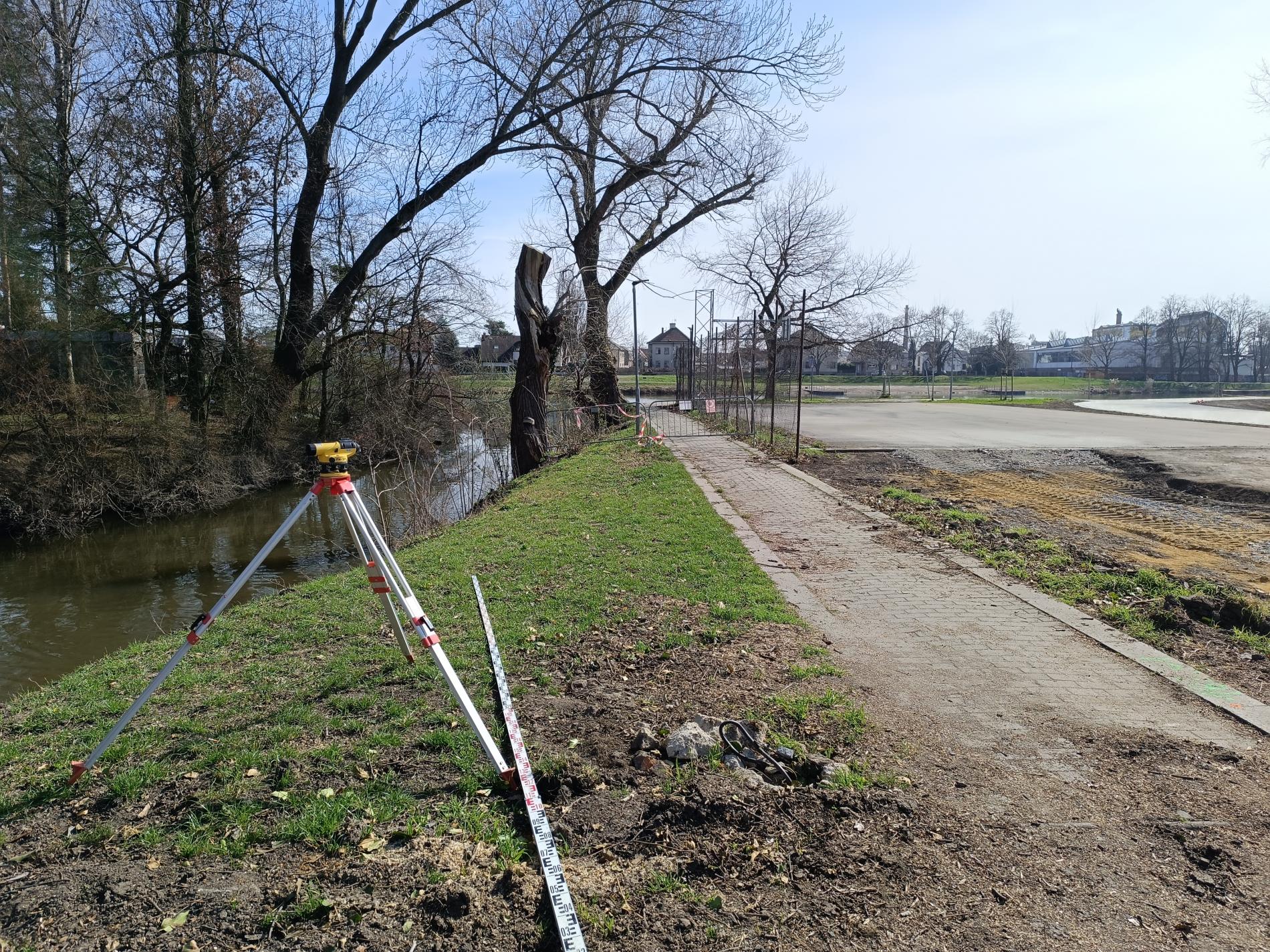

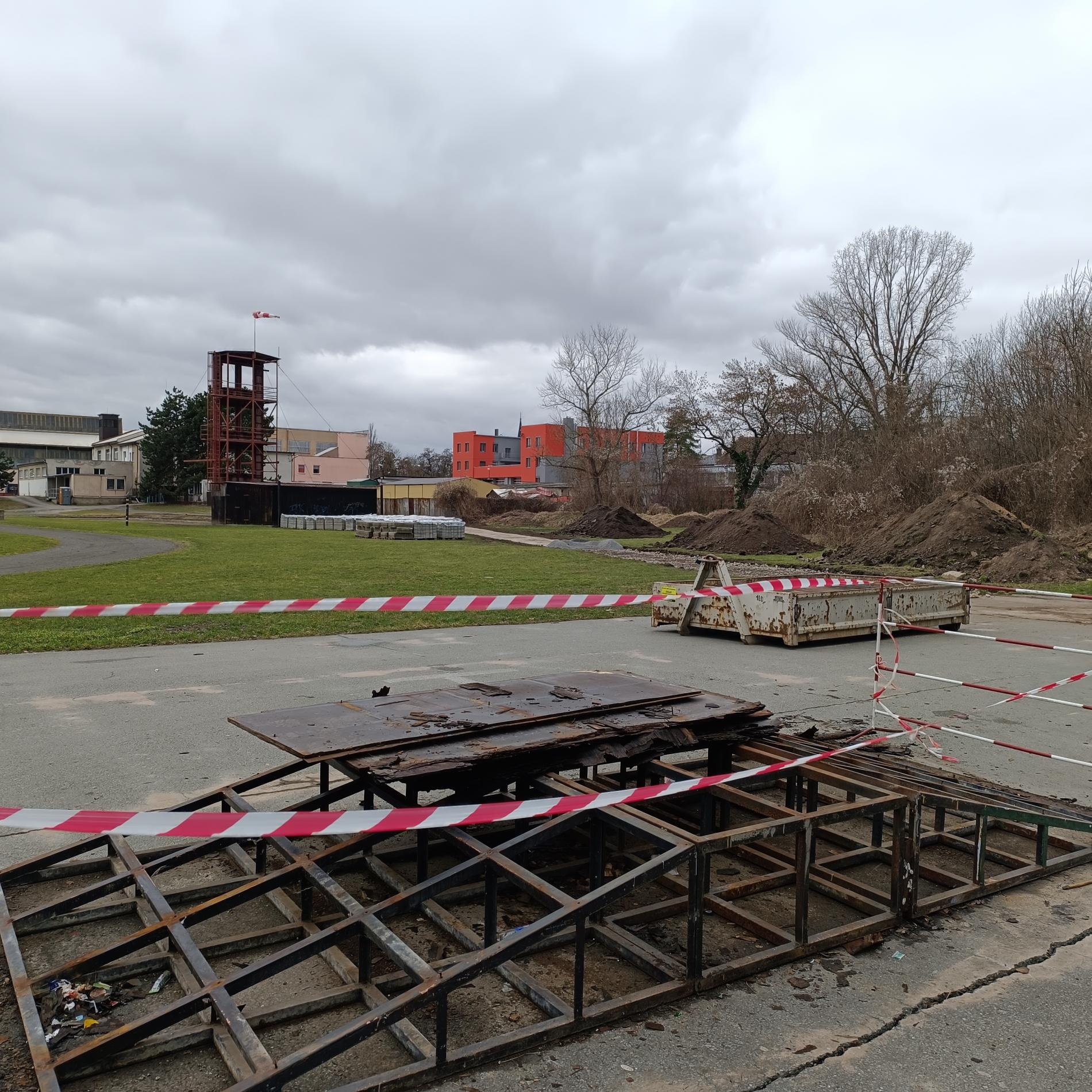

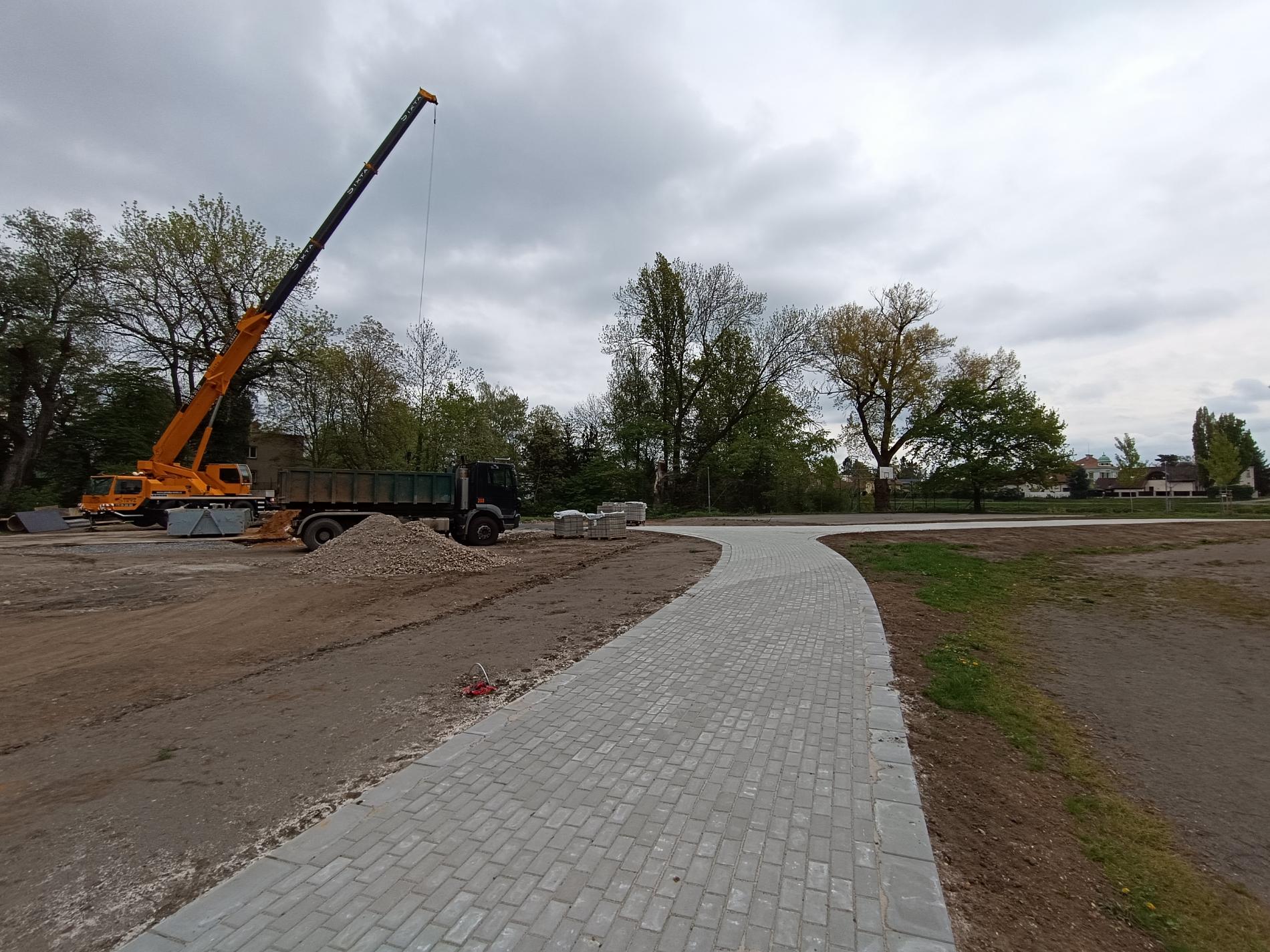

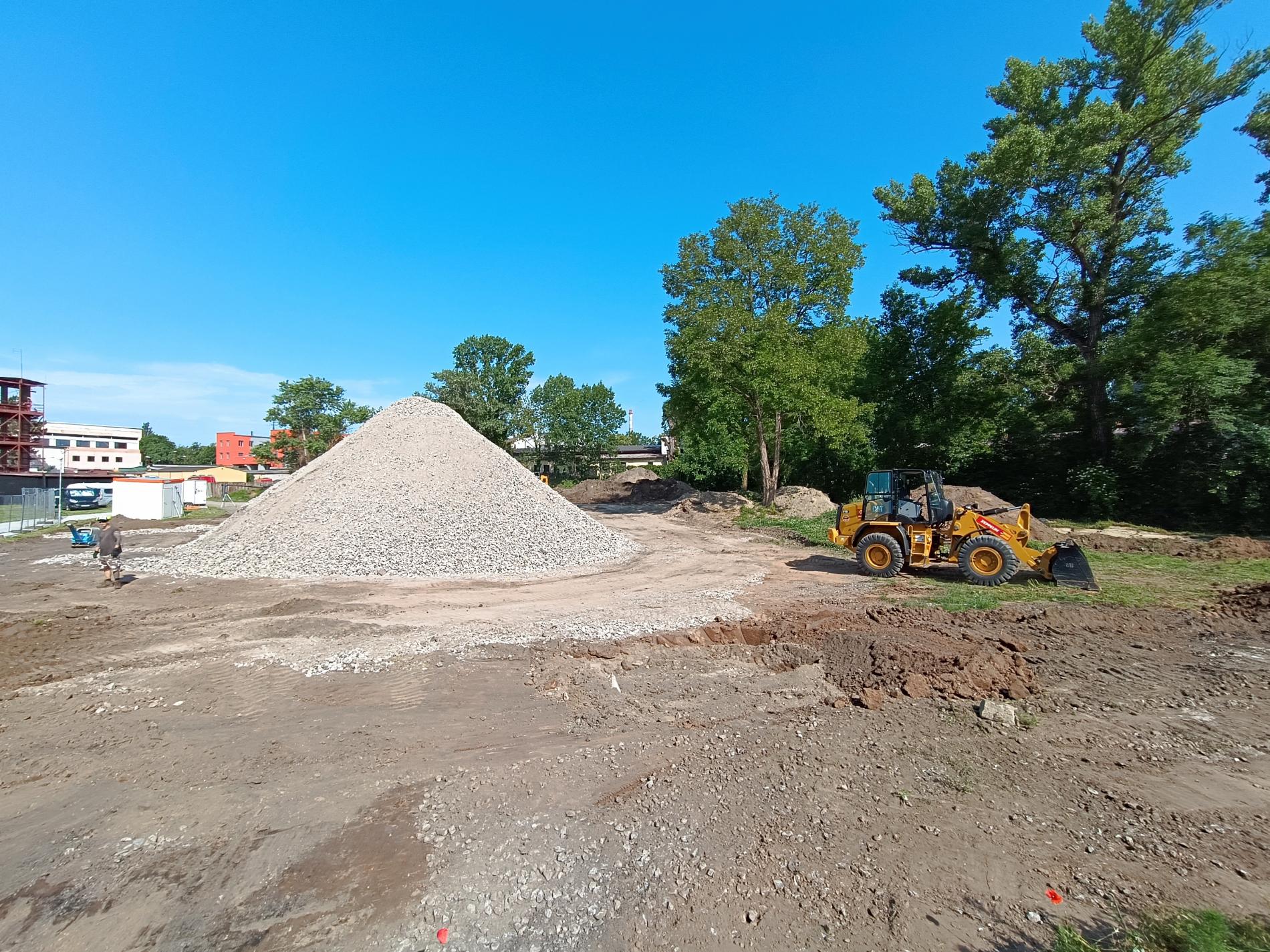

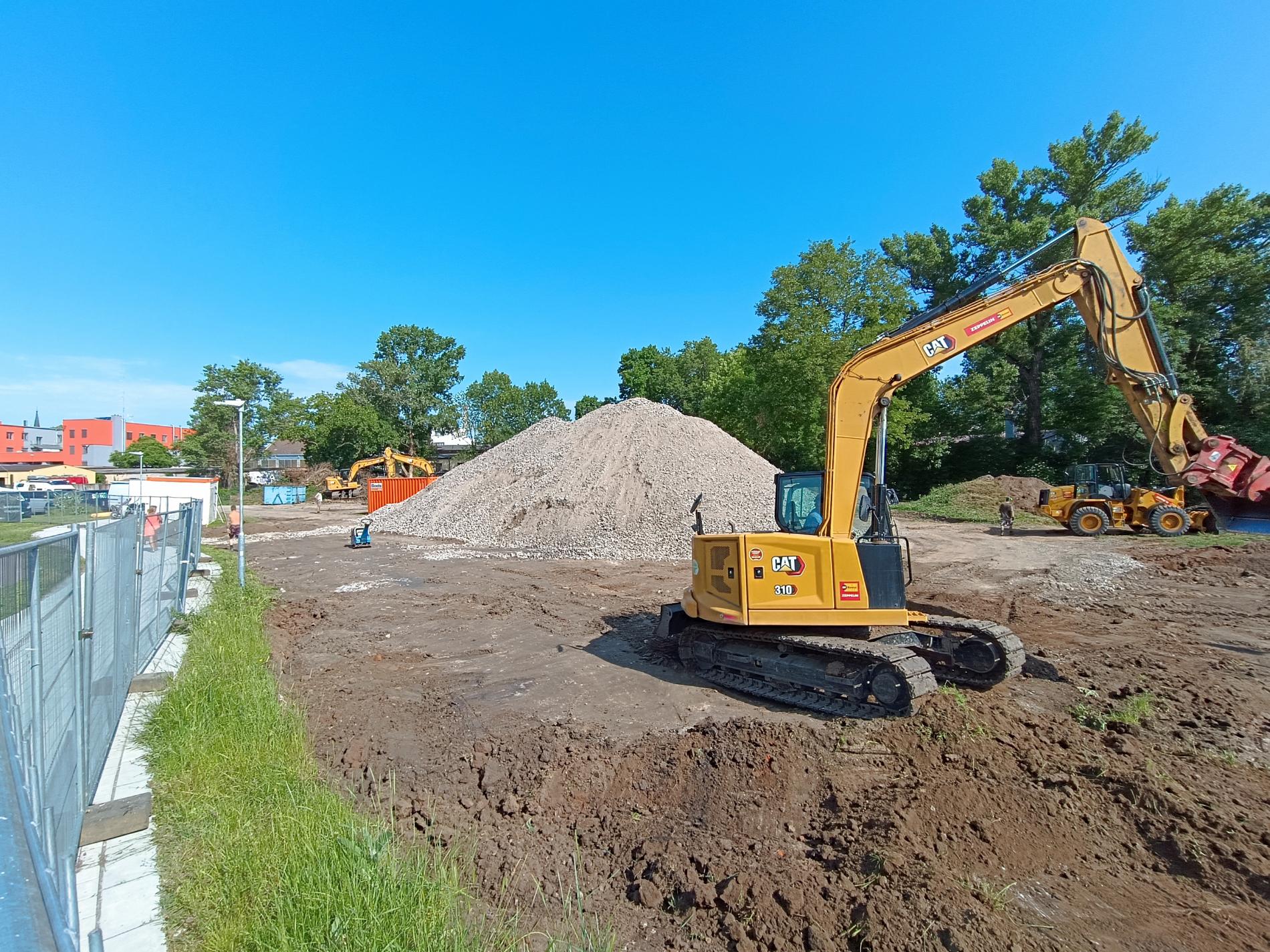

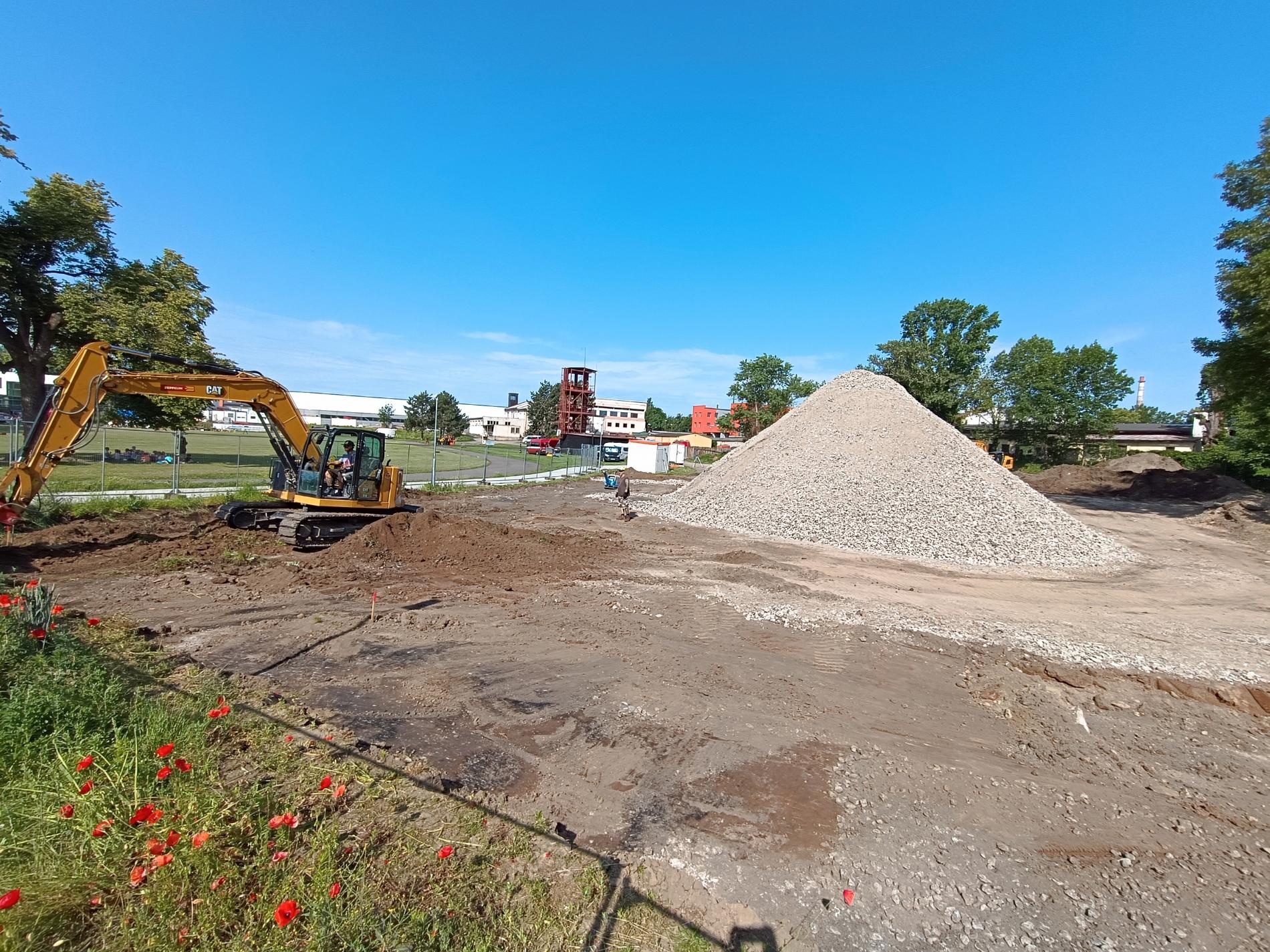

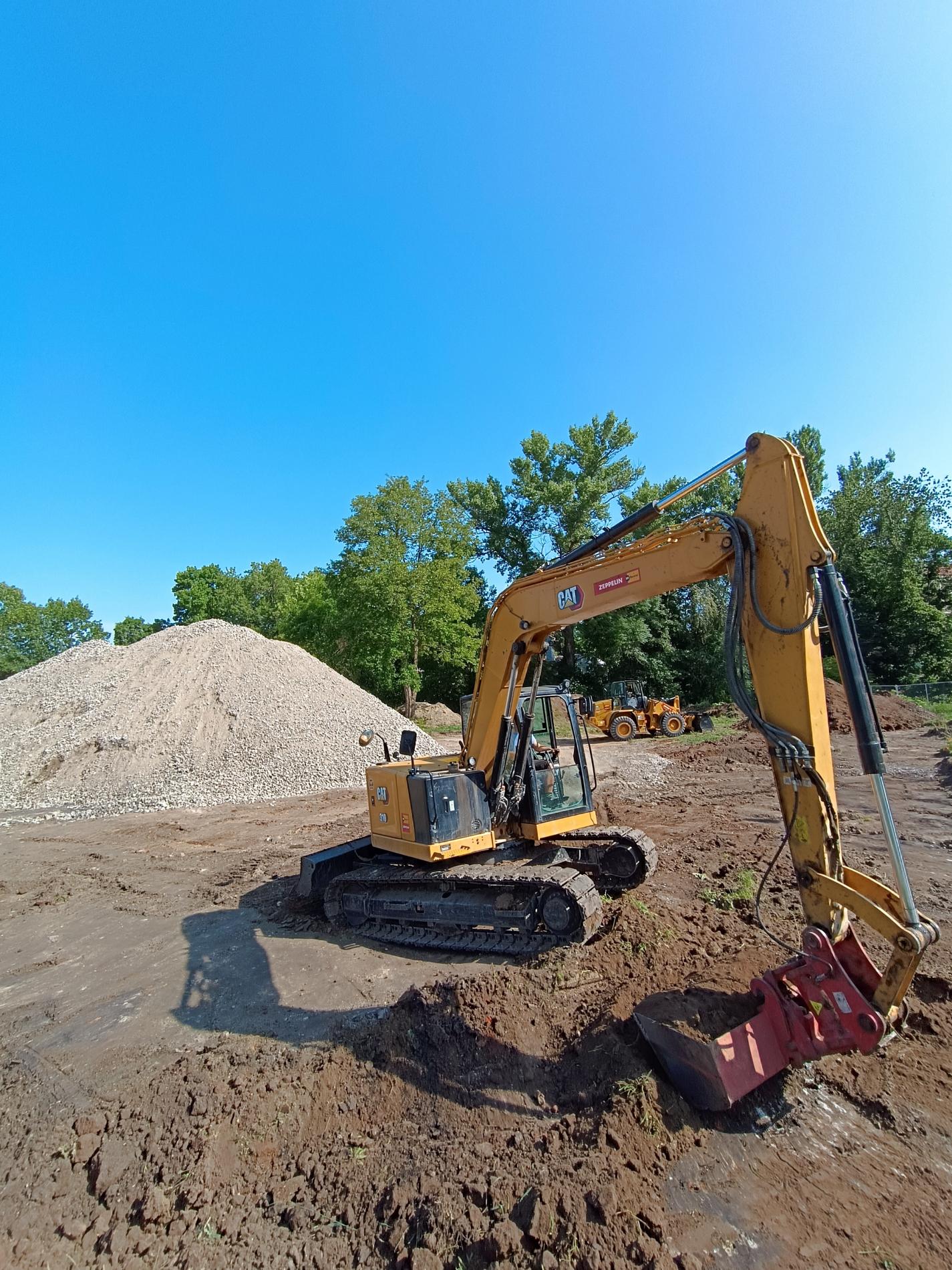

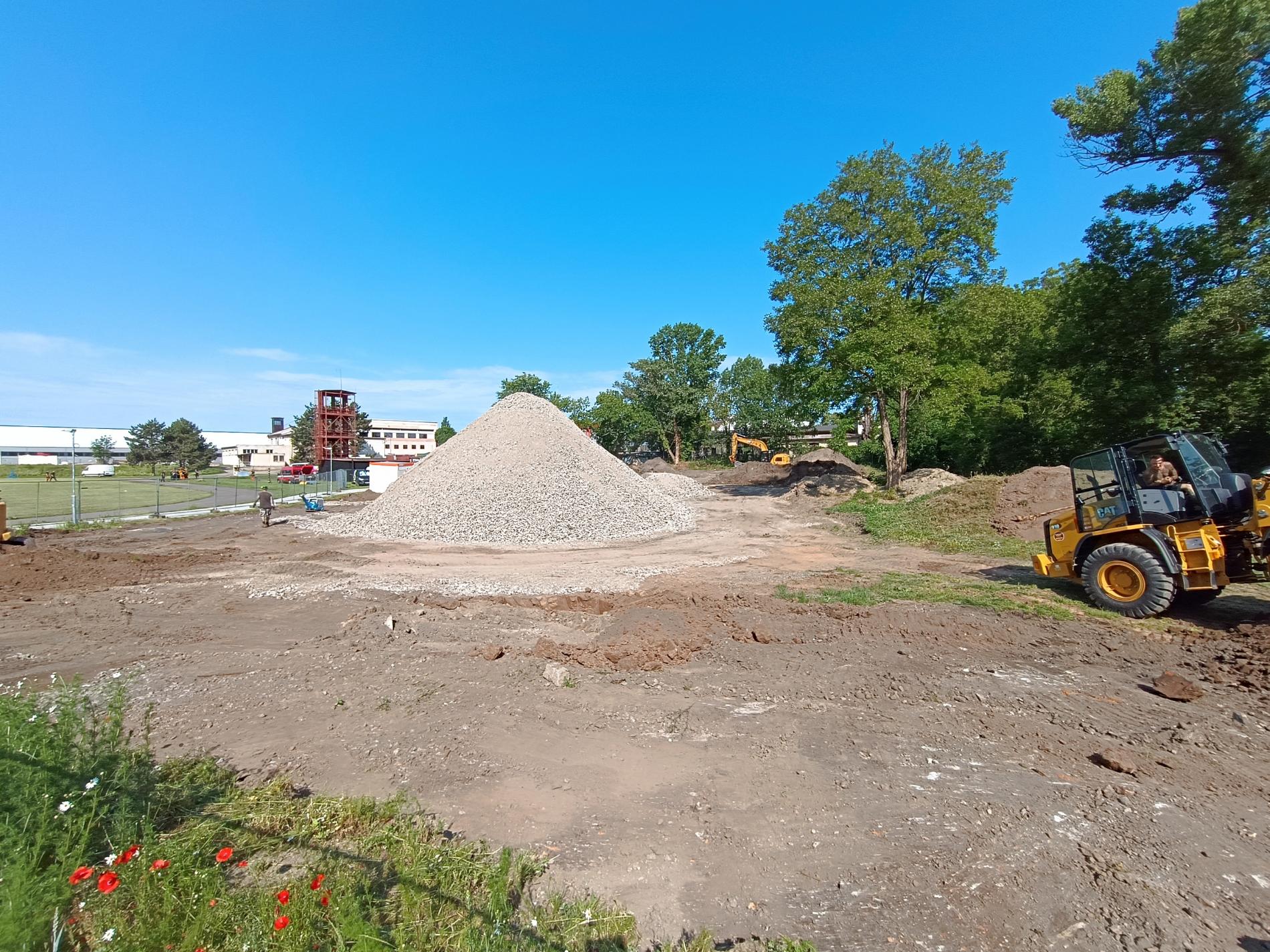

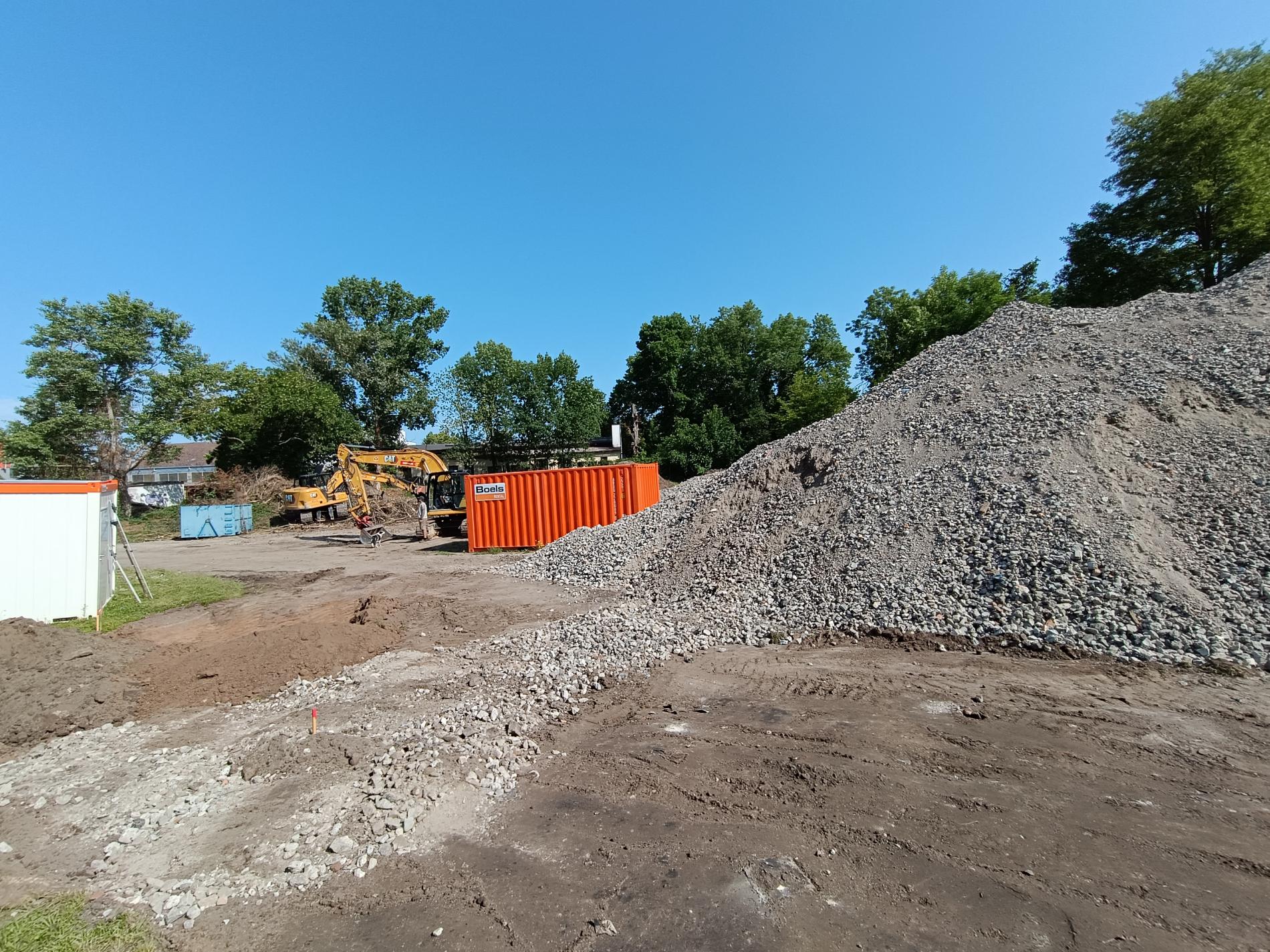

Stav Projektu

Legenda
