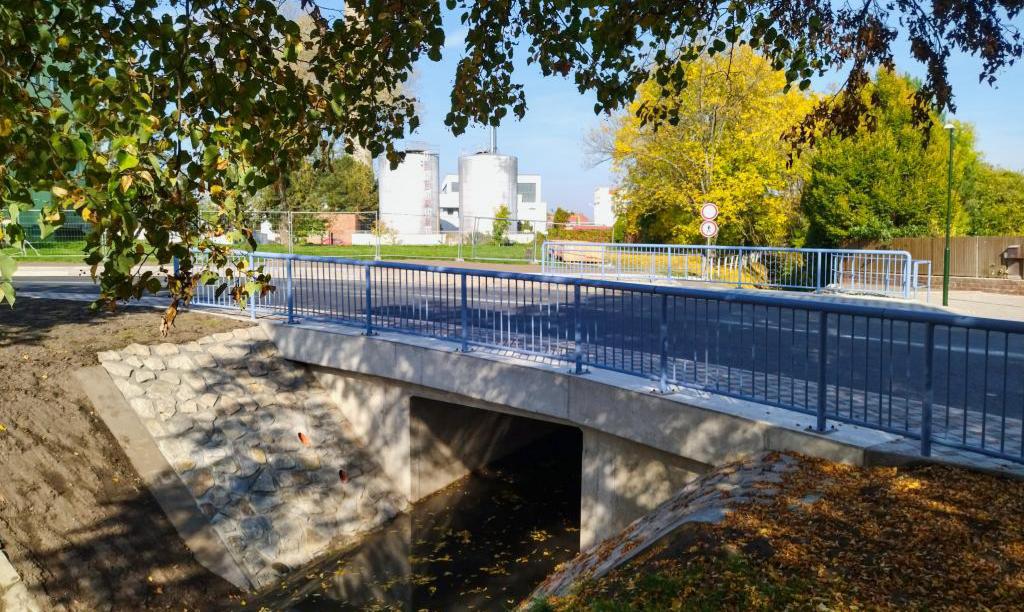

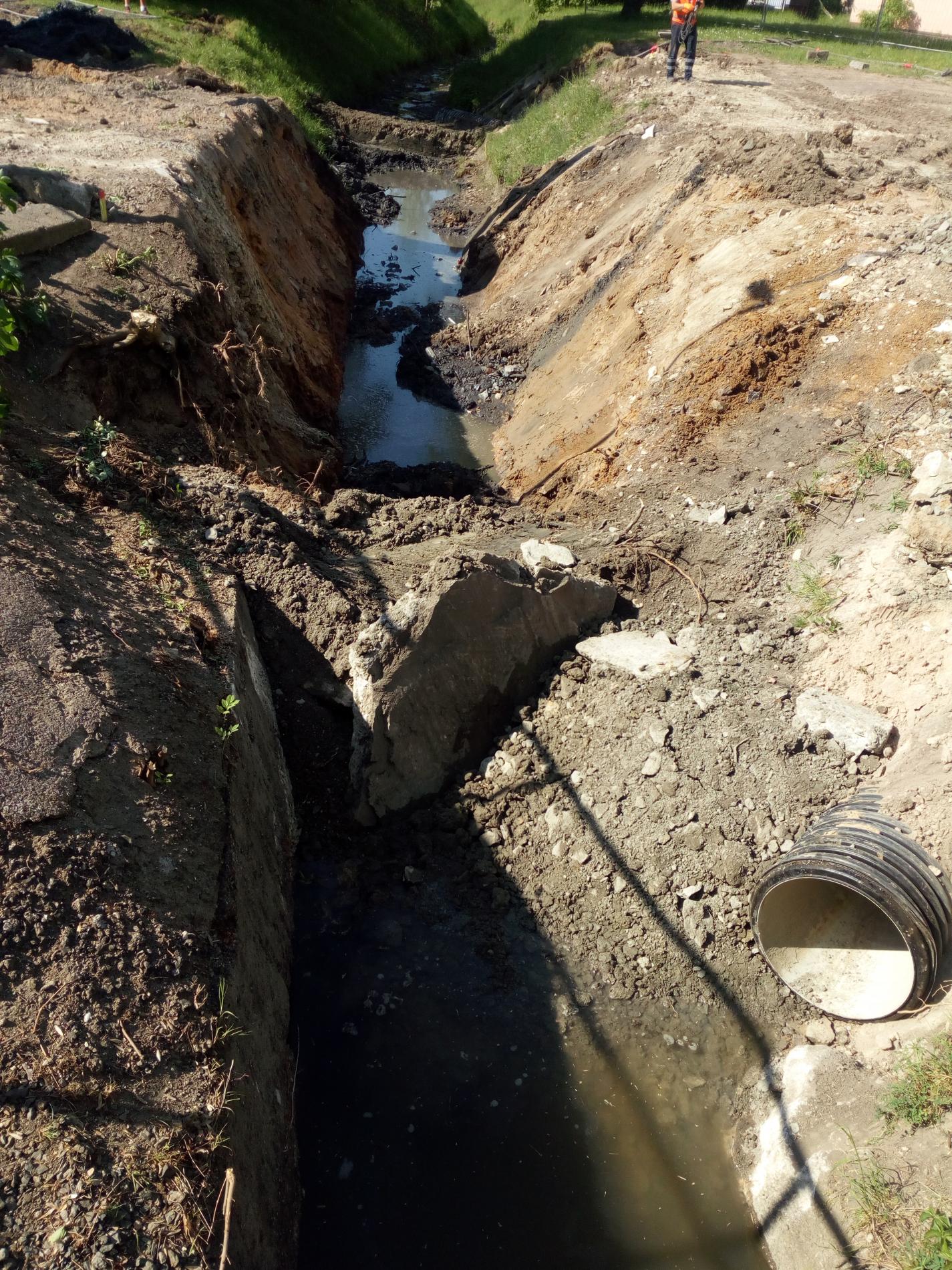

Most přes Lidušku - Brigádnická

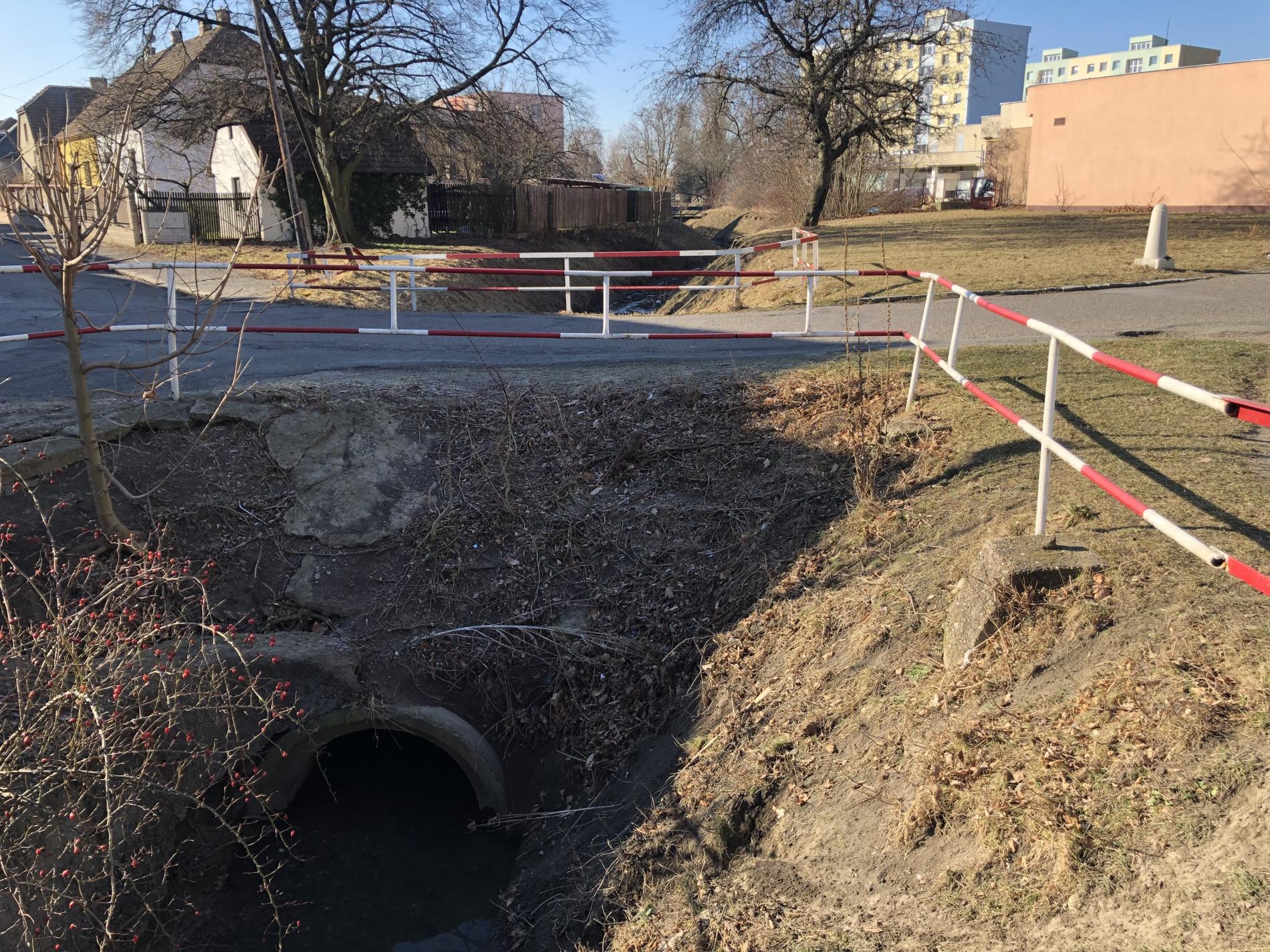

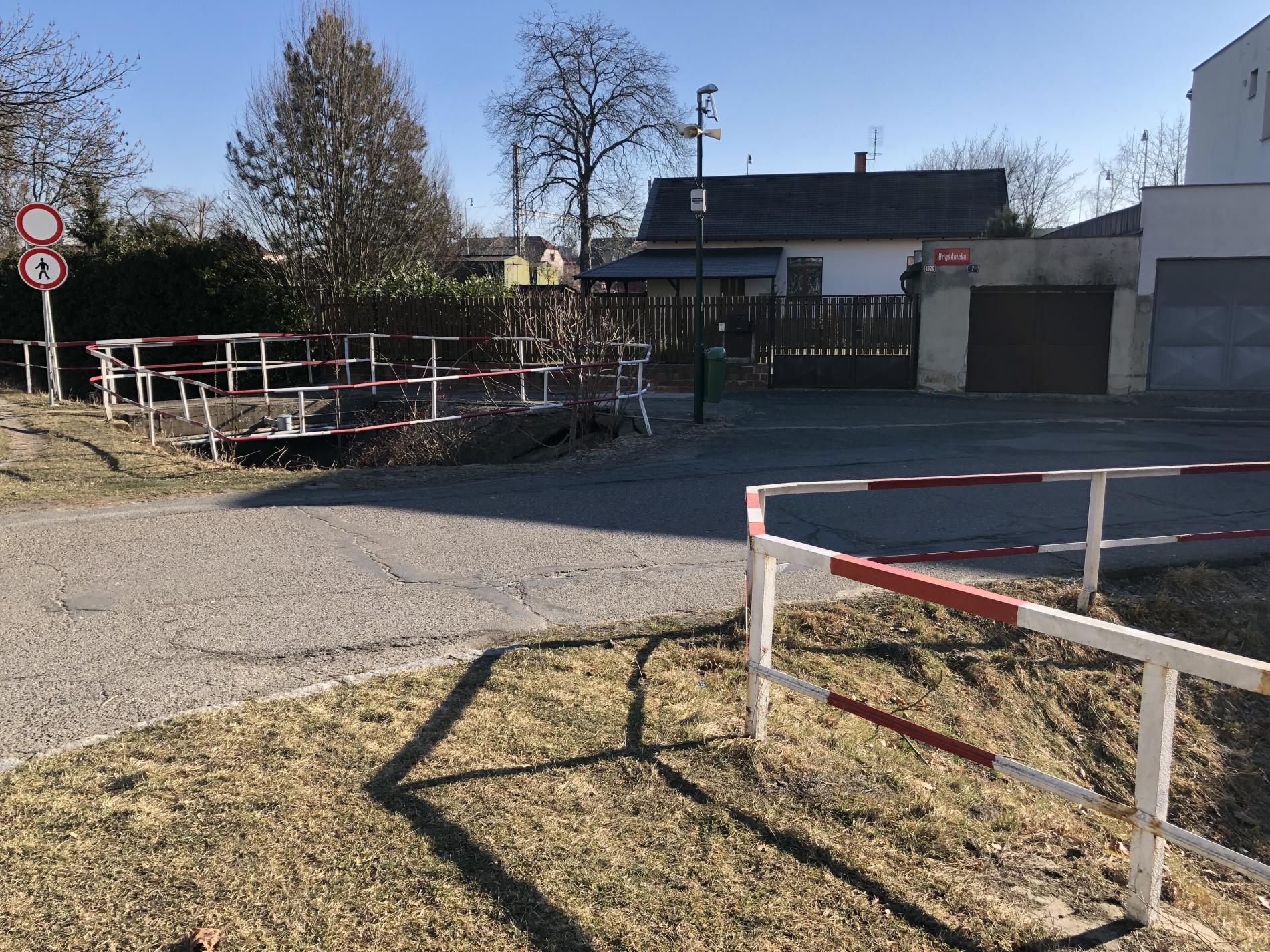

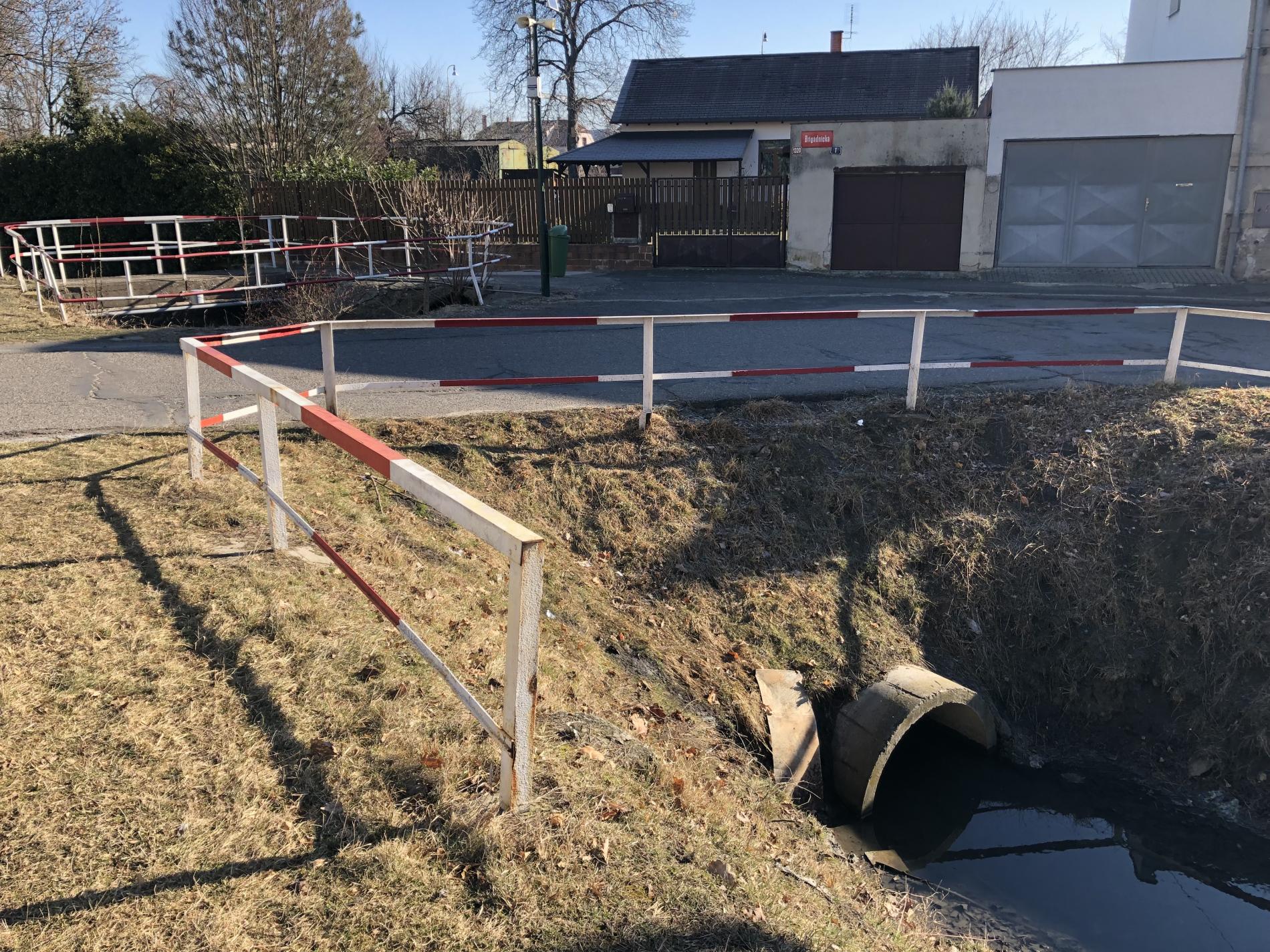

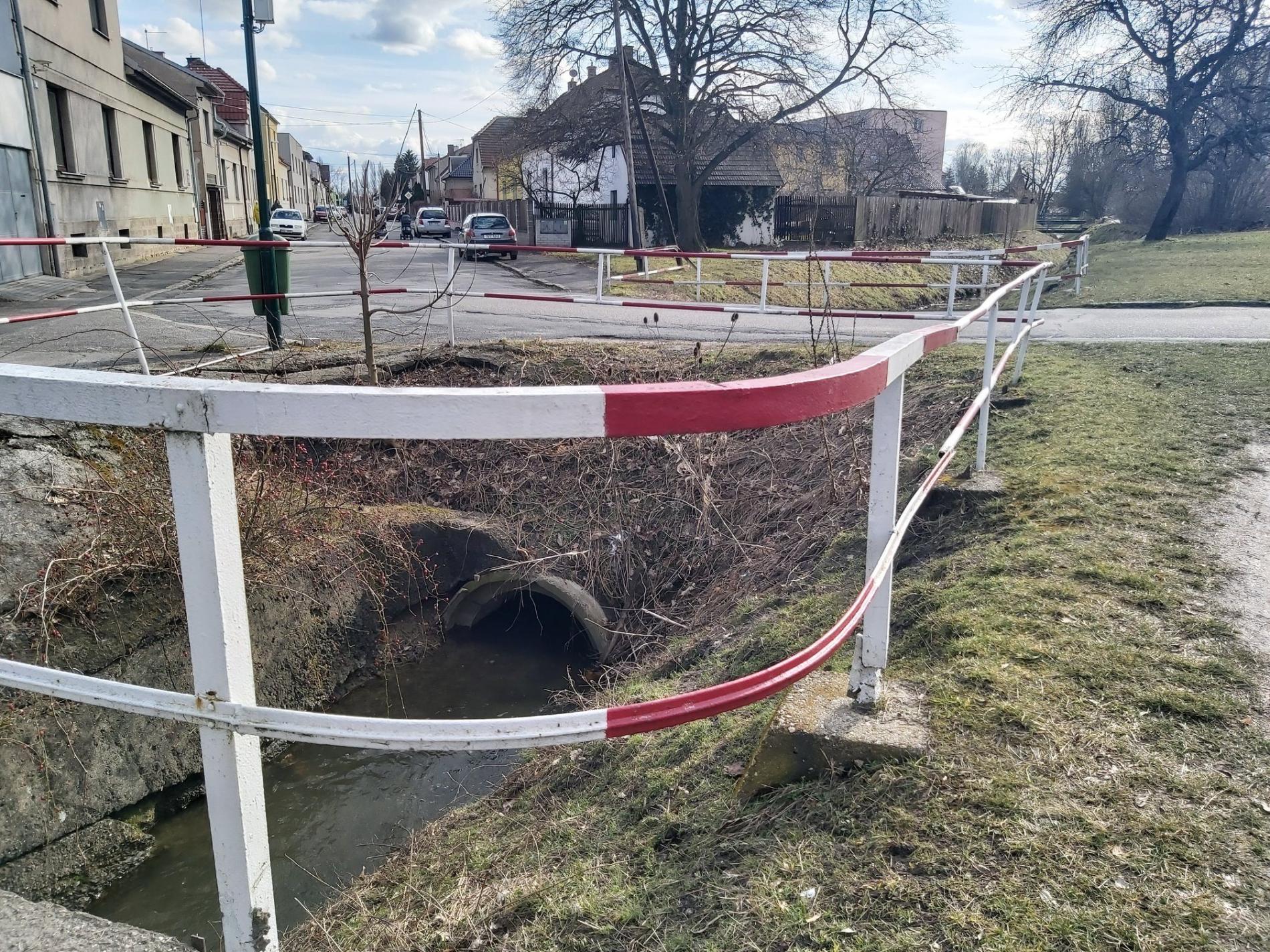

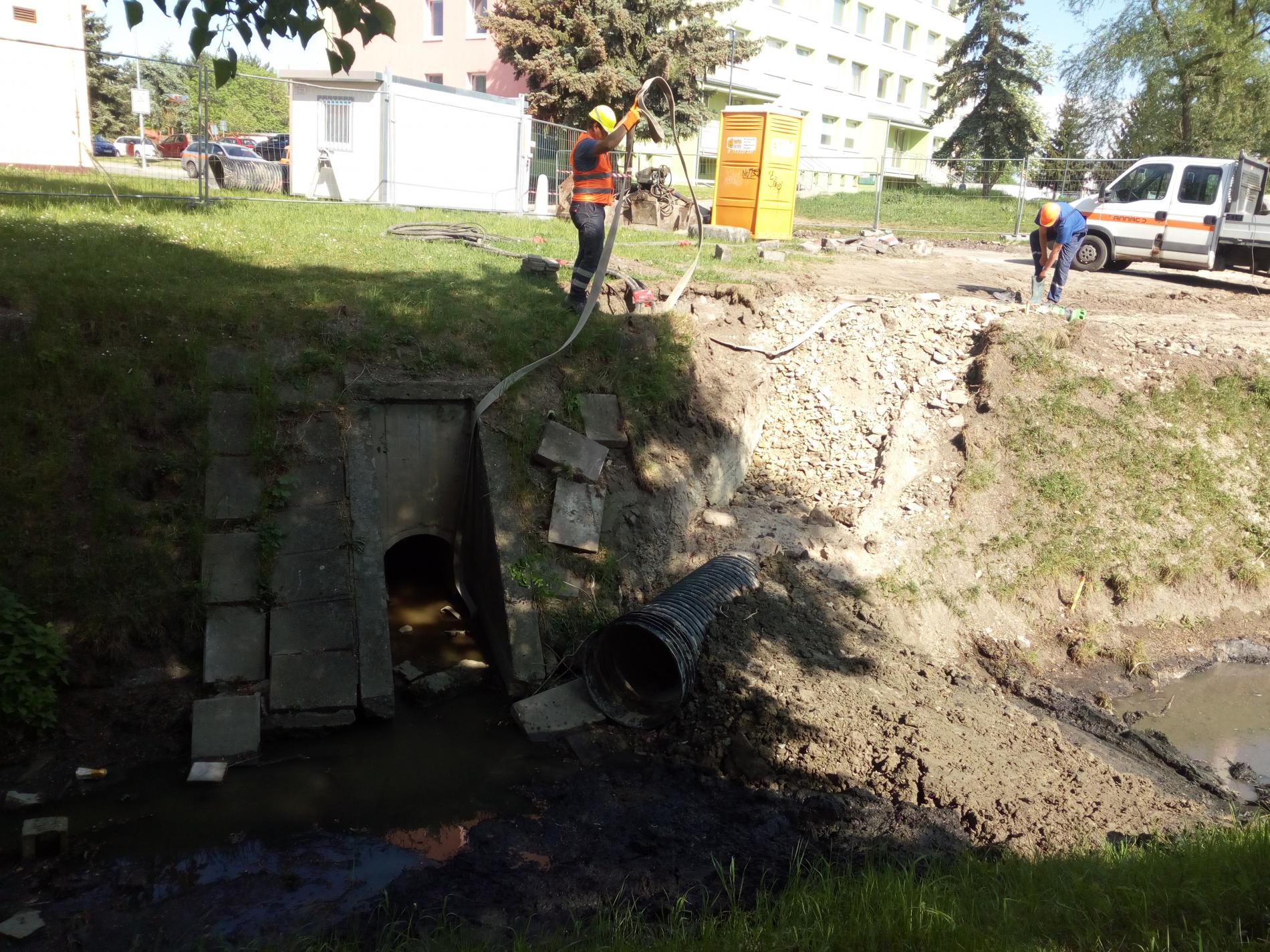

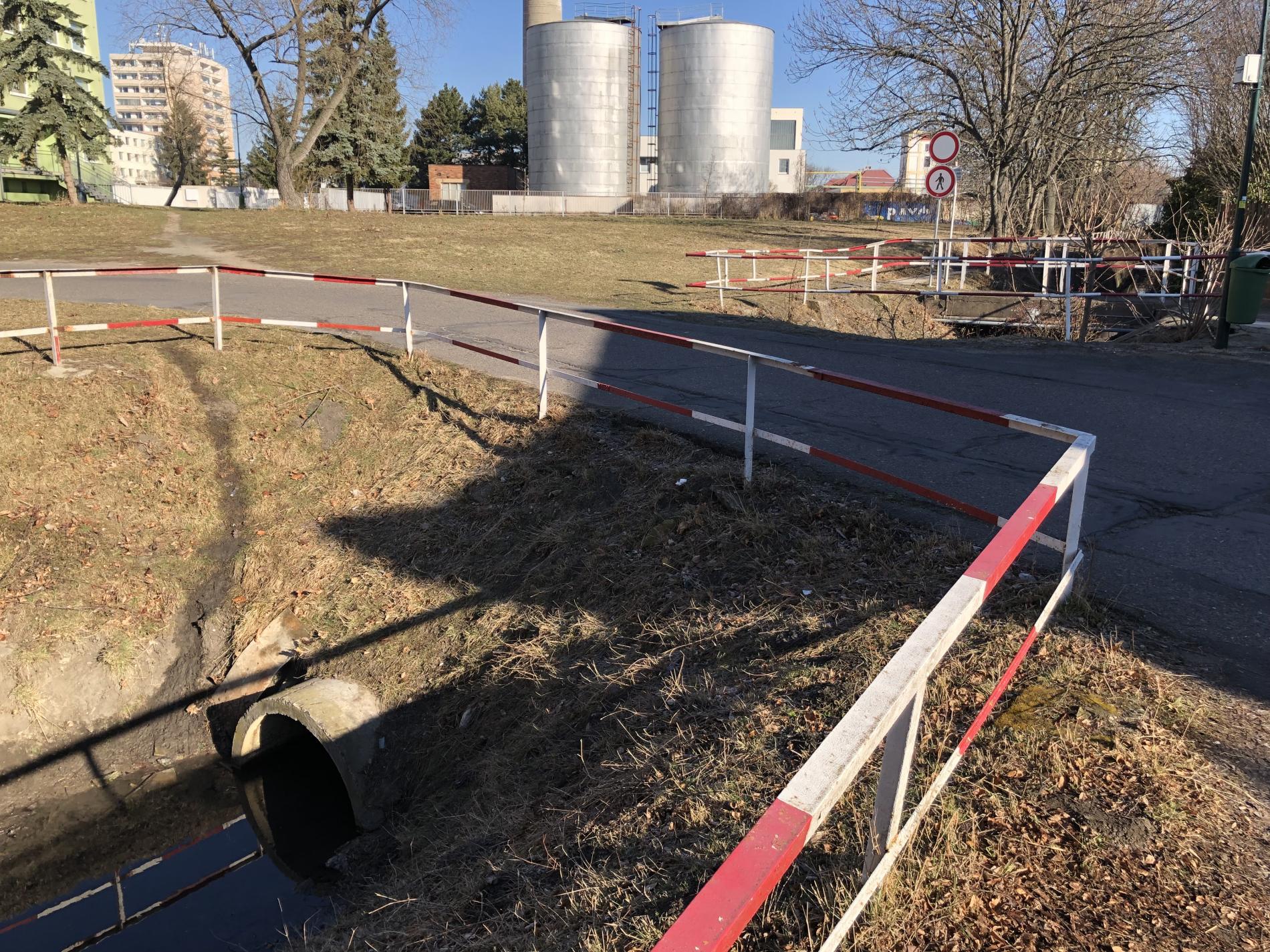

Novostavba rámového železobetonového mostu v místě stávajícího zatrubnění potoka Liduška na rohu ulic Karla Čapka a Brigádnická. Zatrubnění betonovou trubkou bylo provizorní řešení pro převedení silnice přes potok v době výstavby sídliště. V rámci výstavby dojde k přeložení dotčených inženýrských sítí a vybudování chodníku.
06/2013 – dokončení projektové dokumentace
03/2021 – vypsání výběrového řízení na zhotovitele I.
04/2021 – vyloučení účastníka VZ, zrušení VZ - podstatné překročení předpokládané ceny zakázky
07/2021 – vypsání výběrového řízení na zhotovitele II.
08/2021 – zrušení VZ II. - žádná nabídka
09/2021 – vypsání výběrového řízení na zhotovitele III.
10/2021 – zrušení VZ III. - žádná nabídka
11/2021 – vypsání výběrového řízení na zhotovitele IV.
02/2022 – podpis smlouvy o dílo se zhotovitelem
05/2022 – v RM odsouhlasení změny realizační dokumentace stavby oproti dokumentaci pro stavební povolení a projektové dokumentaci pro provádění stavby, která spočívá v provedení optimalizace návrhu nosné železobetonové konstrukce z polorámu na uzavřenou rámovou konstrukci a původně navržené štětovnicové zajištění koryta potoka bude nahrazeno zřízením dočasného obtoku
06/2022 – v RM schválení víceprací dle změnového listu ZL č. 1 - úprava zádlažby koryta na vtoku mostu (+94.109,14 Kč)
07/2022 – v RM schválení víceprací a méněprací dle ZL č. 2 na základě odsouhlasené změny RDS oproti DSP a PDPS v 05/2022 (-157.555,74 Kč) a uzavření dodatku č. 1 (ZL č. 1 + ZL č. 2)

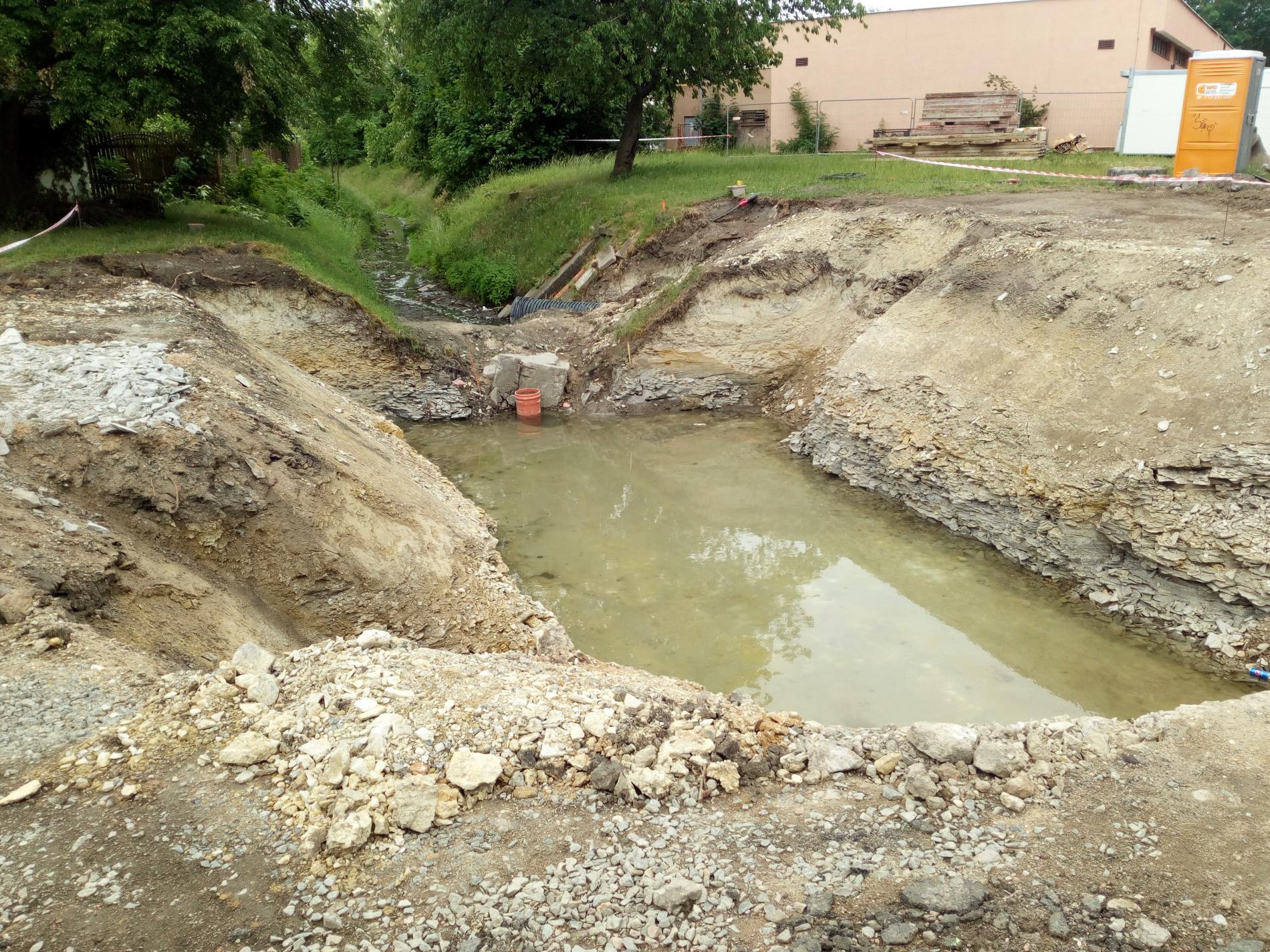

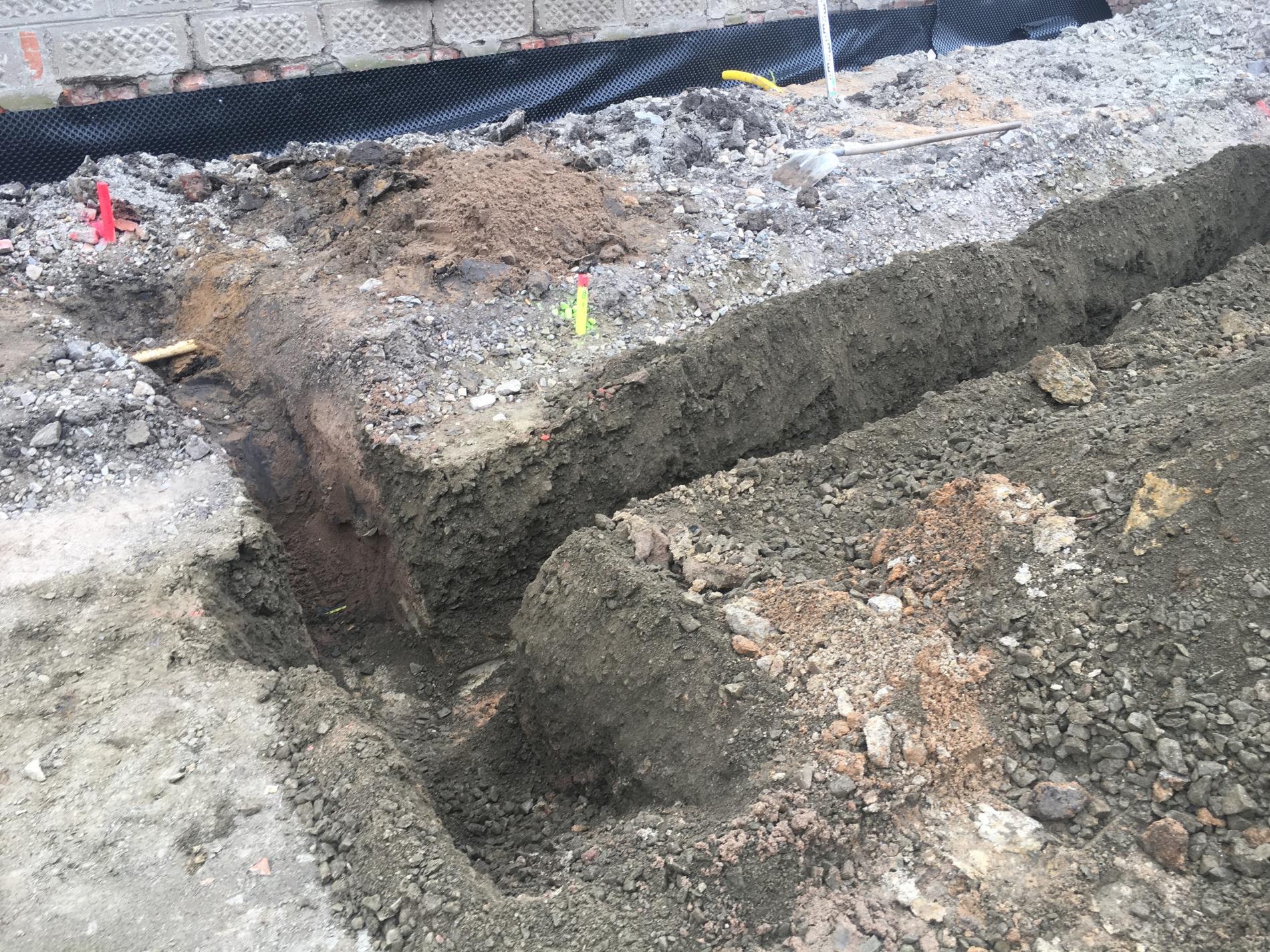

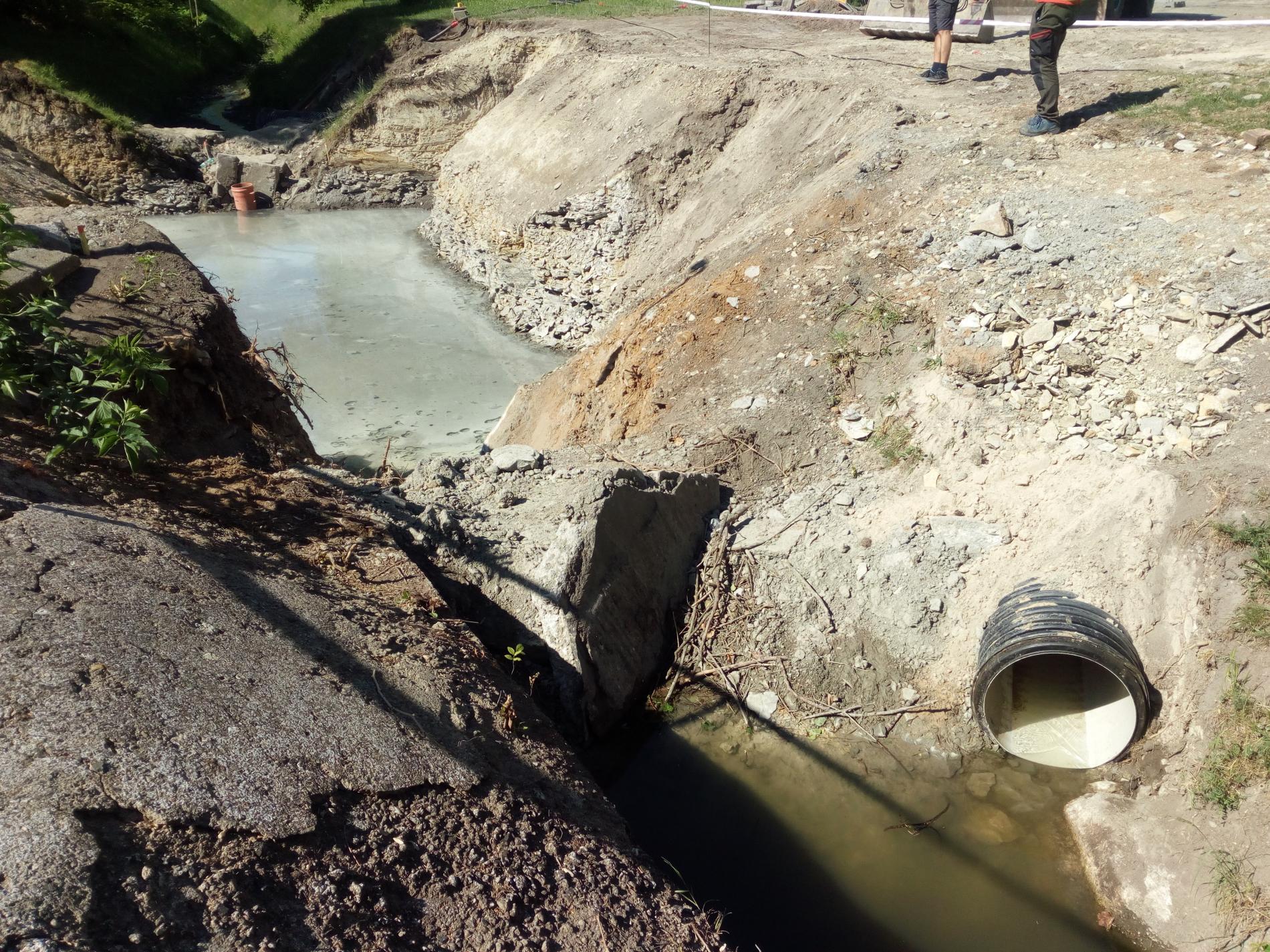

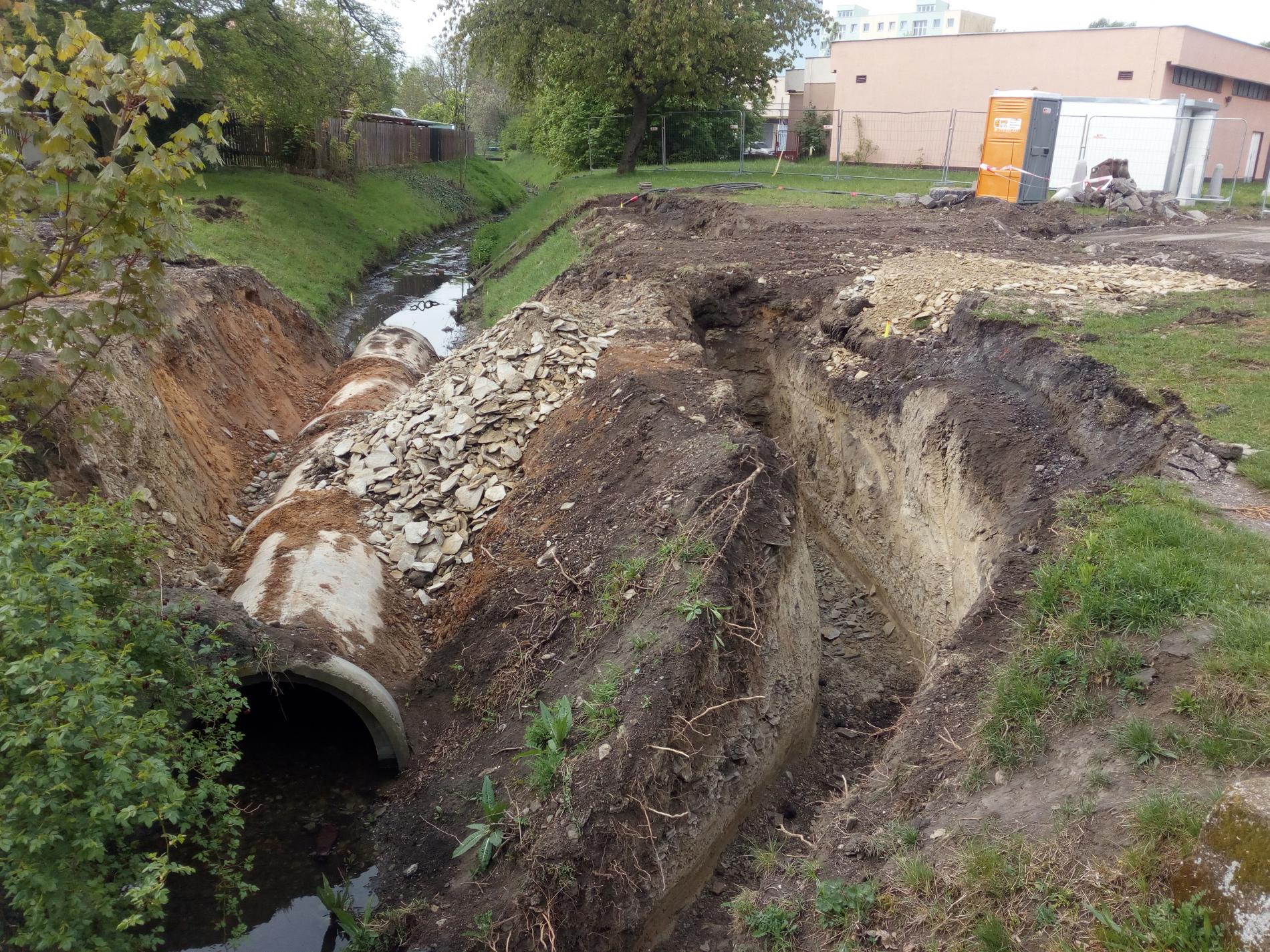

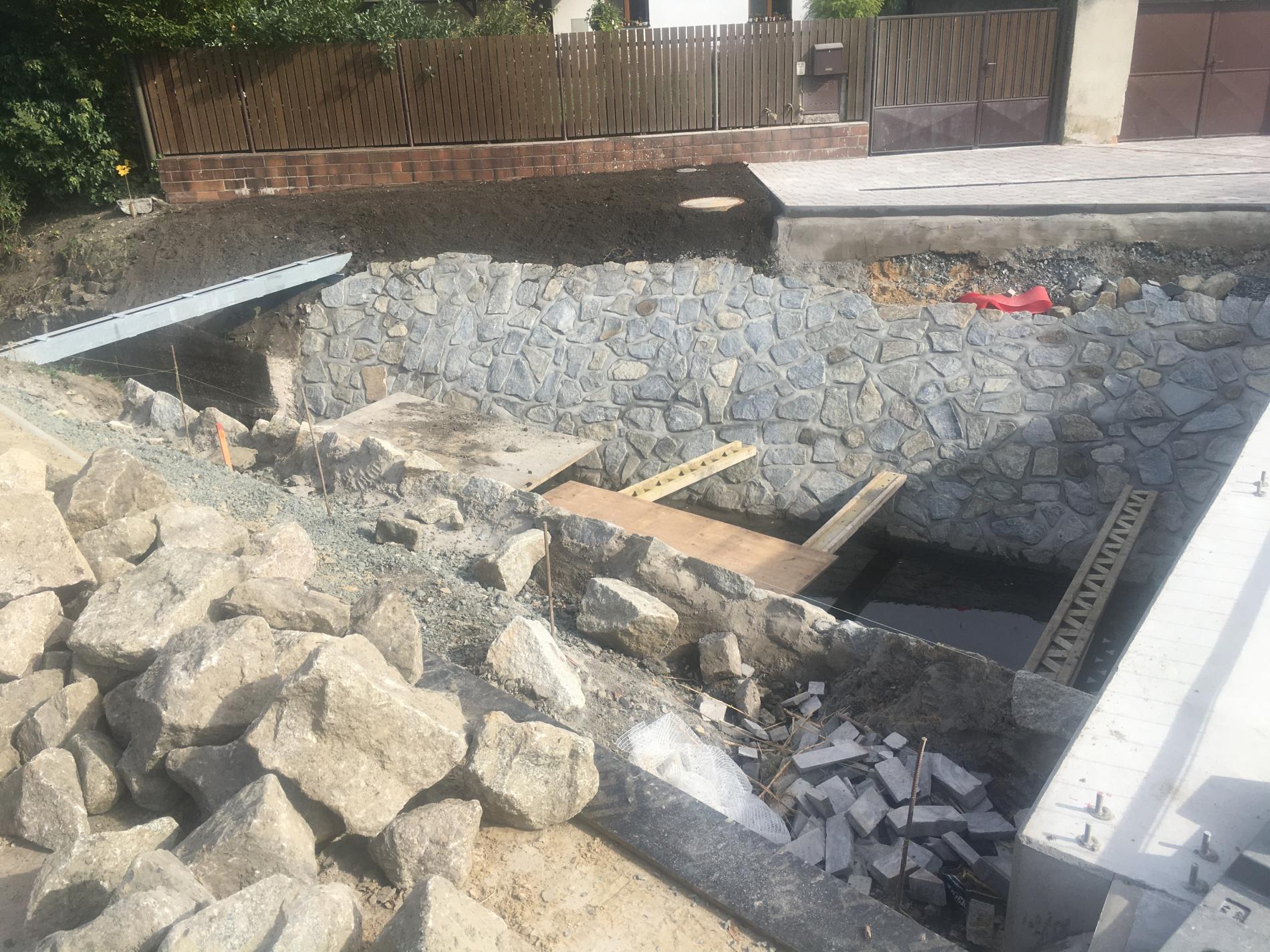

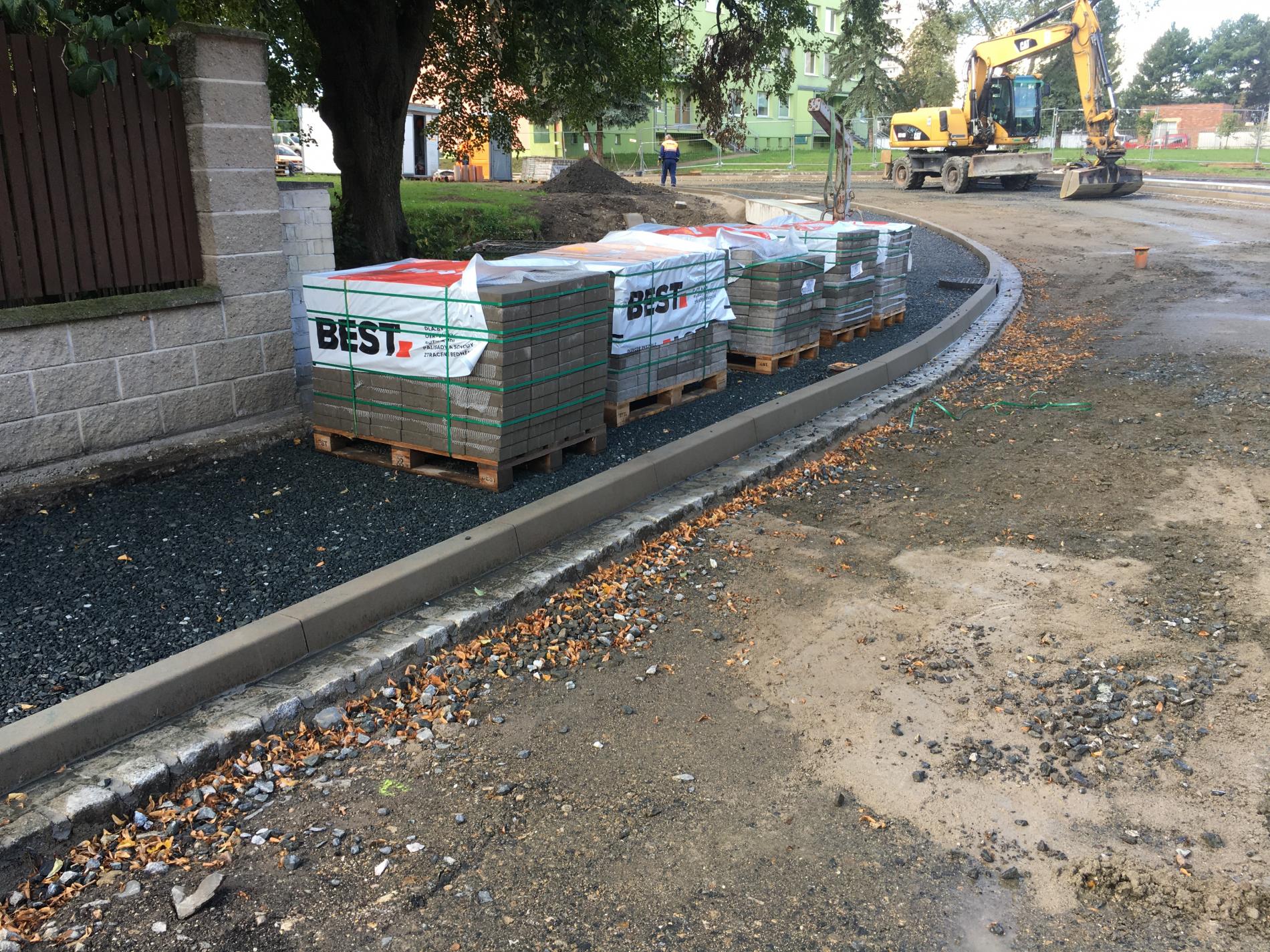

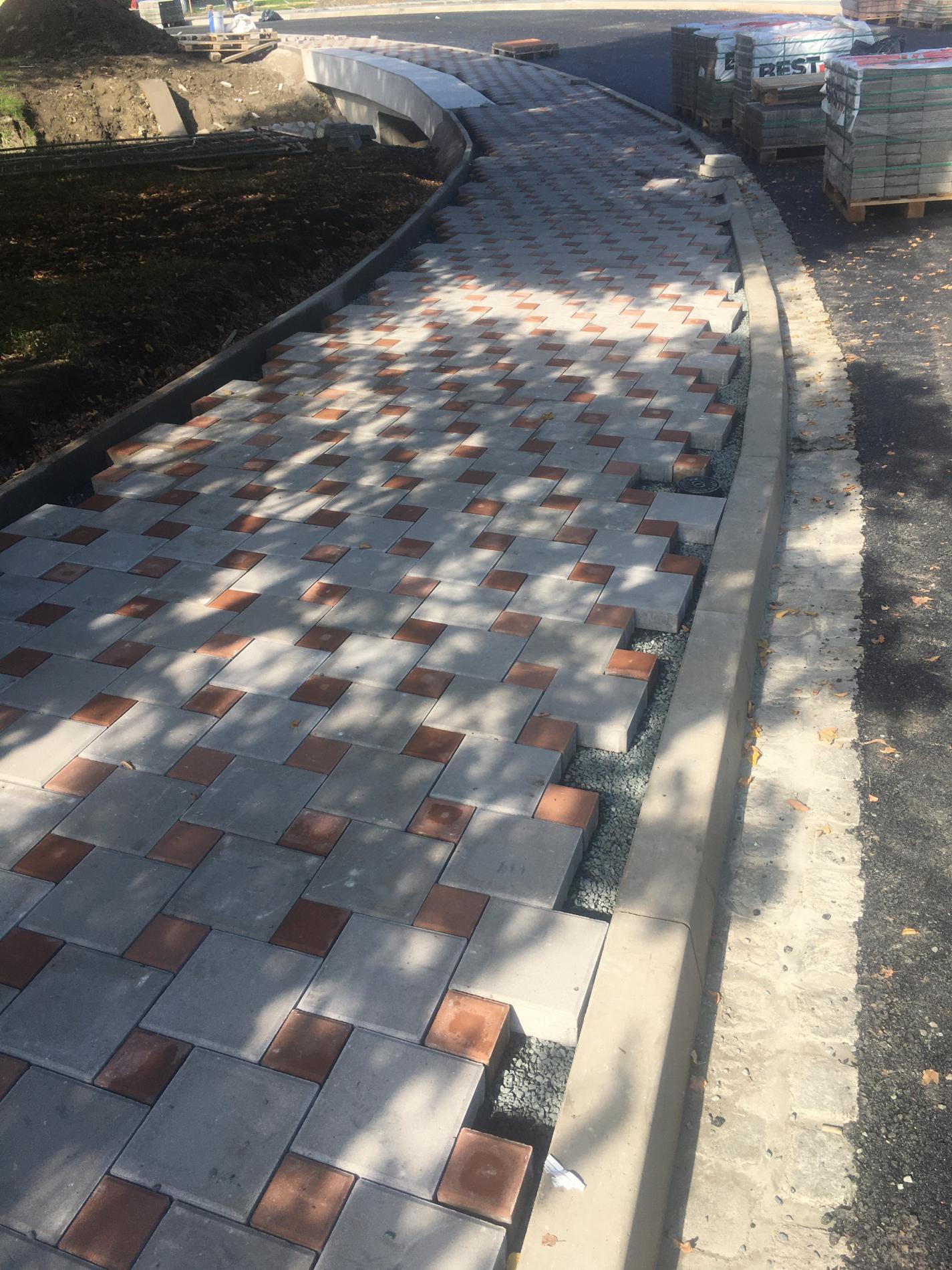

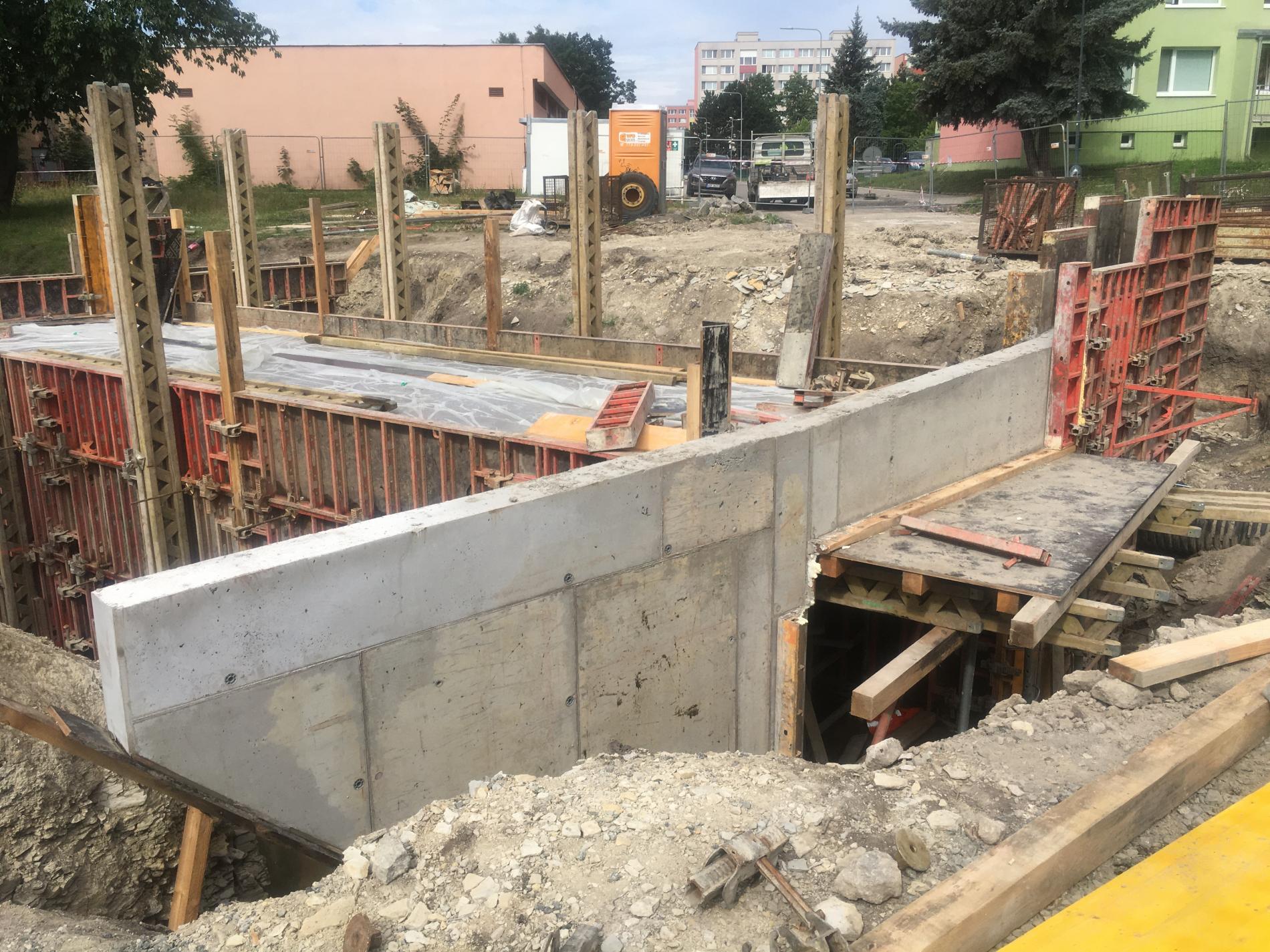

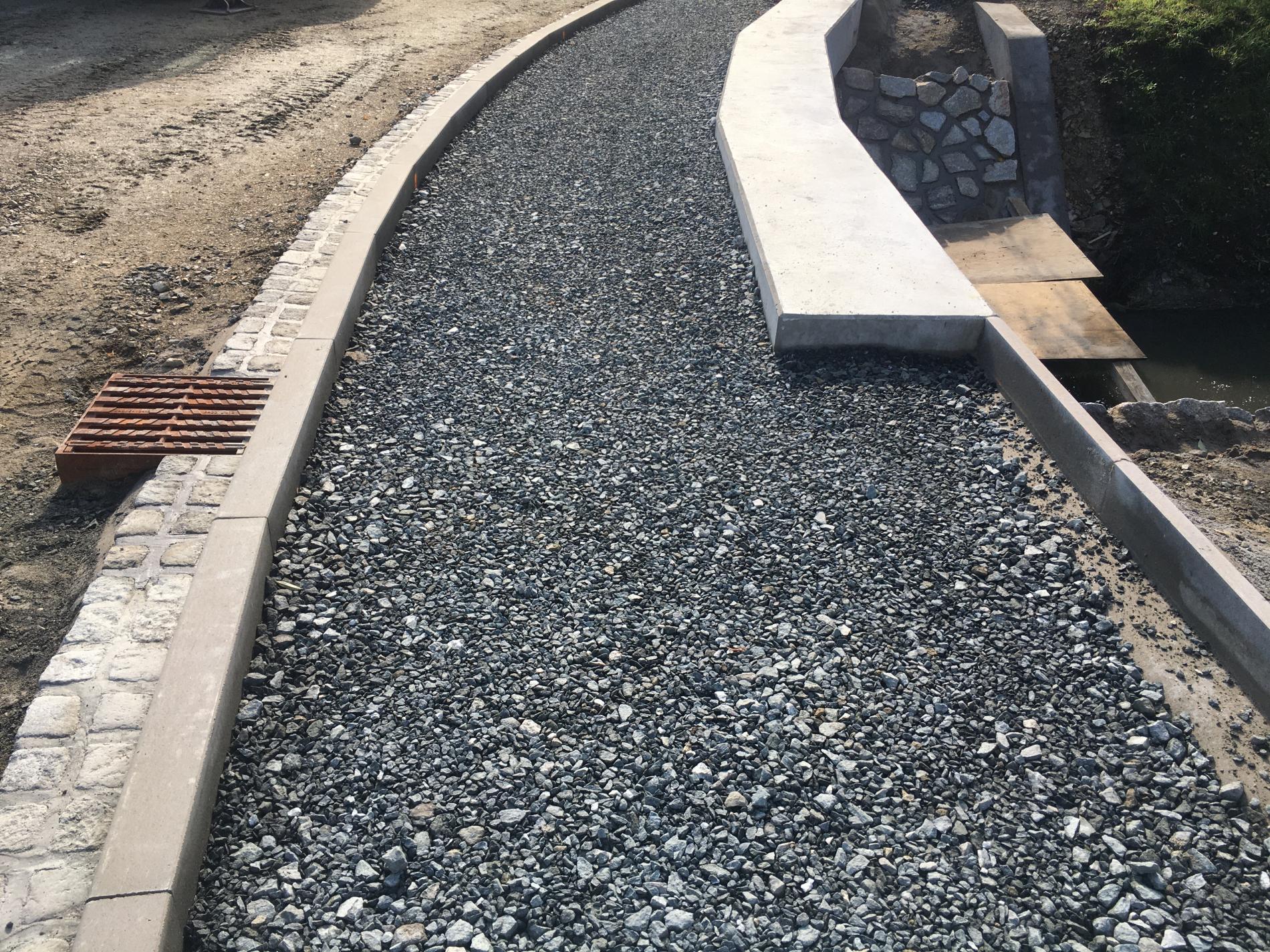

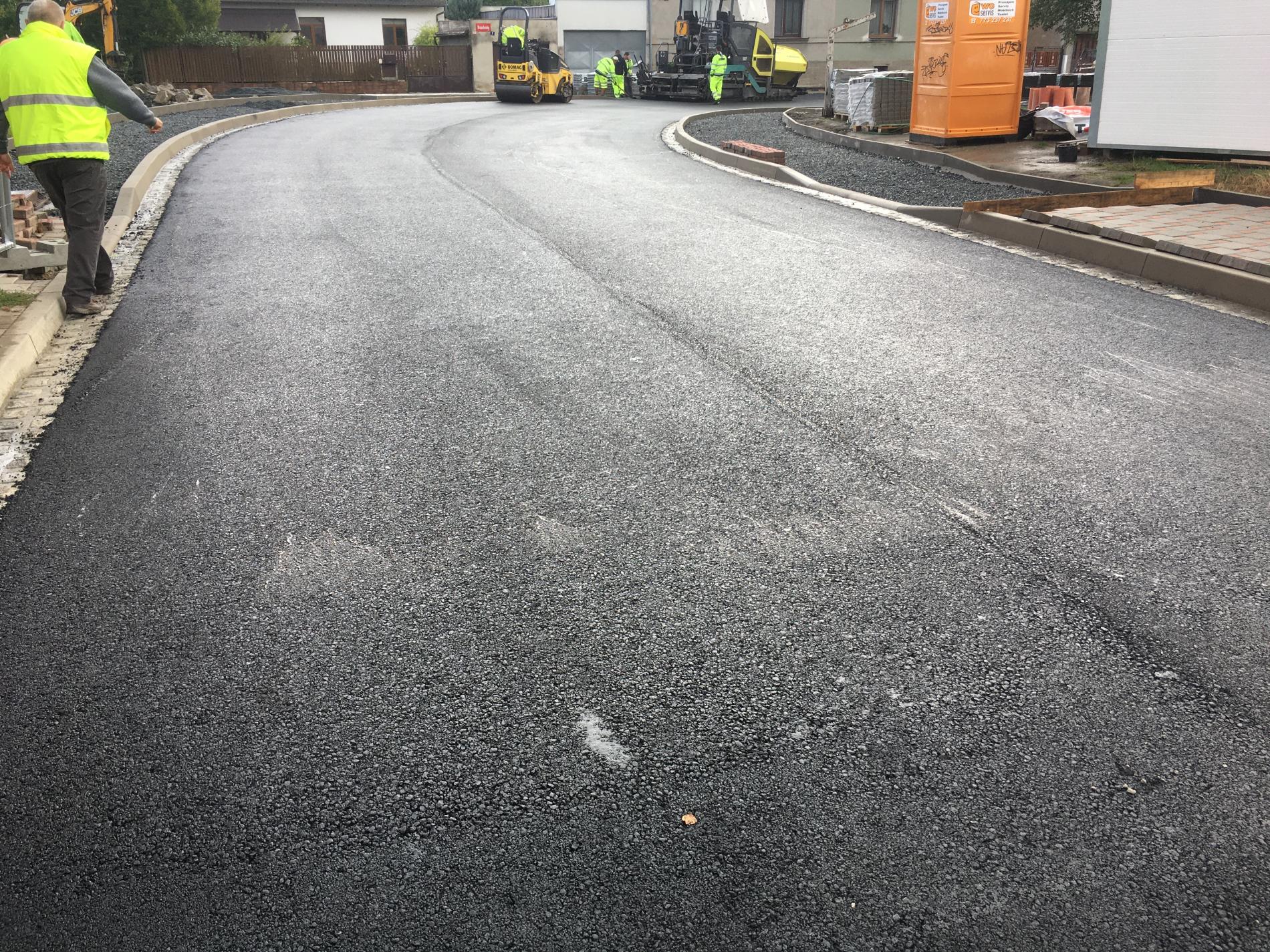

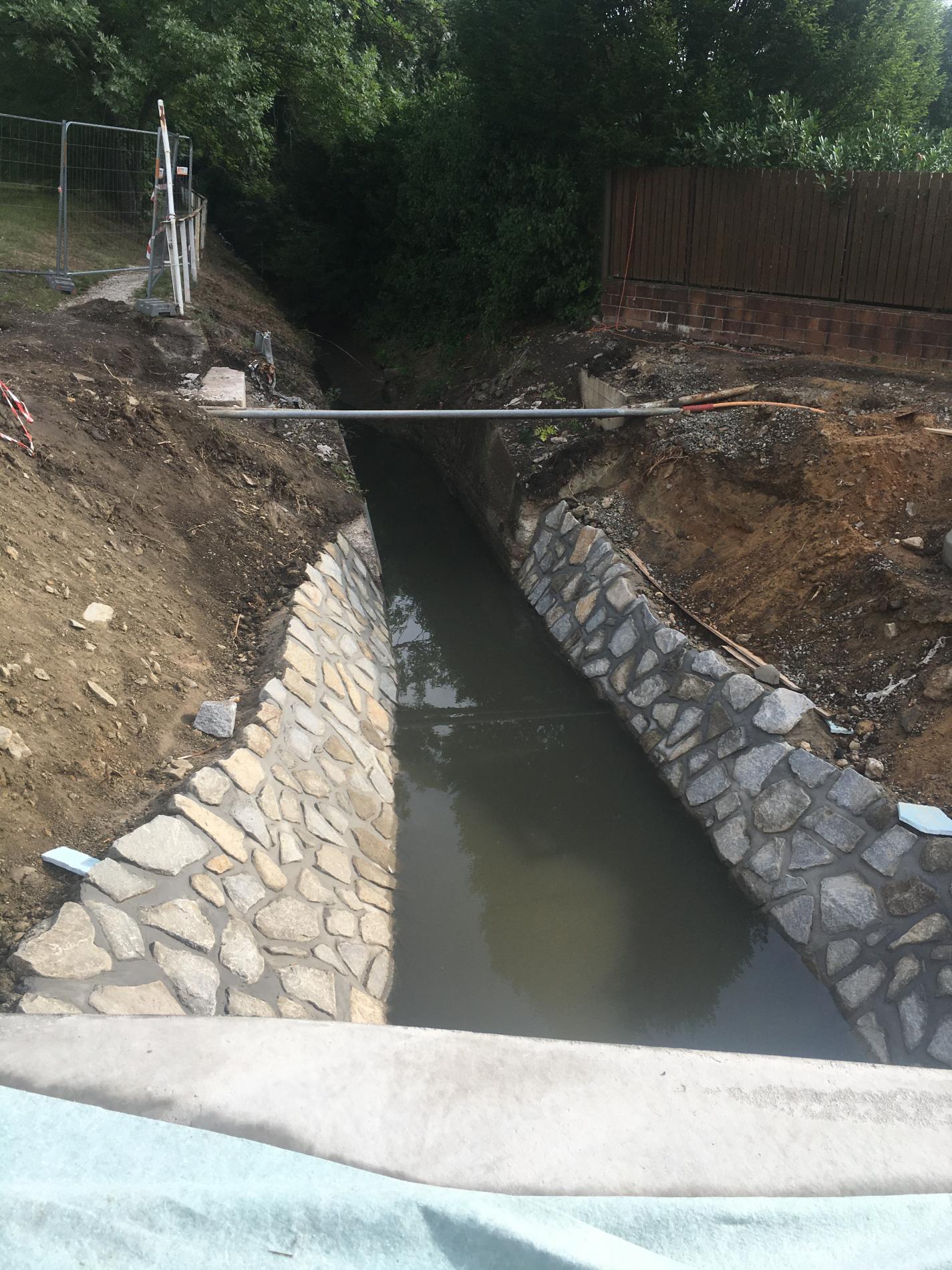

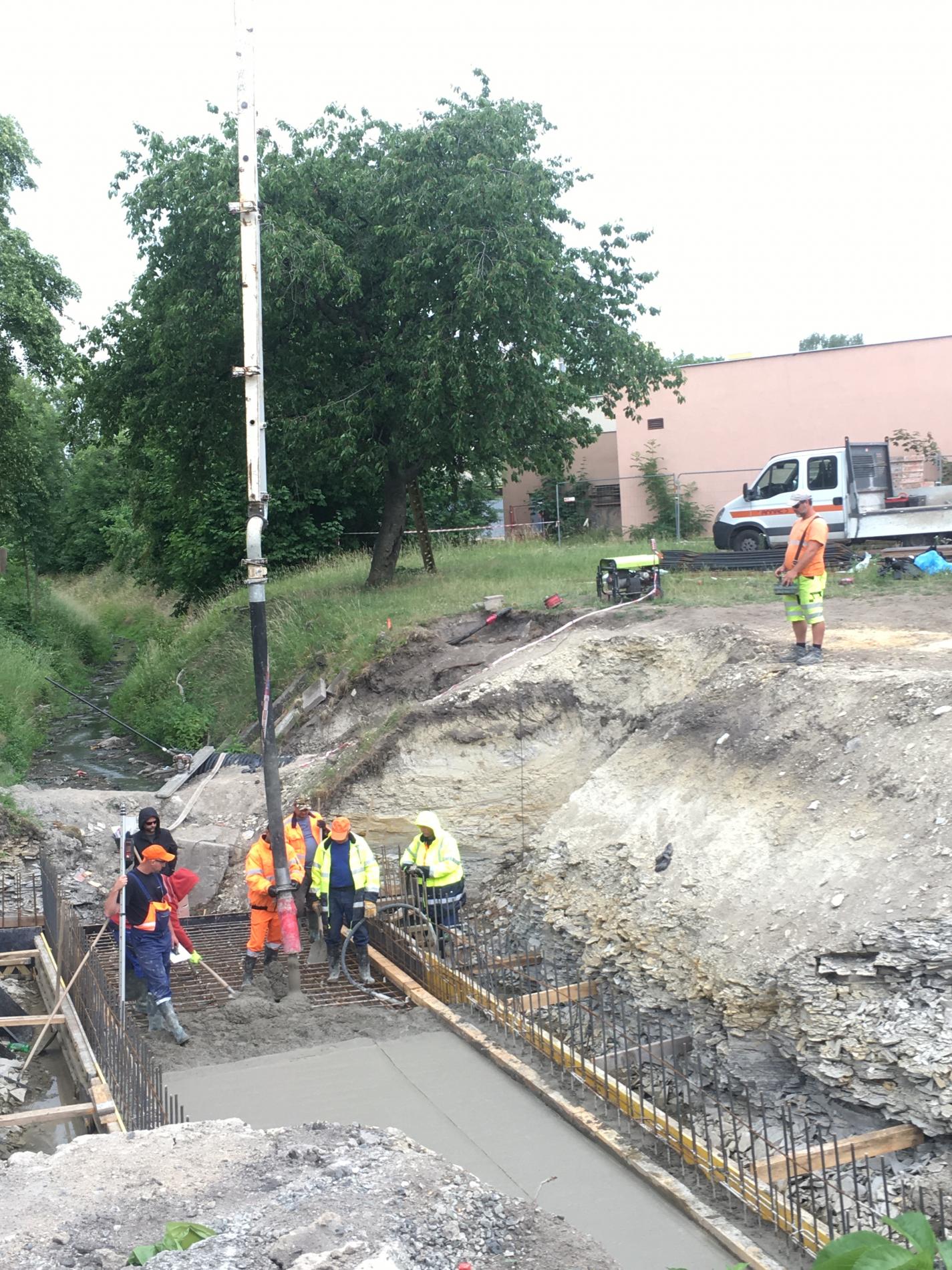

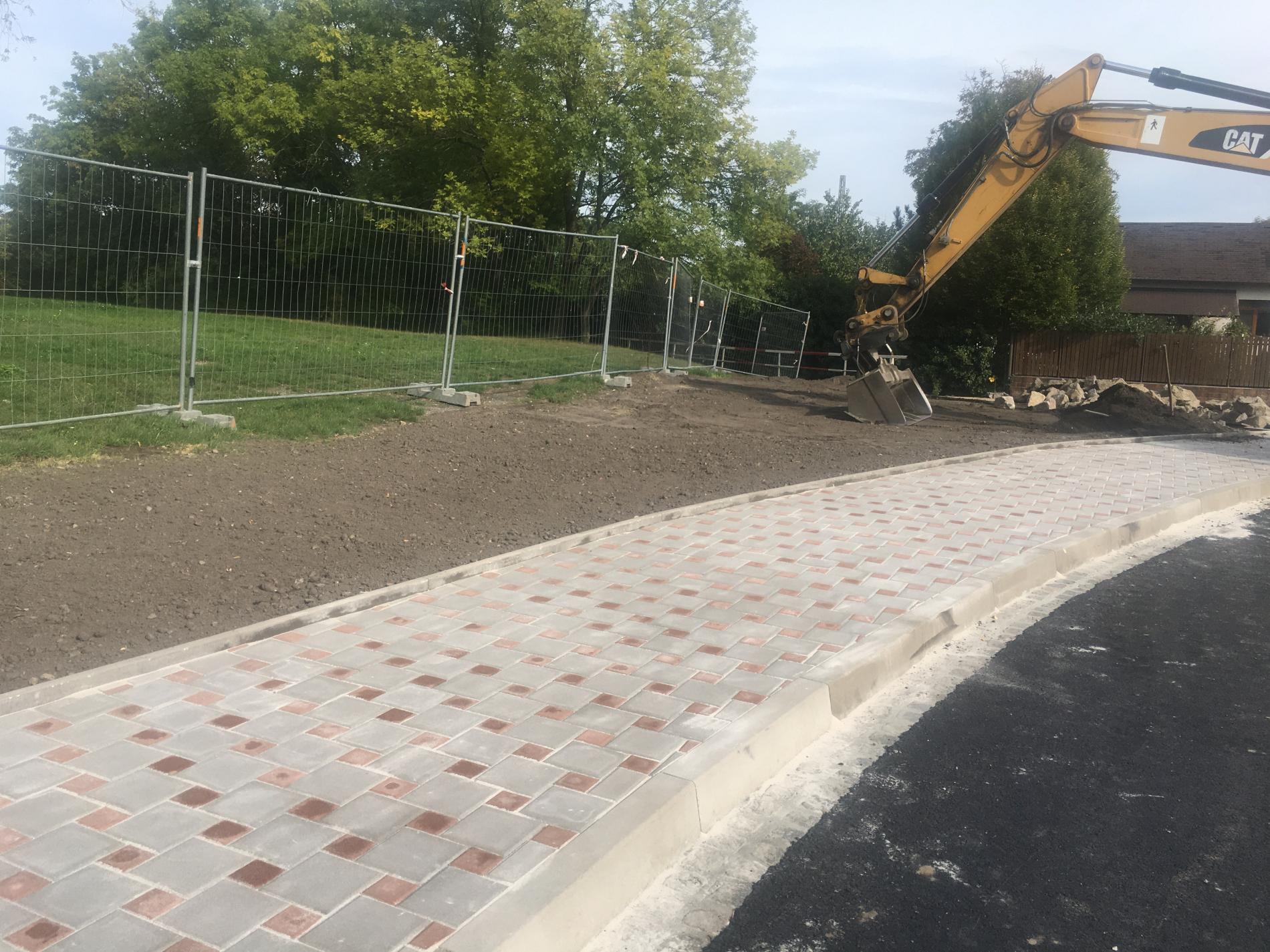

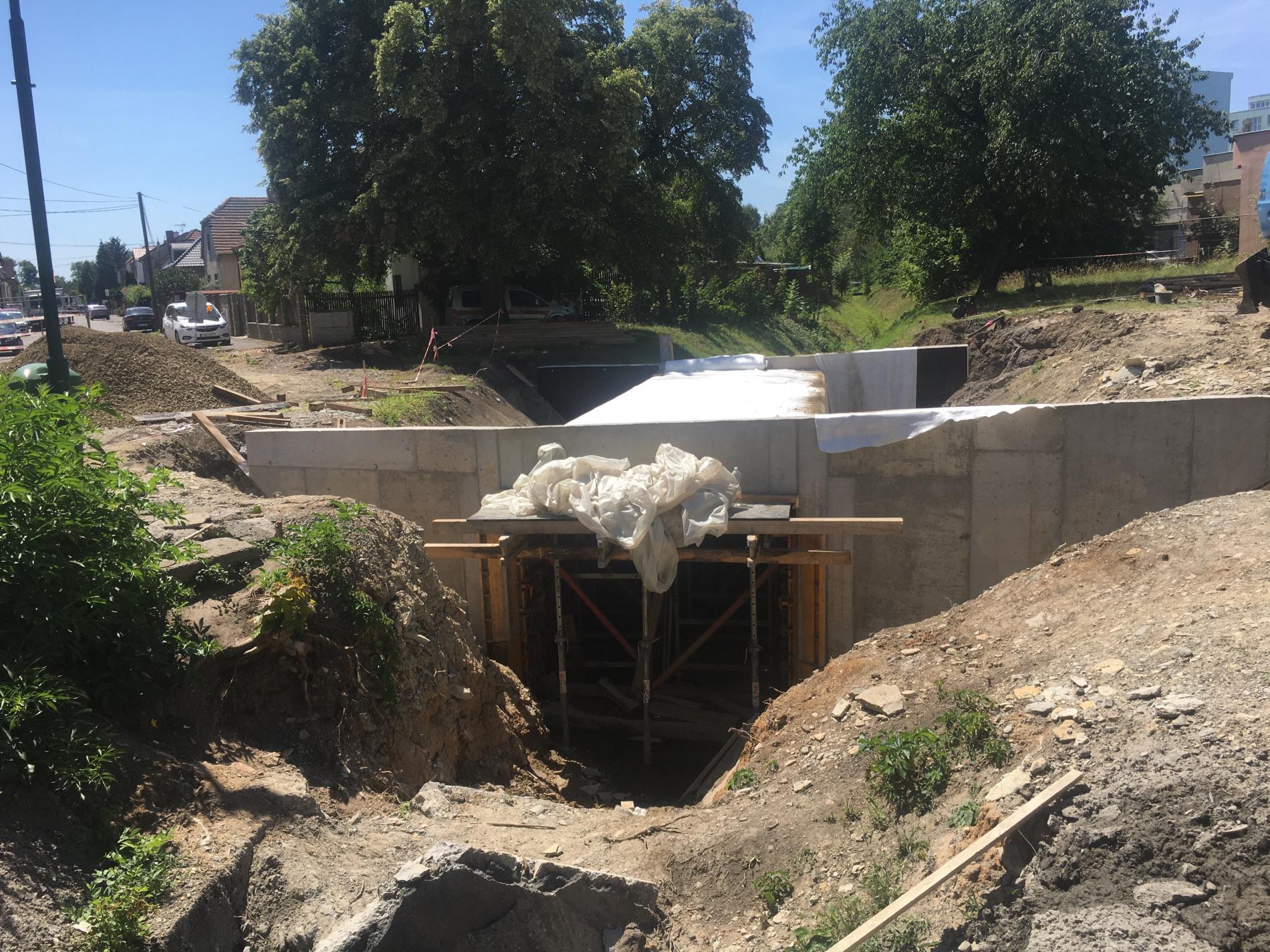

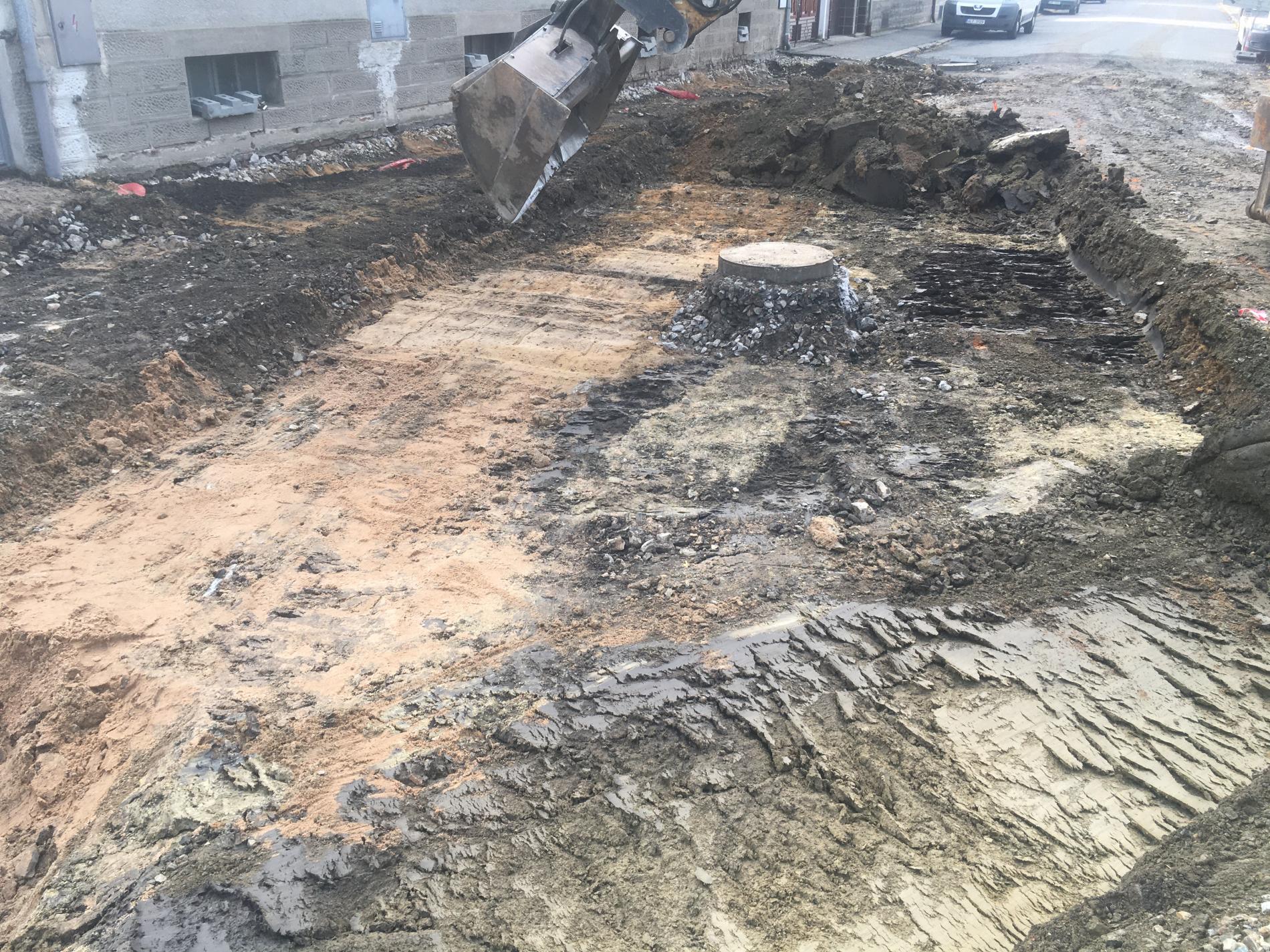

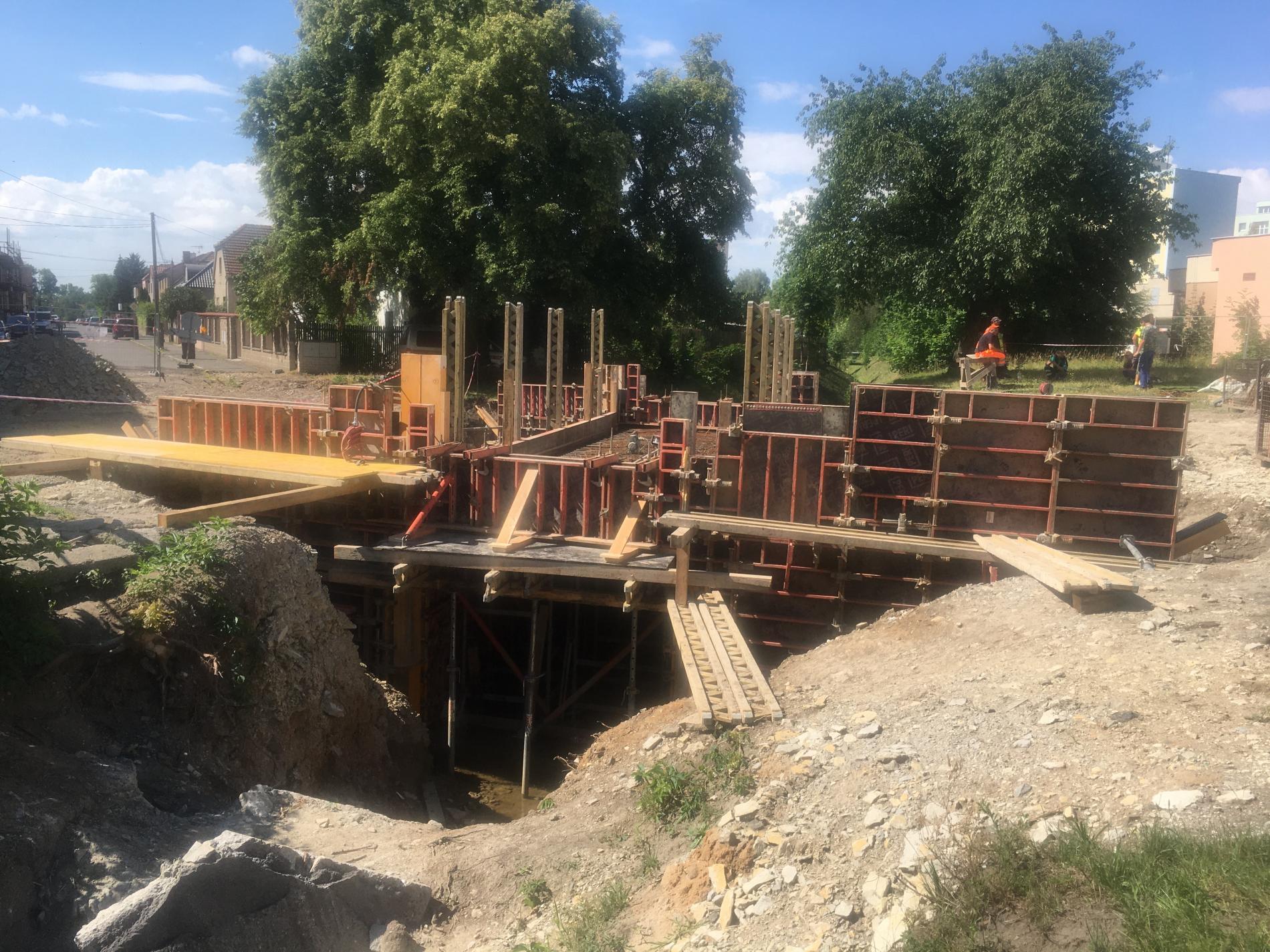

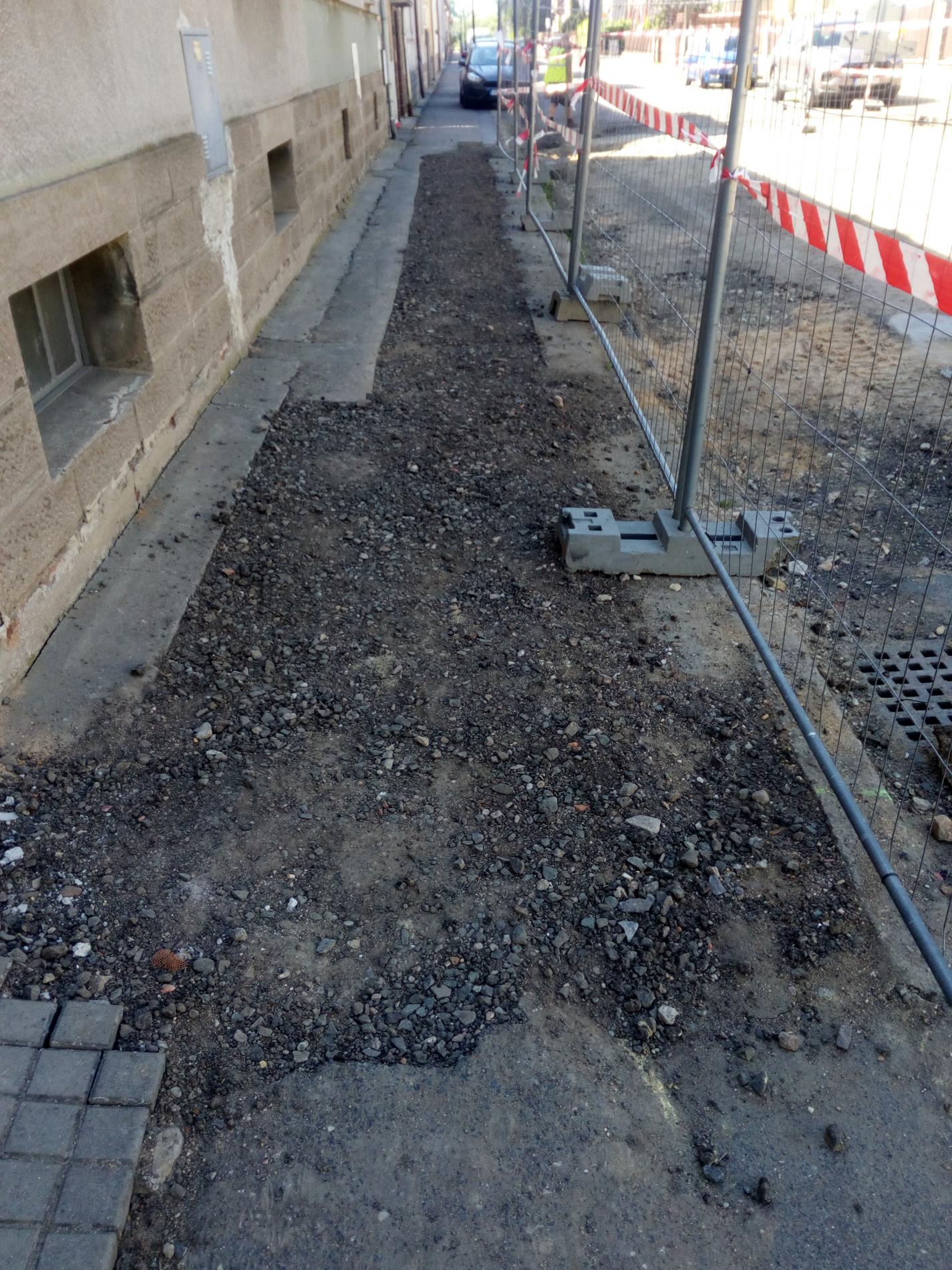

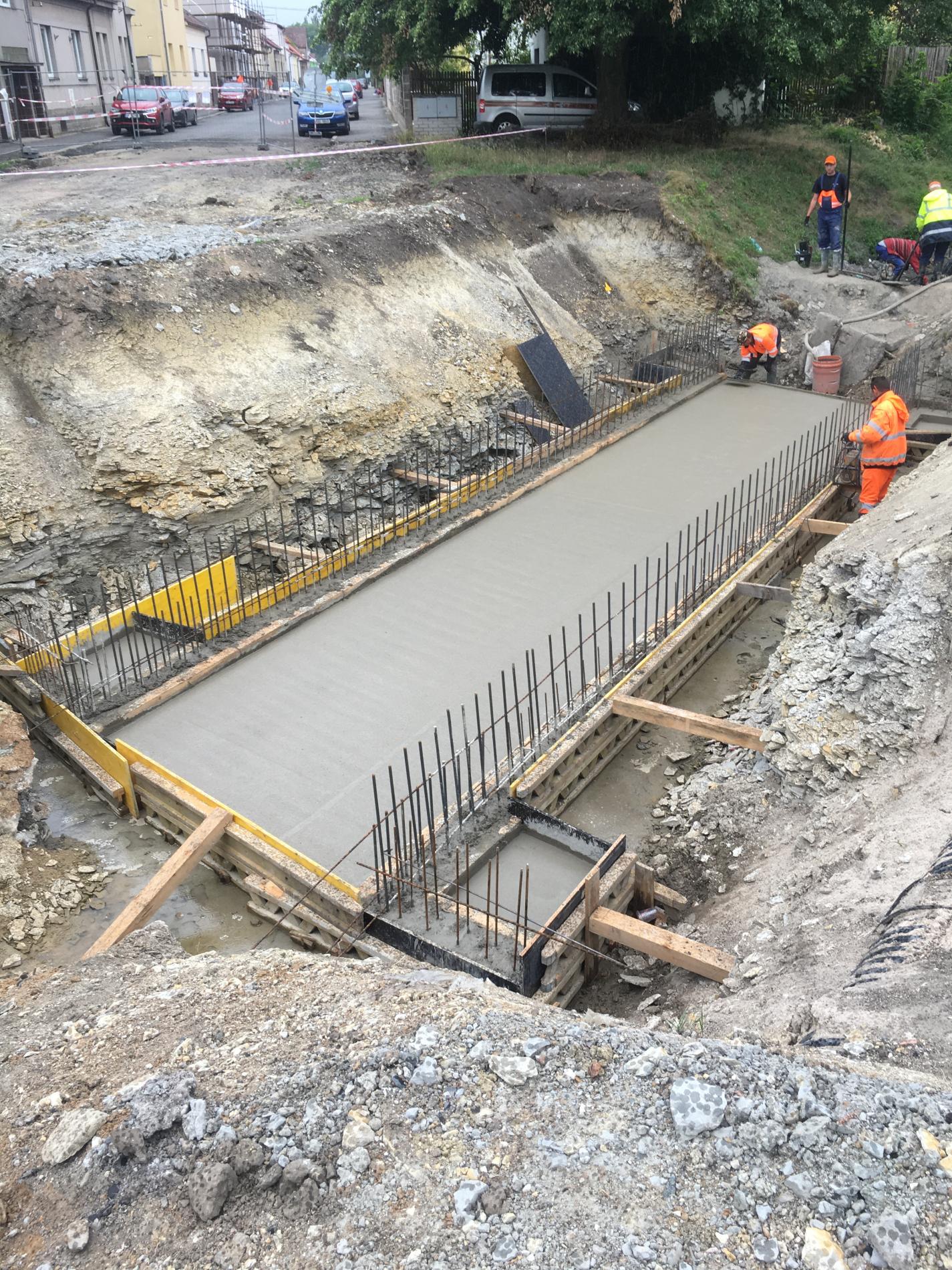

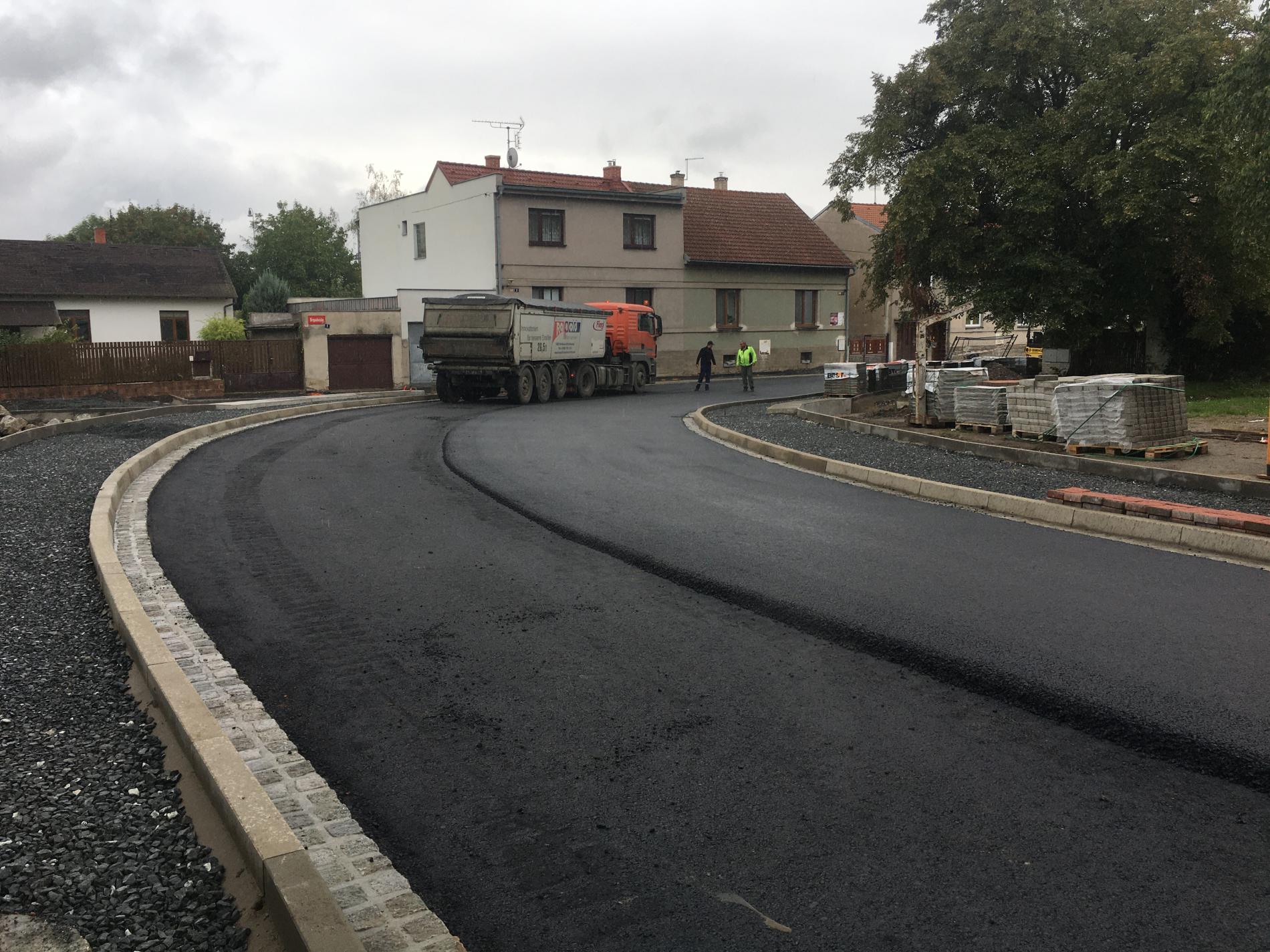

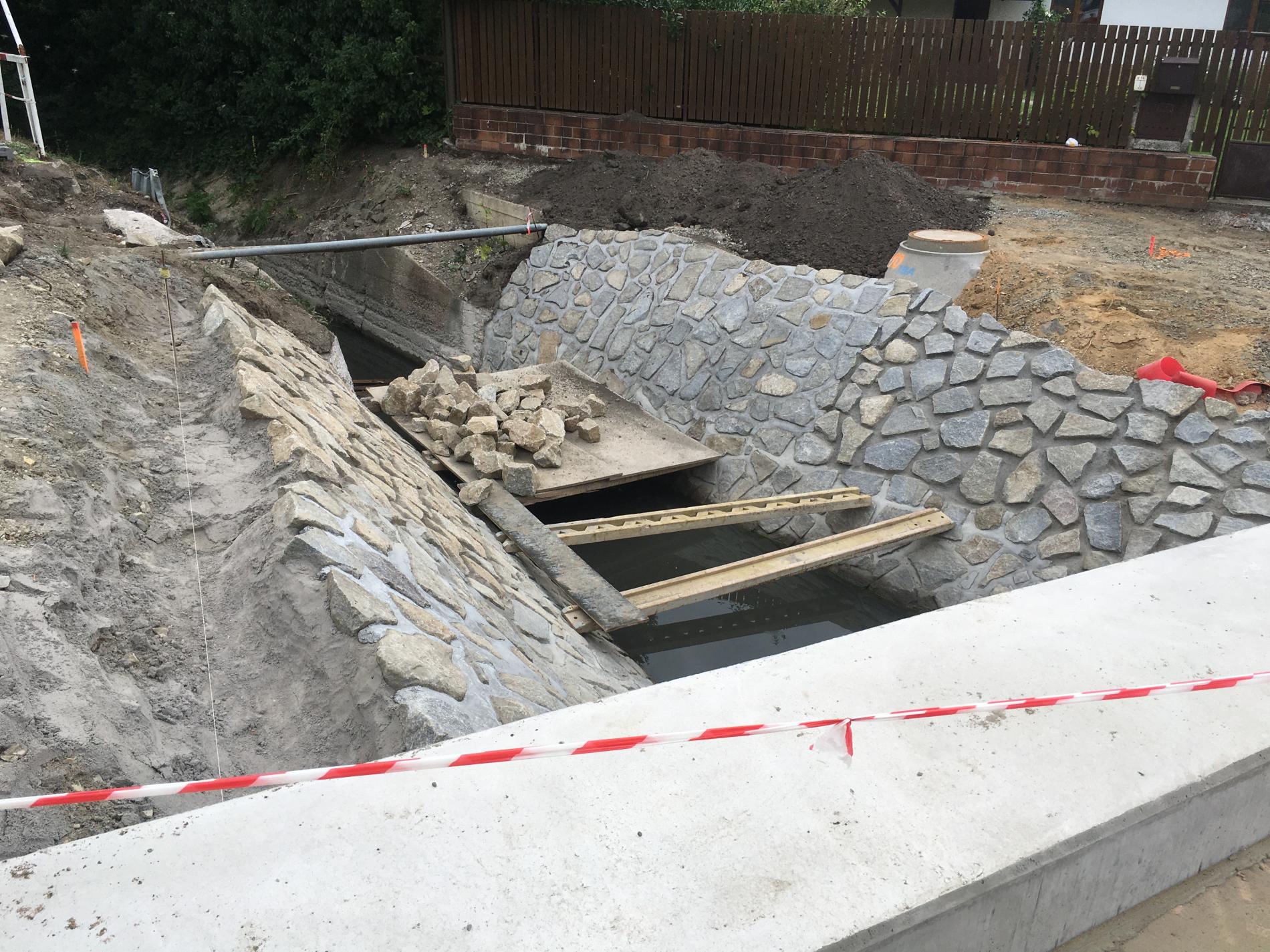

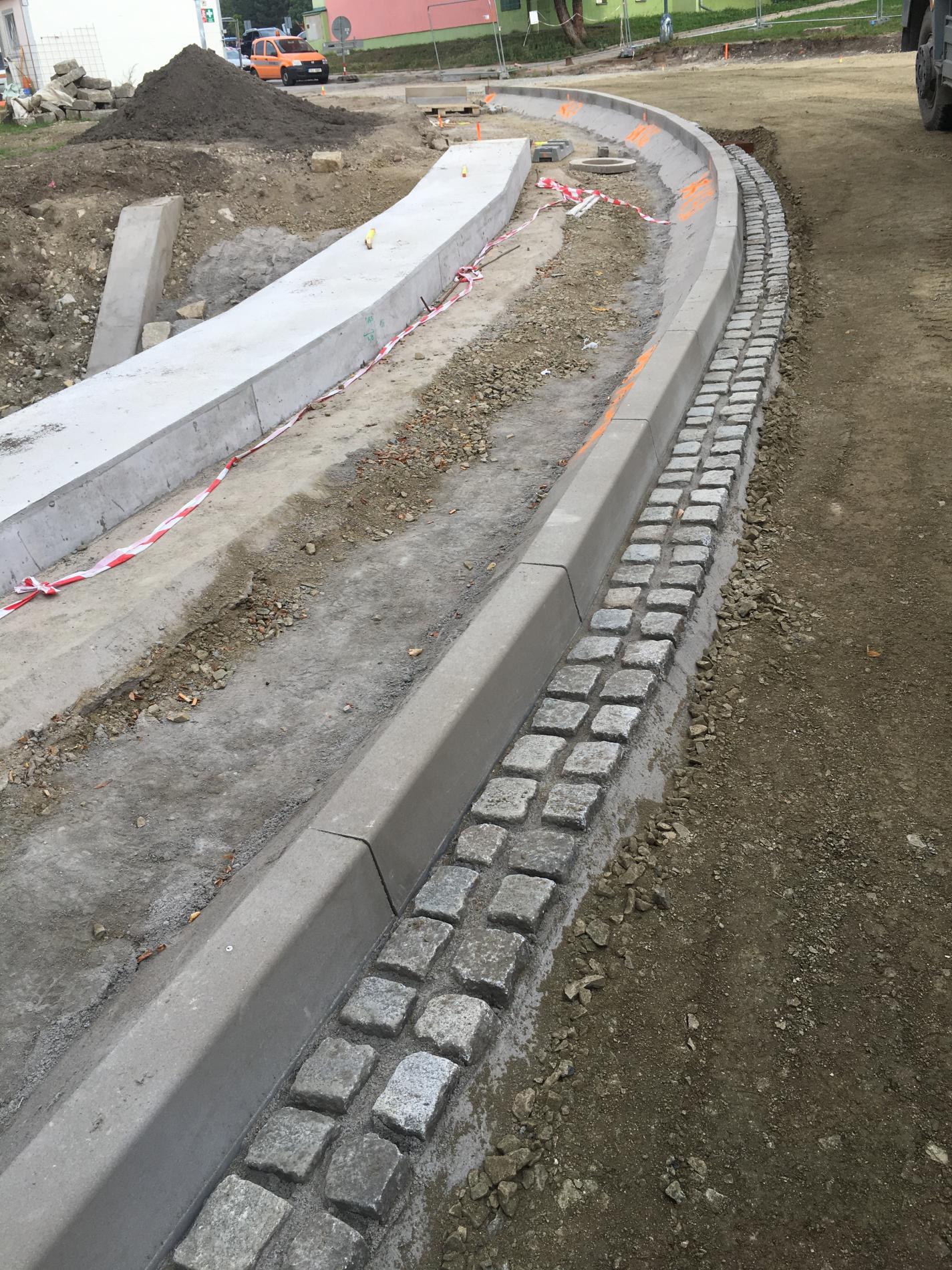

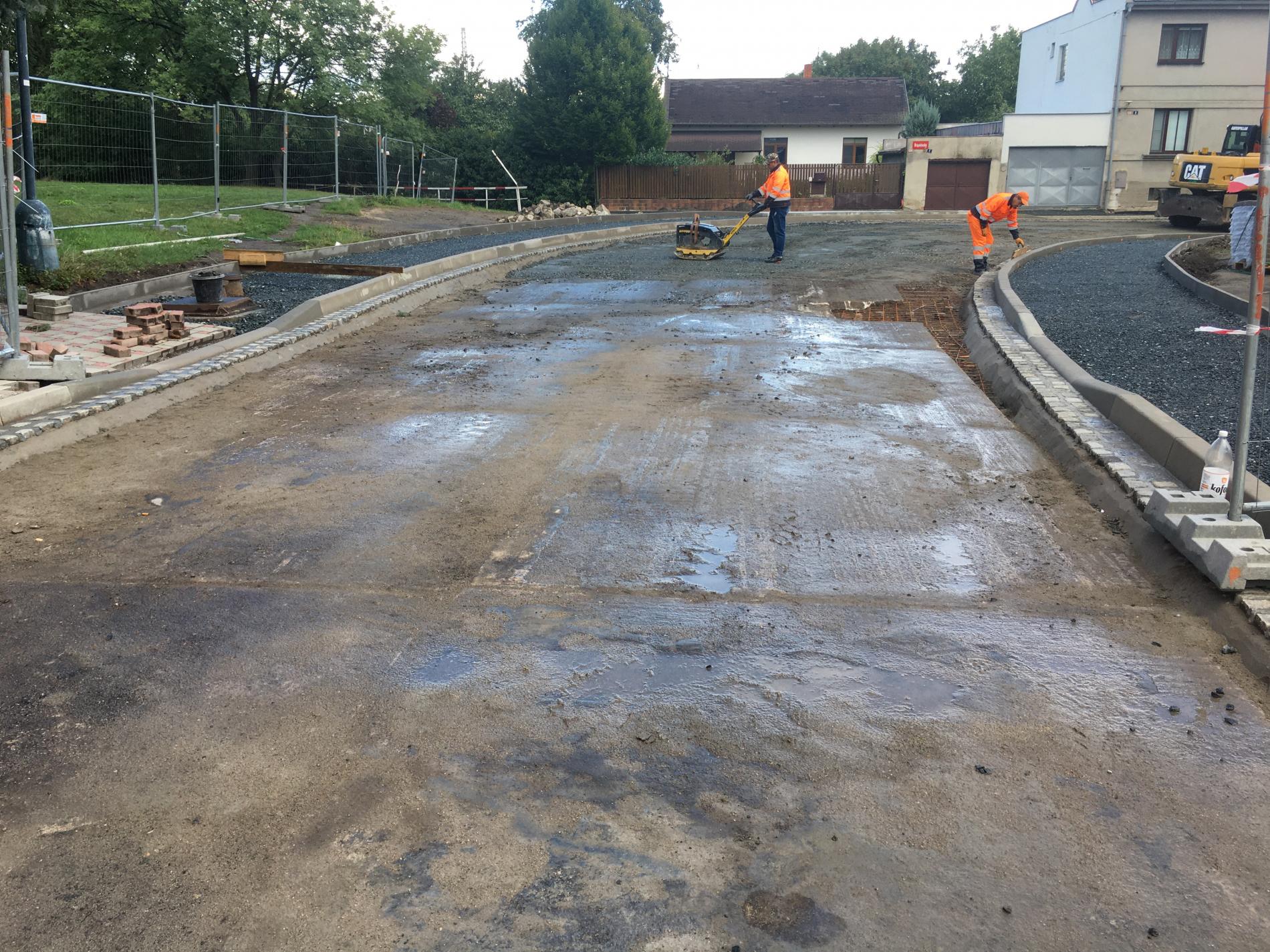

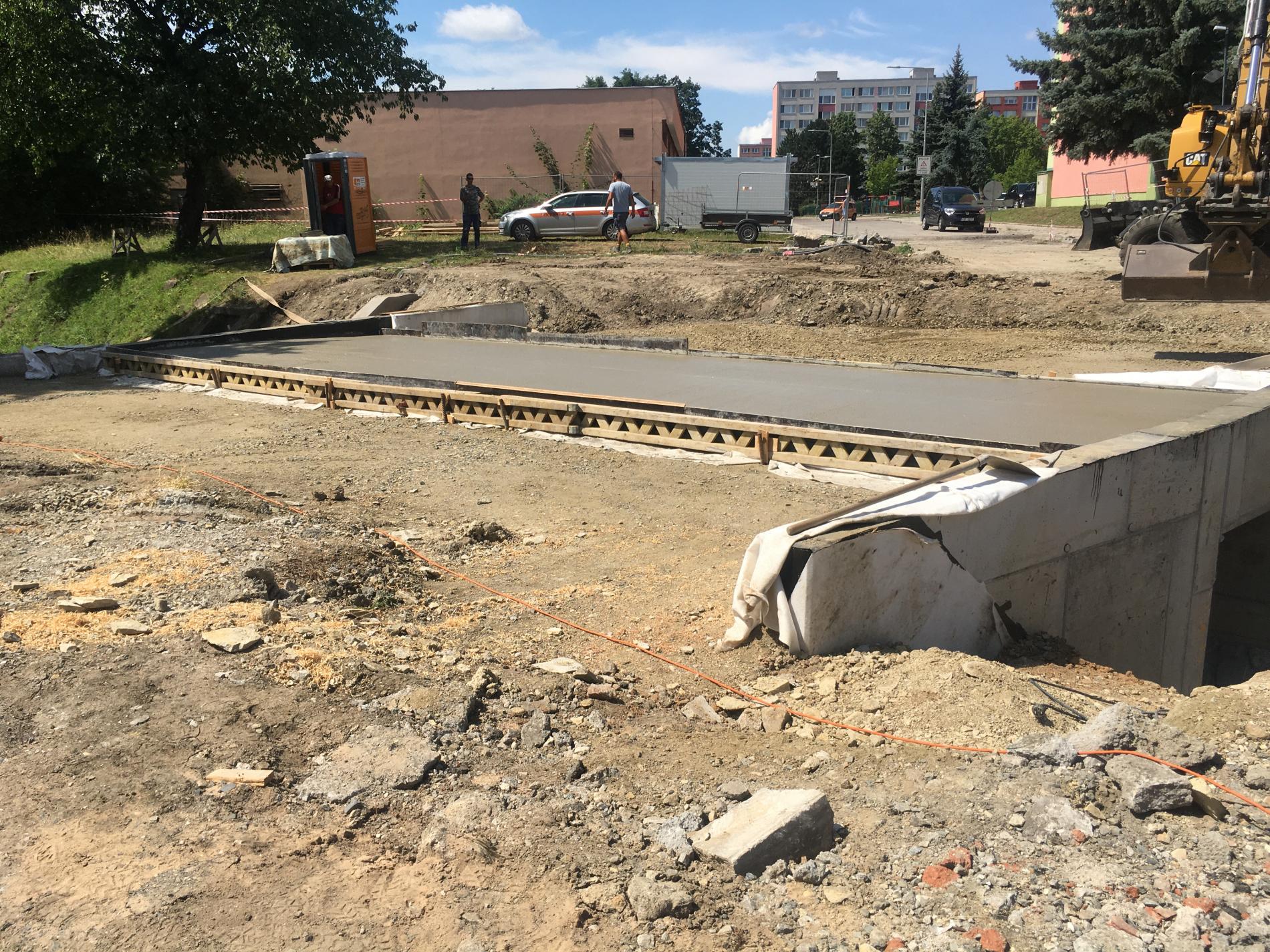

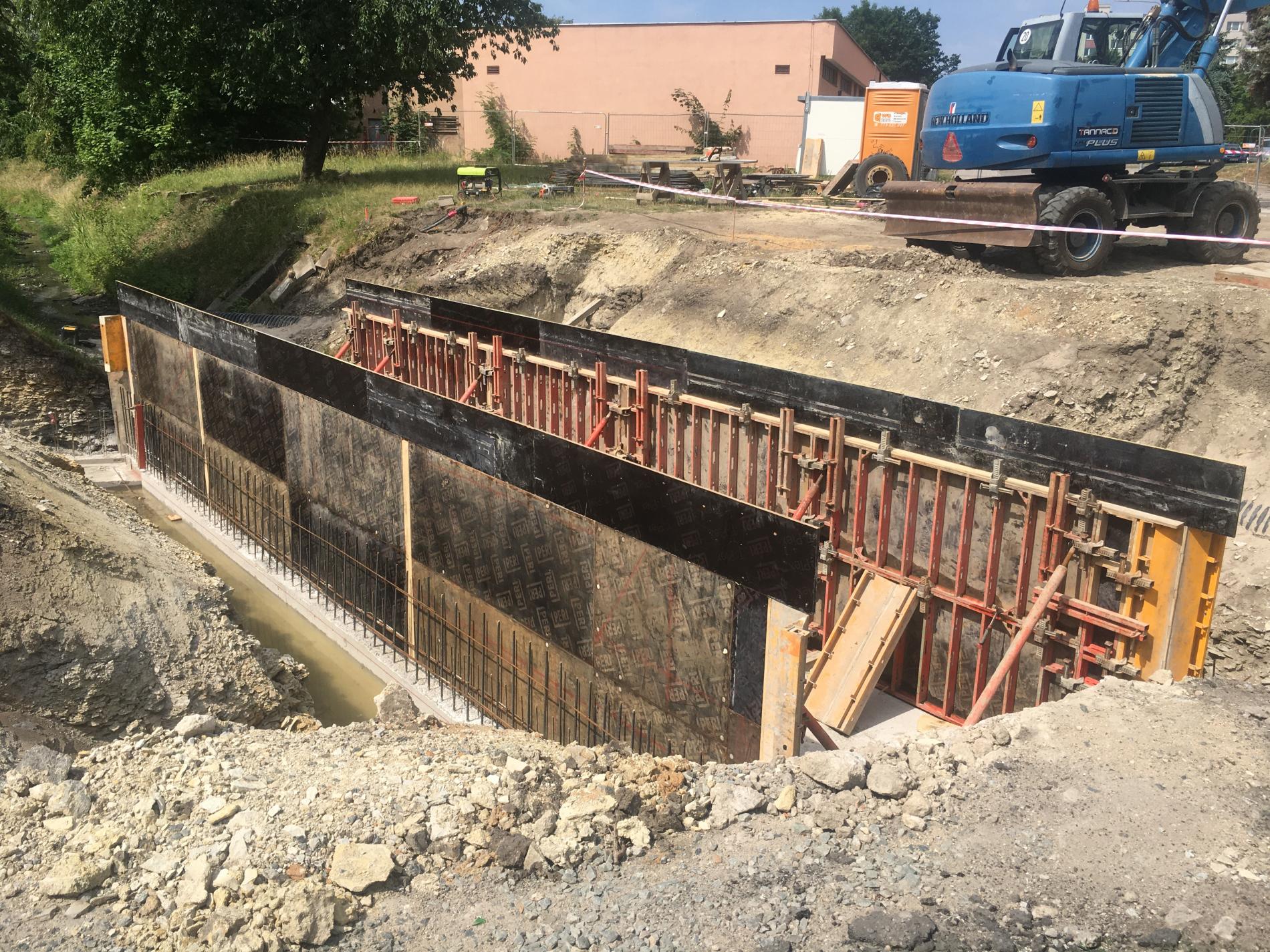

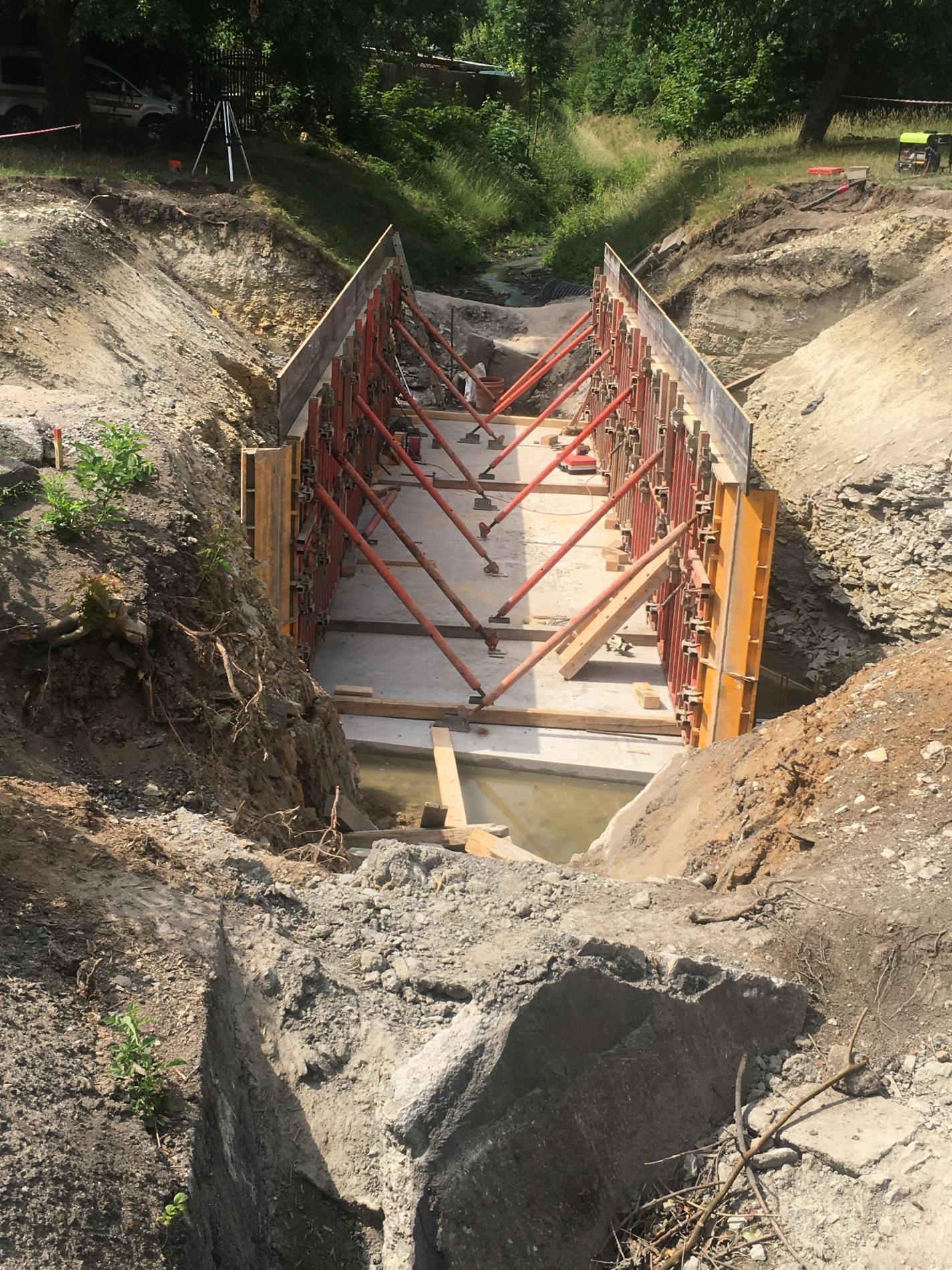

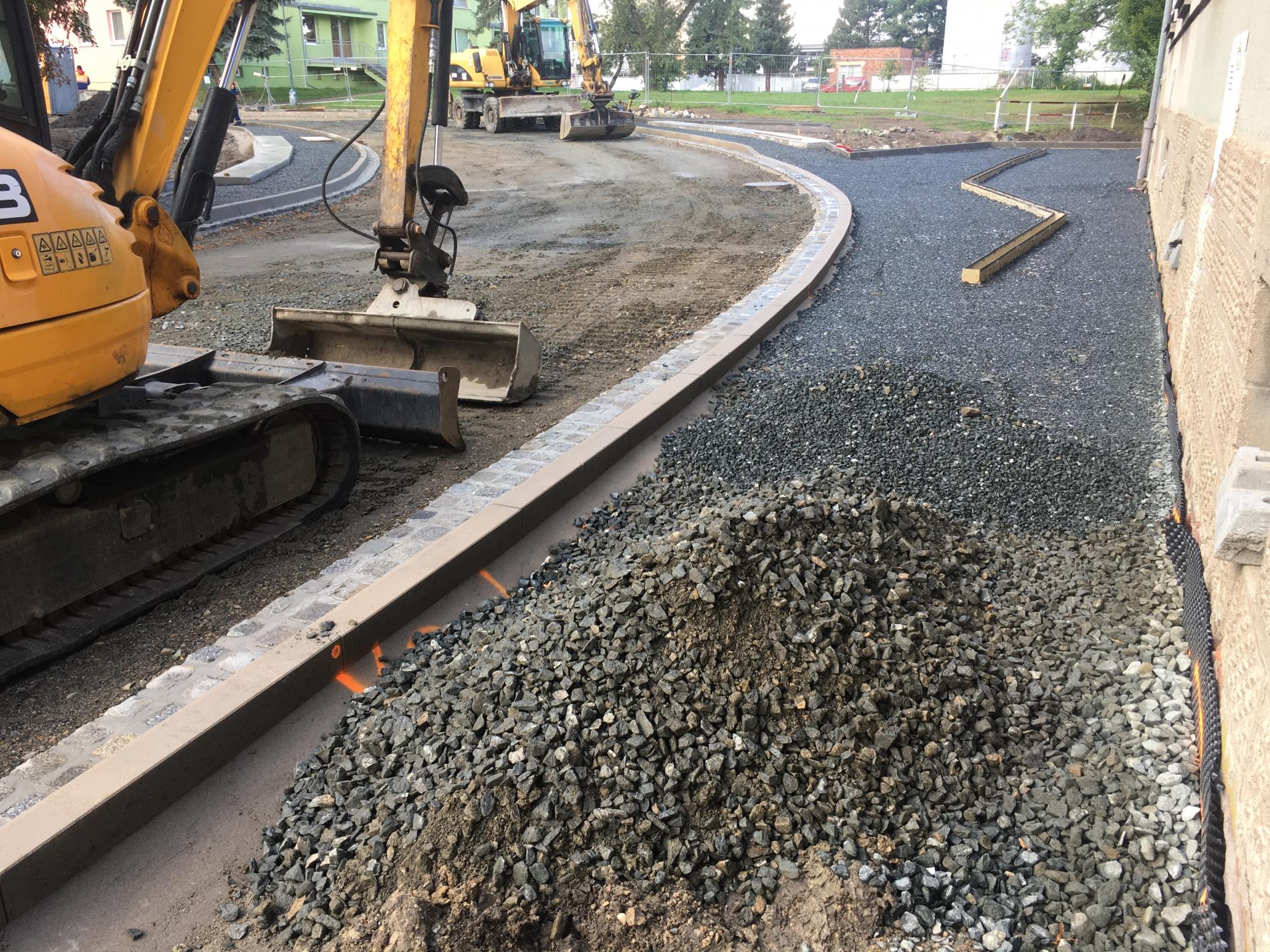

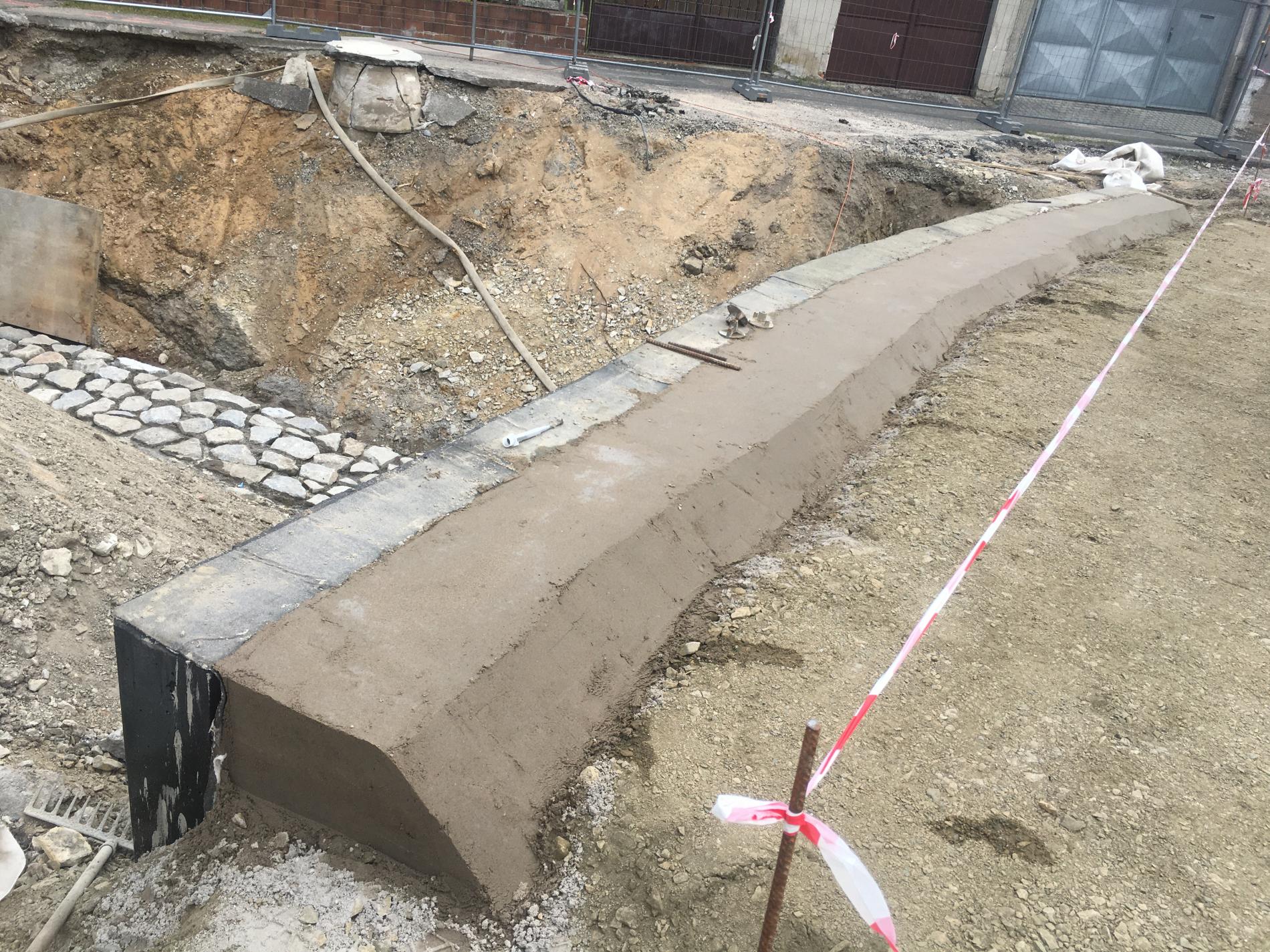

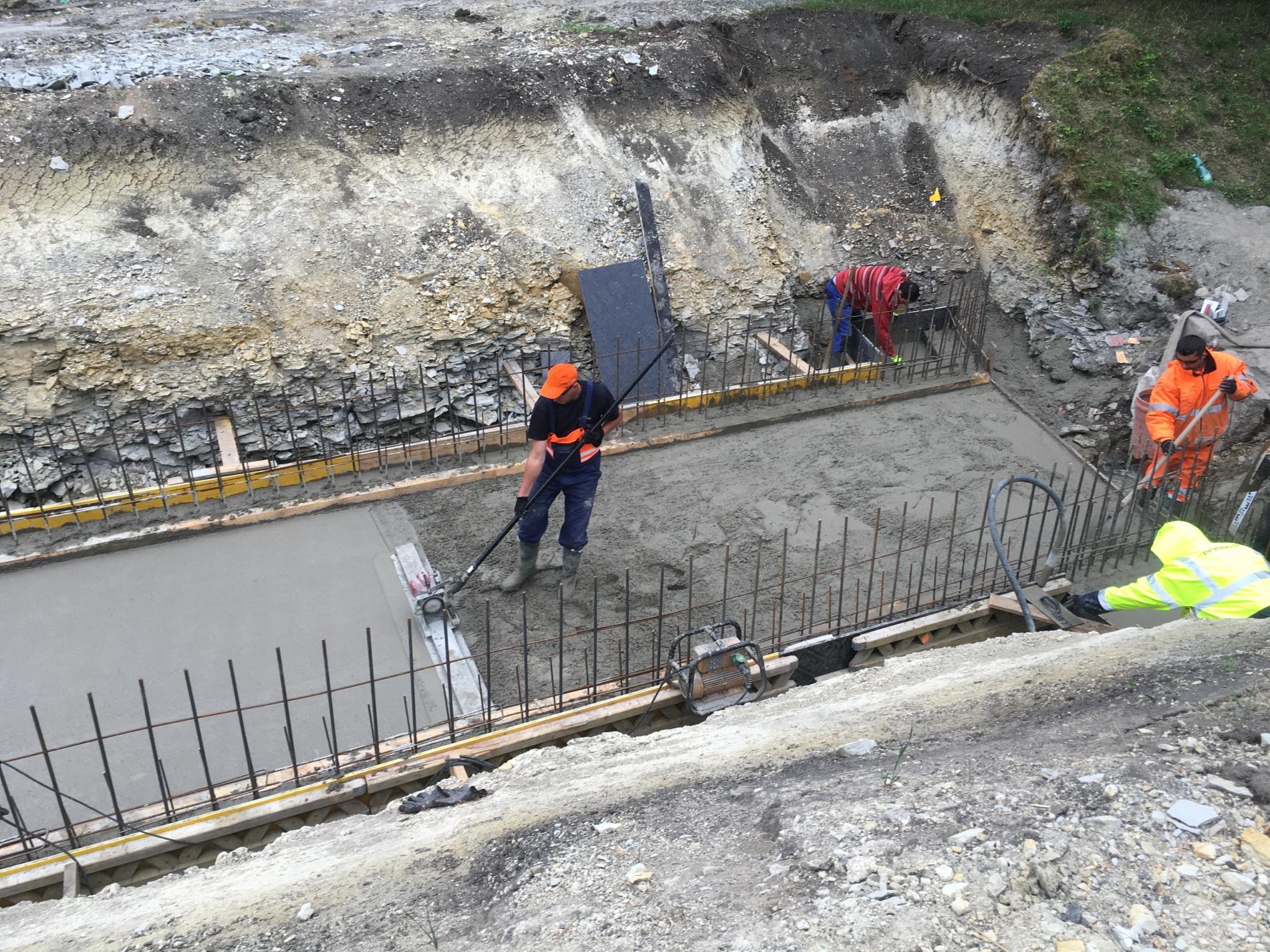

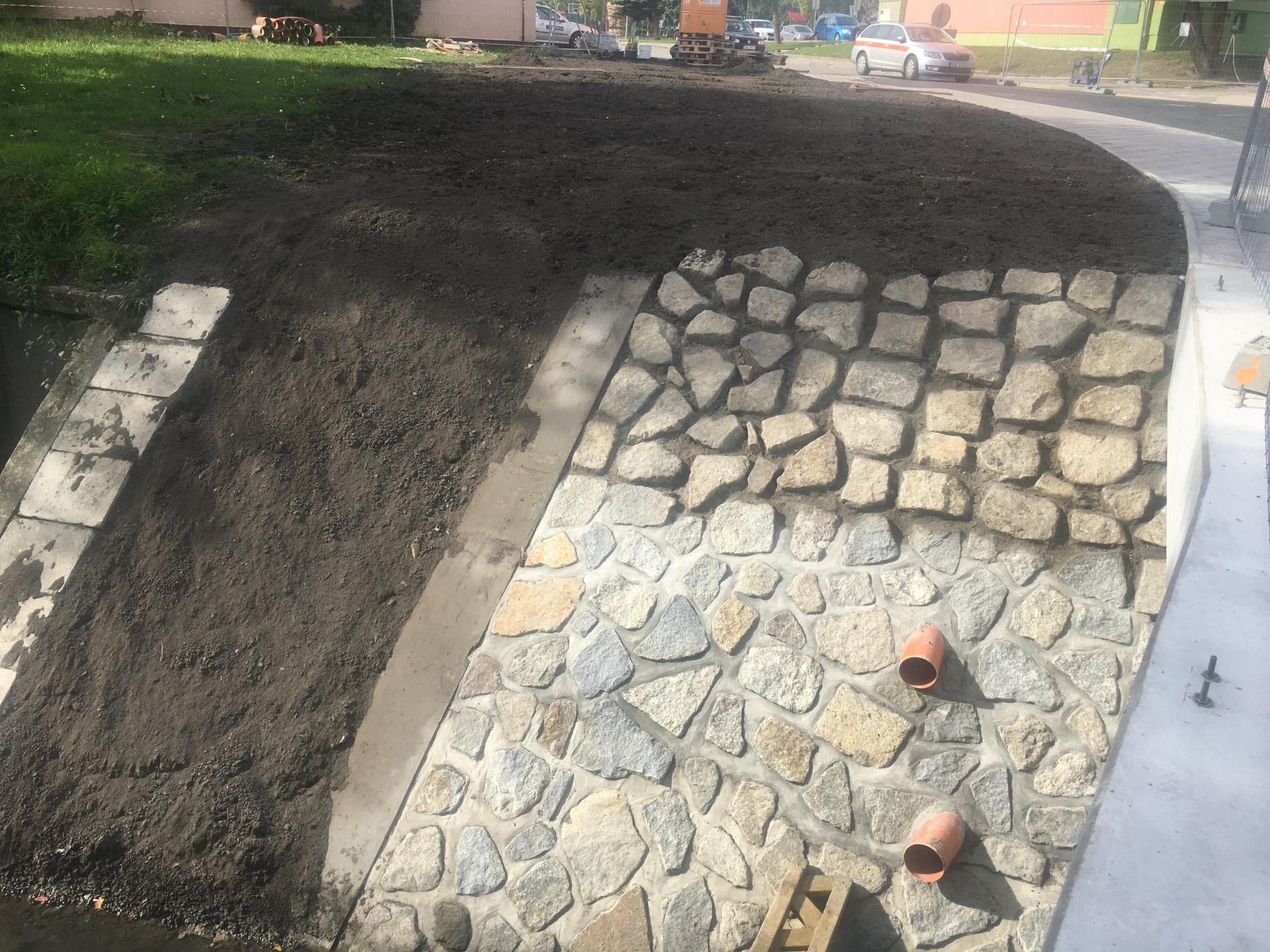

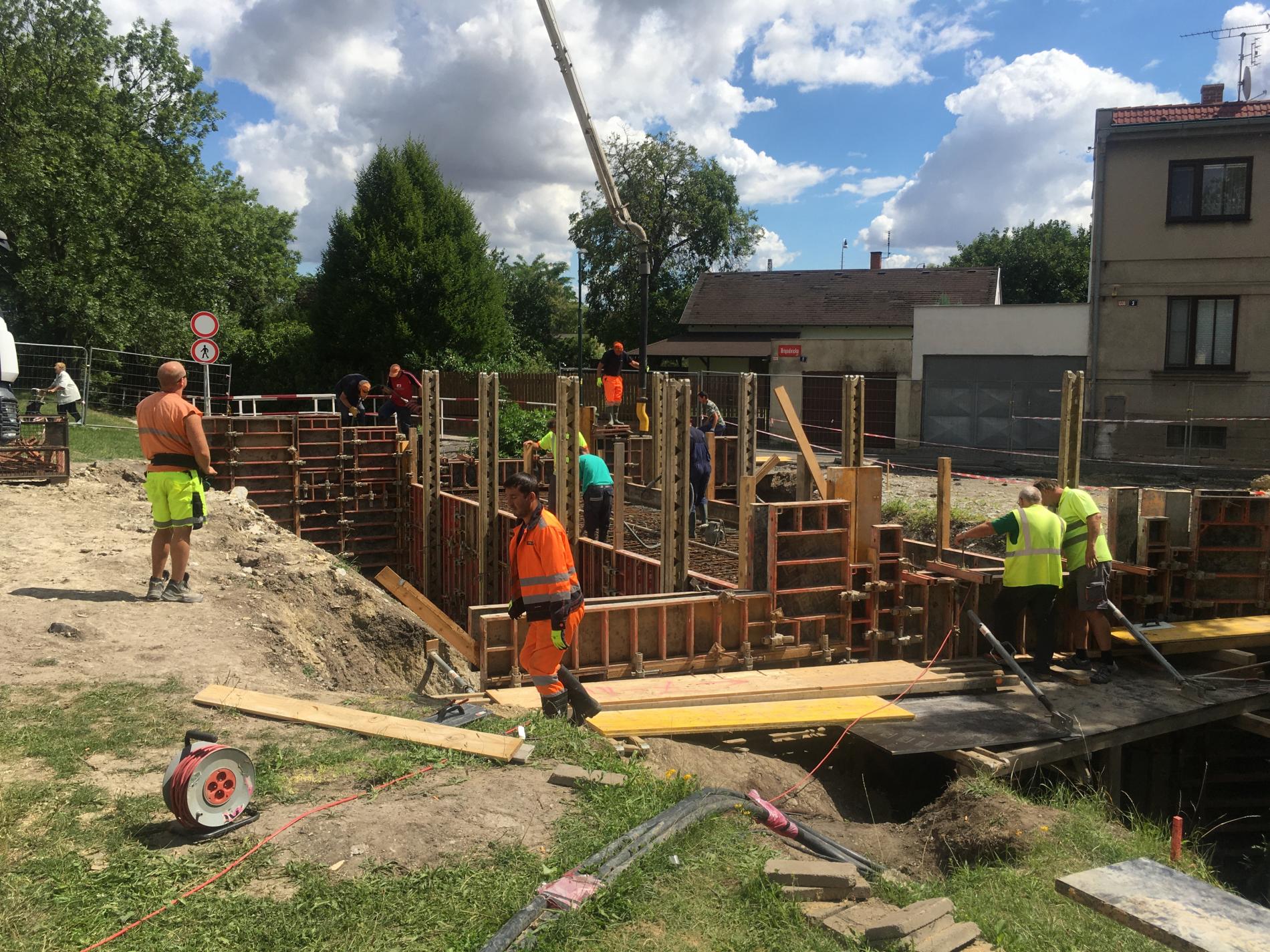

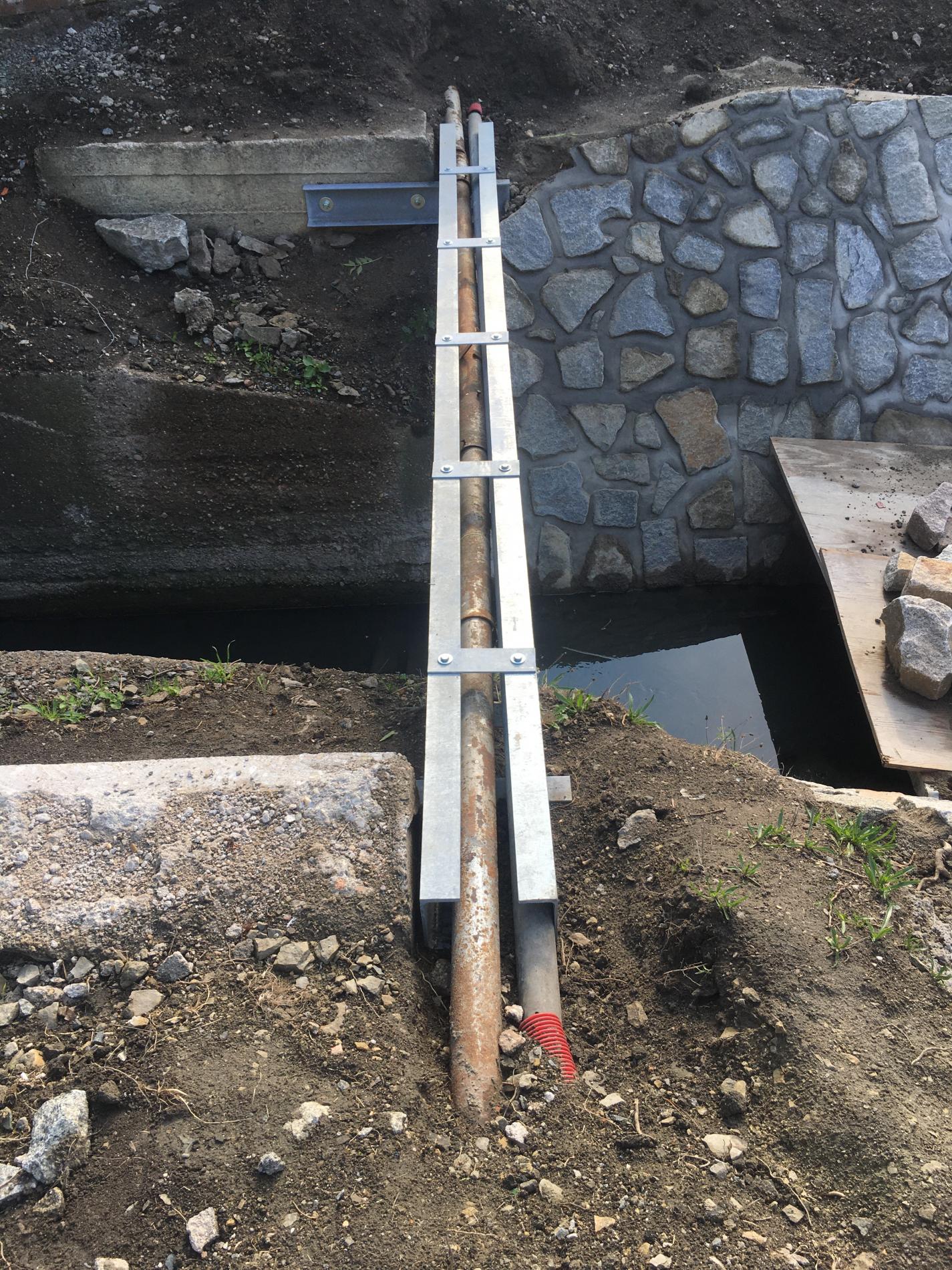

08/2022 – stavební práce probíhají dle harmonogramu
09-10/2022 – v RM schválení víceprací a méněprací dle ZL č. 3, 4, 5 a uzavření dodatku č. 2 (-257.410,65 Kč bez DPH)

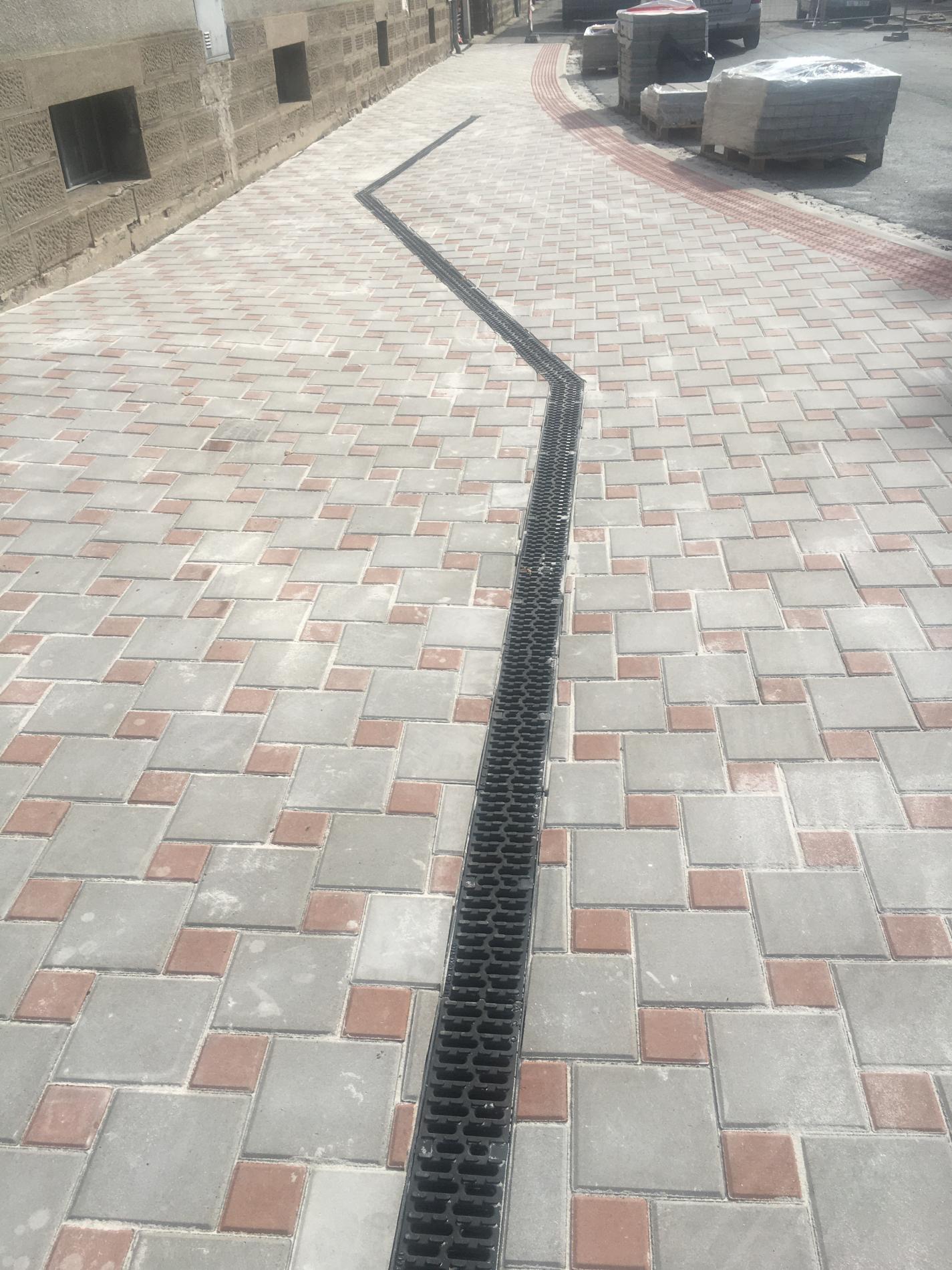

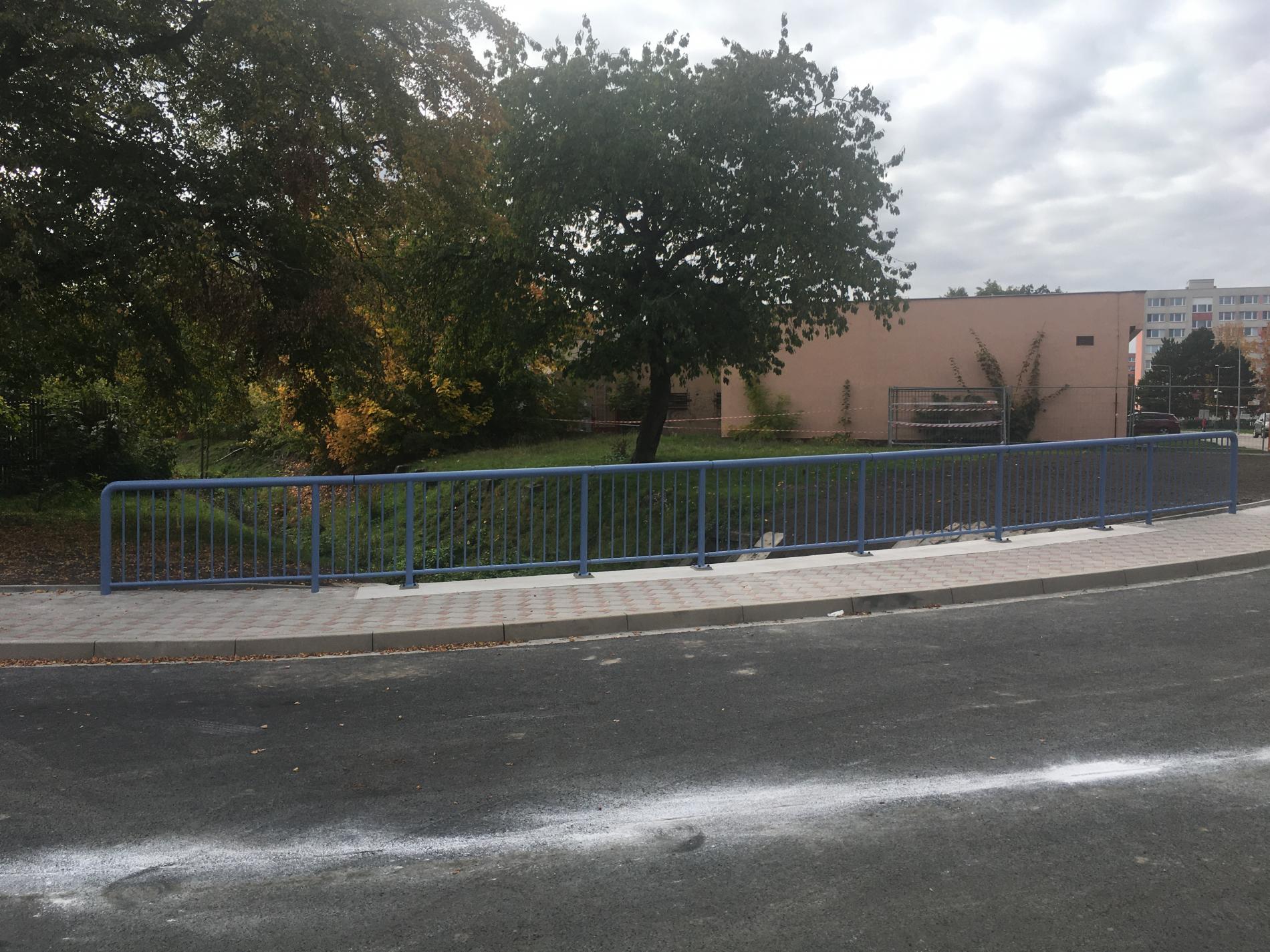

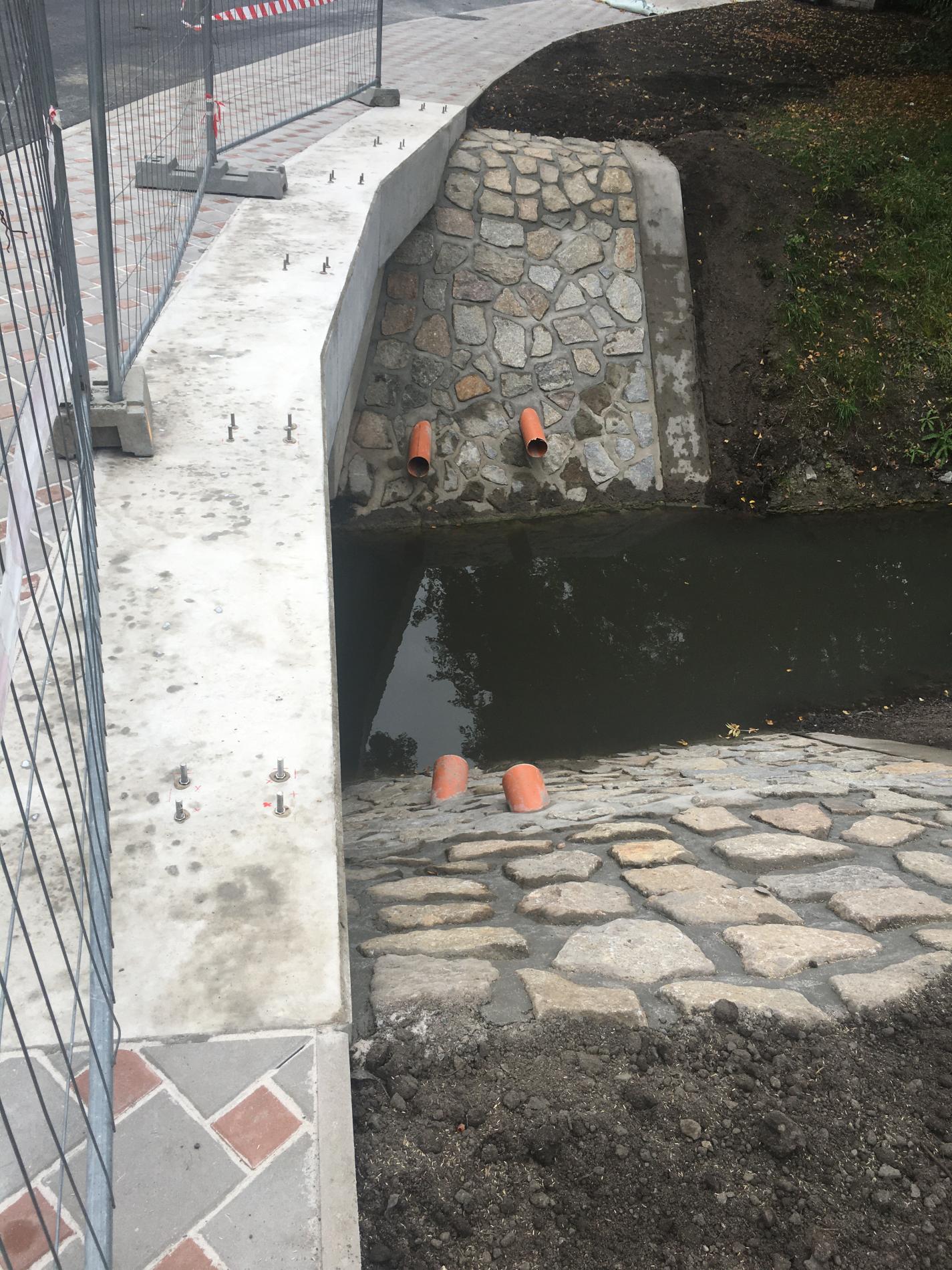

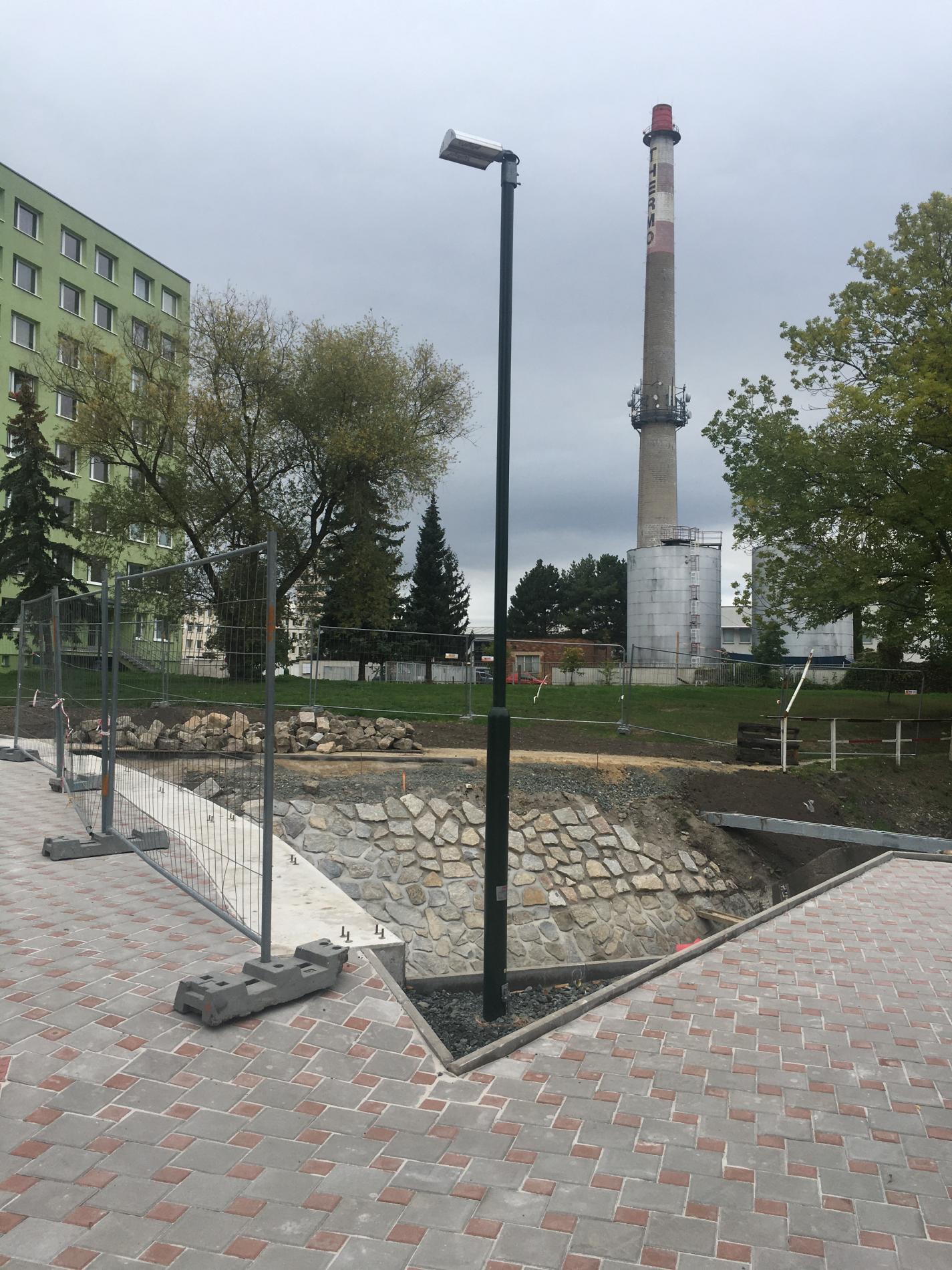

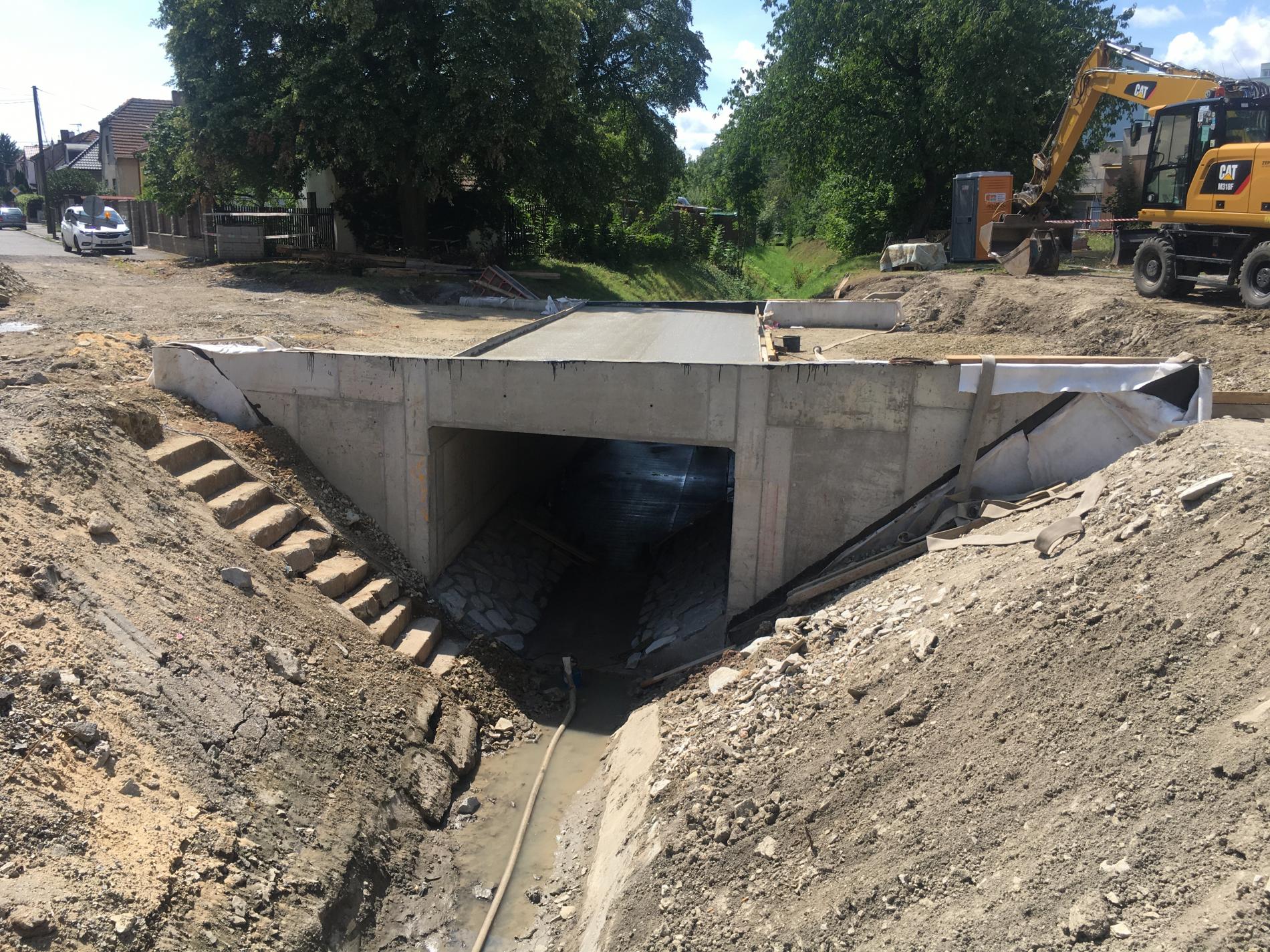

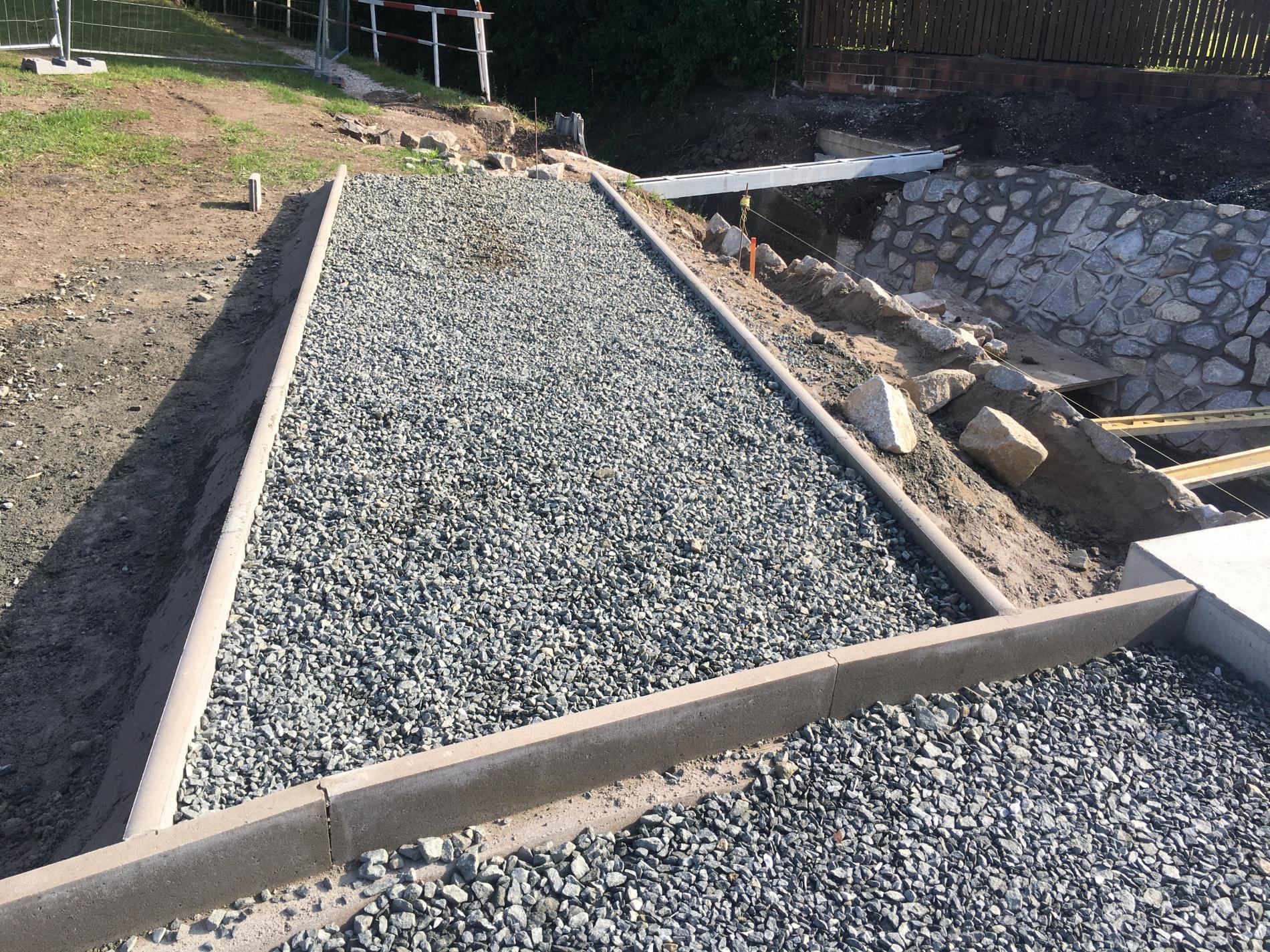

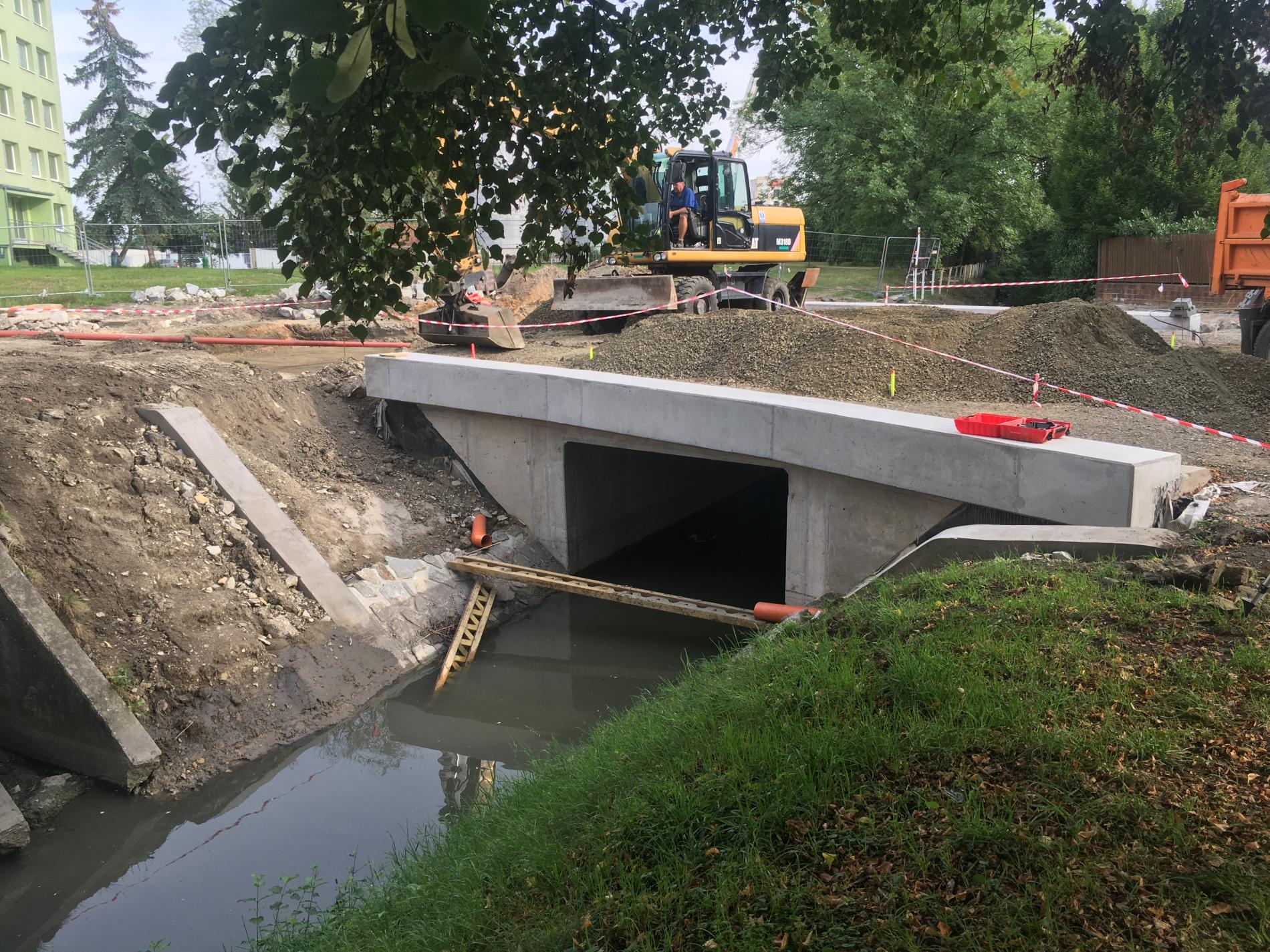

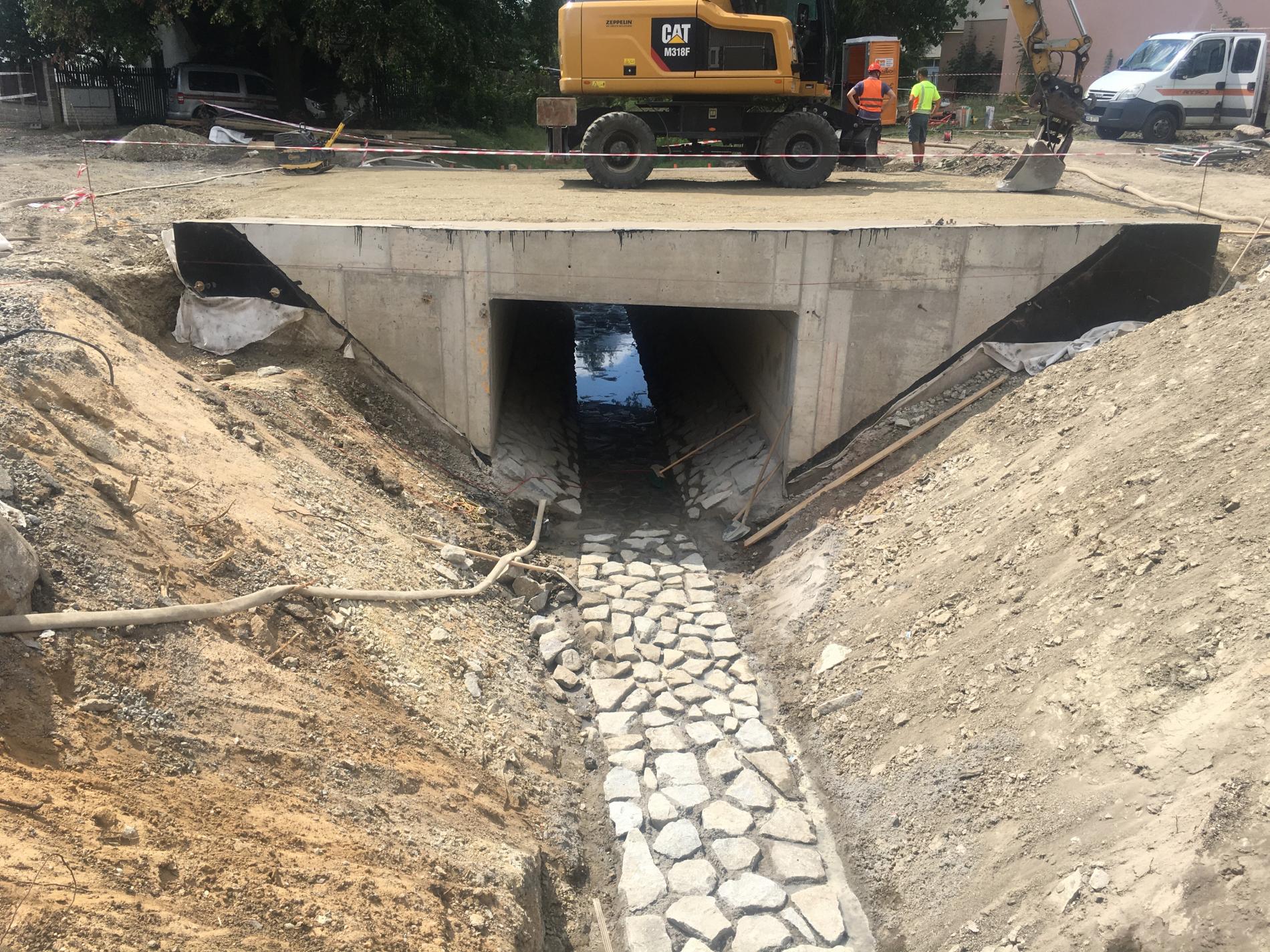

10/2022 – přejímací řízení stavby a závěrečná prohlídka stavby

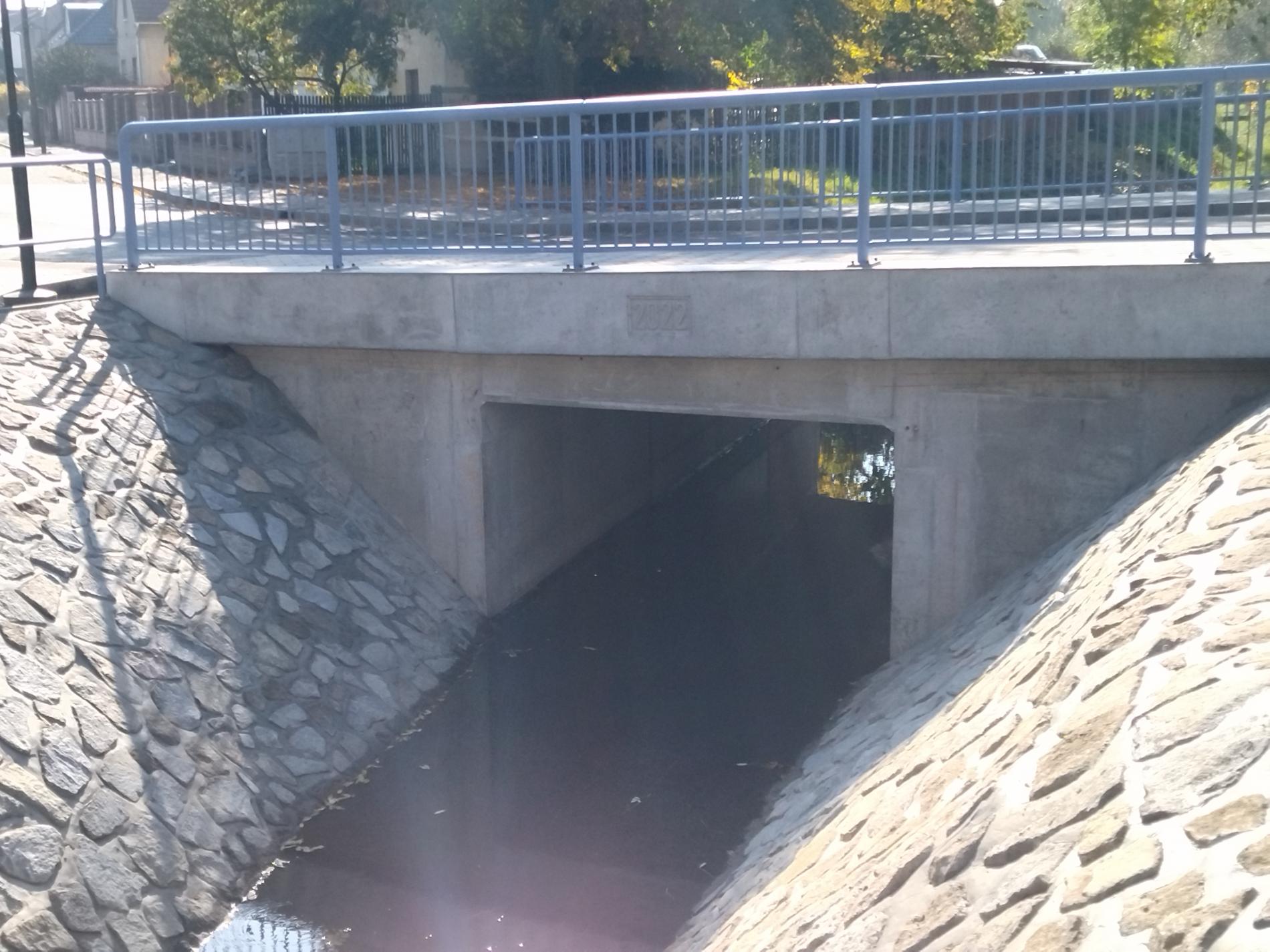

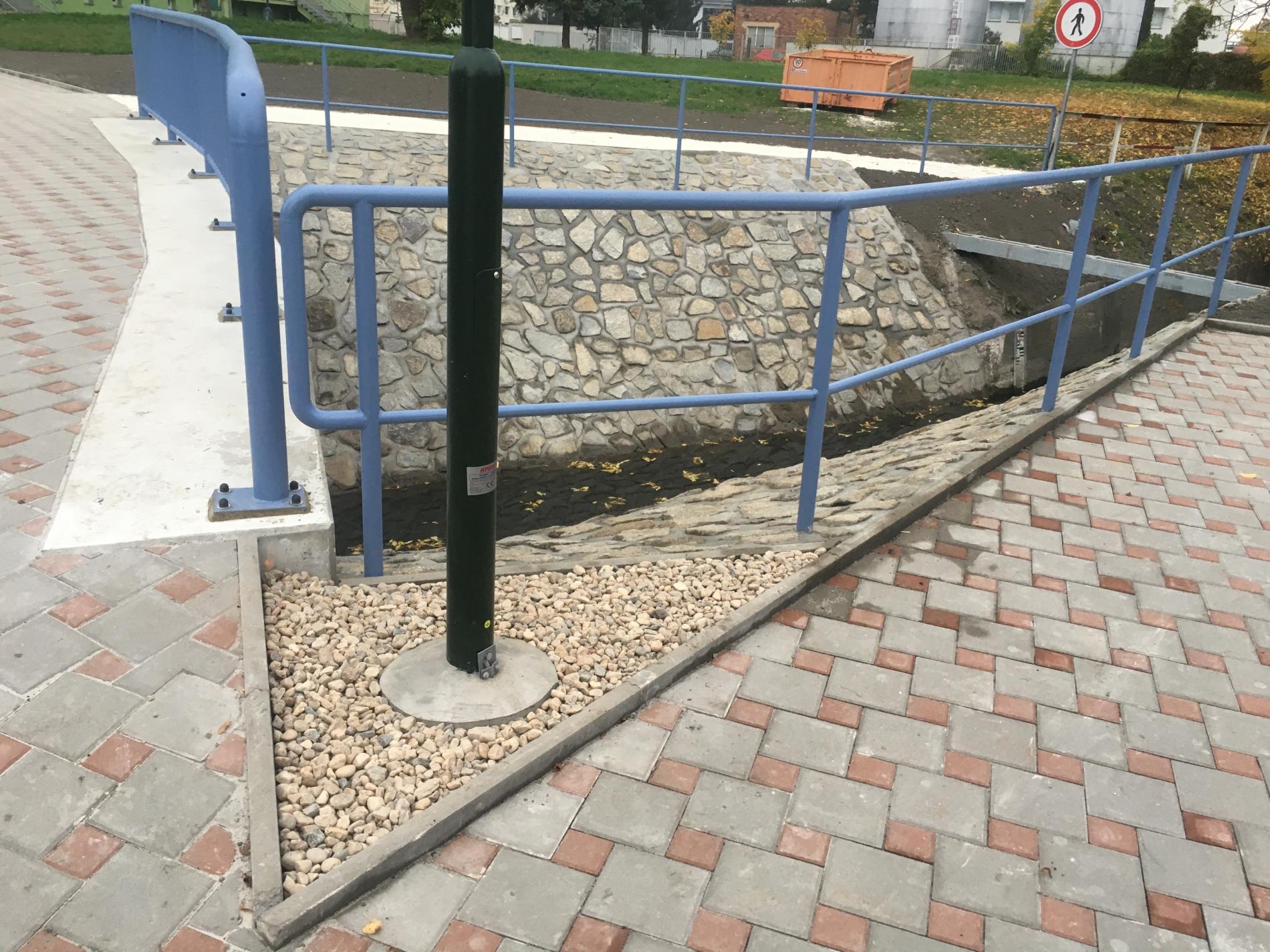

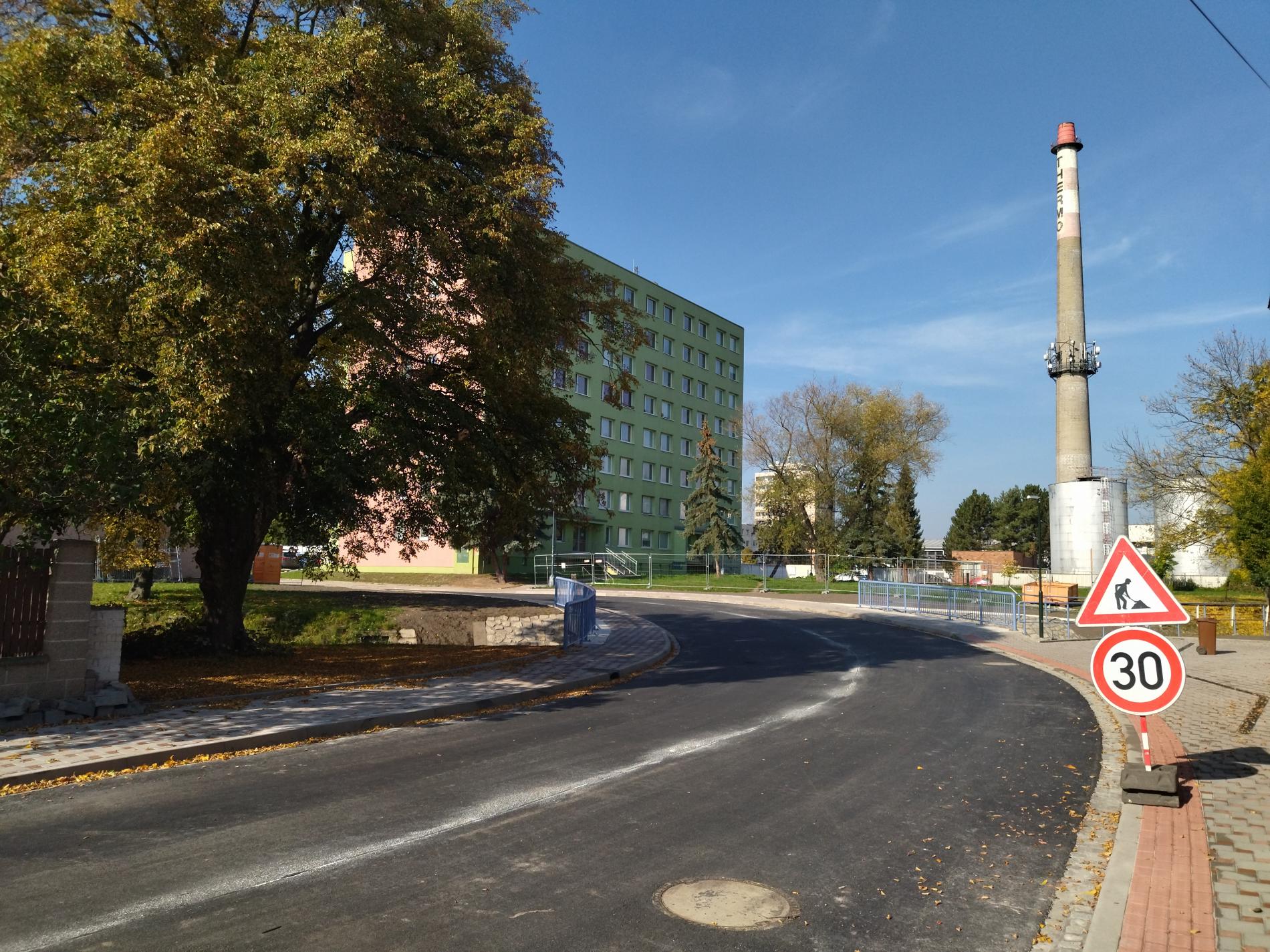

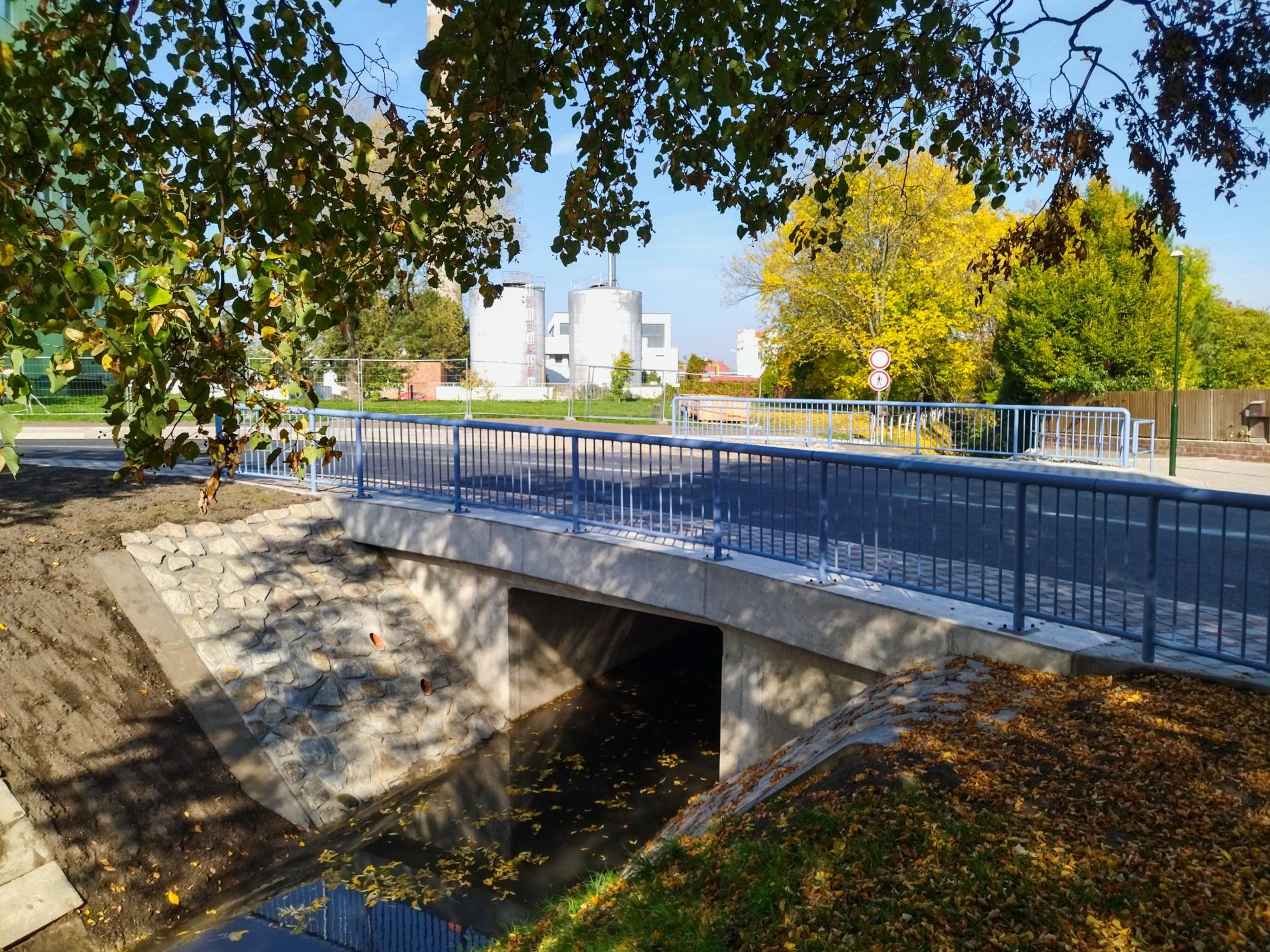

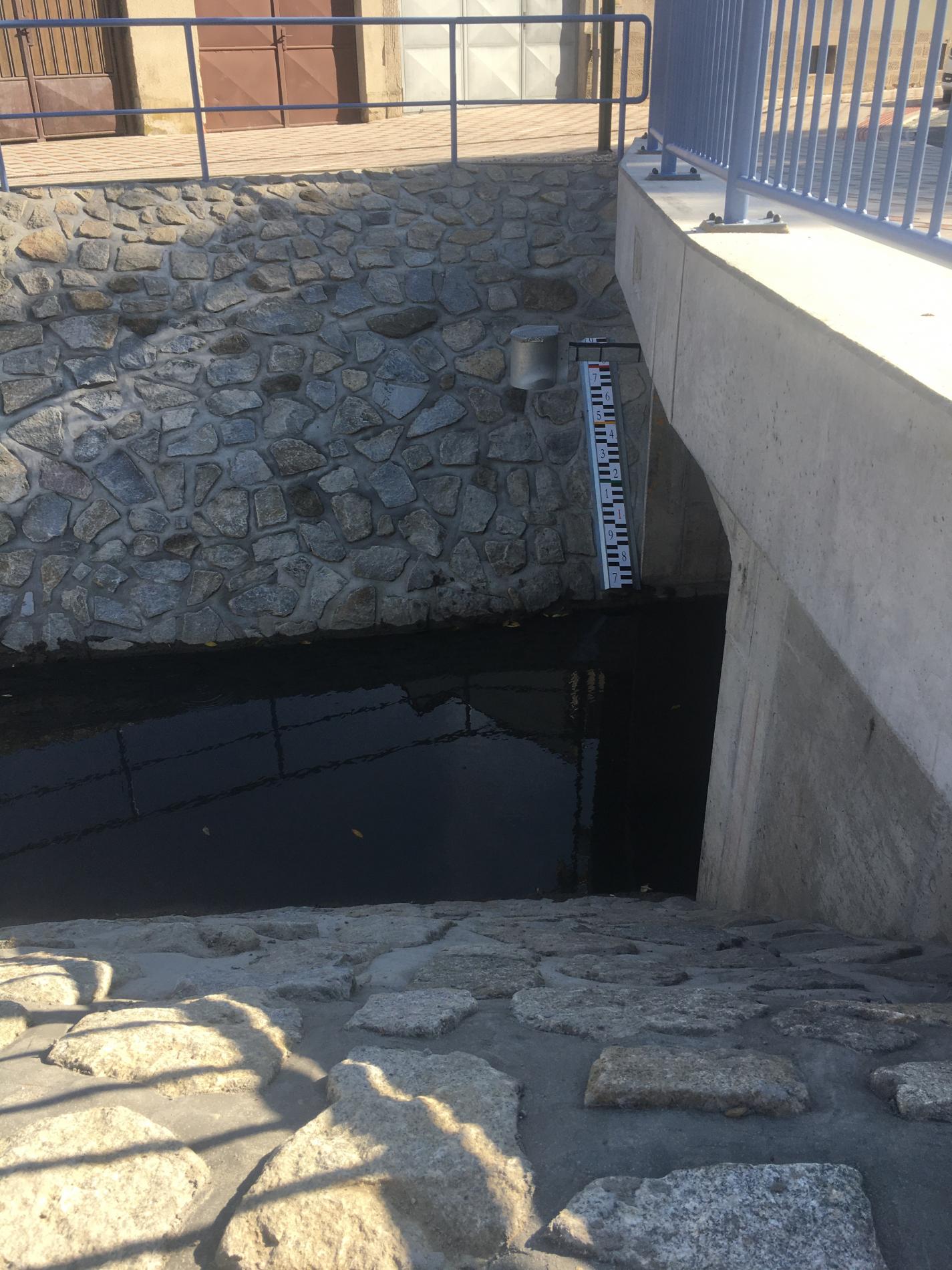

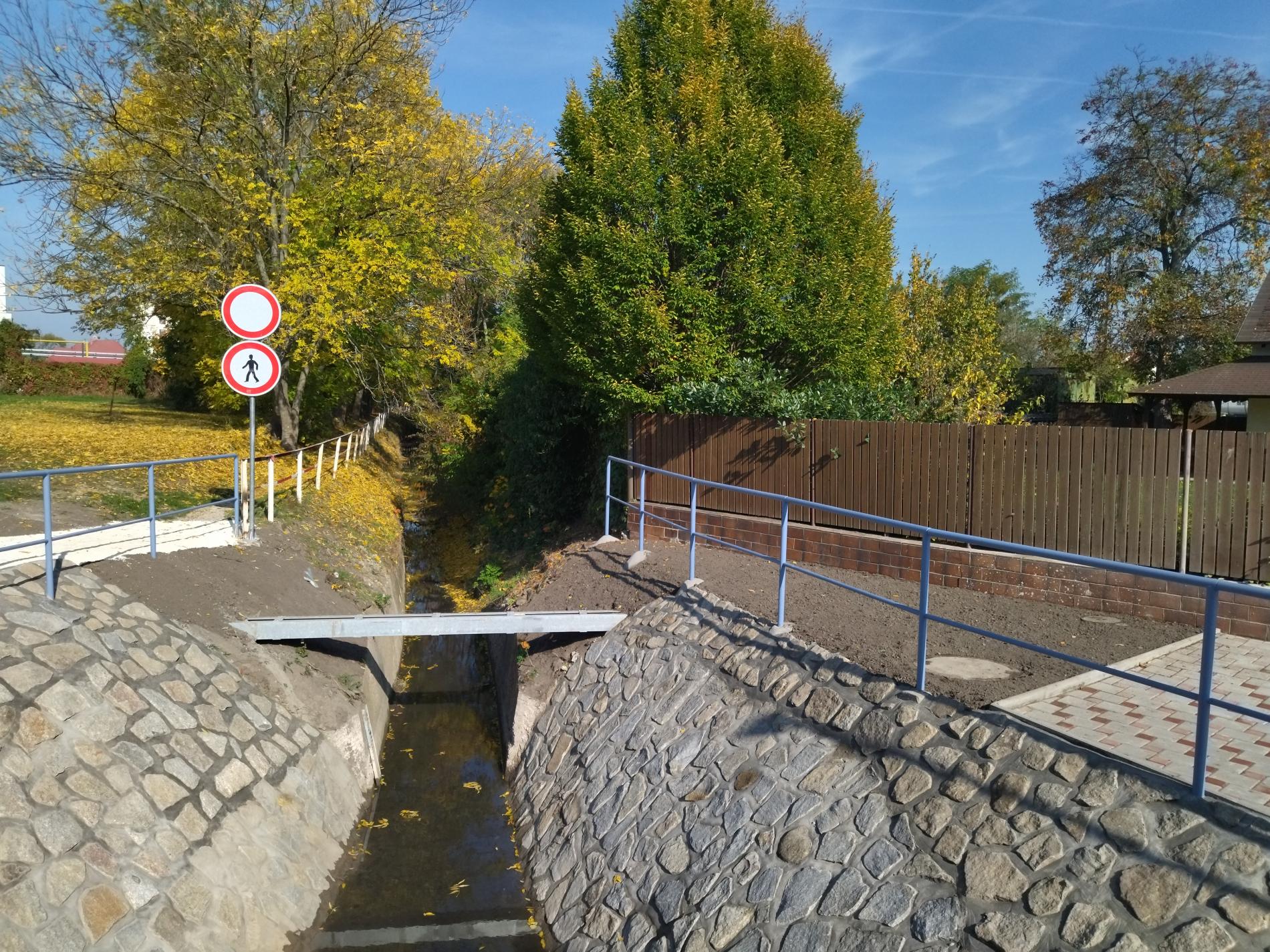

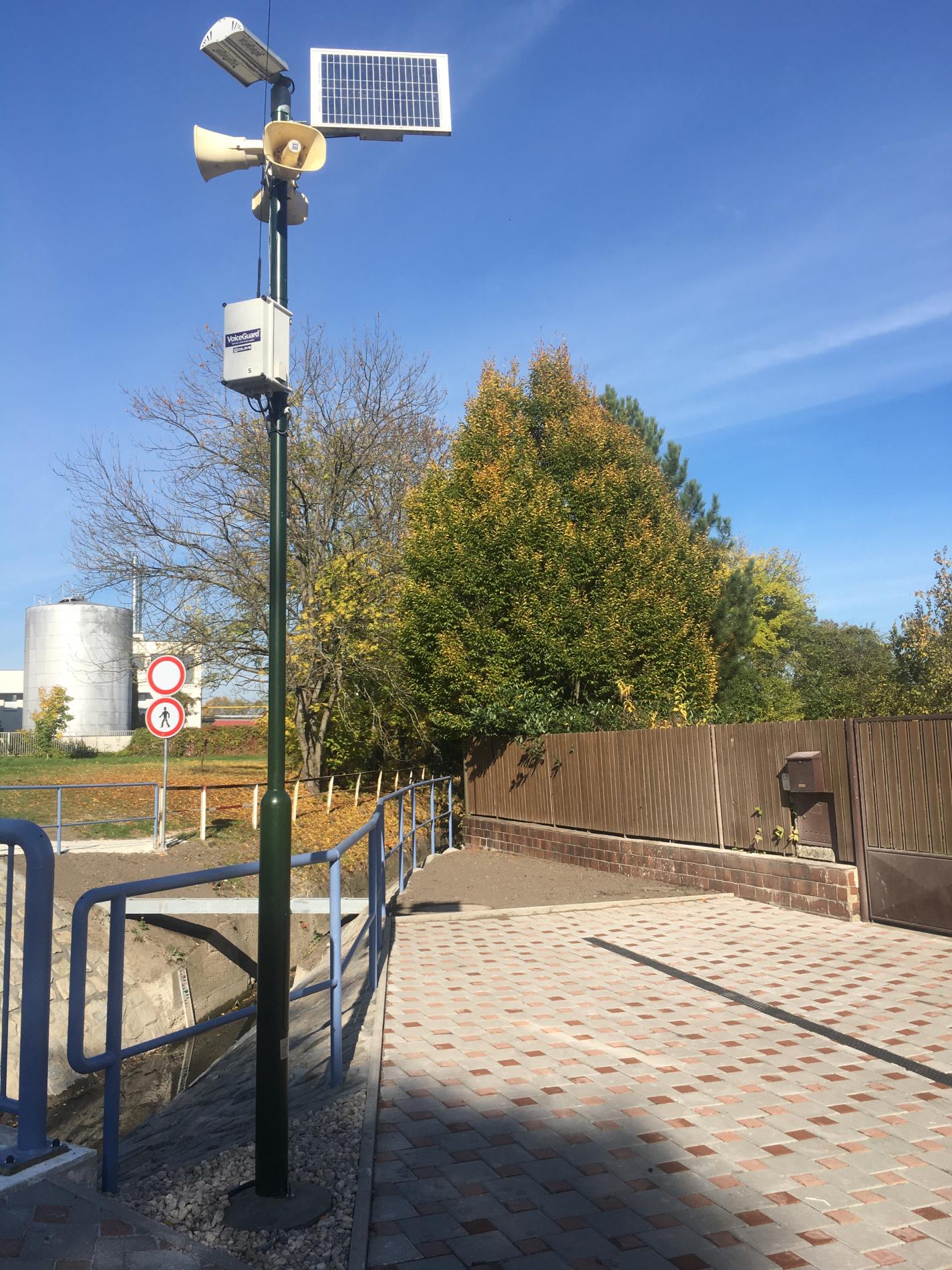

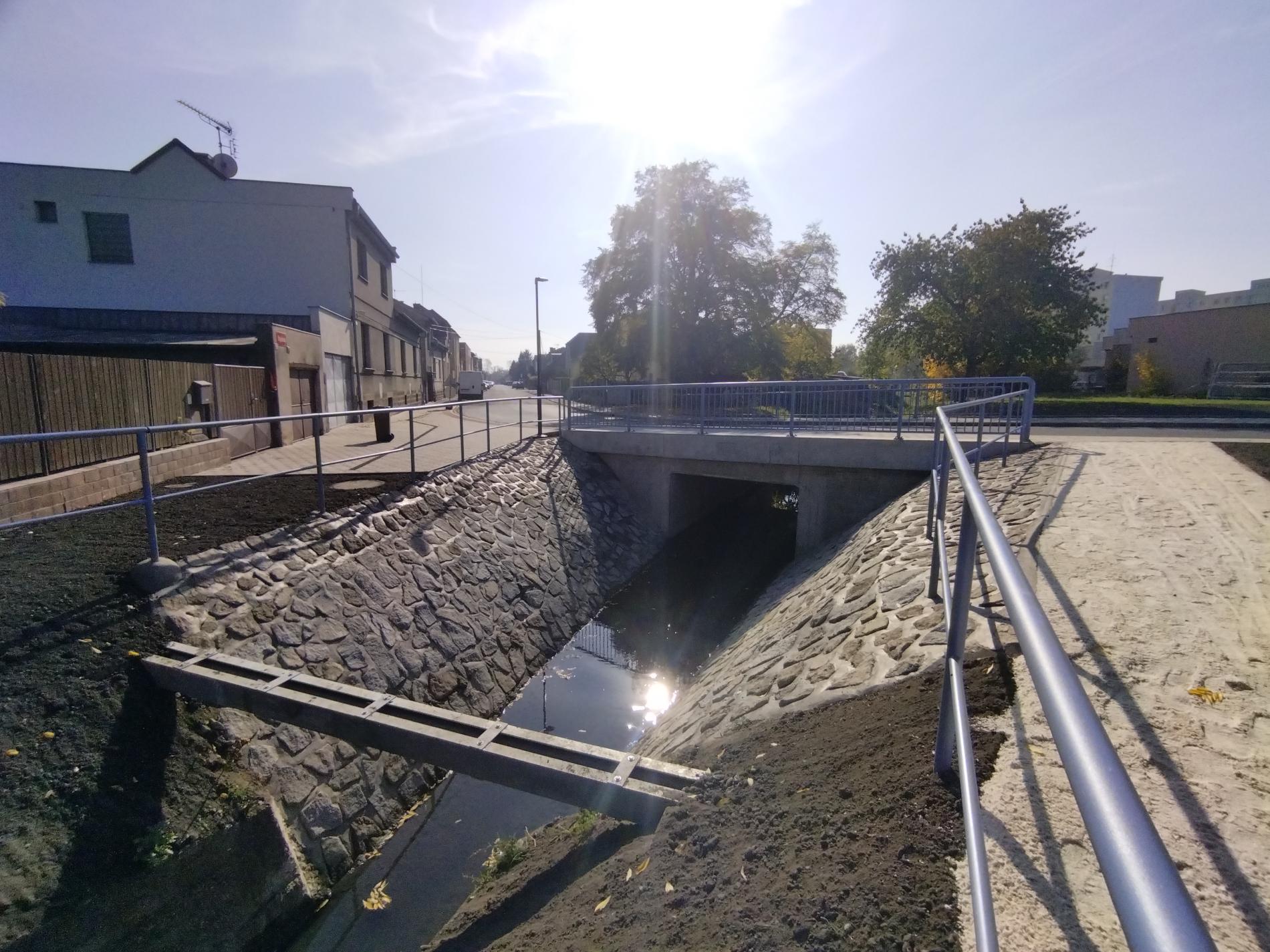

11/2022 – kolaudační souhlas
Ing. Iveta Žemlová
tel: 325 501 203, iveta.zemlova@meu-nbk.cz
Odbor rozvoje a investic
Městský úřad Nymburk
Zhotovitel:
Název zhotovitele: TANNACO a.s.
IČ: 61677272
Předpokládaná cena díla dle PD: 5.334.741 Kč bez DPH
Předpokládaná cena díla dle SoD: 7.587.658,05 Kč bez DPH
Předpokládaný termín dokončení:
do 05.10.2022
Dokumenty
- Smlouva o dílo se zhotovitelem: https://smlouvy.gov.cz/smlouva/19458135?backlink=1kaar
- Odkaz na dokumenty - Ezak II.: https://zakazky.mesto-nymburk.cz/contract_display_496.html
- Situace stavby [PDF / 0.5 MB]
