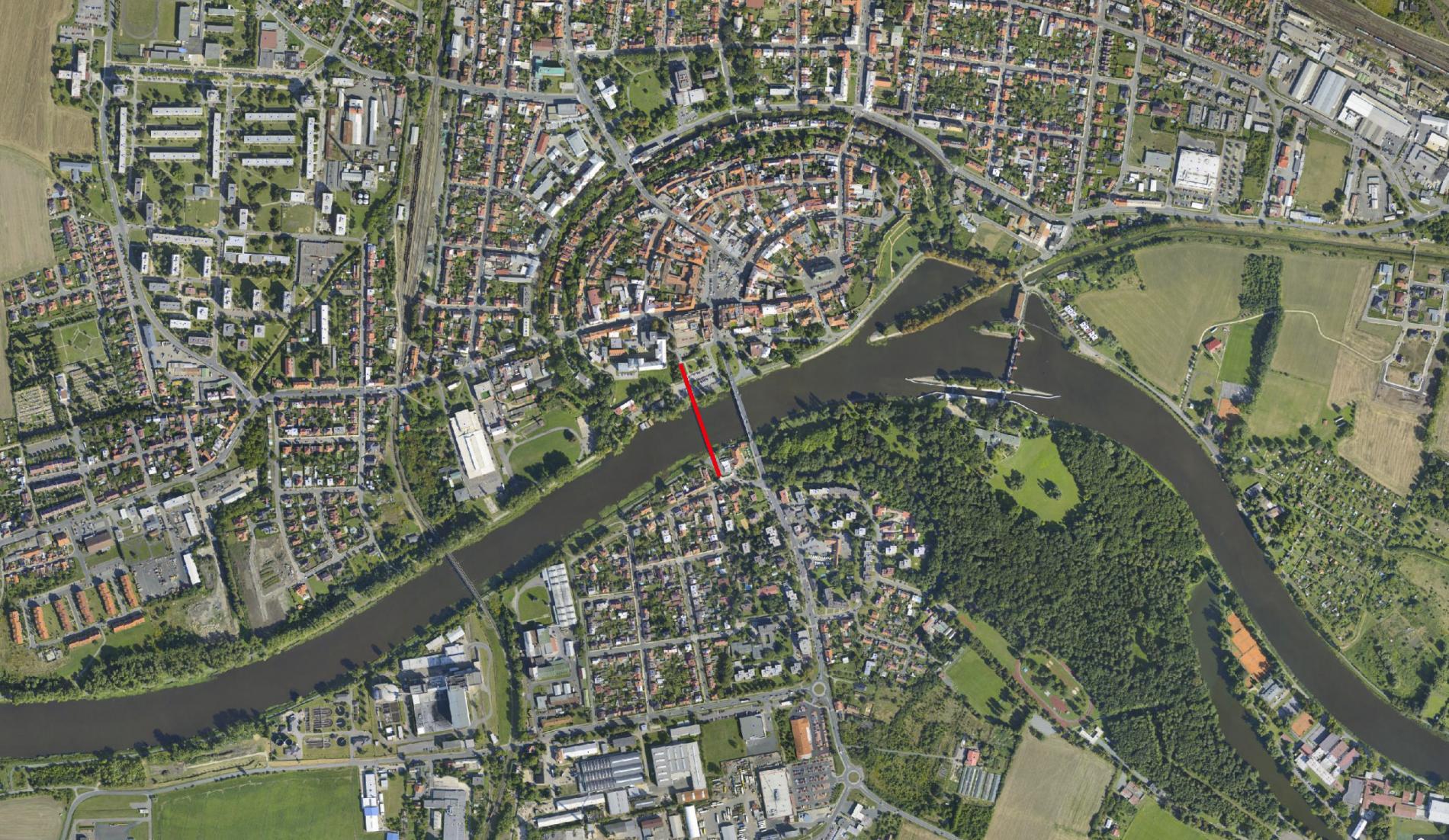

Lávka přes Labe

Předmětem veřejné zakázky je vybudování nové lávky přes řeku Labe, jejímž hlavním účelem je umožnění bezpečné mimoúrovňové pěší a cyklistické dopravy mezi centrem města a Zálabím. Konstrukci lávky tvoří dva velmi ploché, vně skloněné oblouky, na kterých je zavěšena mostovka z předpjatého betonu. V krajních částech lávky mimo oblouk je mostovka podepřena pomocí mezilehlých pilířů a uložena na opěrách. Součástí předmětu veřejné zakázky je také úprava zpevněných ploch u opěr a na levém břehu Labe, přeložka vodovodu a veřejného osvětlení, osvětlení lávky a oblouku a další terénní a vegetační úprav.
6-10/2018 – architektonická soutěž o návrh podoby lávky
1/2019 – podpis smlouvy na zpracování projektové dokumentace s autorem vítězného návrhu
6/2019 – odevzdána projektová dokumentace pro stavební řízení
12/2019 – odevzdána prováděcí dokumentace stavby
12/2019 – pravomocné Společné povolení stavby Lávka přes Labe v Nymburce
1/2020 – podání žádosti o příspěvek od Státního fondu dopravní infrastruktury
2/2020 – vypsání výběrového řízení na zhotovitele
4/2020 – schválení žádosti o příspěvek od SFDI
6/2020 – výběr zhotovitele formou elektronické aukce
7/2020 – podpis smlouvy se zhotovitelem firmou HOCHTIEF CZ

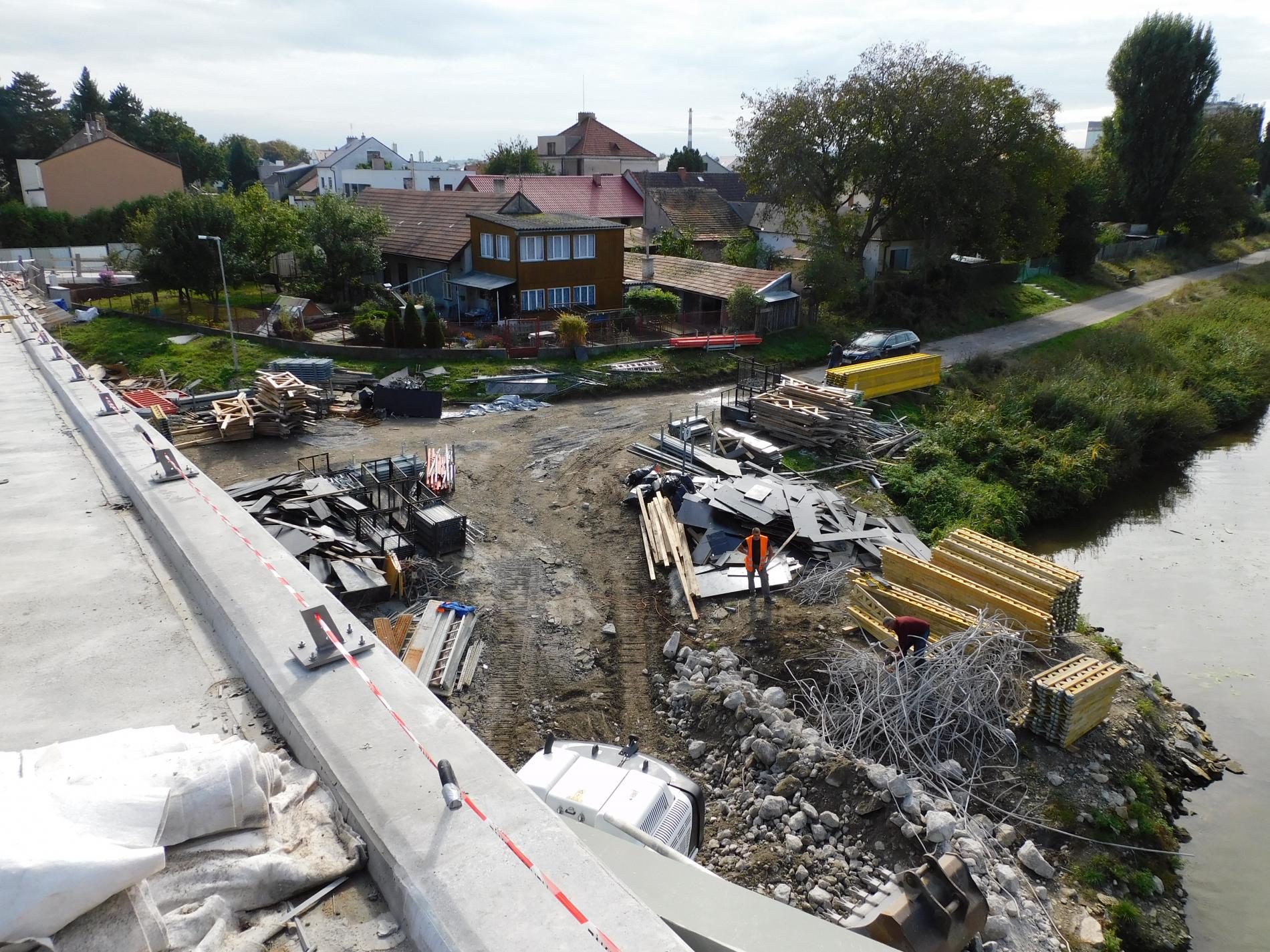

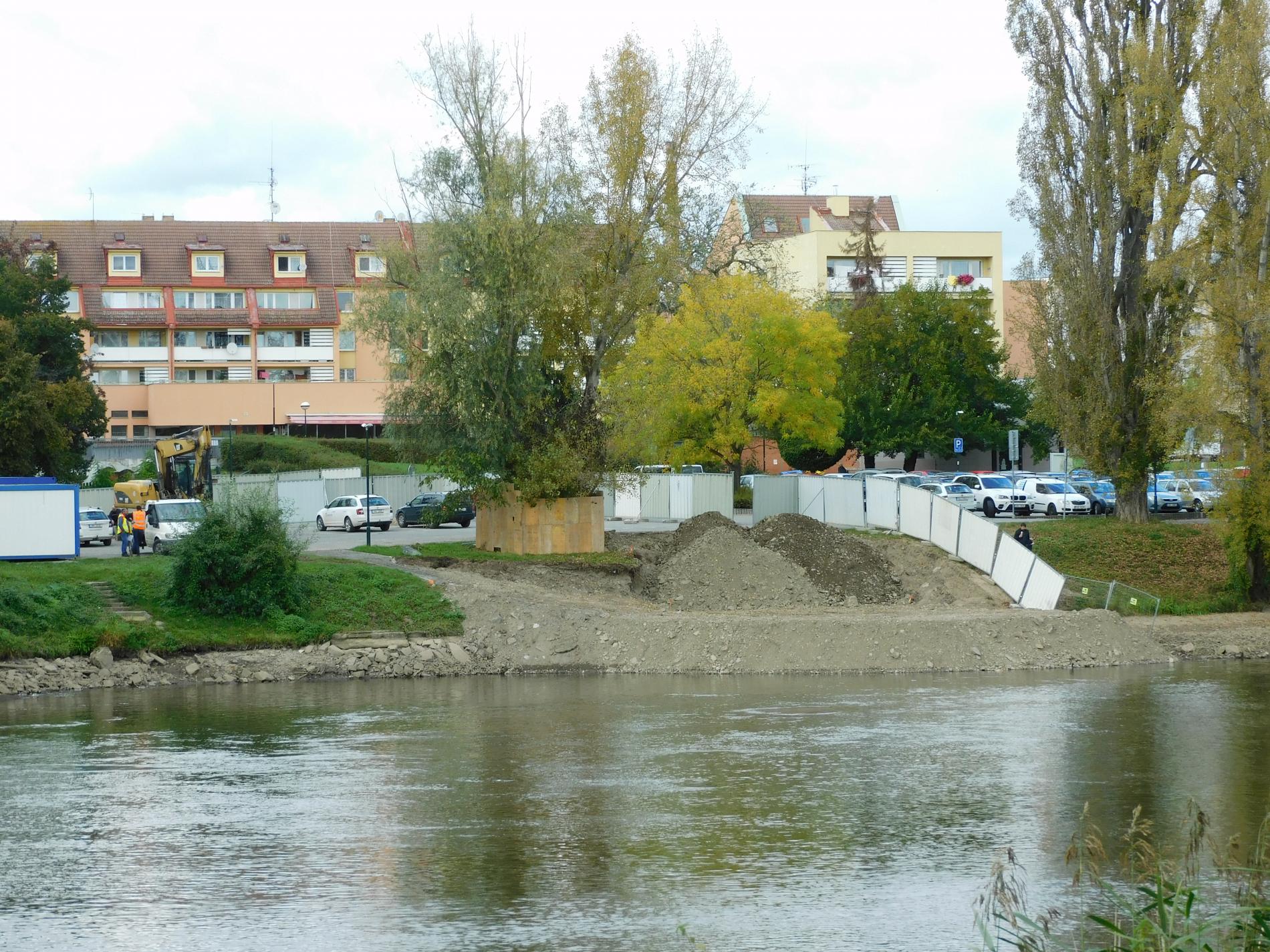

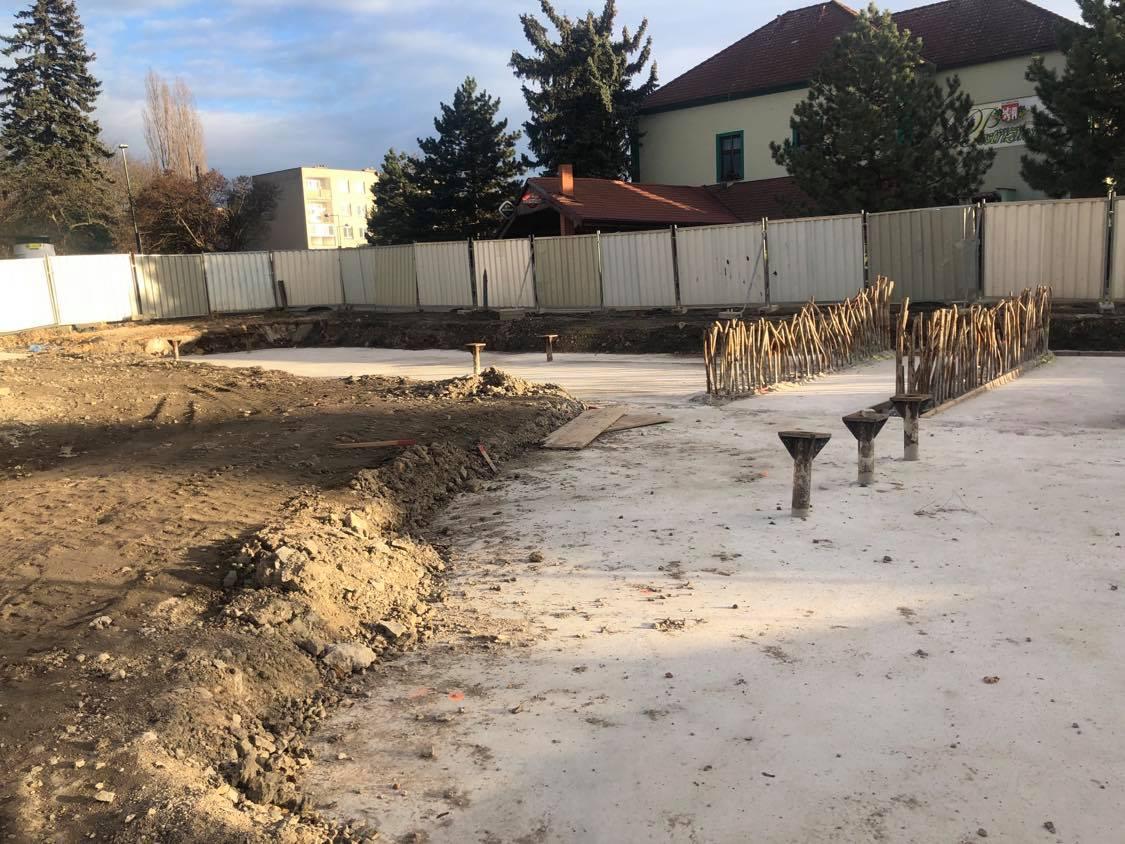

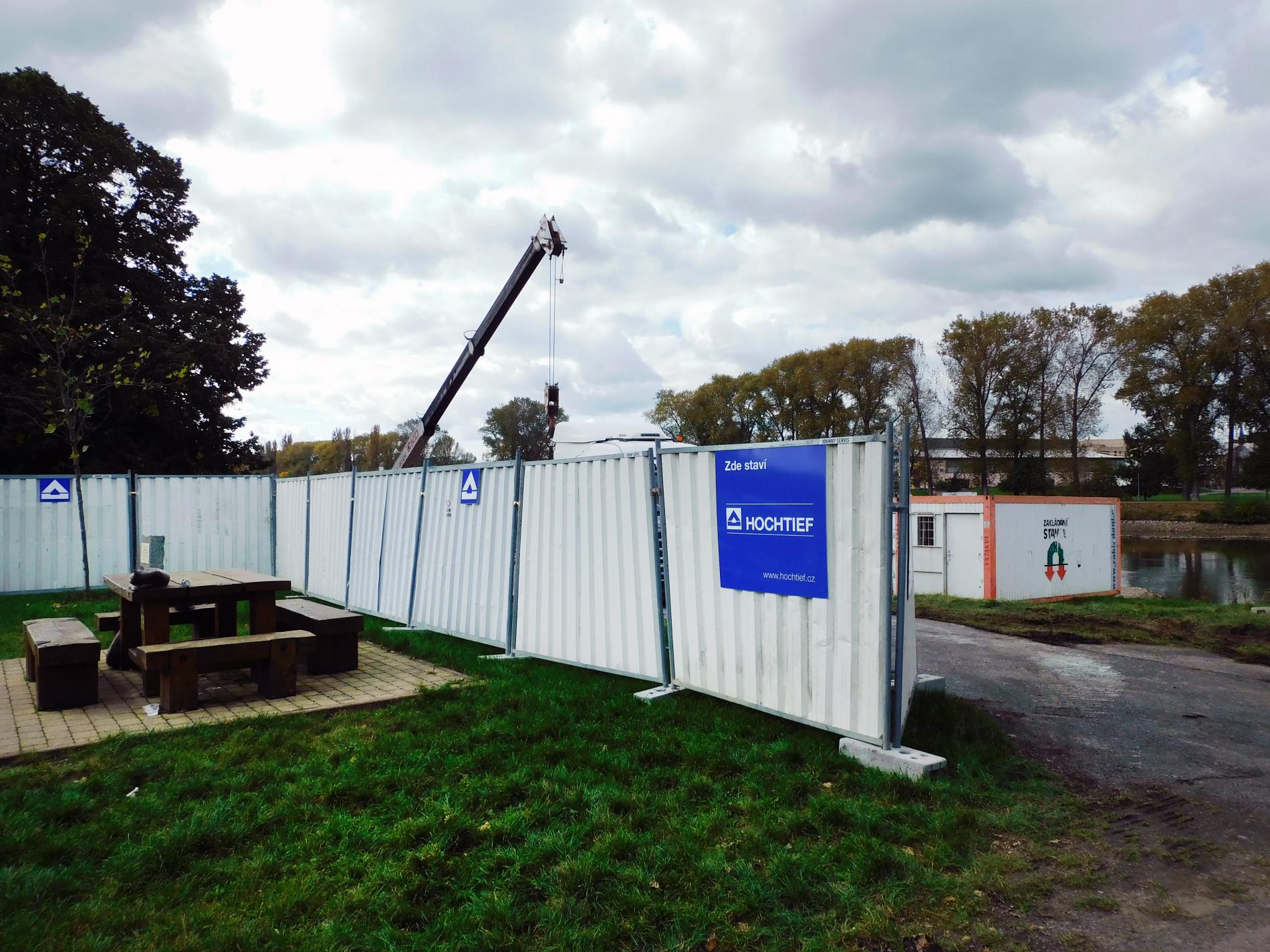

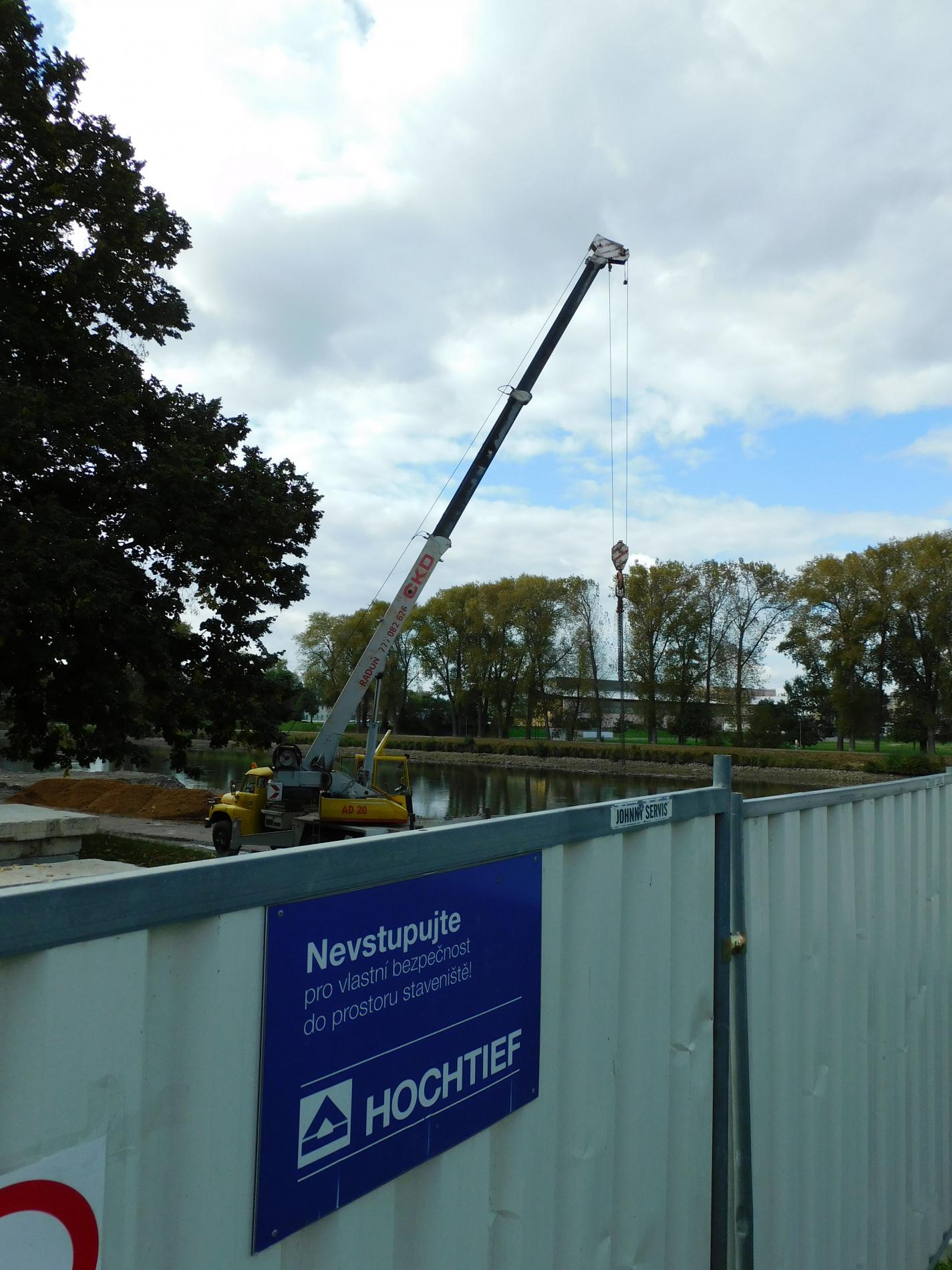

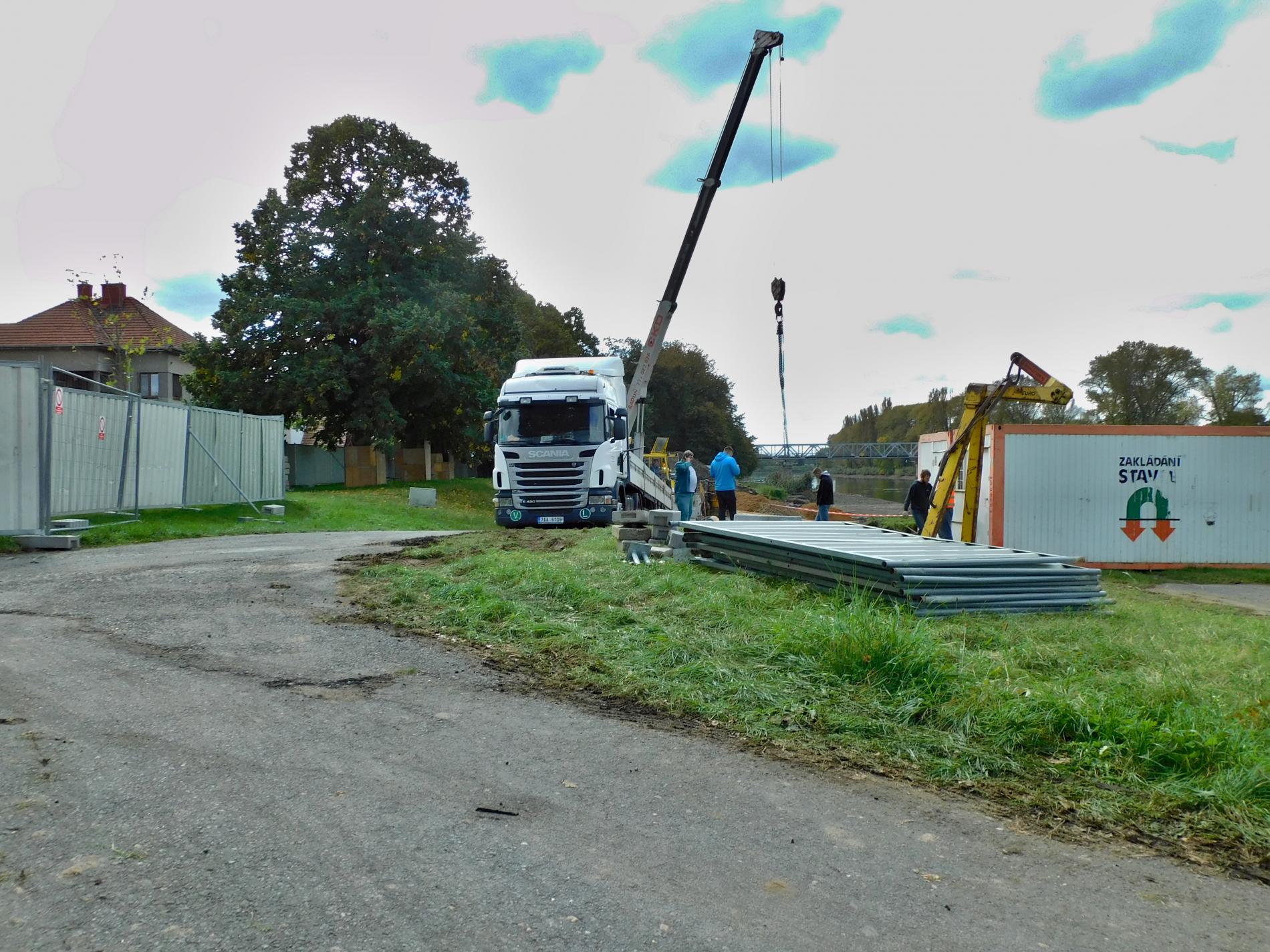

9/2020 – předání staveniště

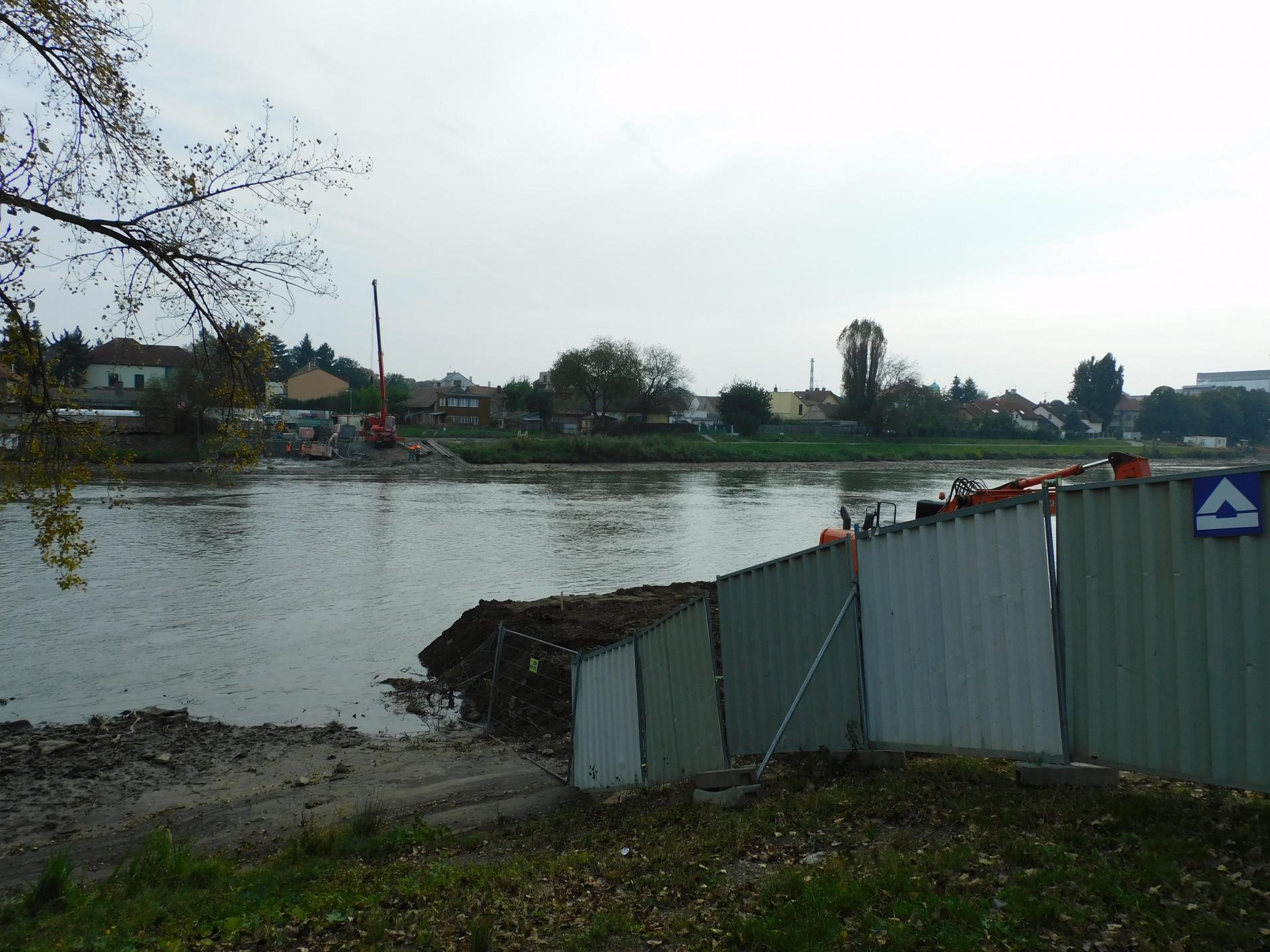

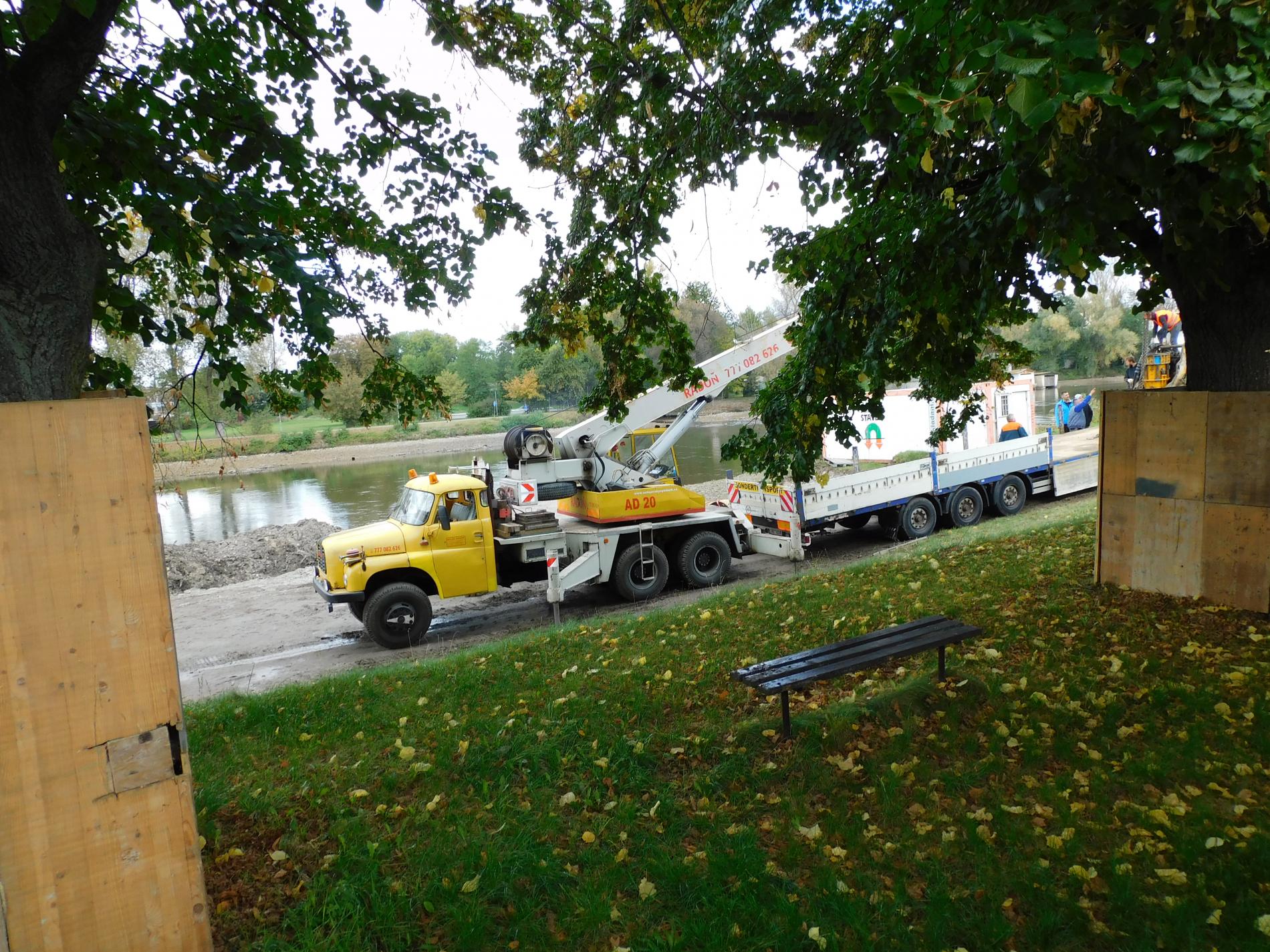

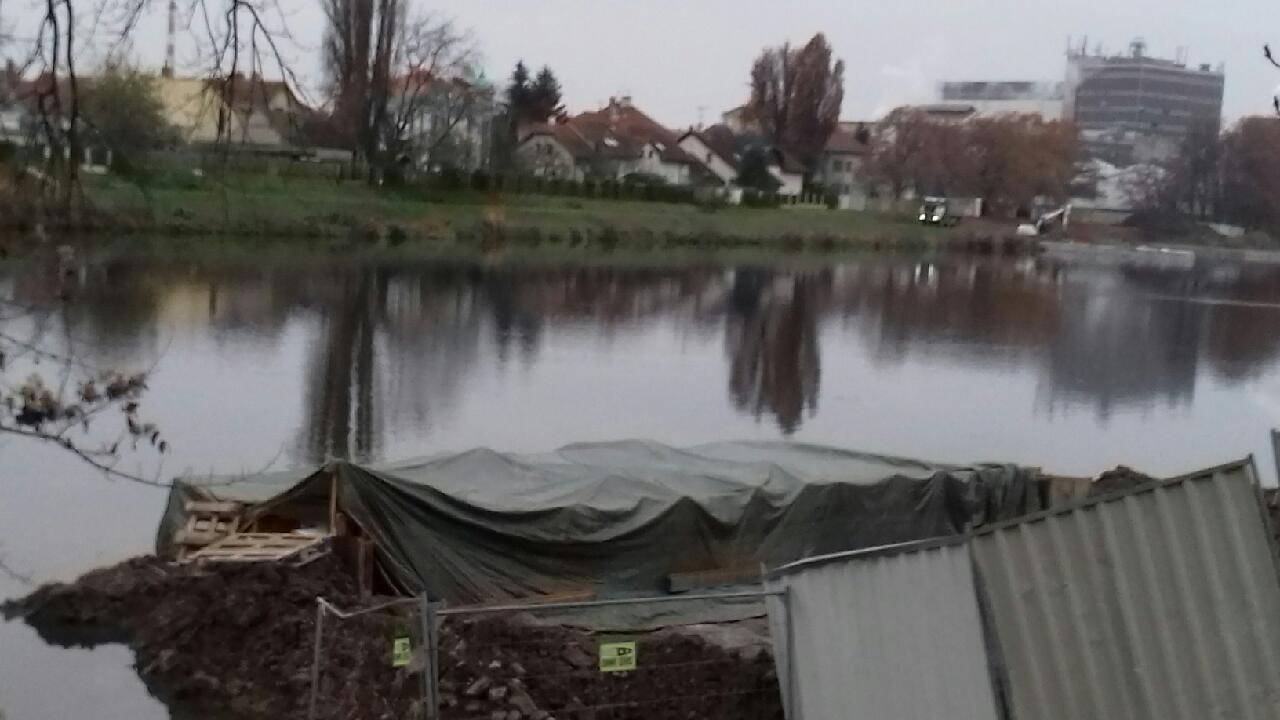

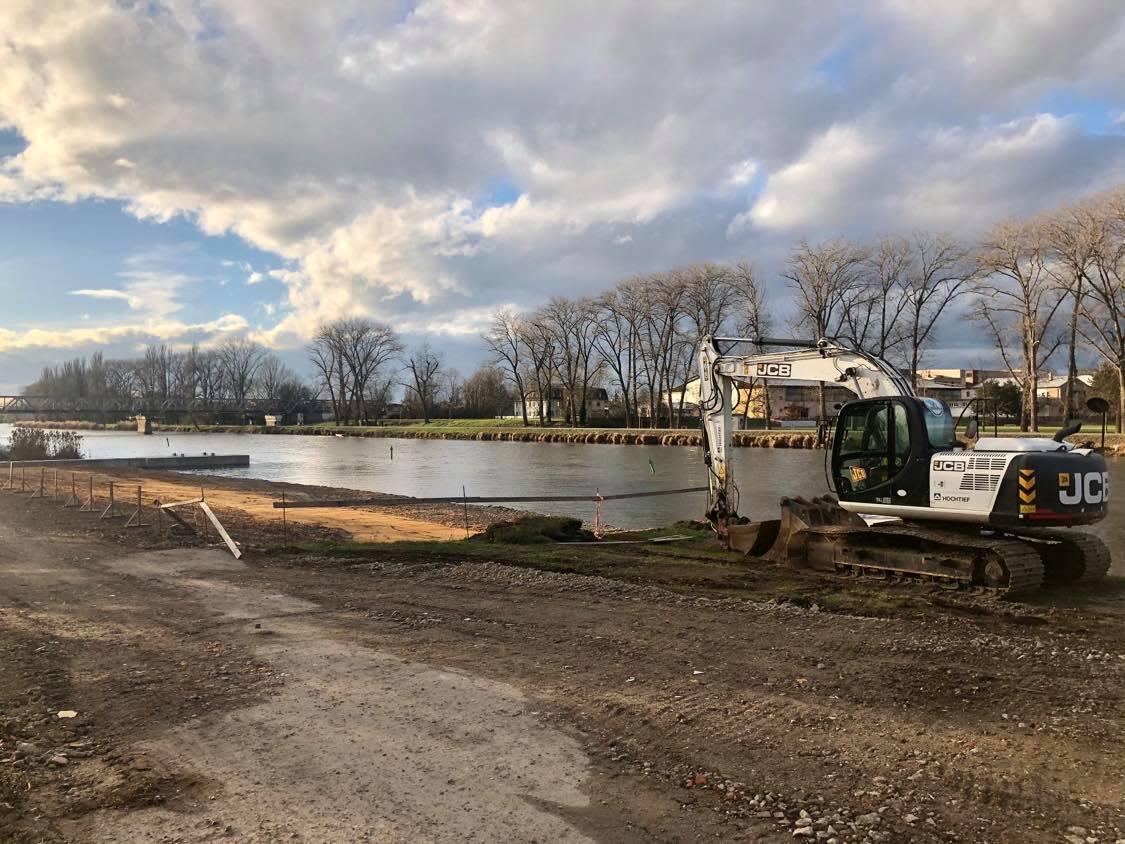

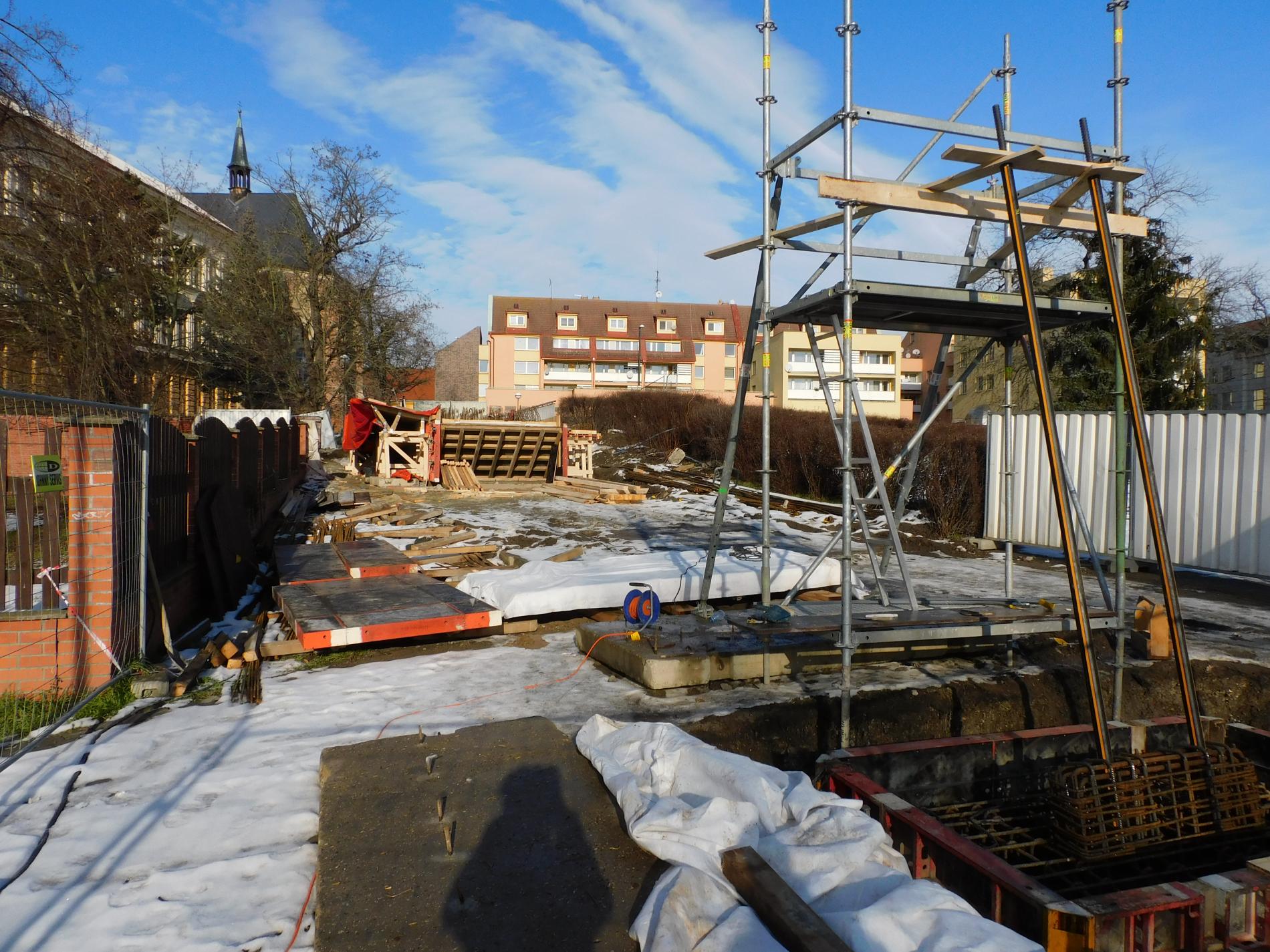

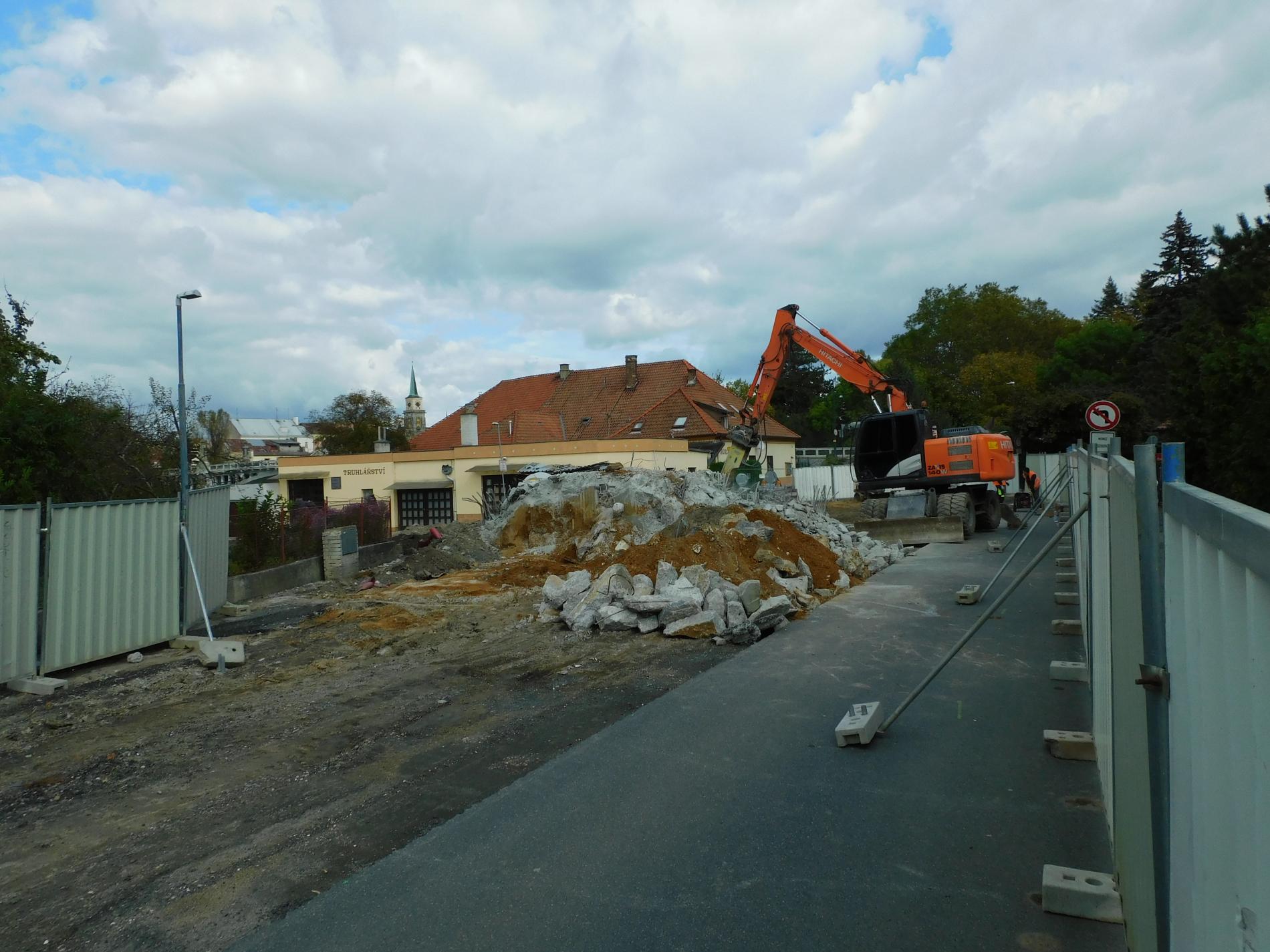

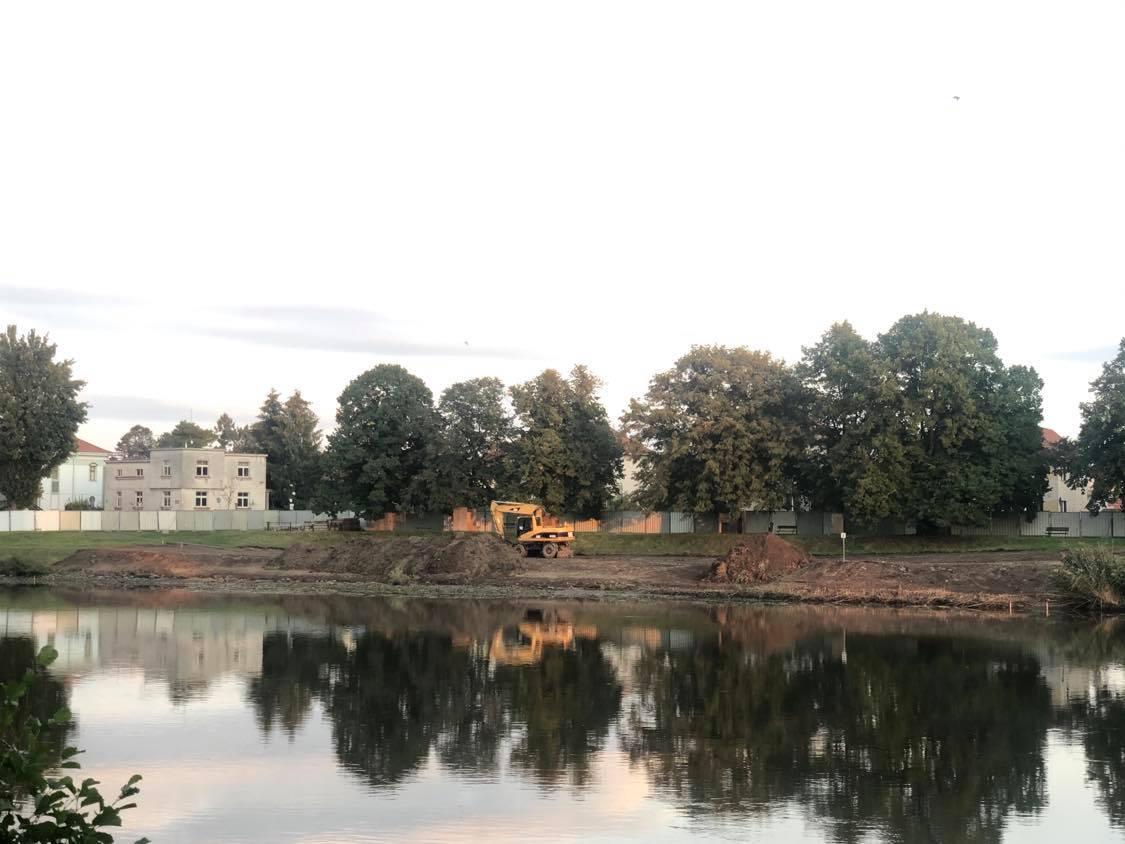

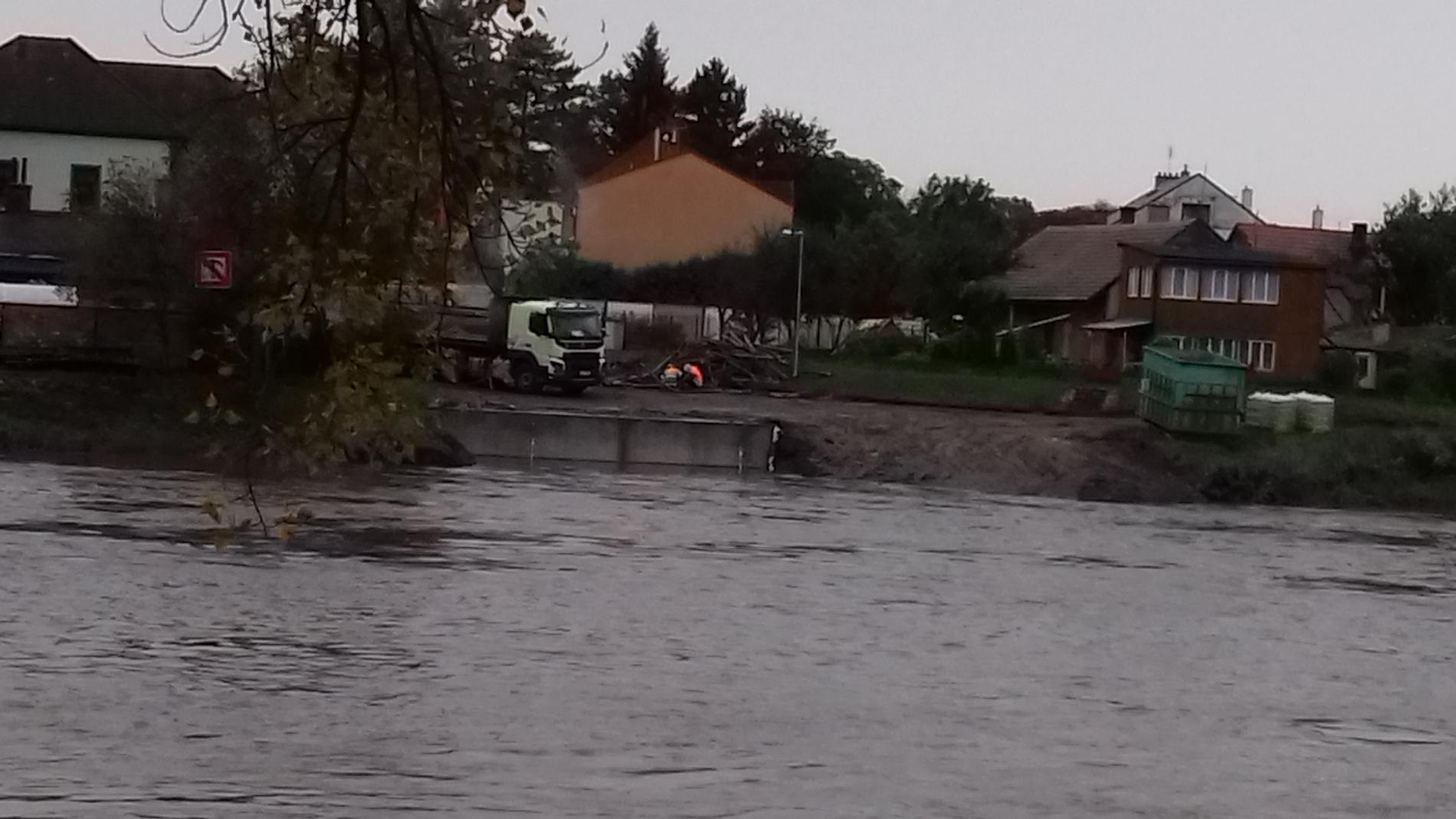

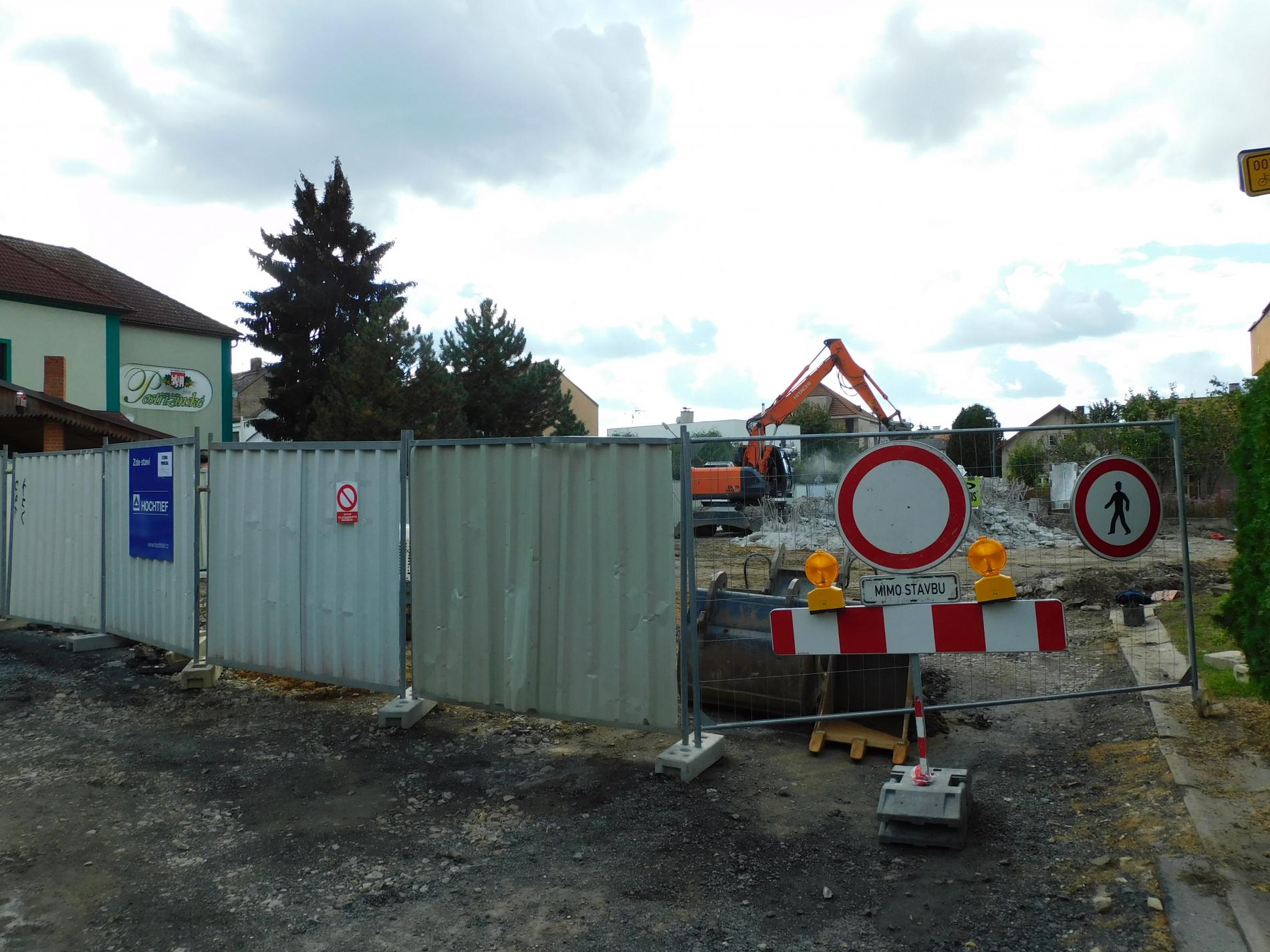

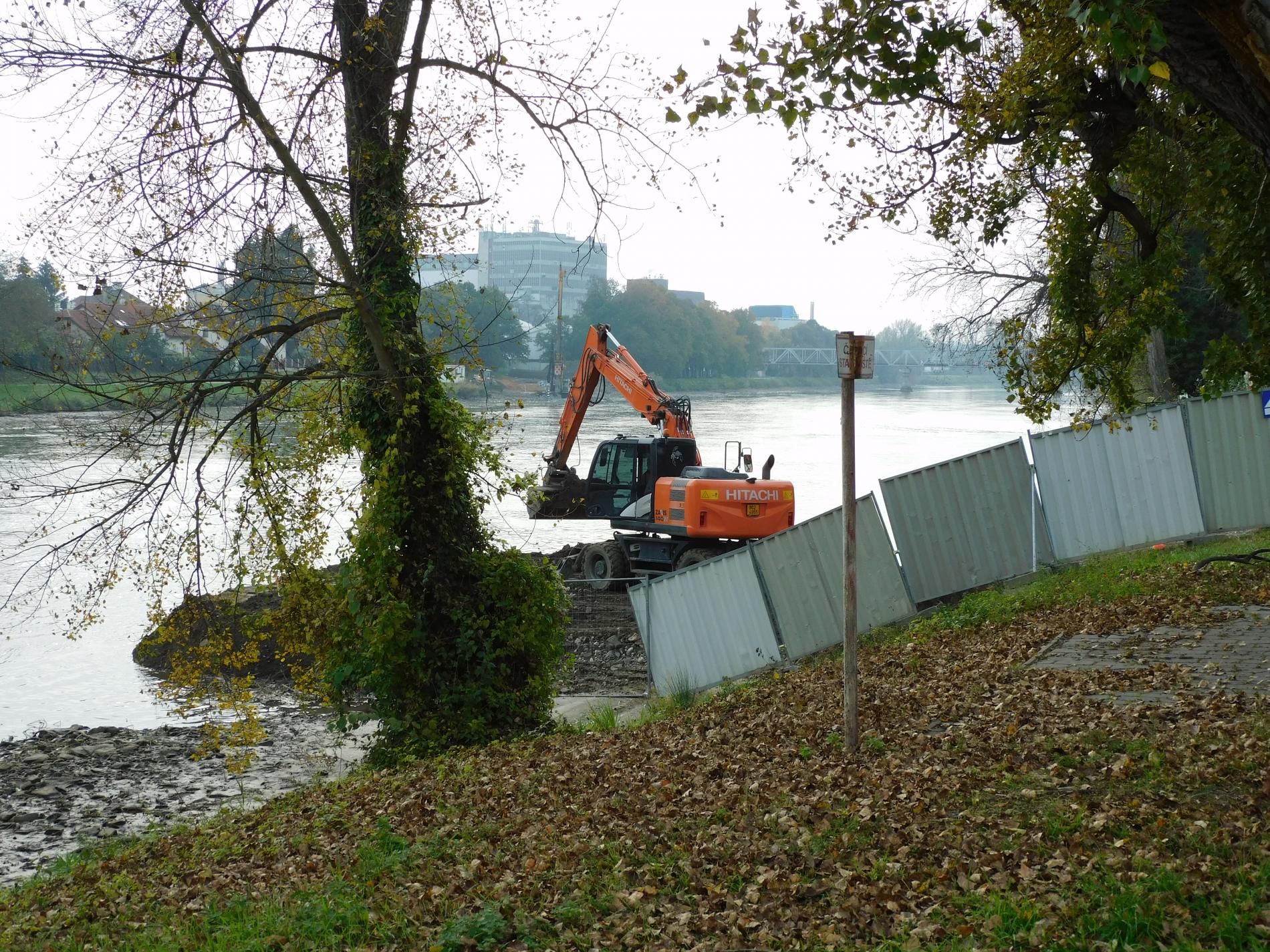

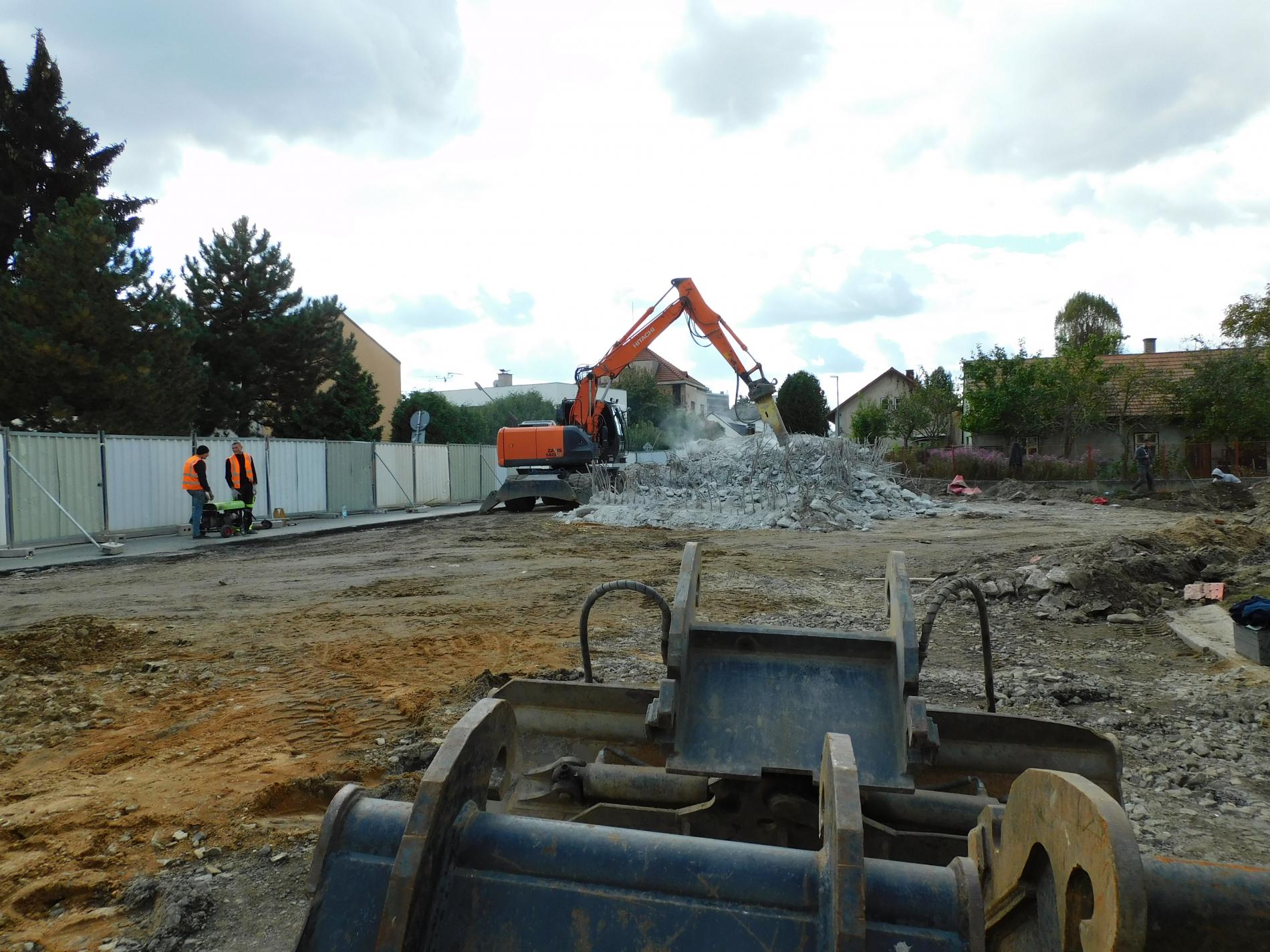

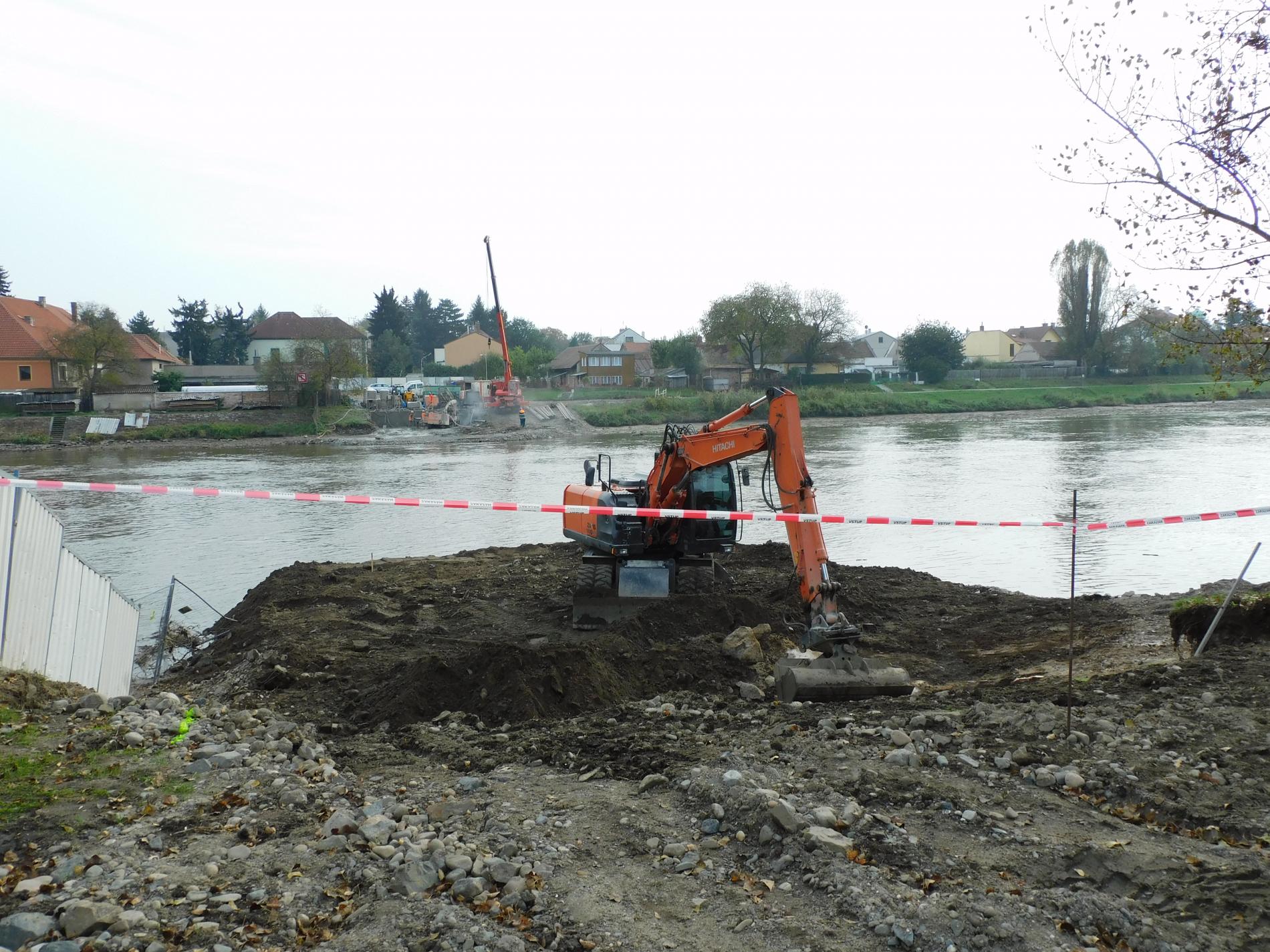

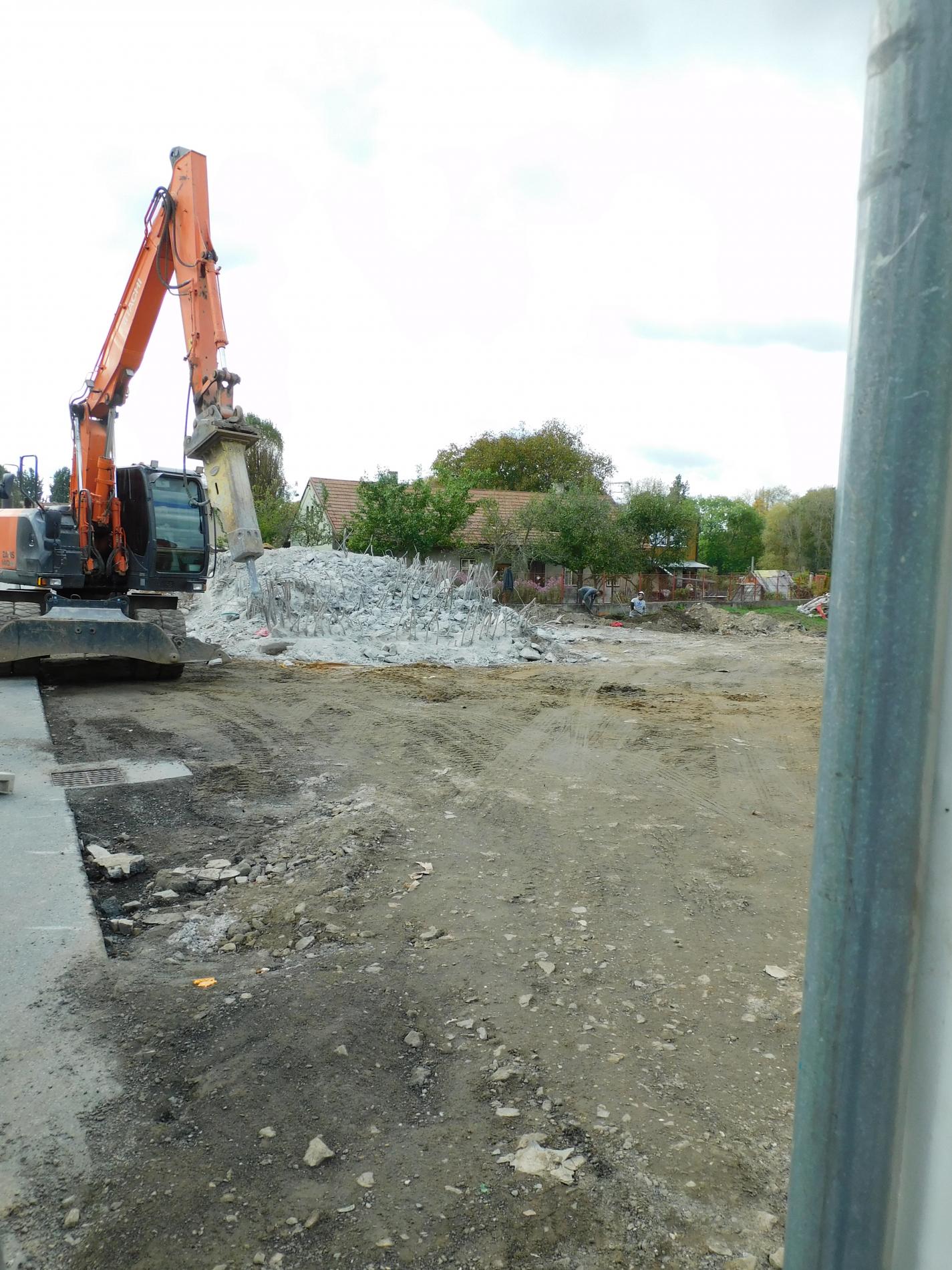

10/2020 – zahájení bouracích prací stávajících podpěr
10/2020 – uzavření dodatku smlouvy č. 1 - změna seznamu poddodavatelů

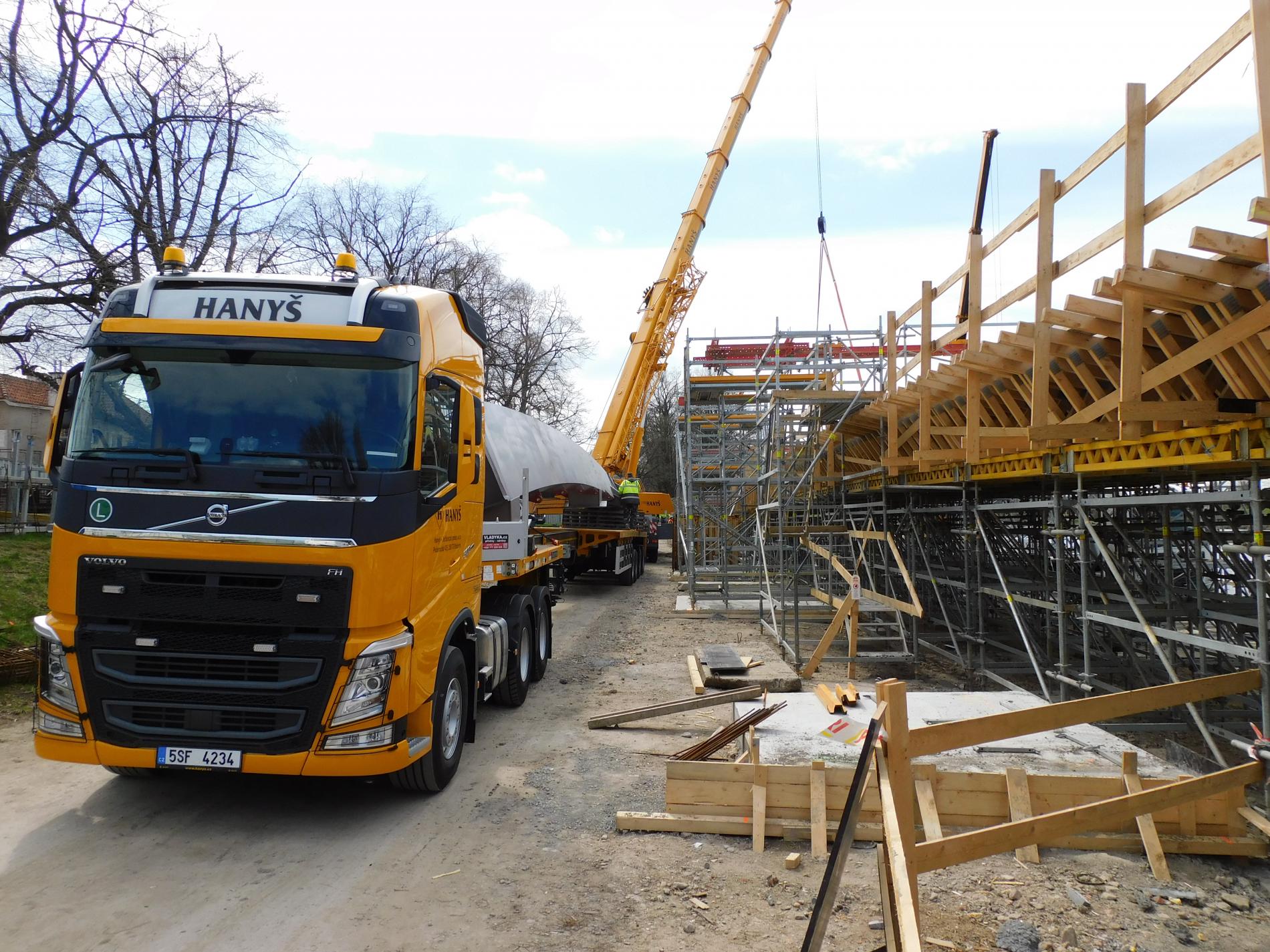

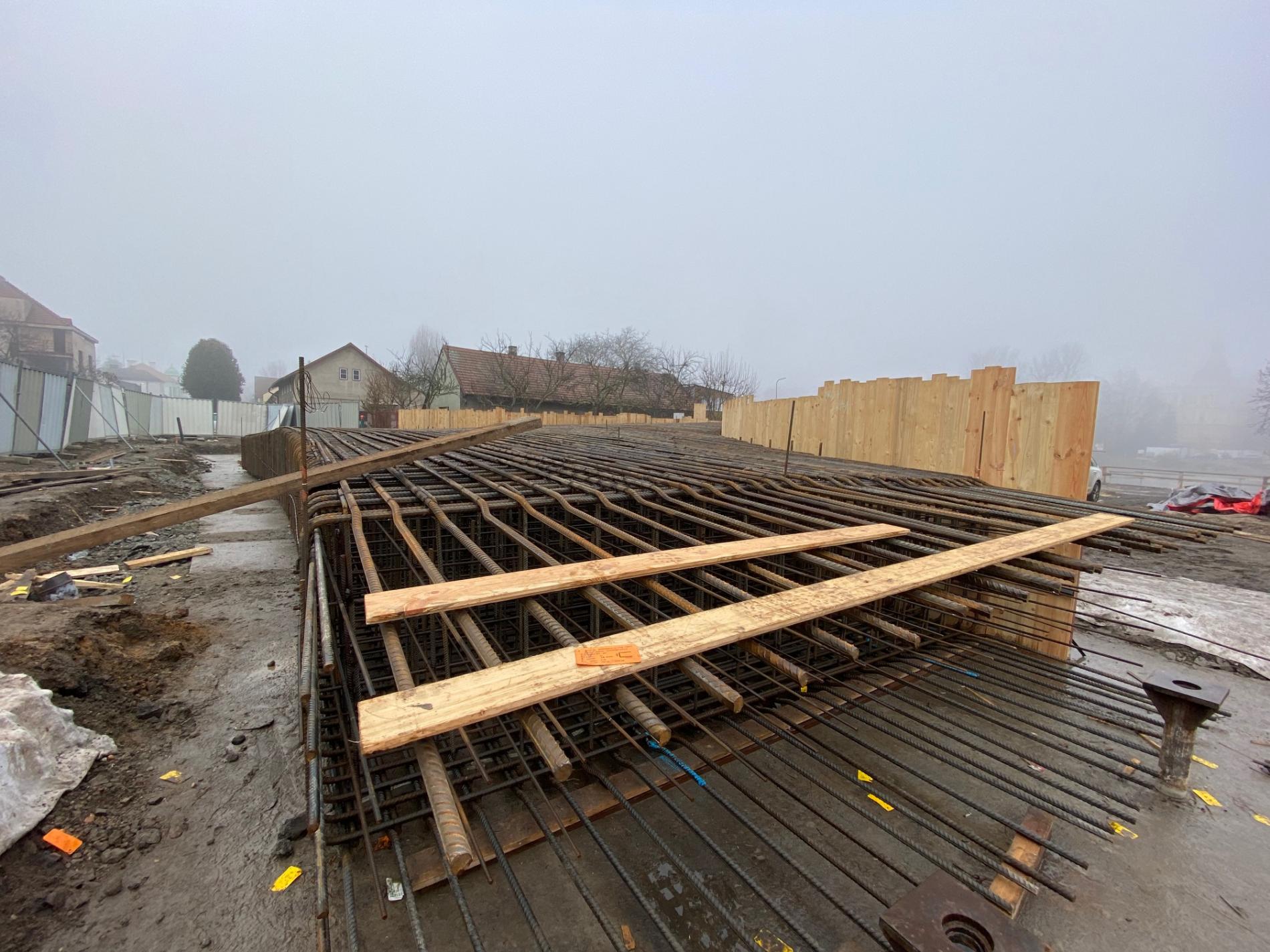

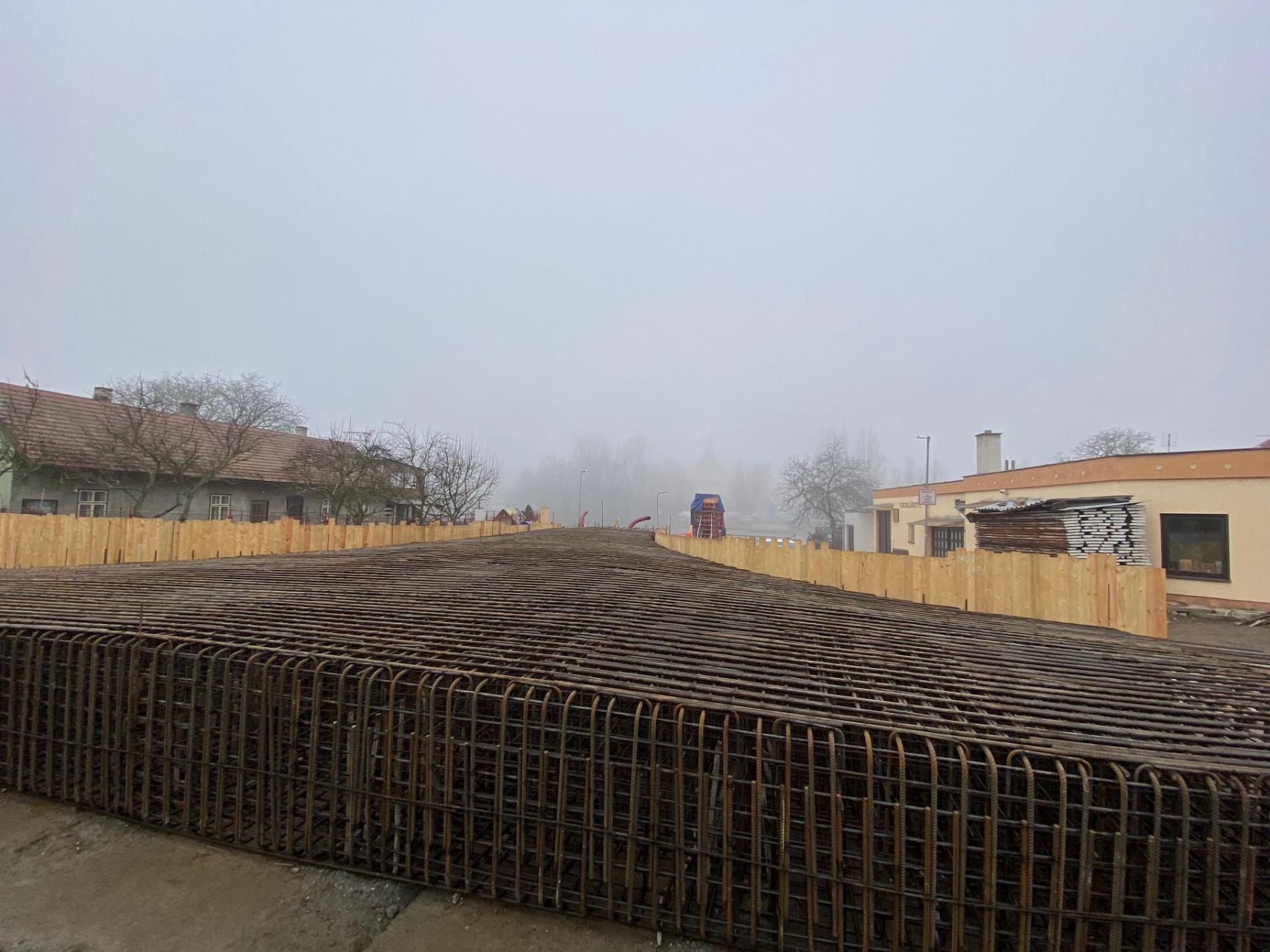

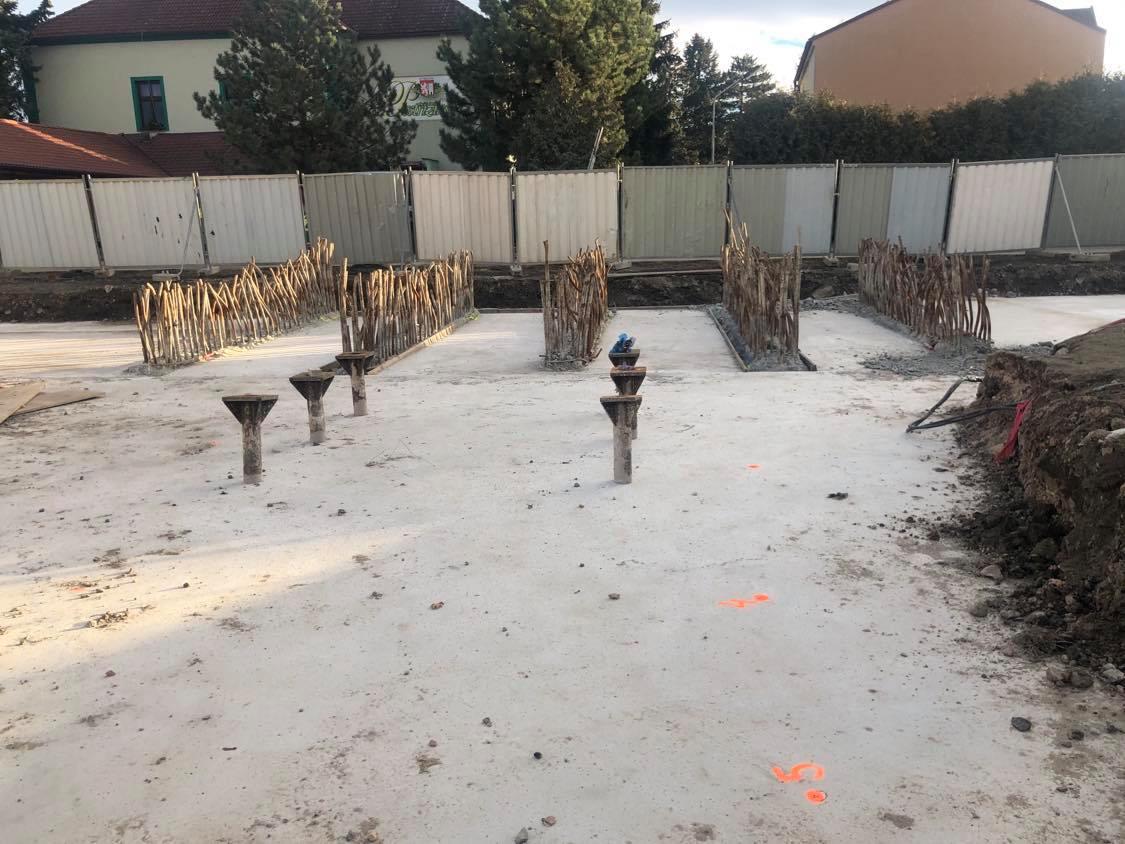

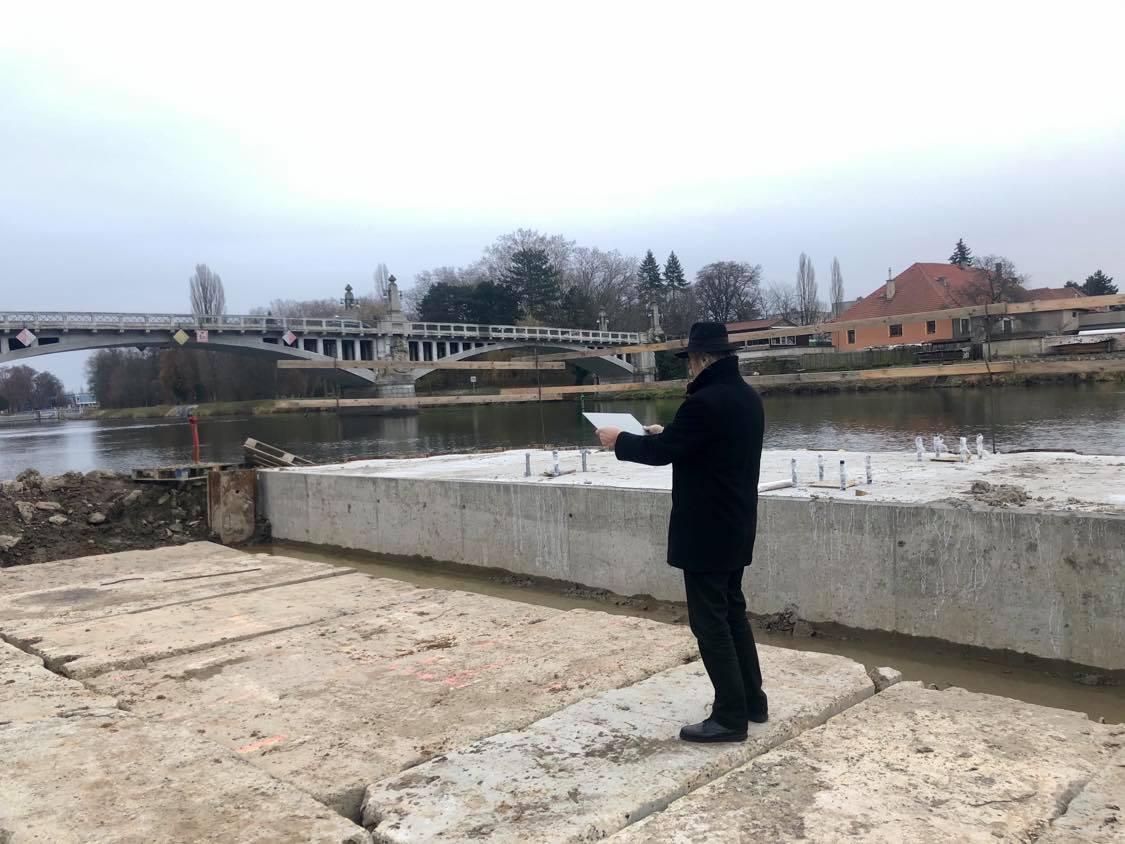

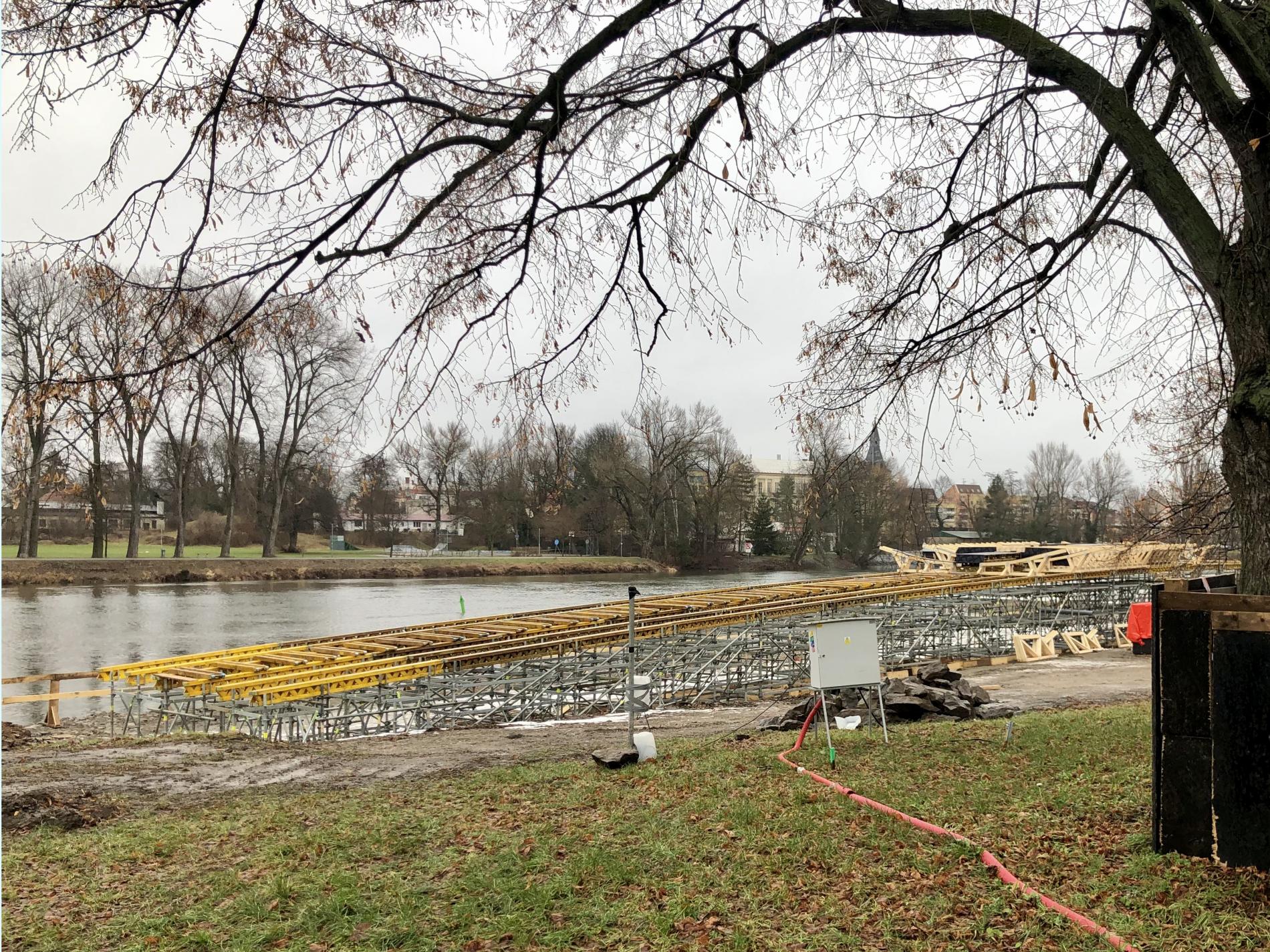

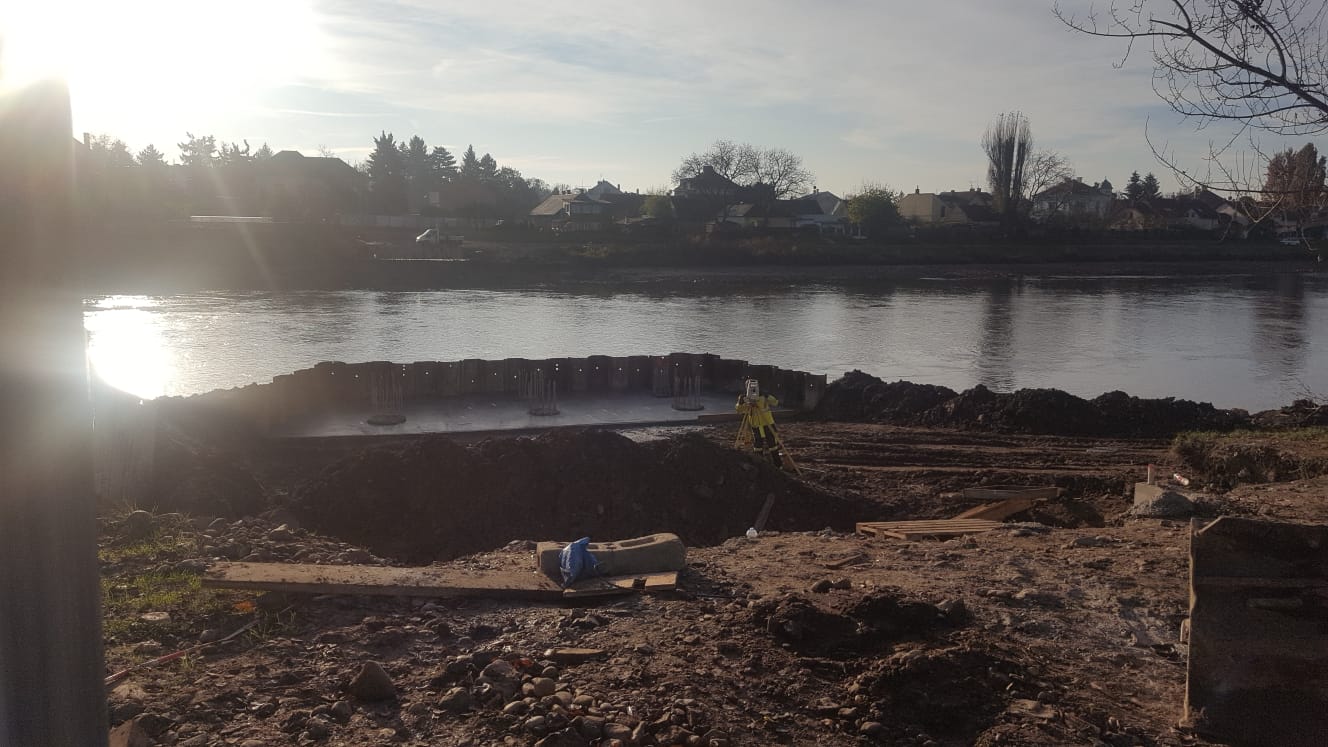

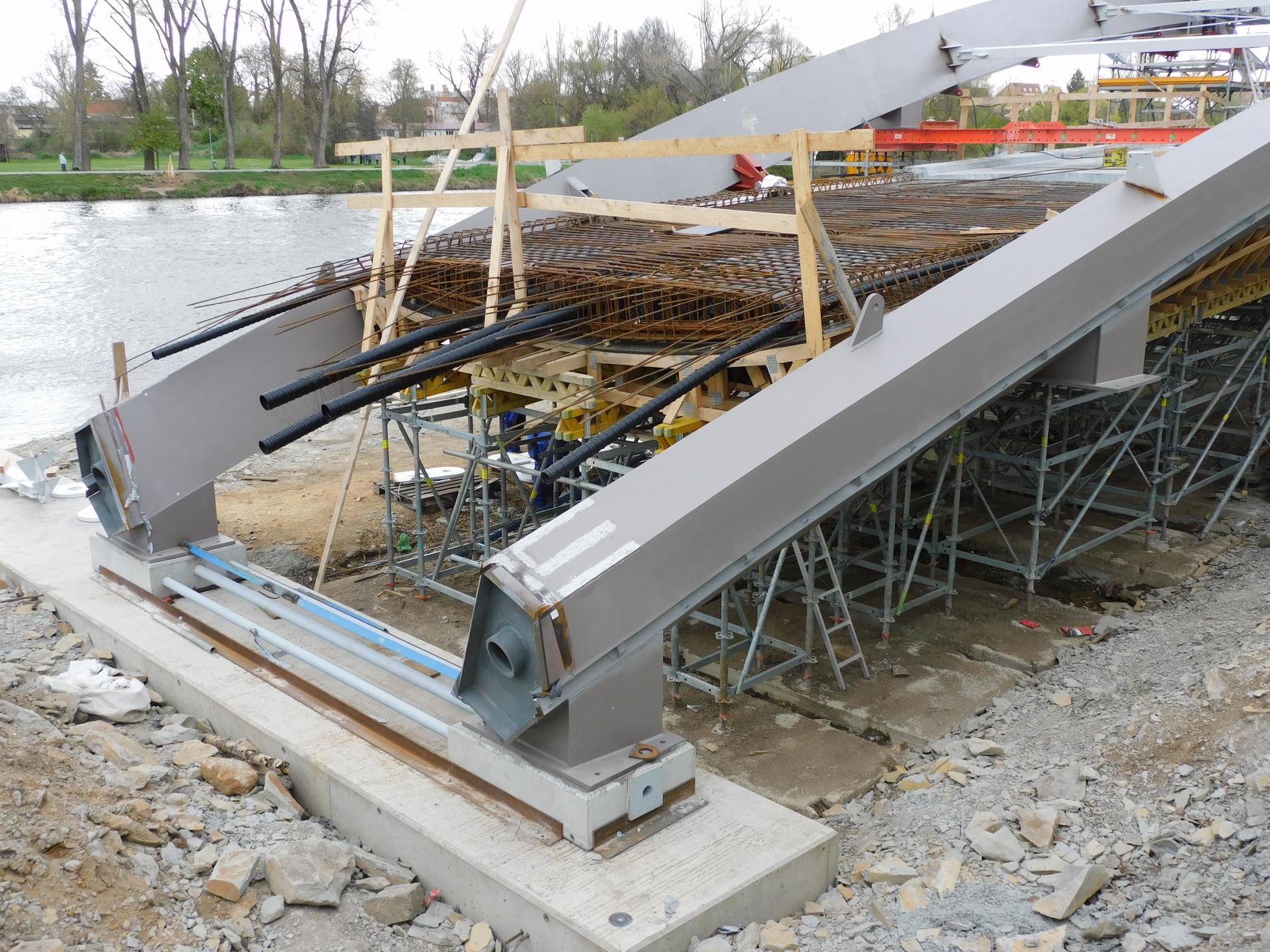

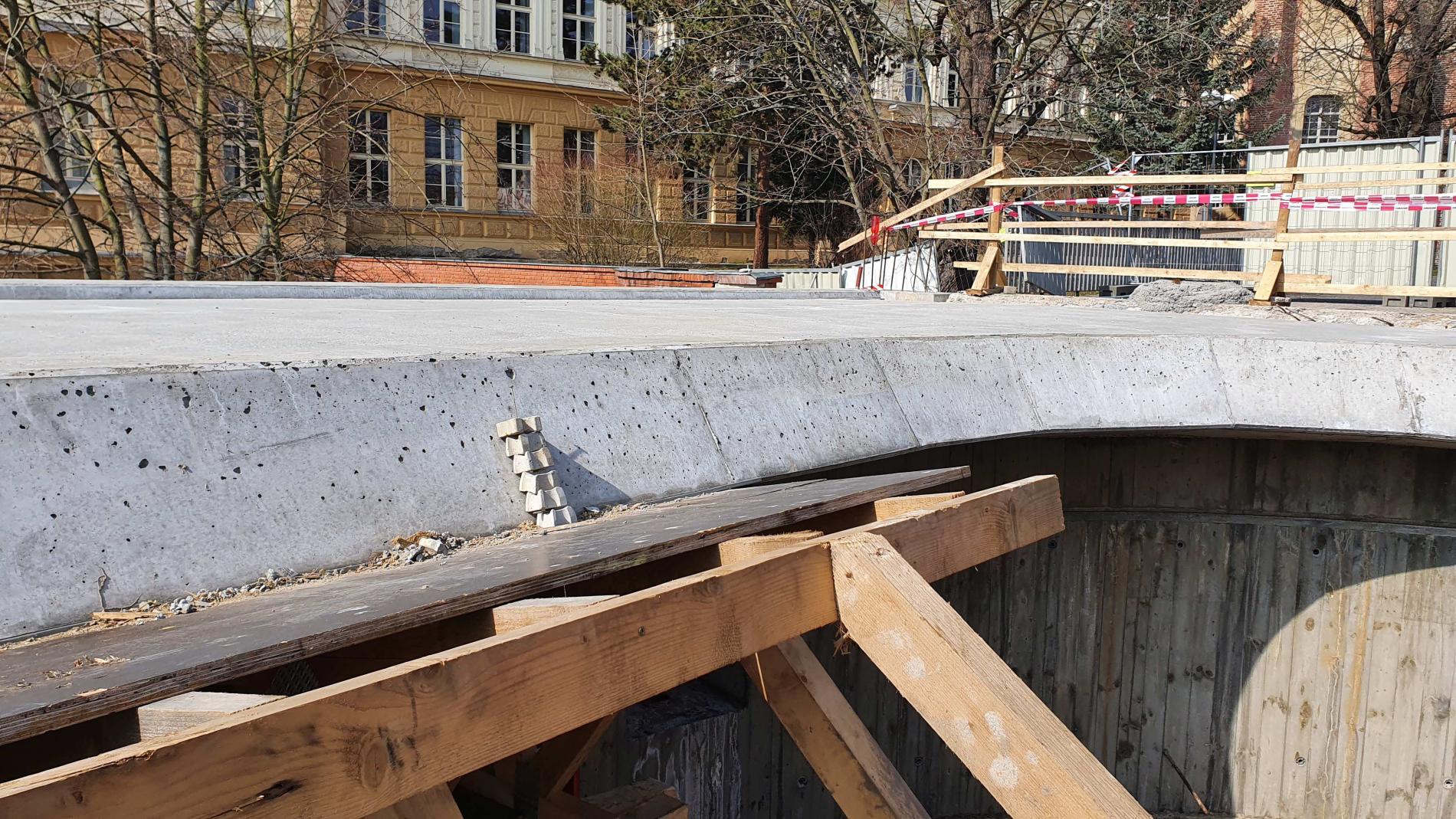

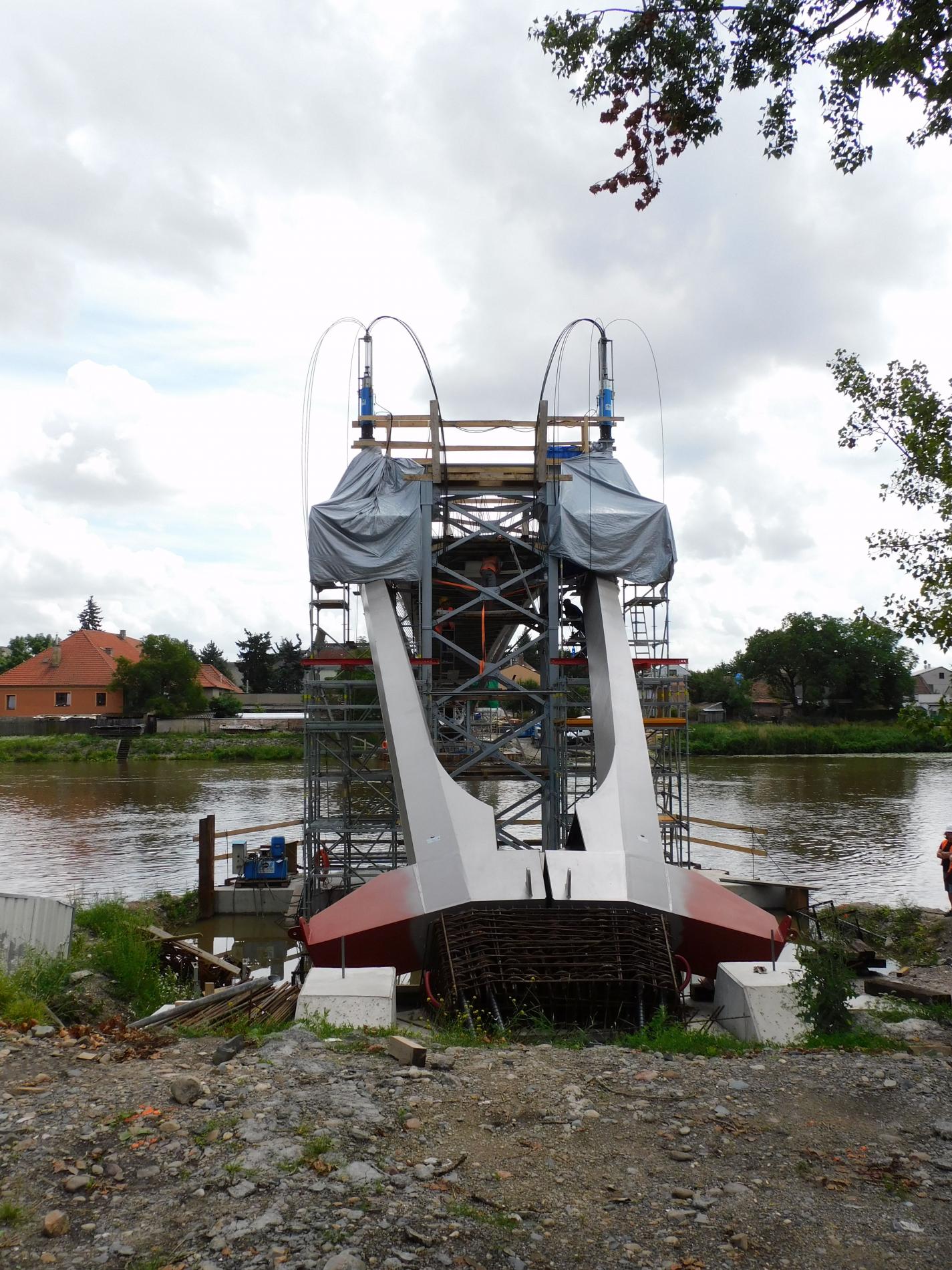

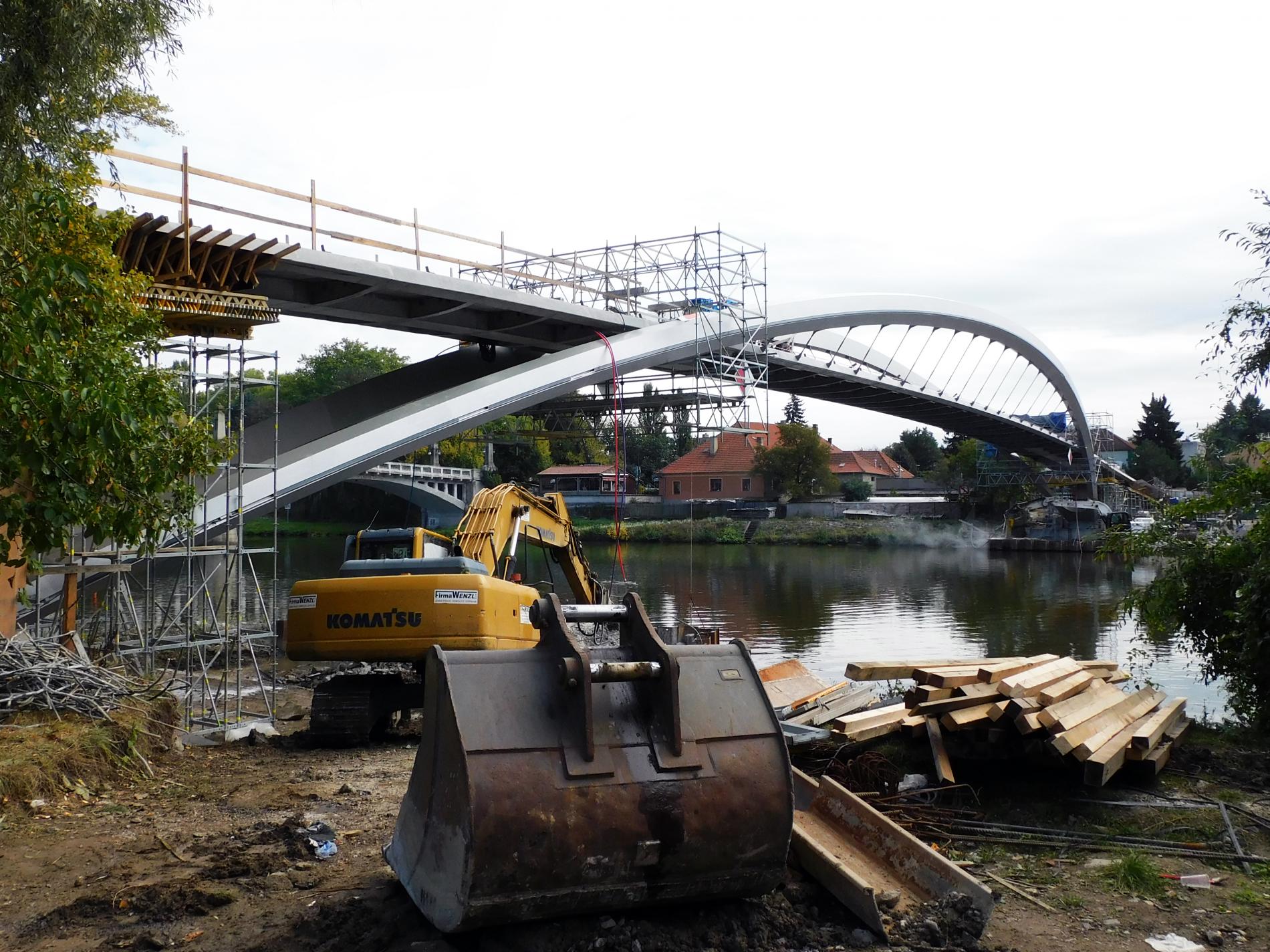

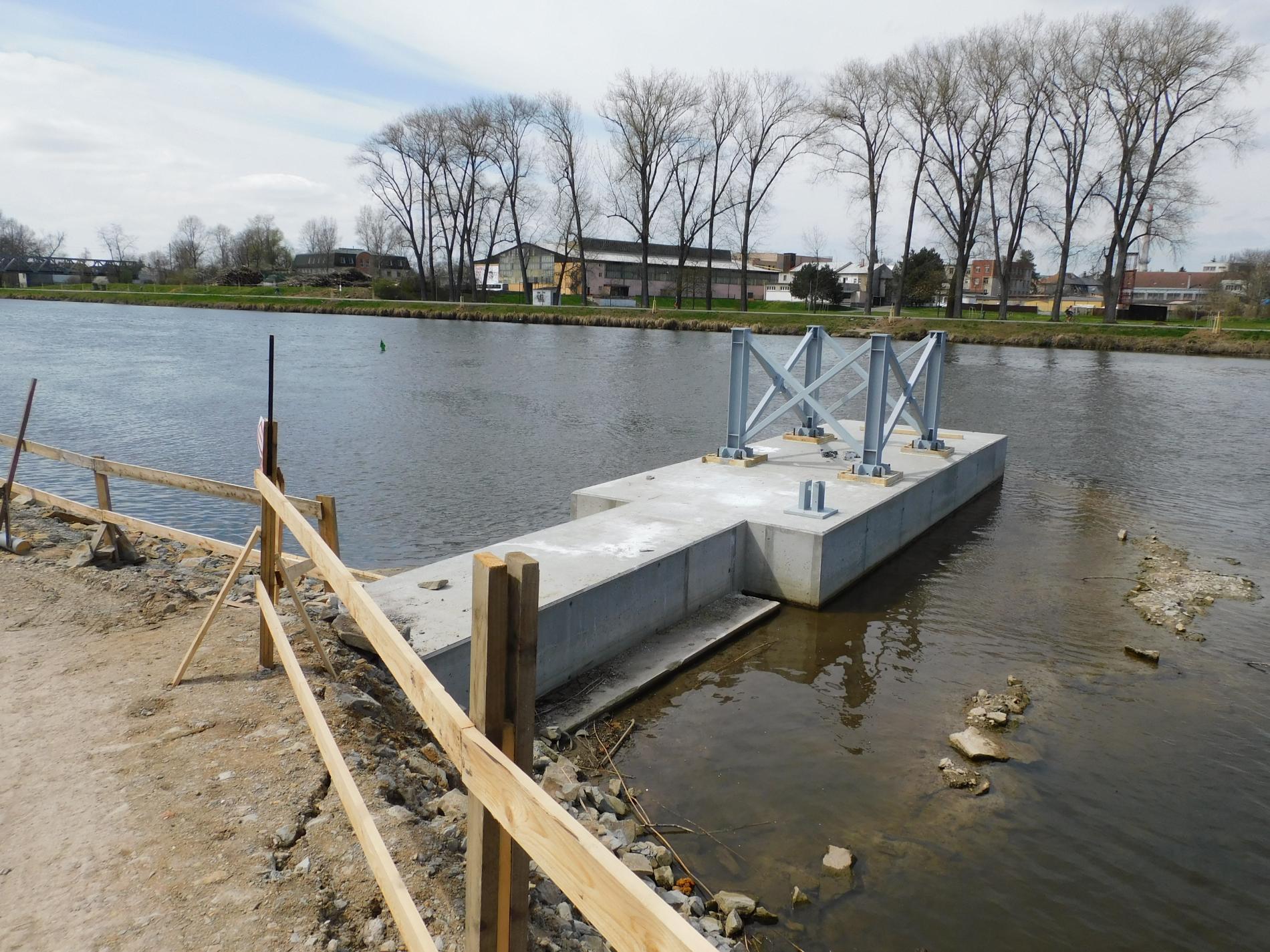

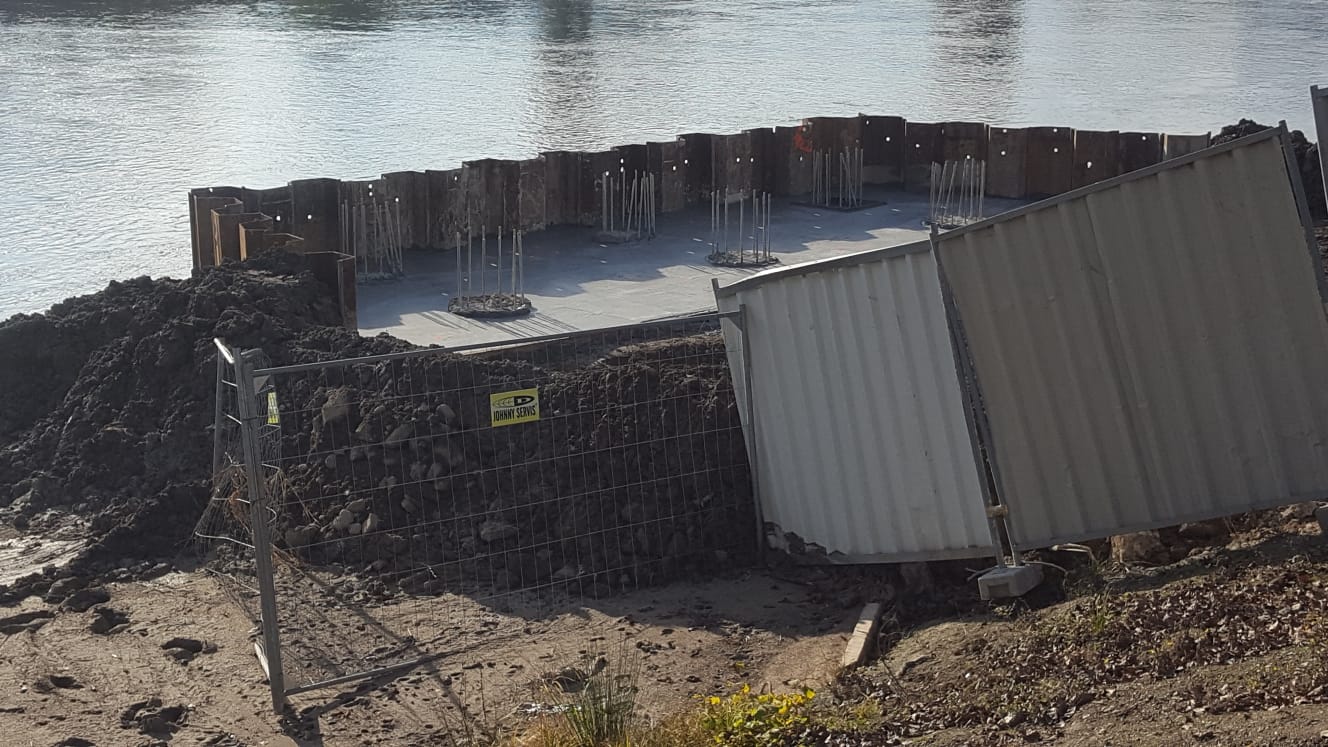

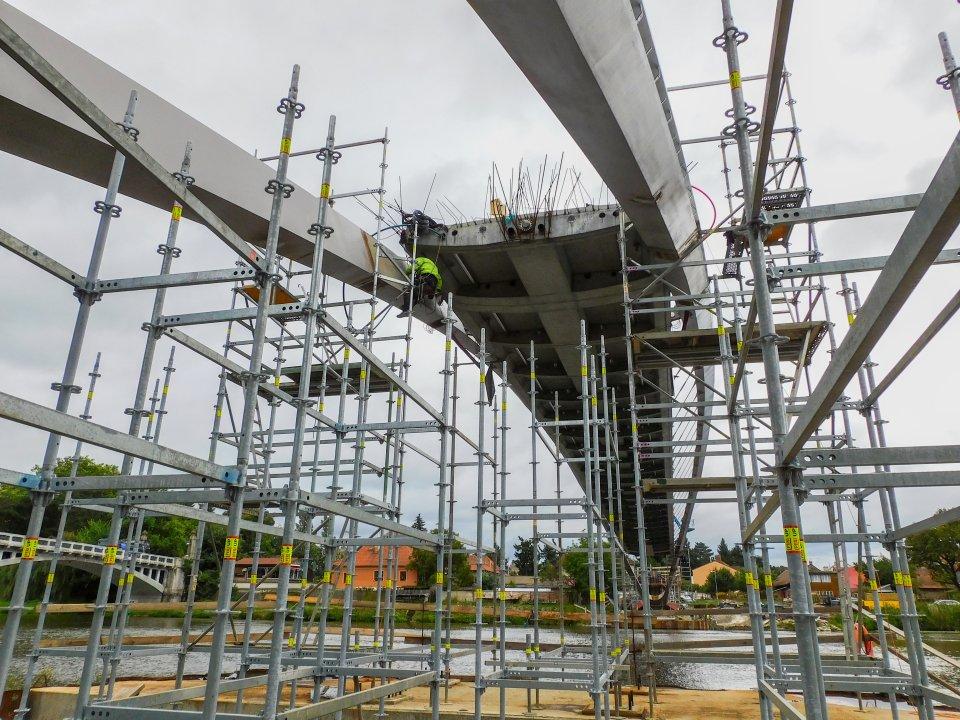

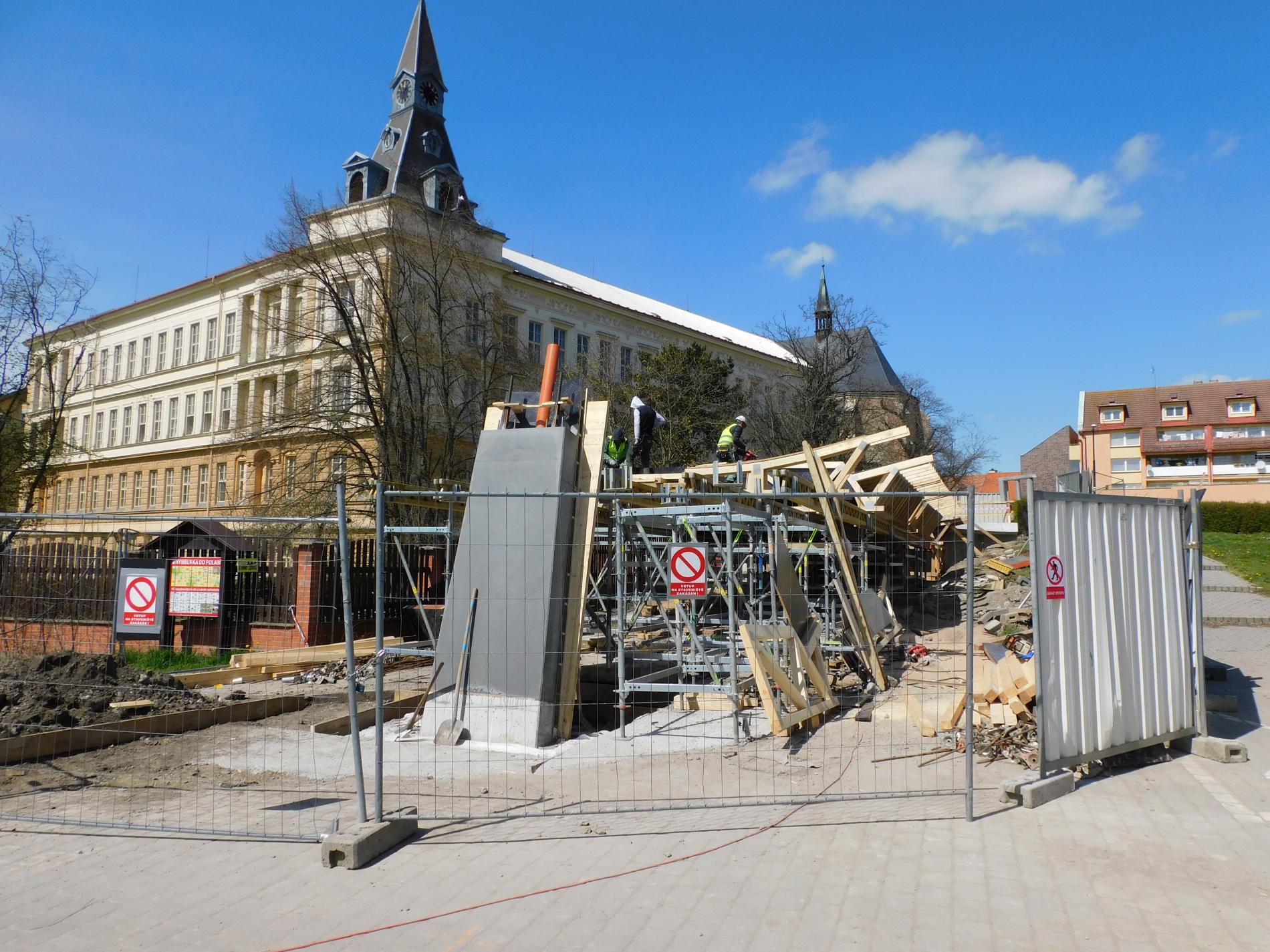

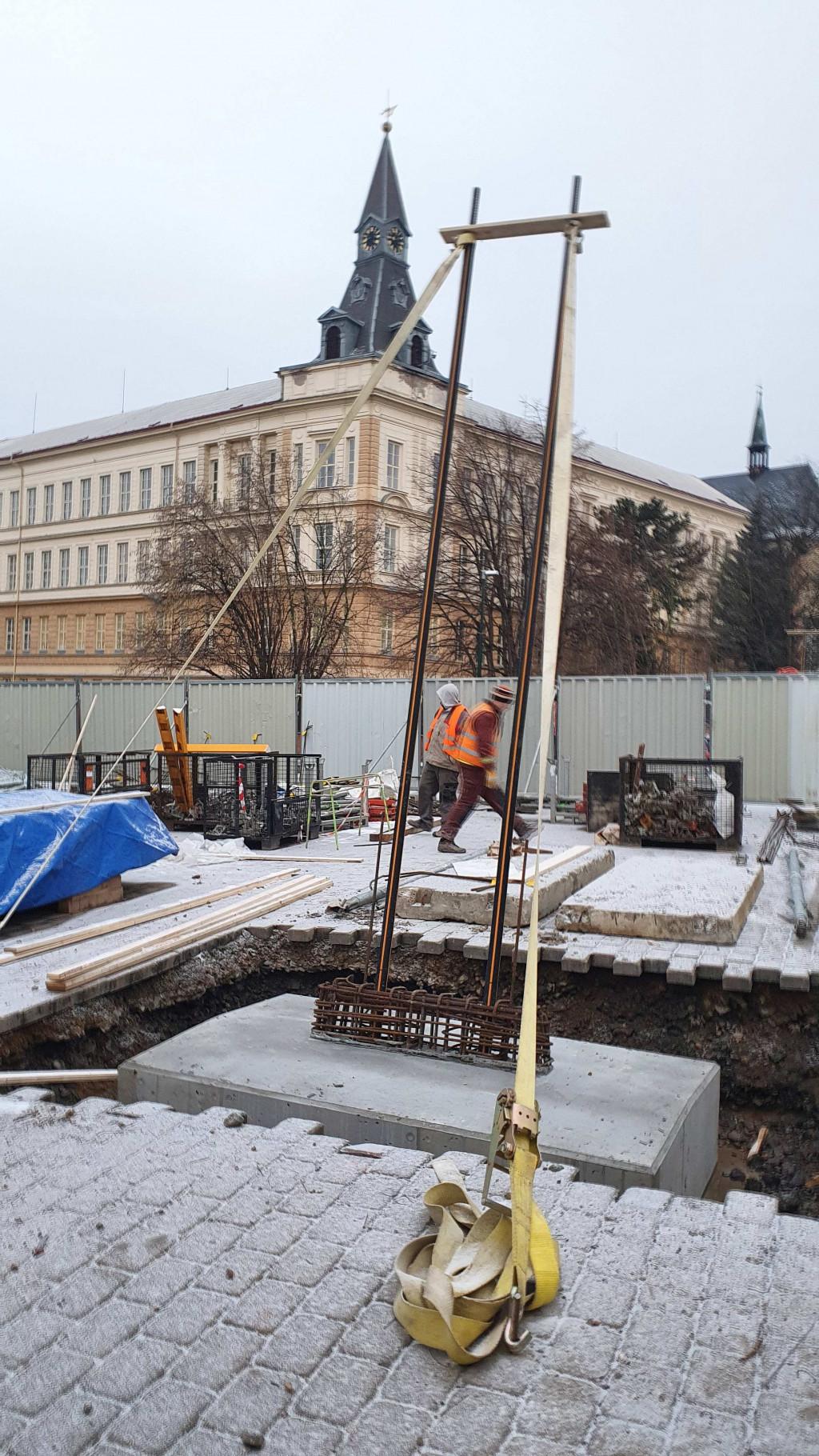

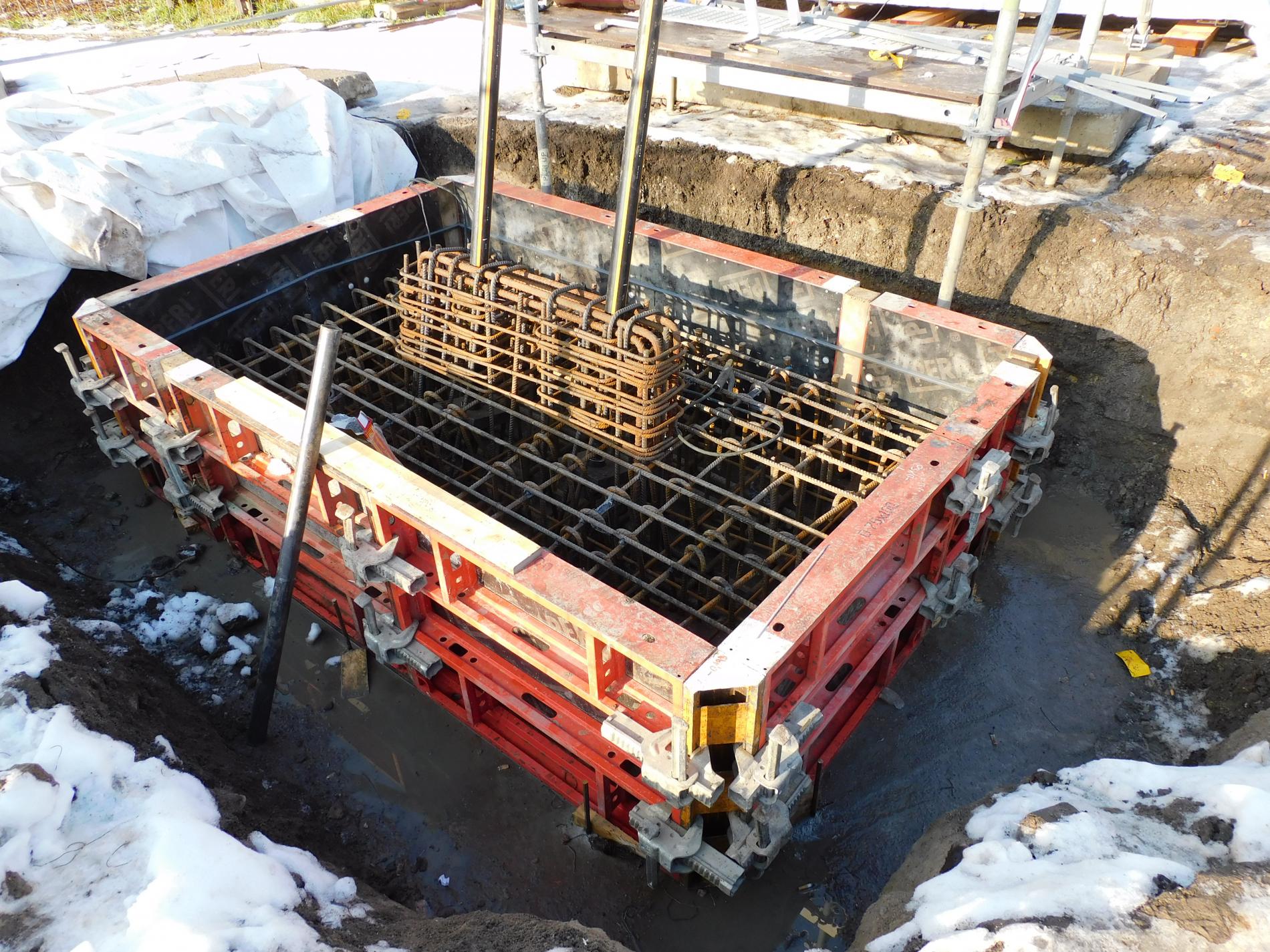

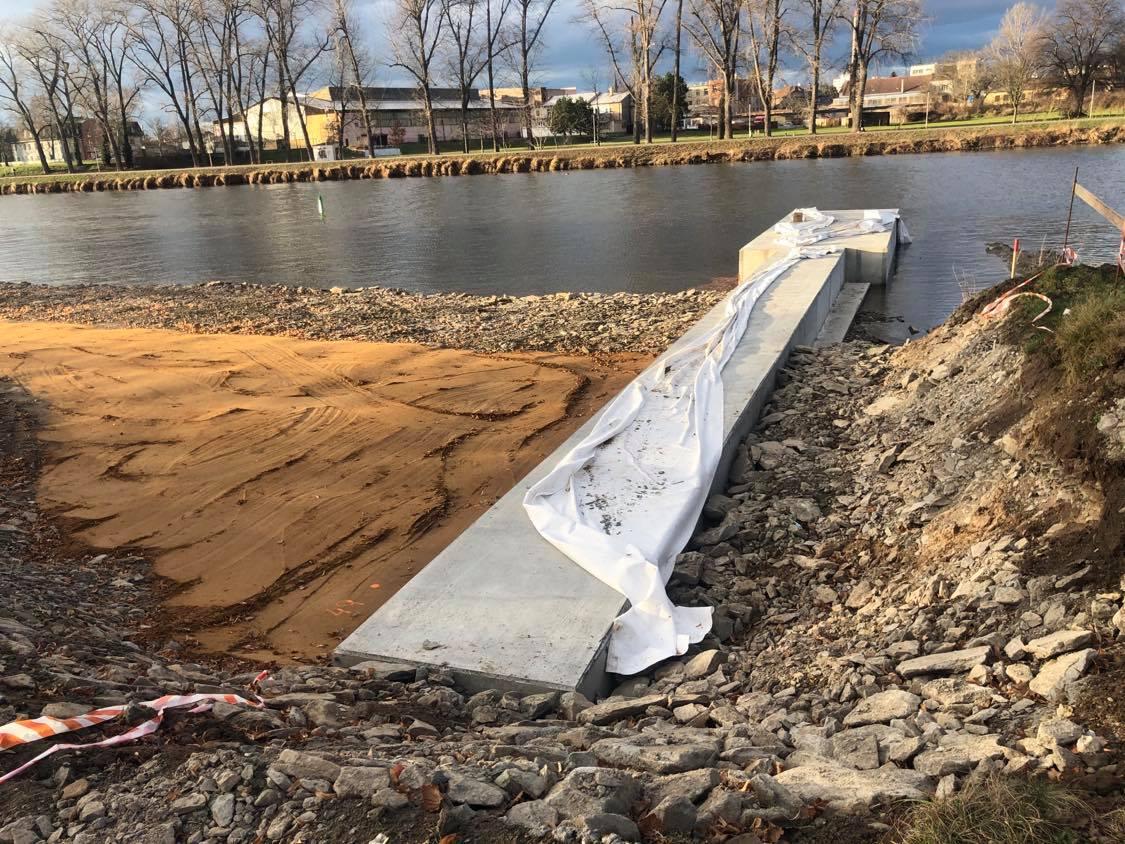

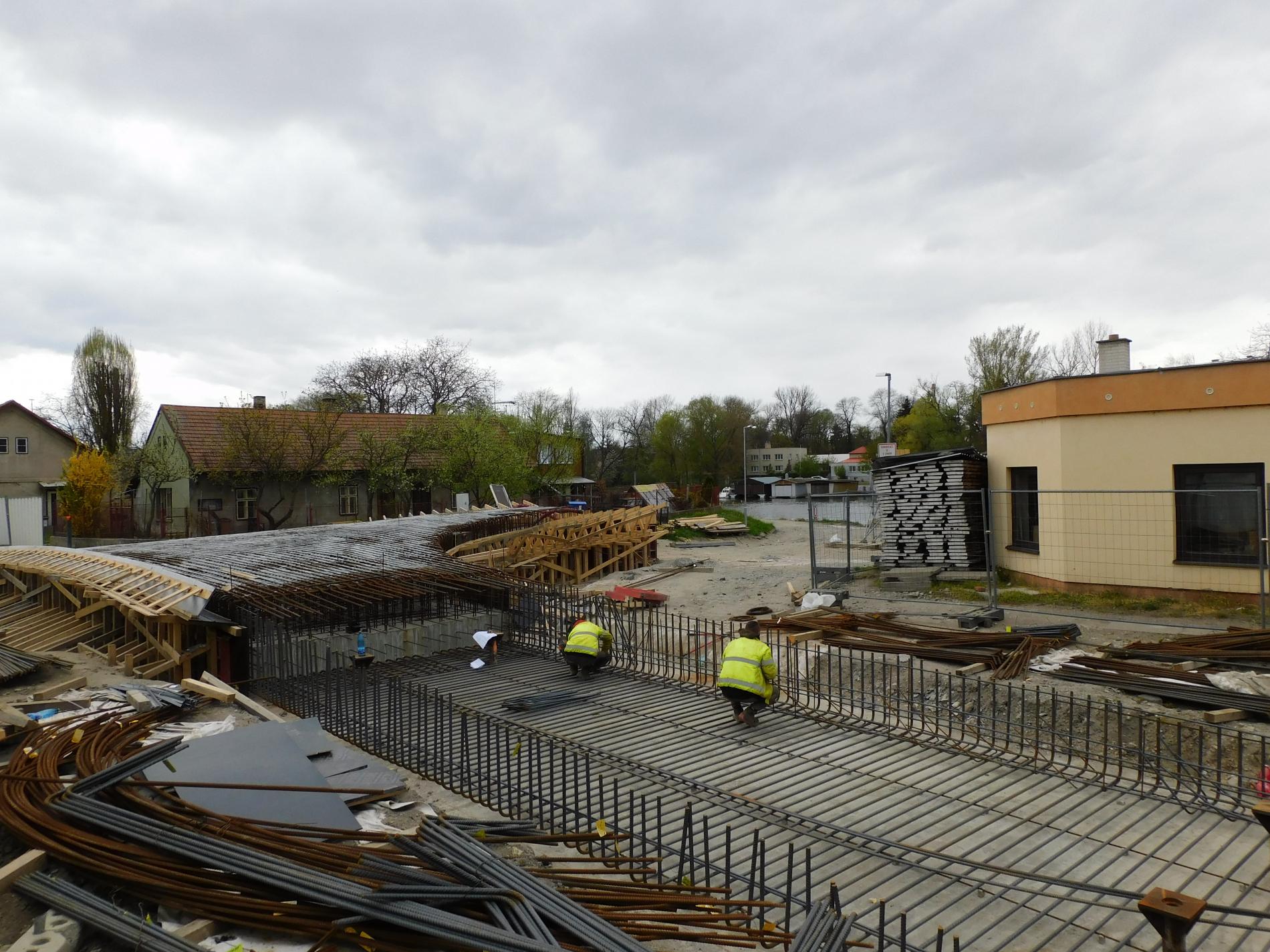

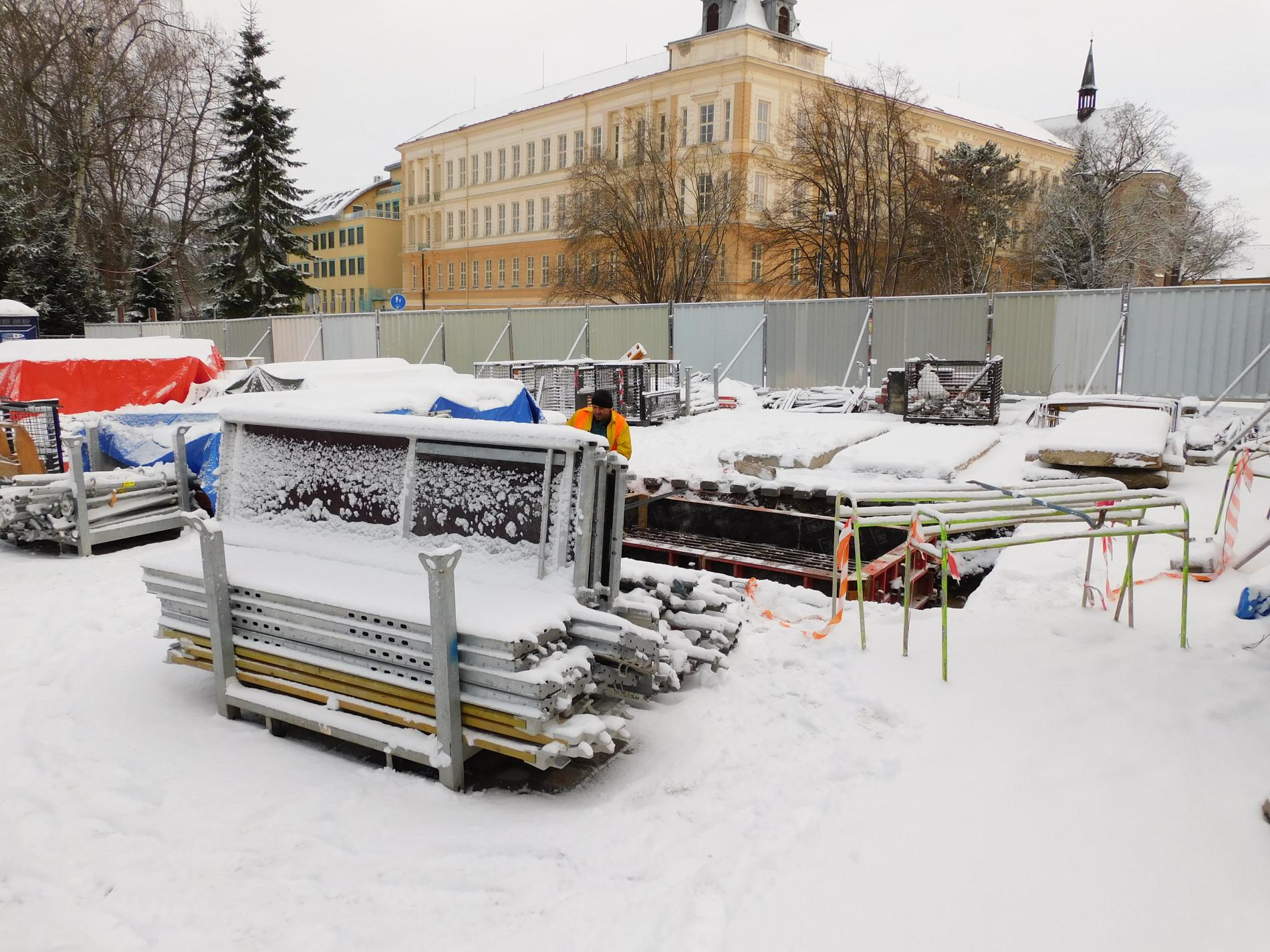

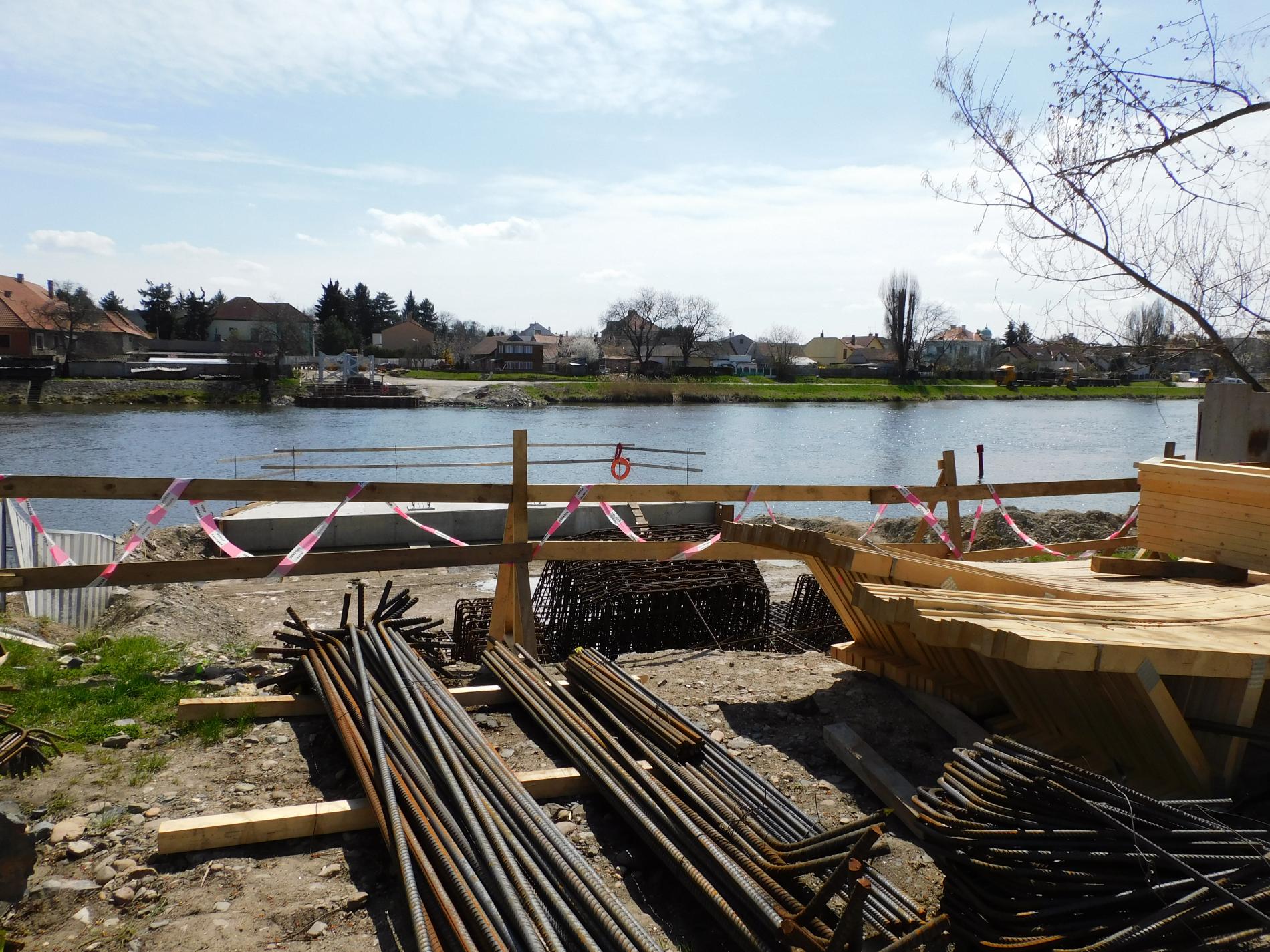

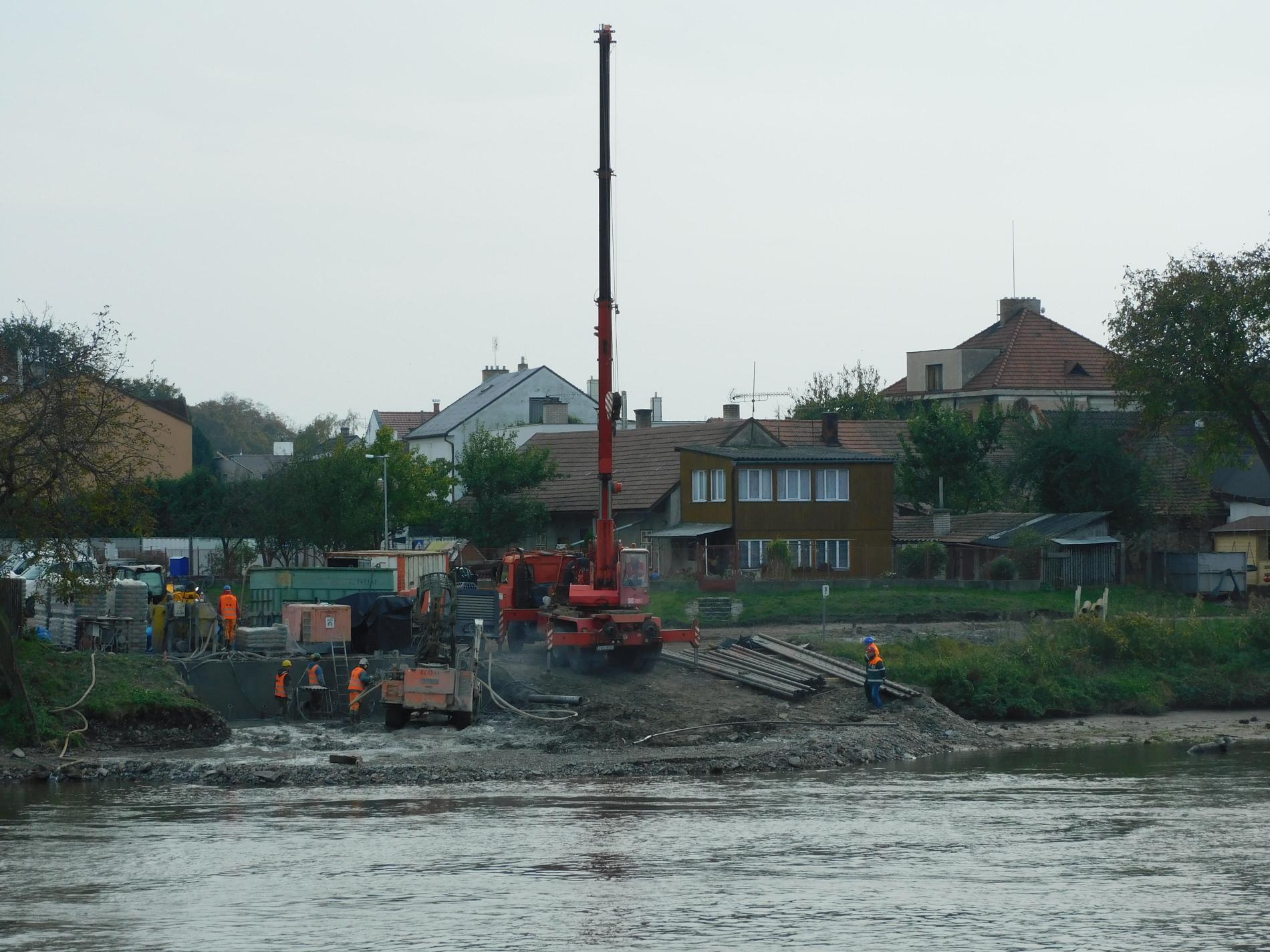

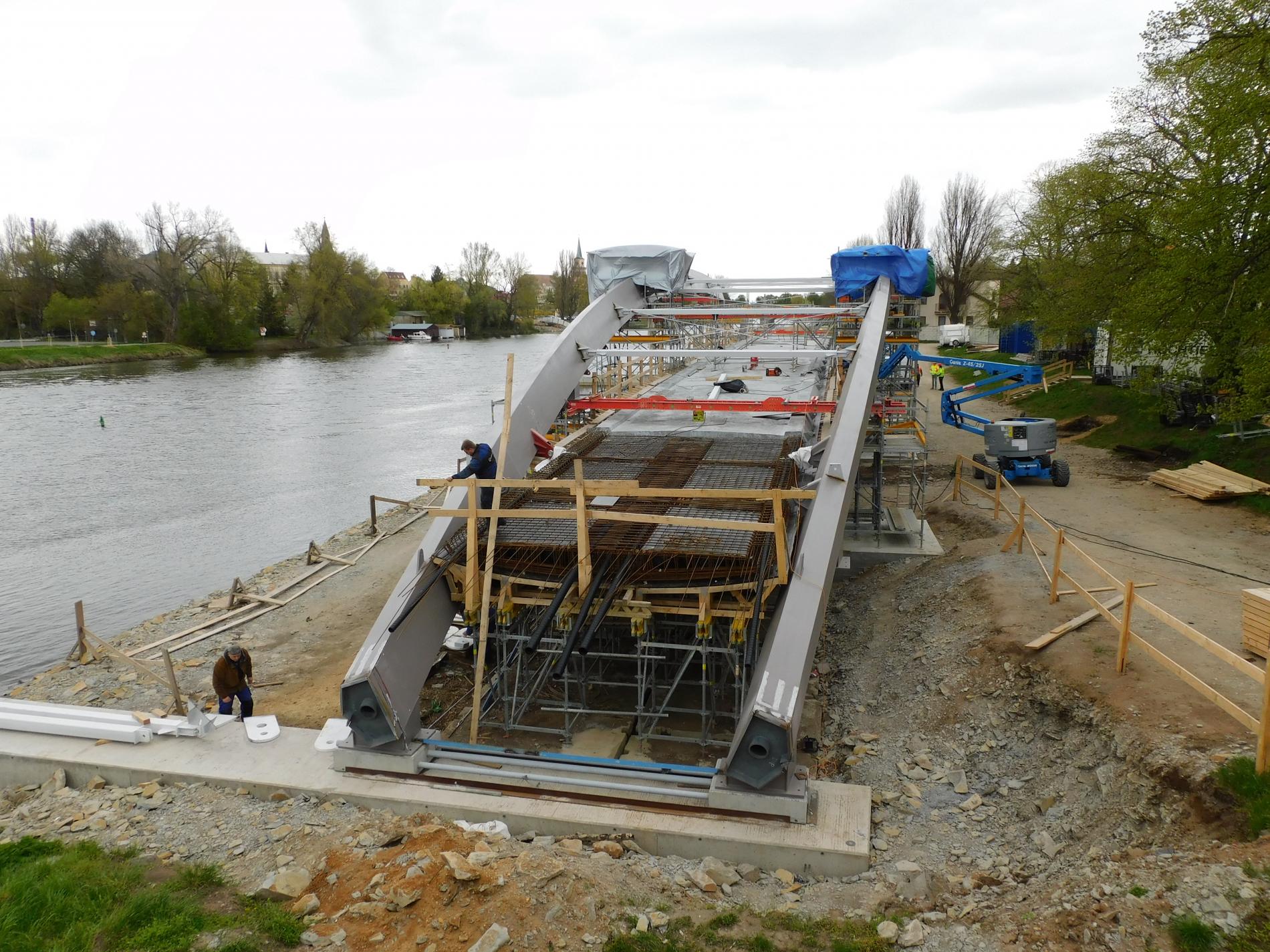

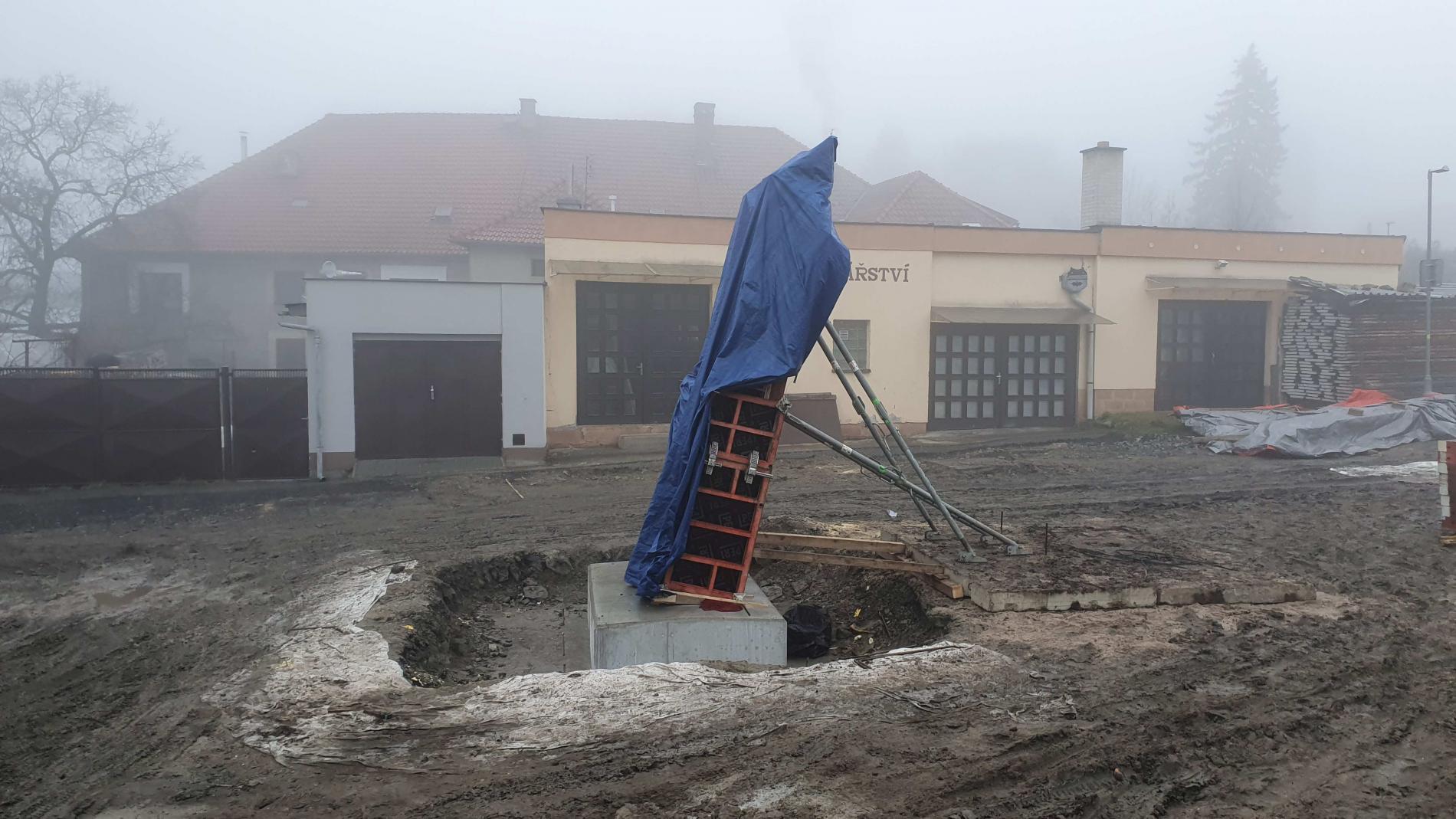

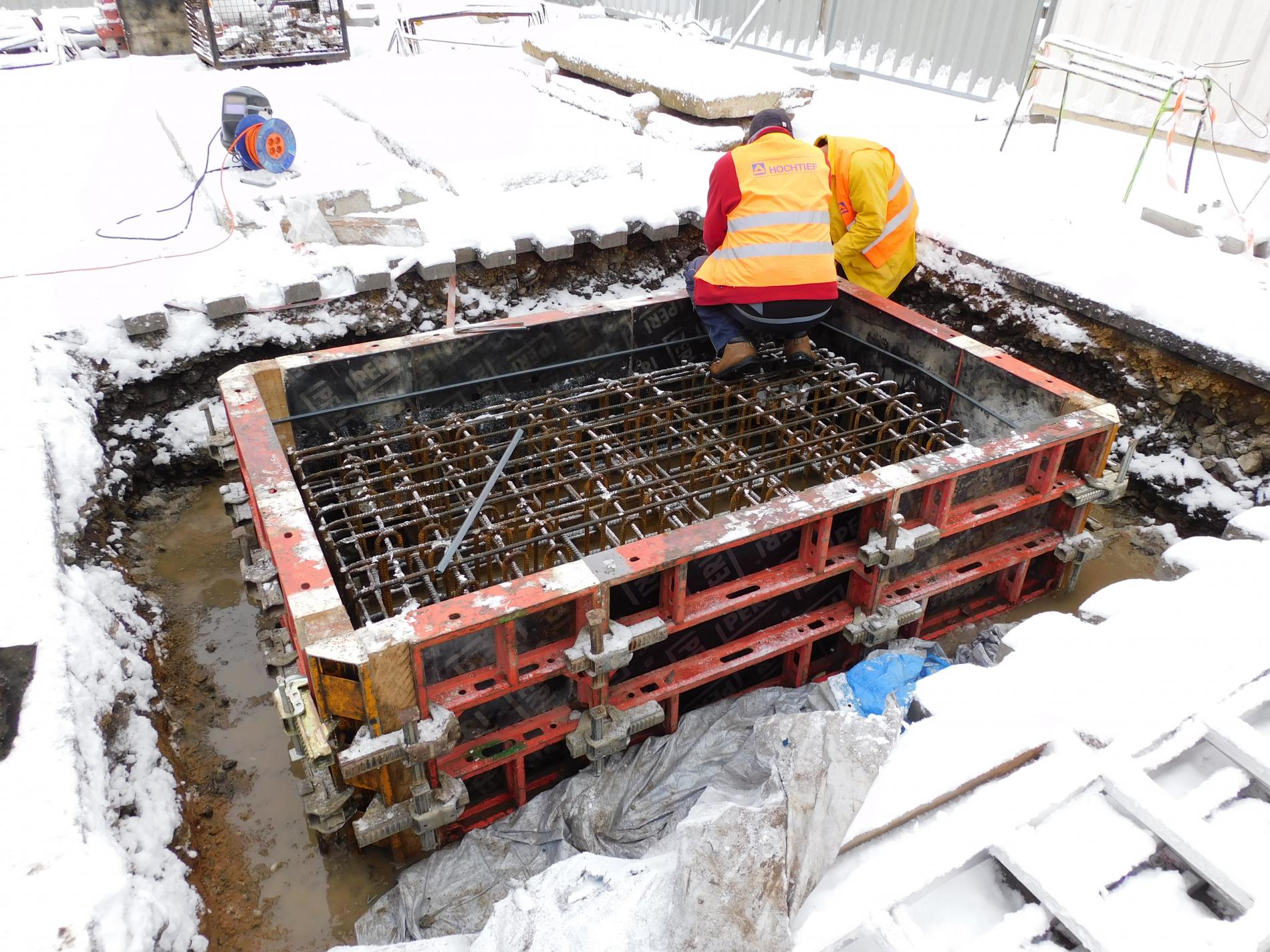

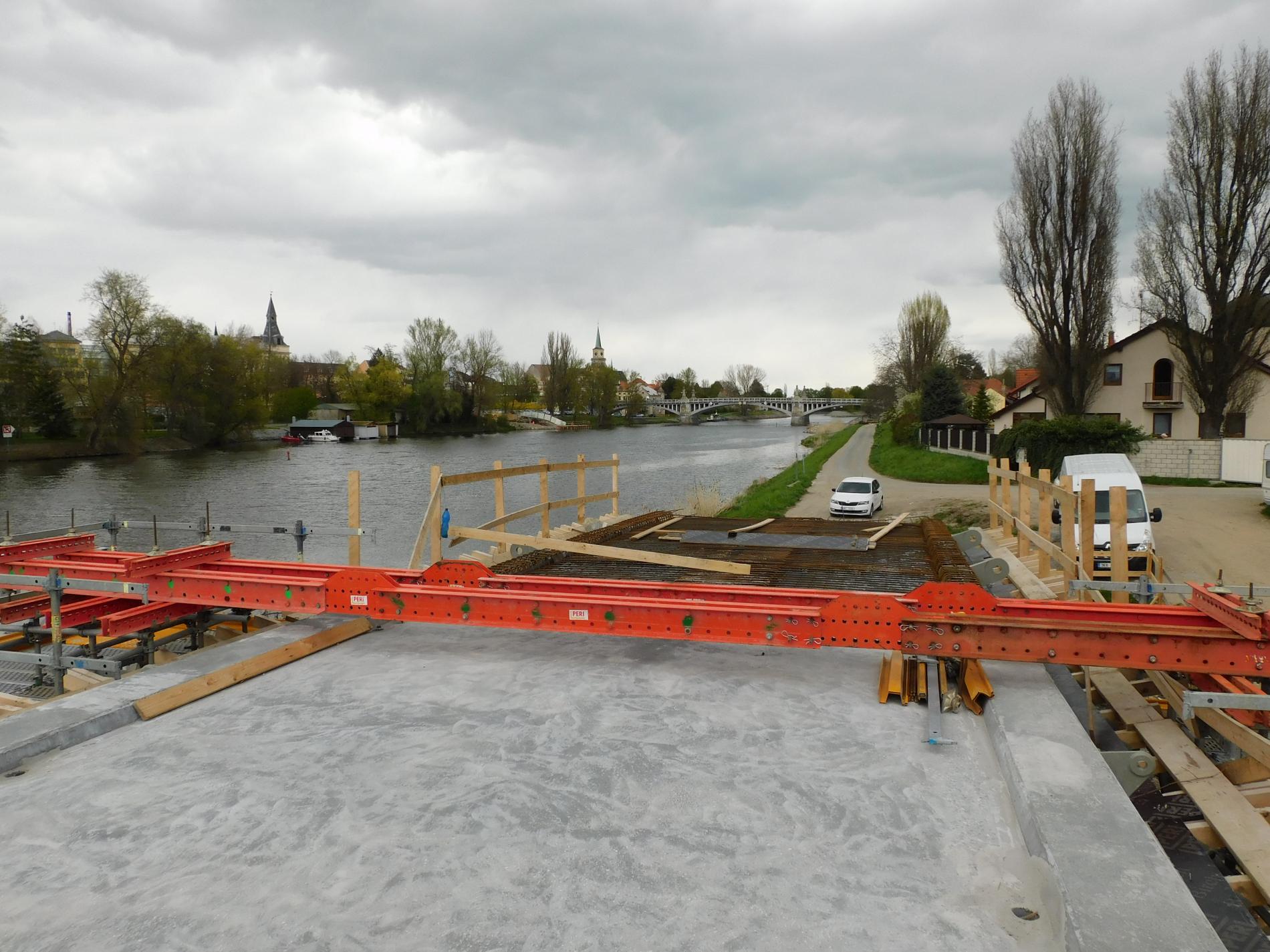

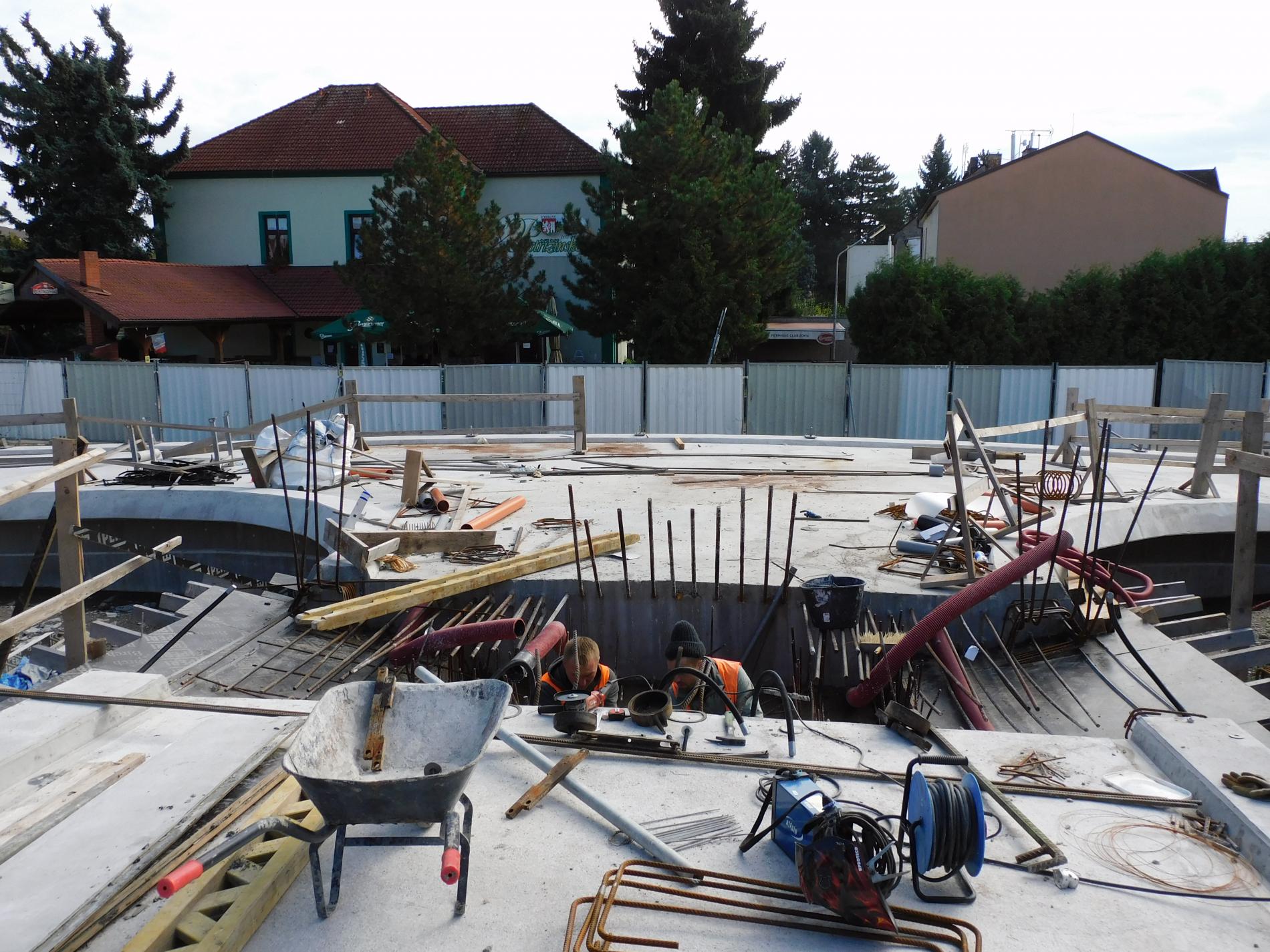

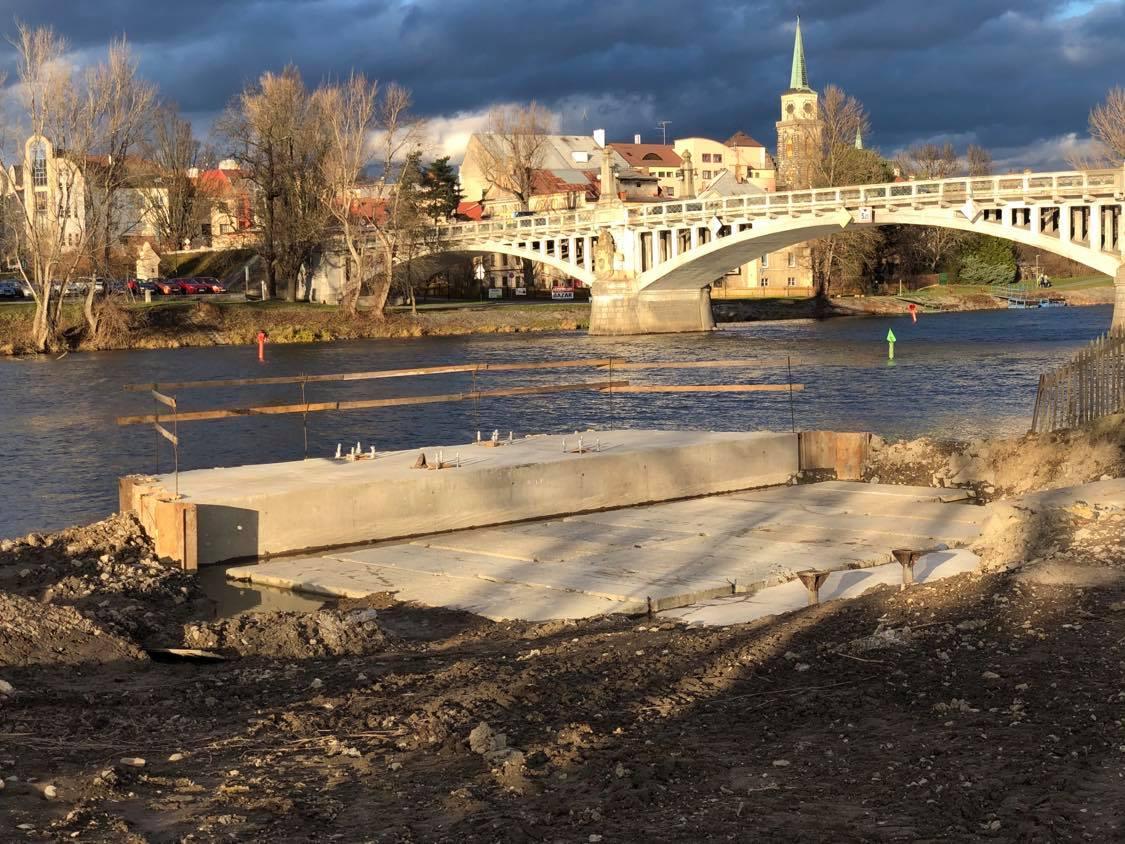

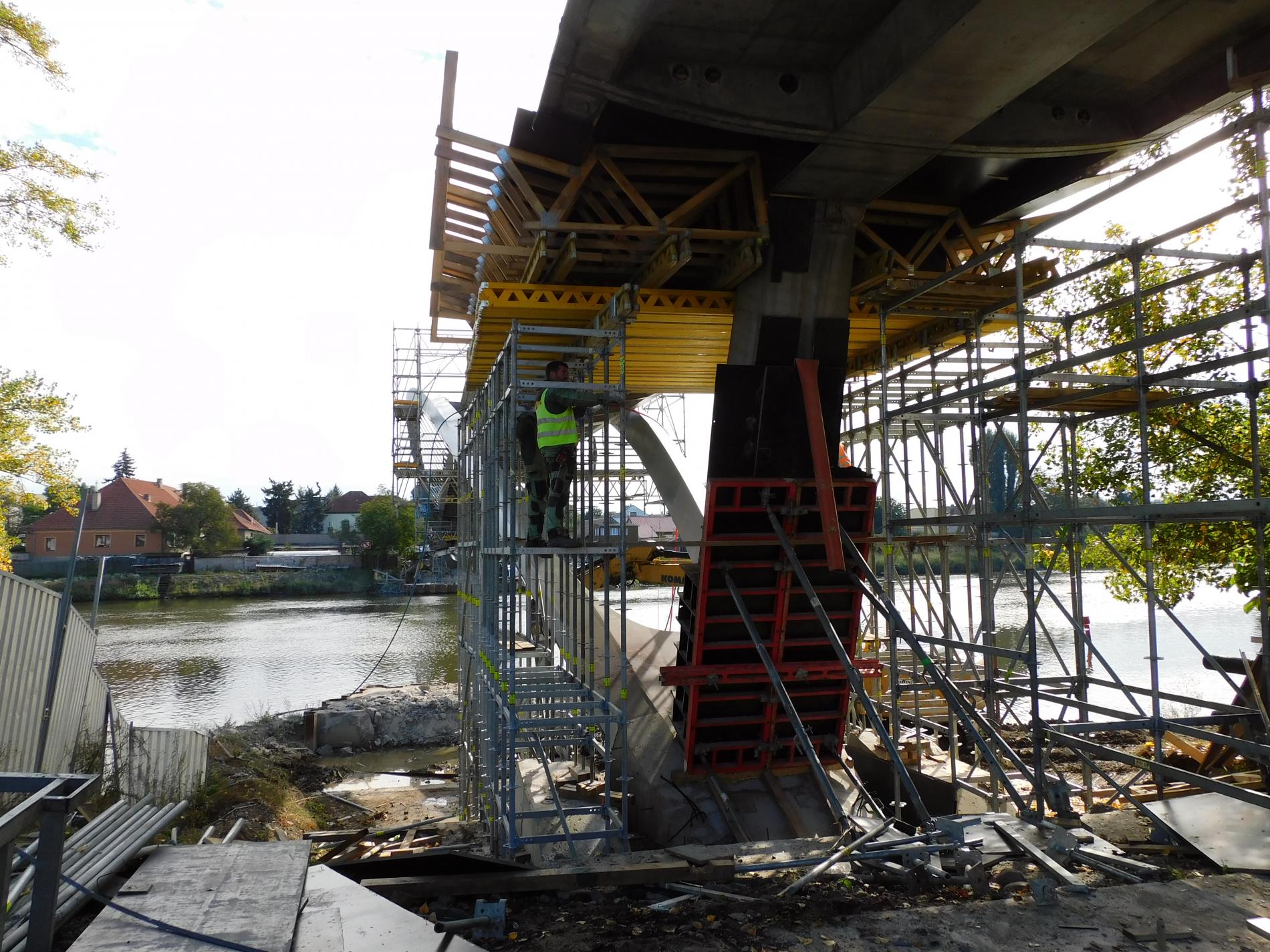

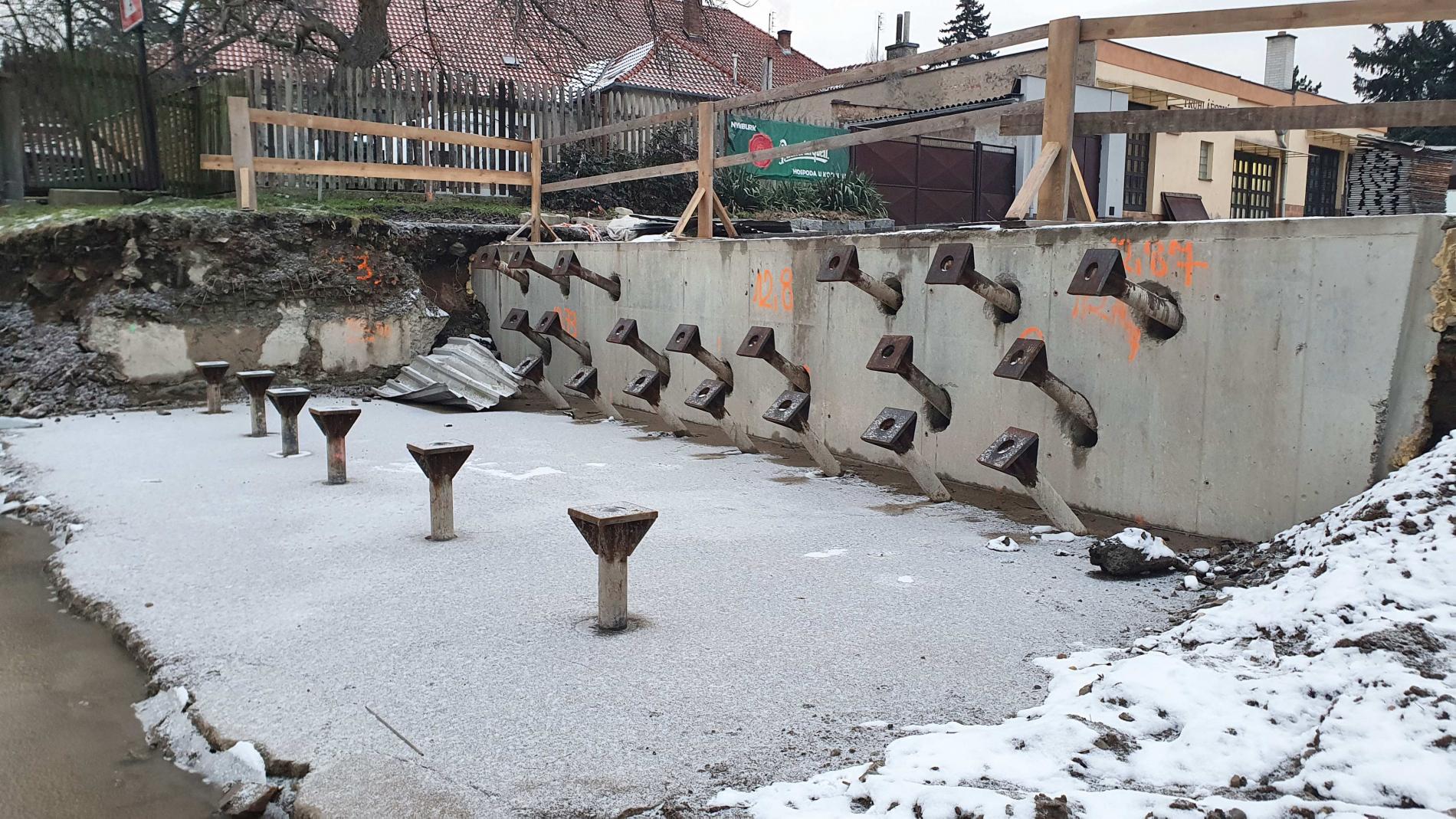

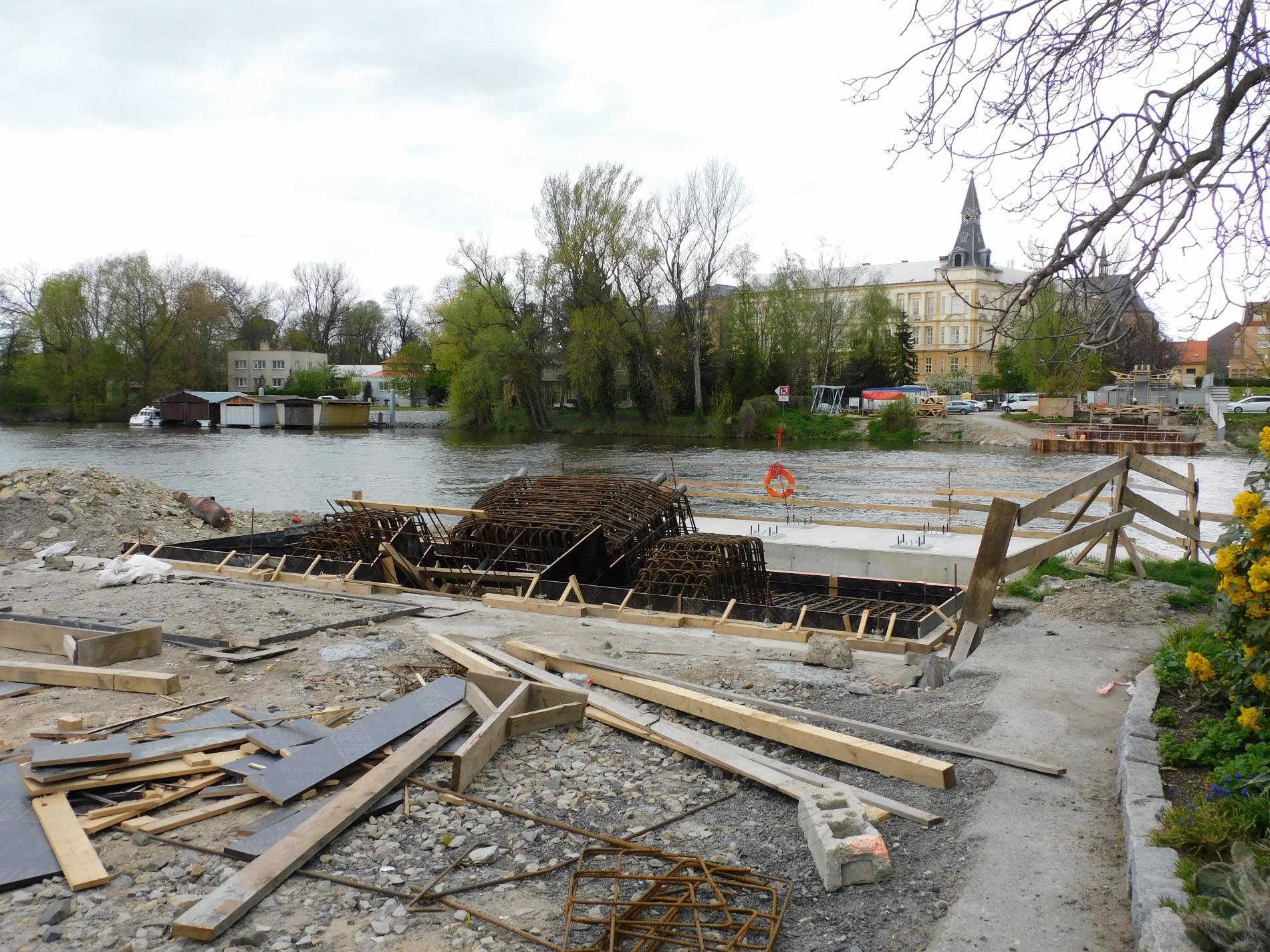

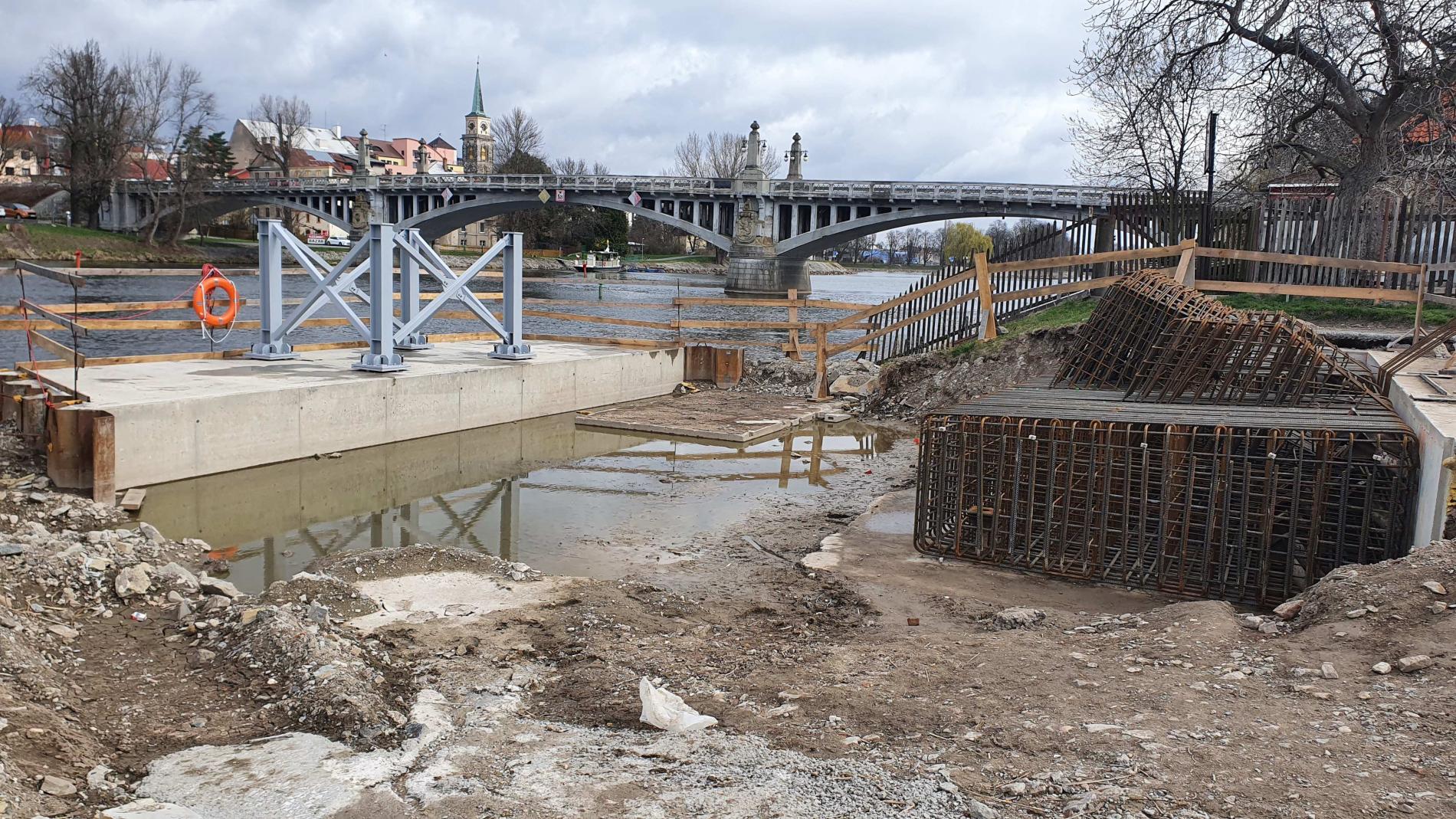

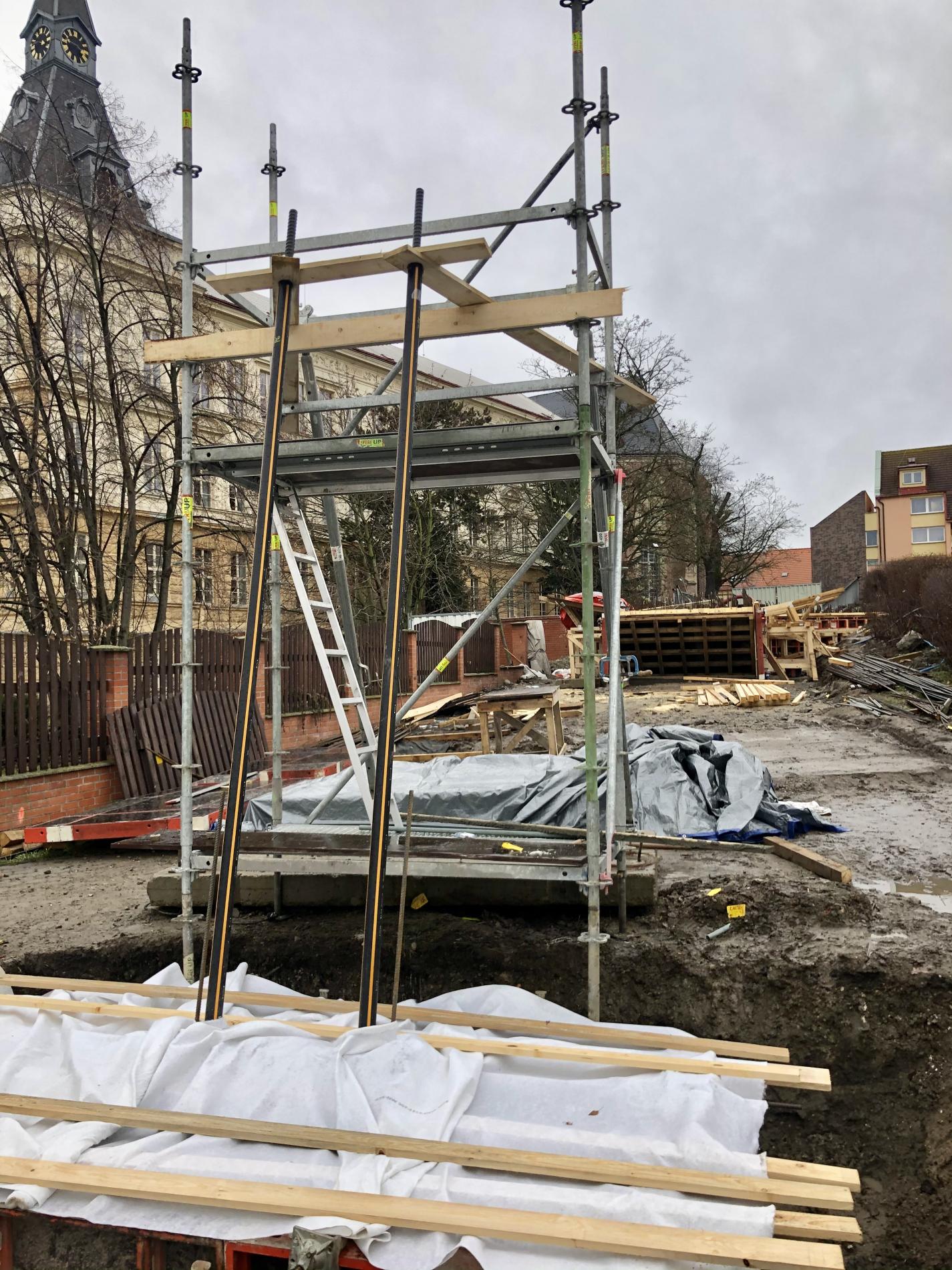

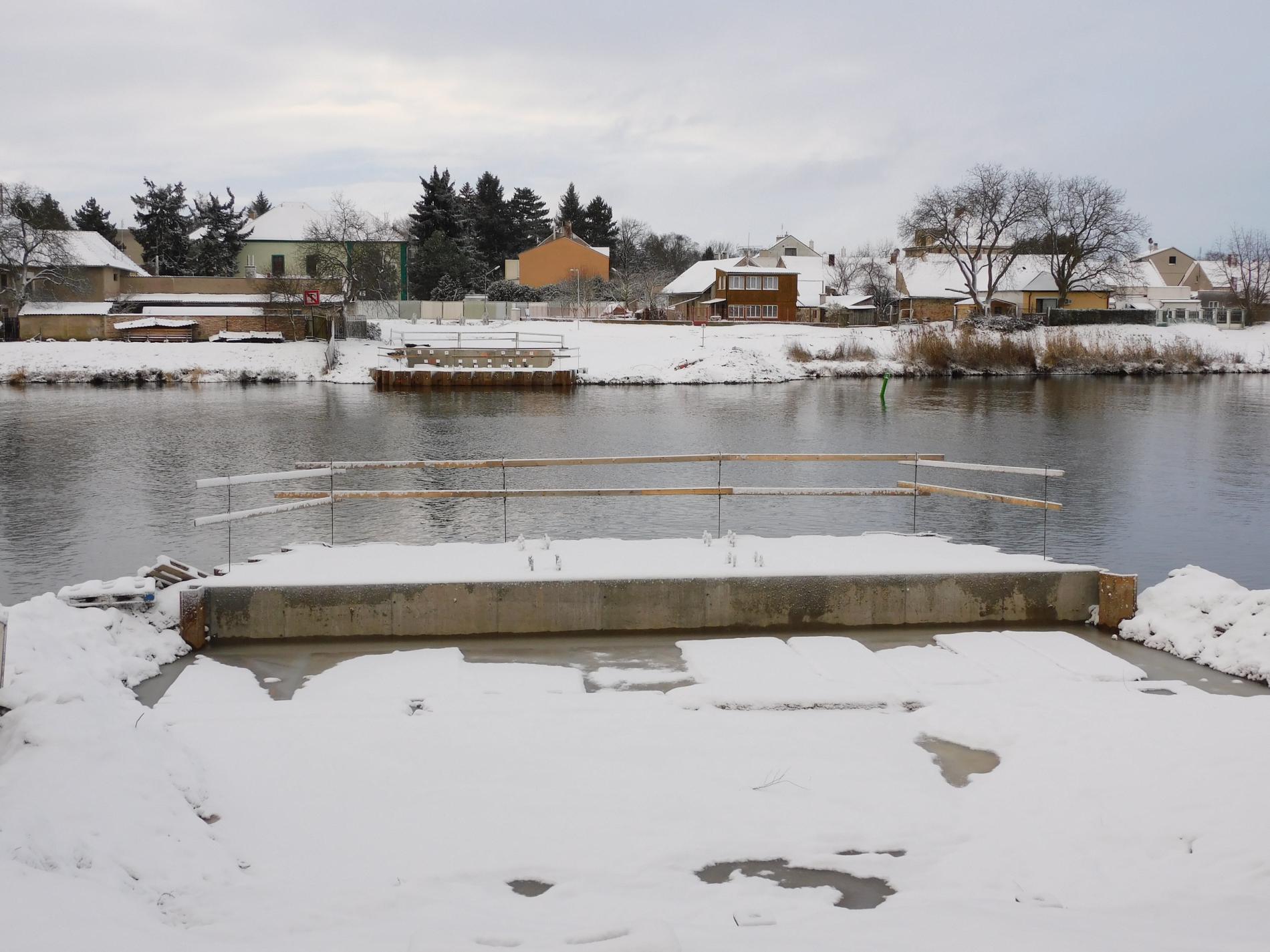

11/2020 – výstavba podpěr Lávky na březích Labe

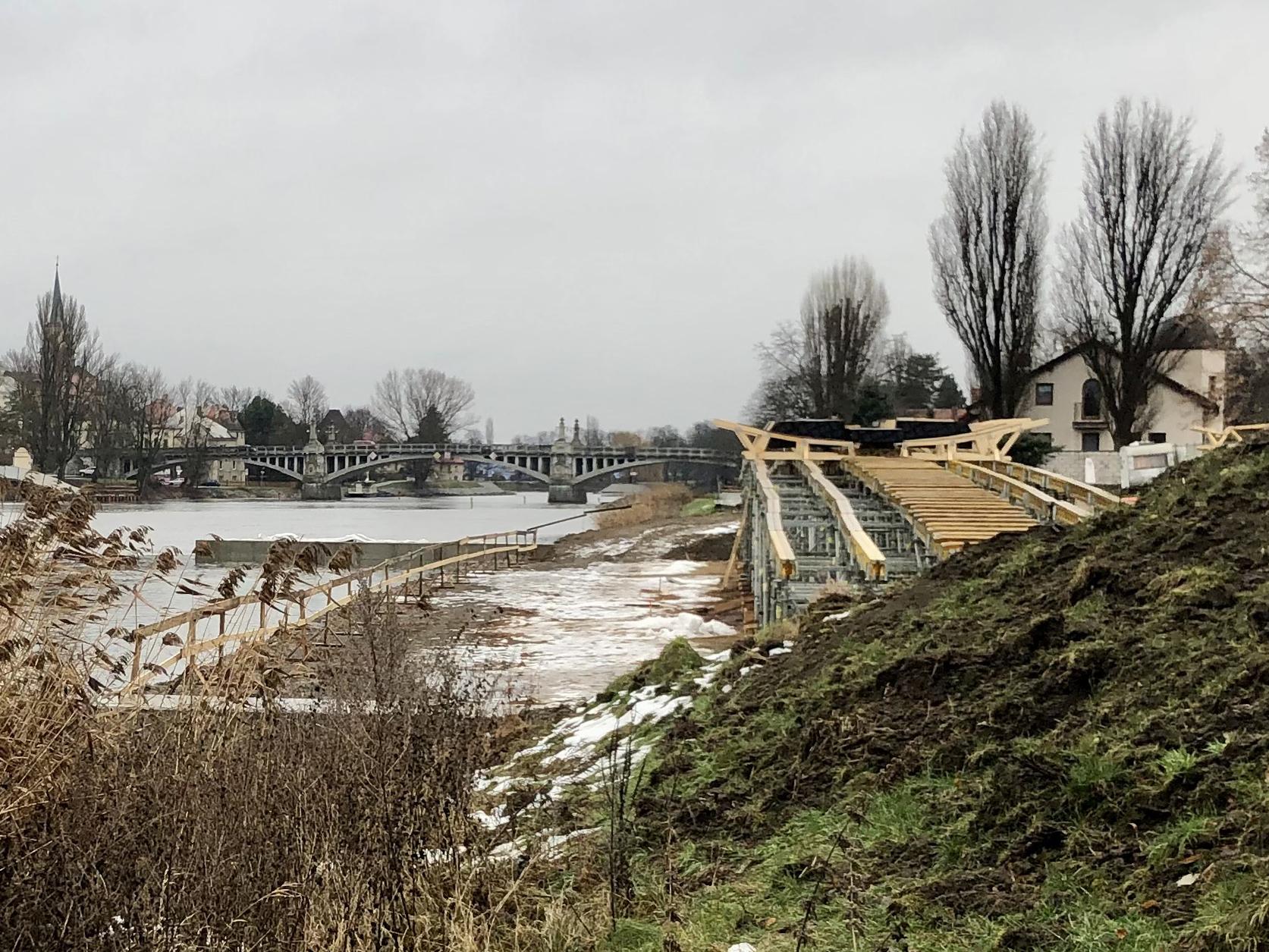

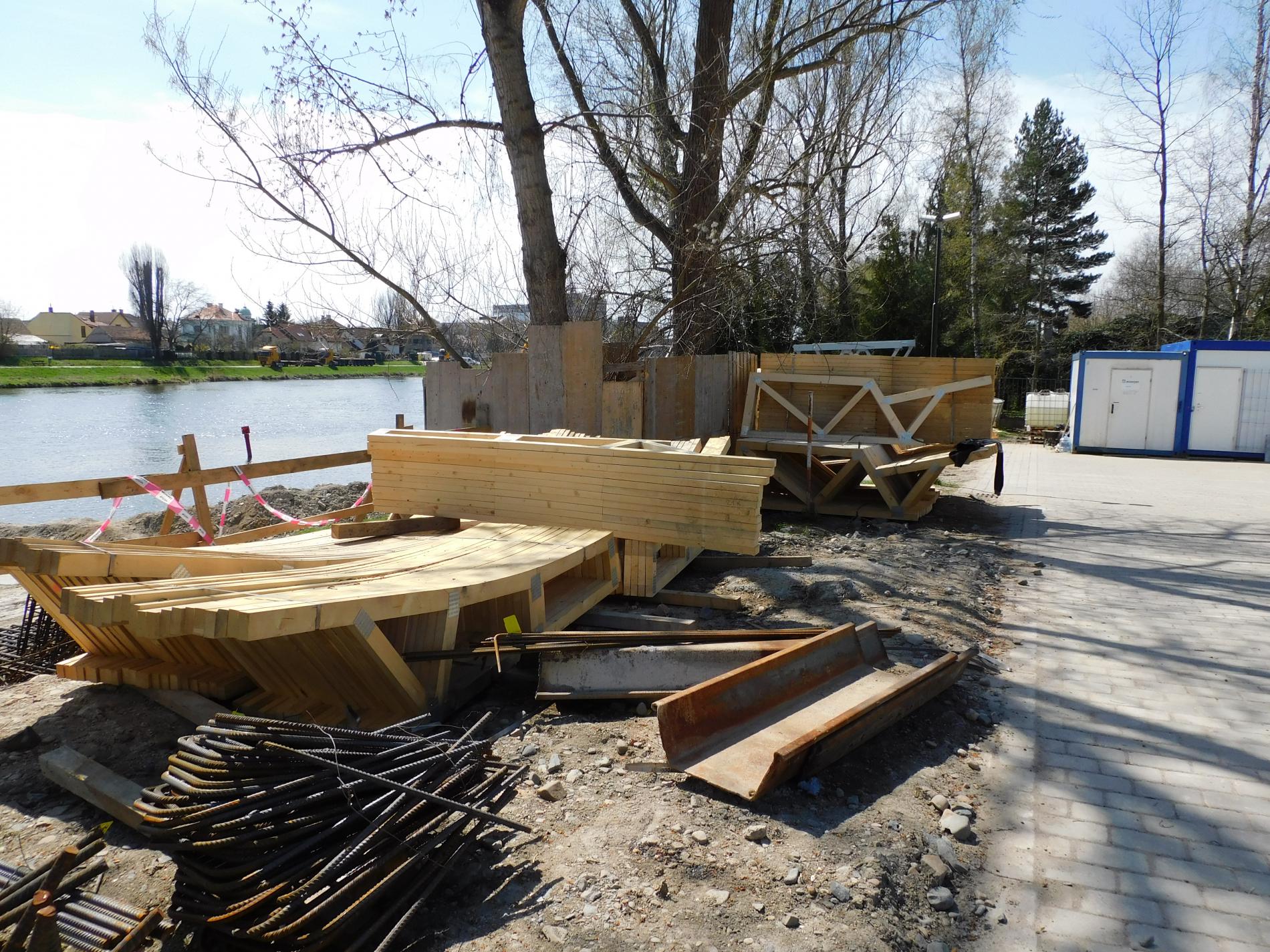

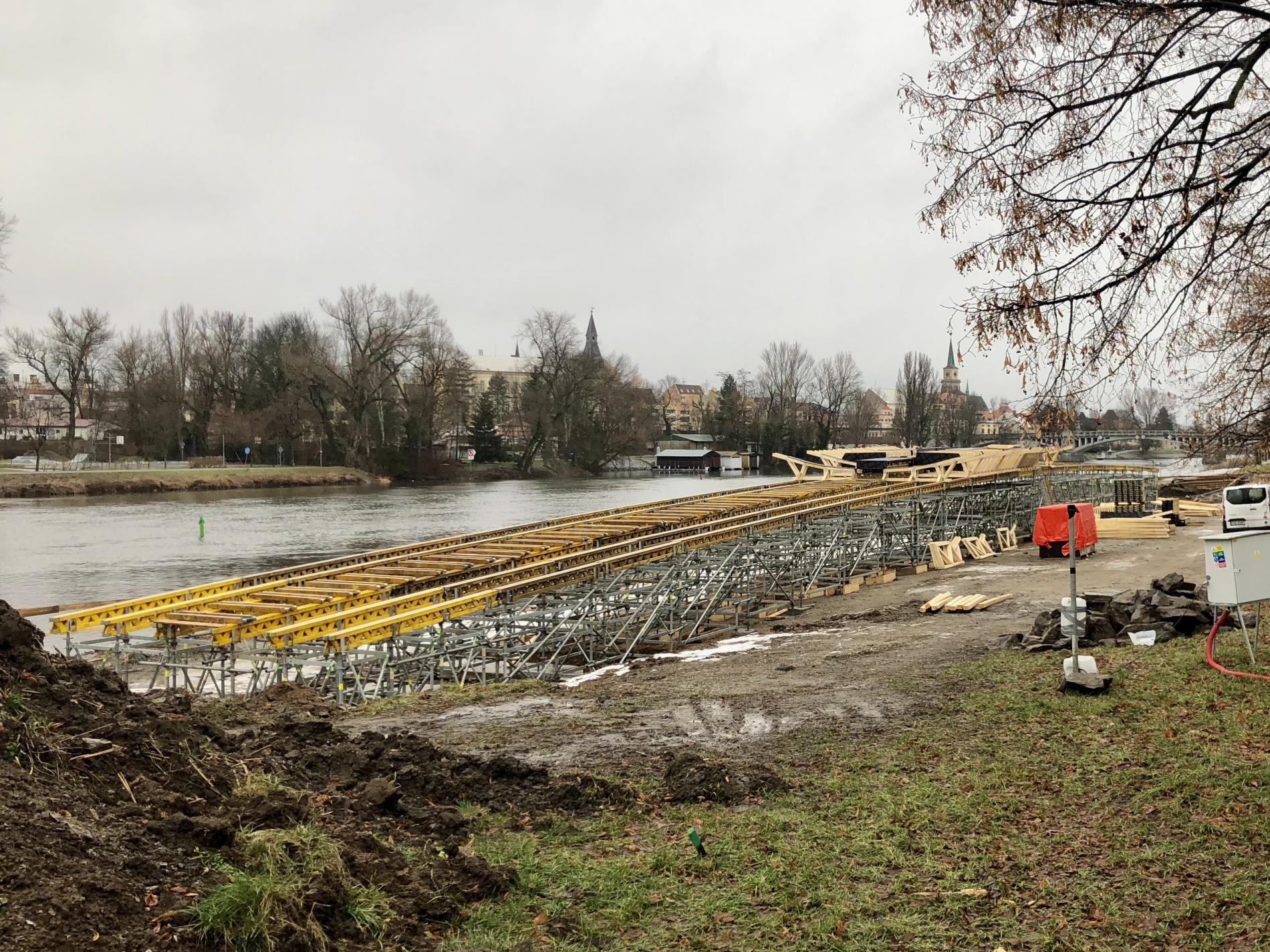

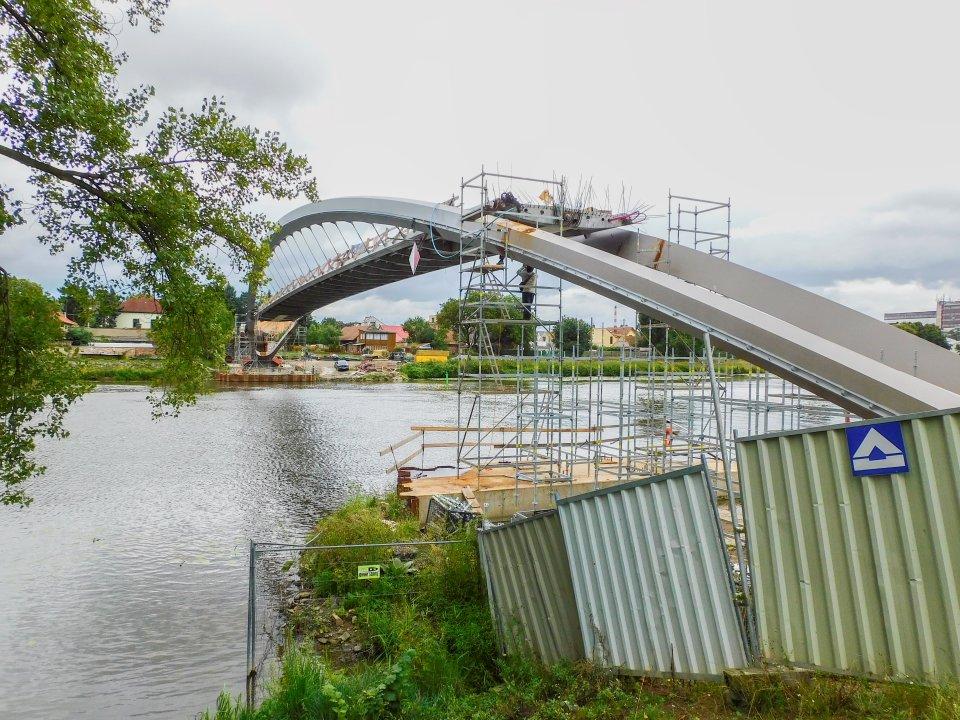

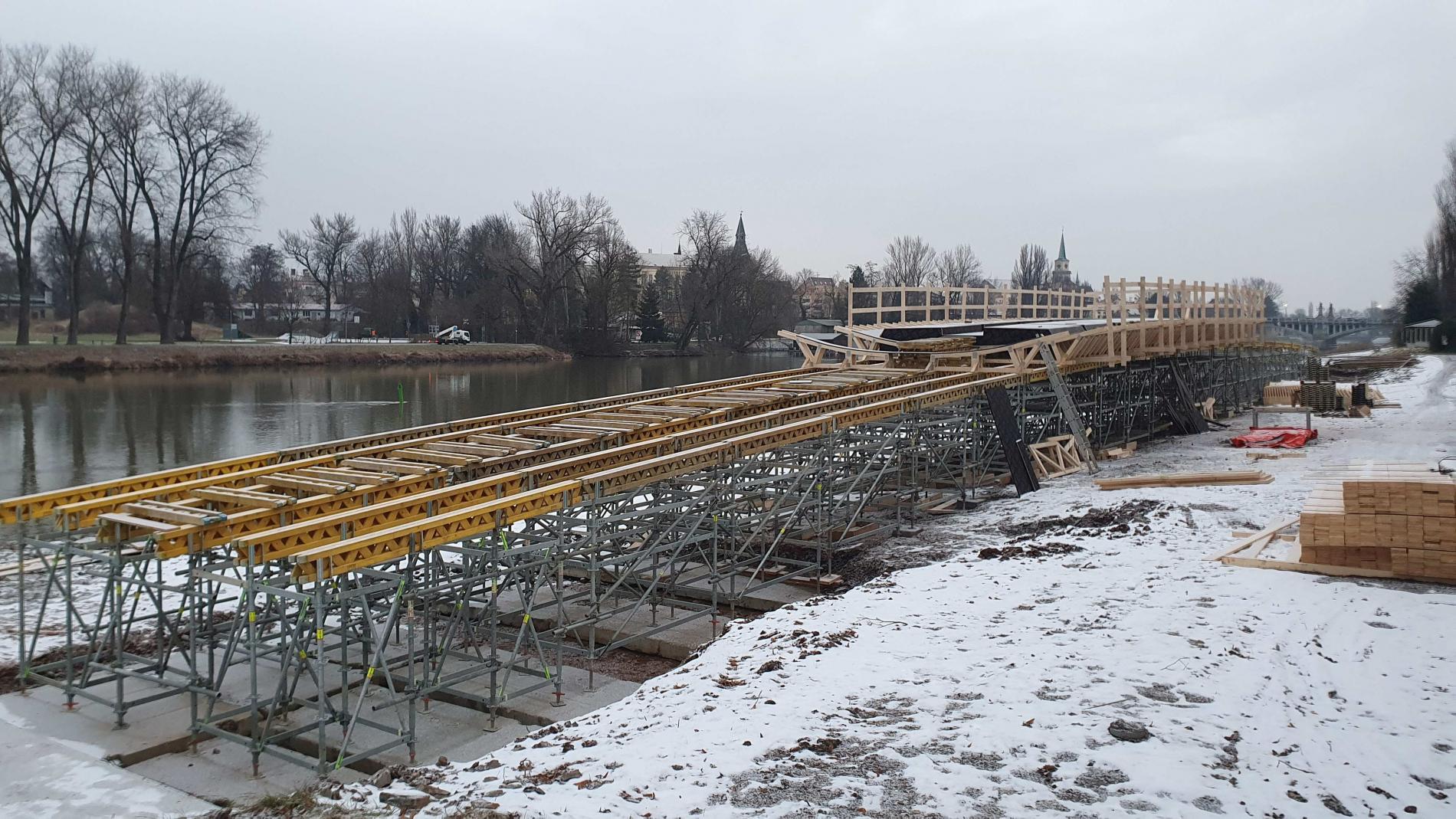

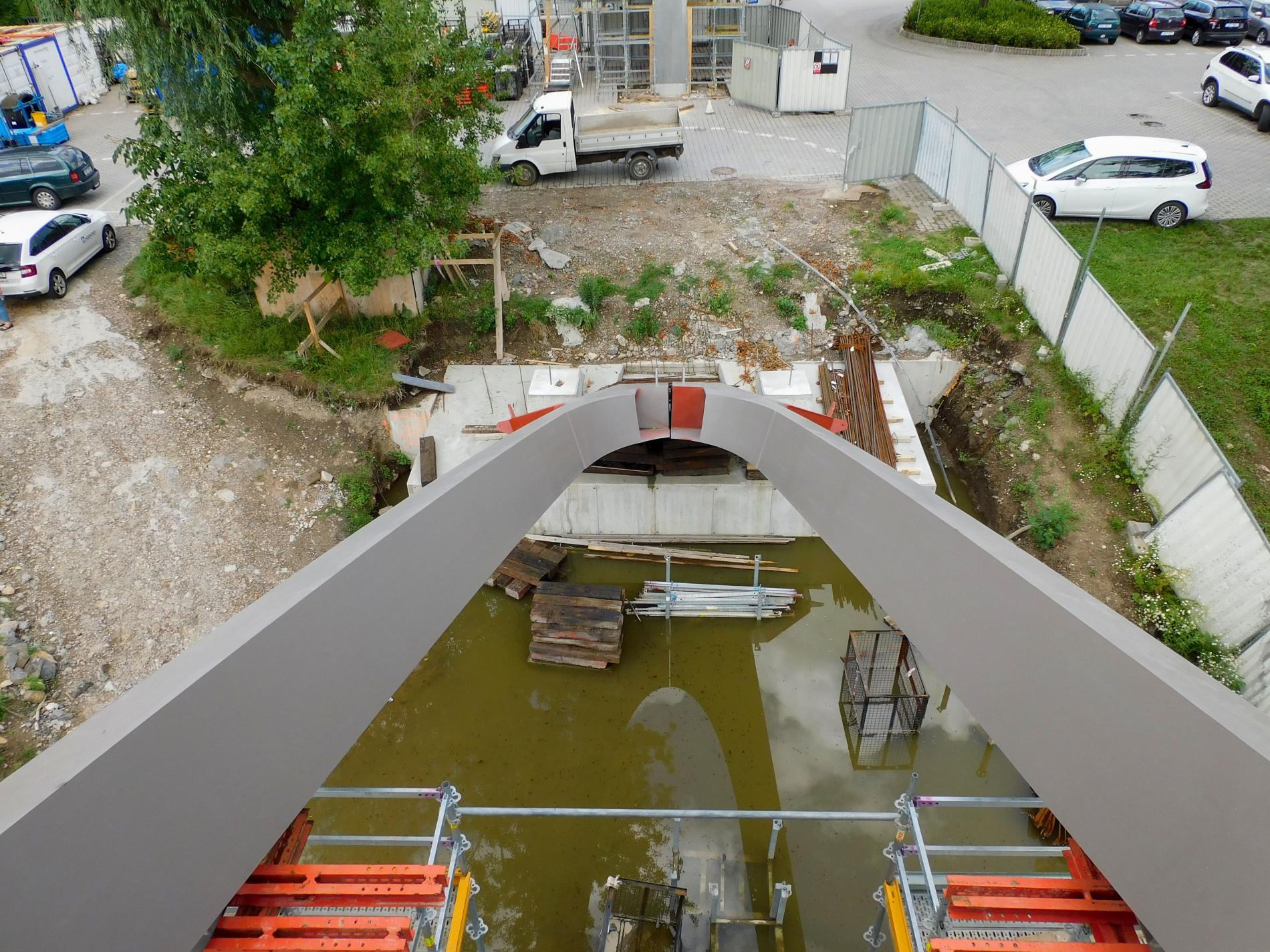

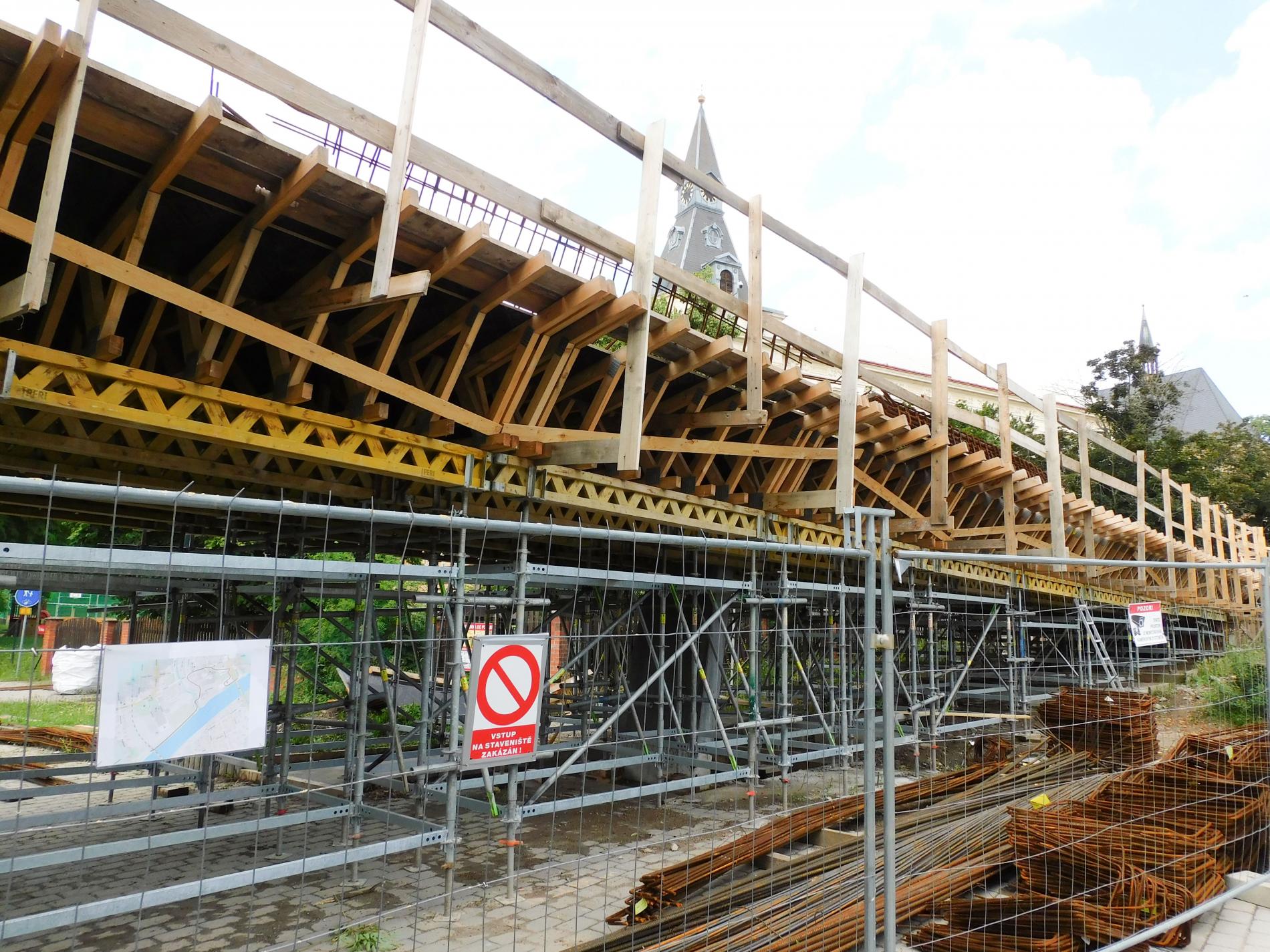

12/2020 – dokončení výstavby podpěr Lávky na březích Labe, příprava rampy pro montáž oblouků Lávky

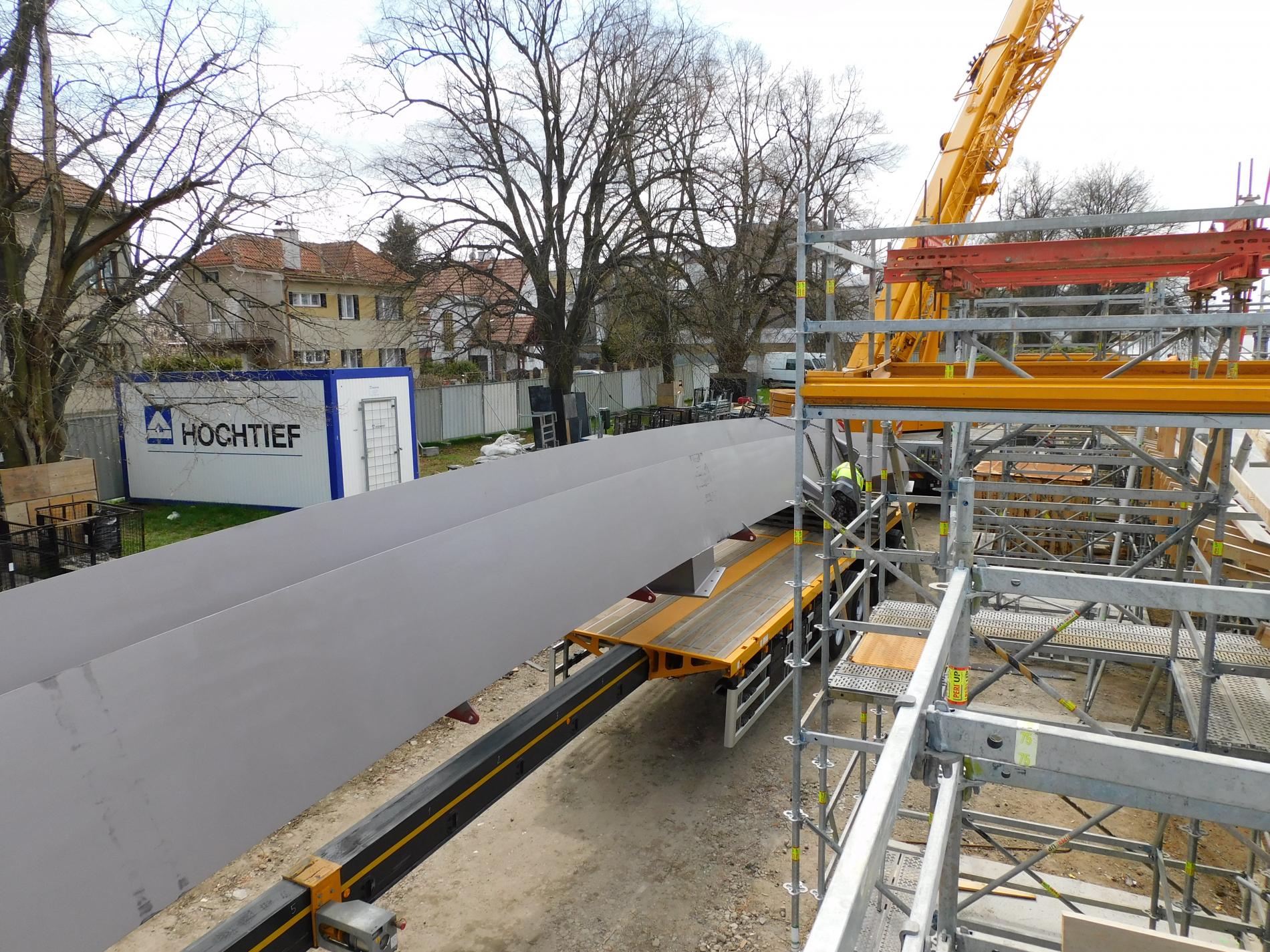

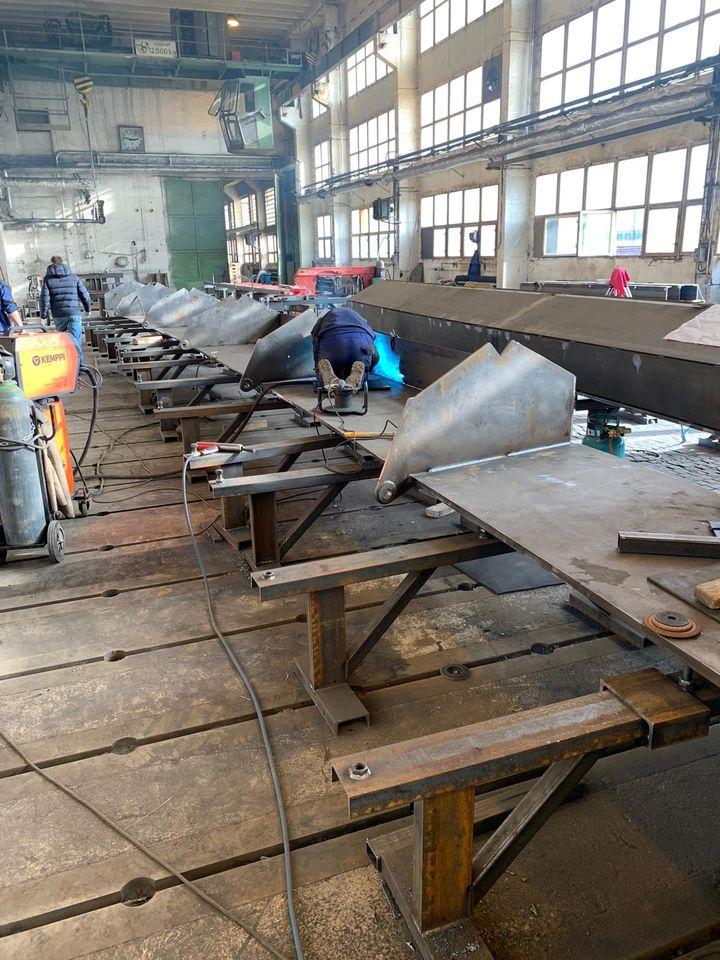

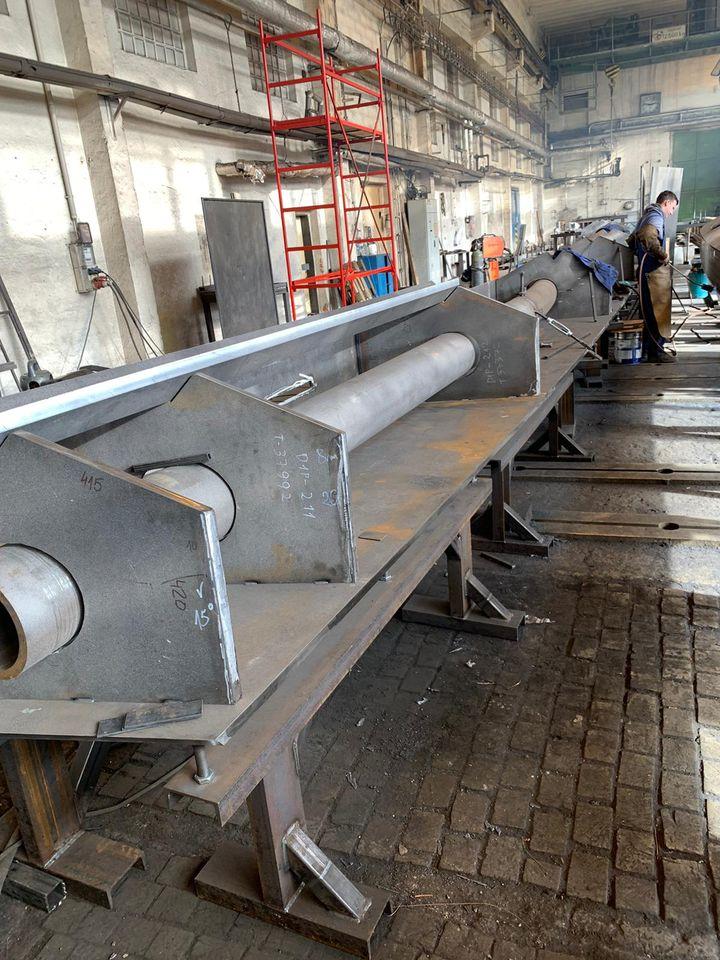

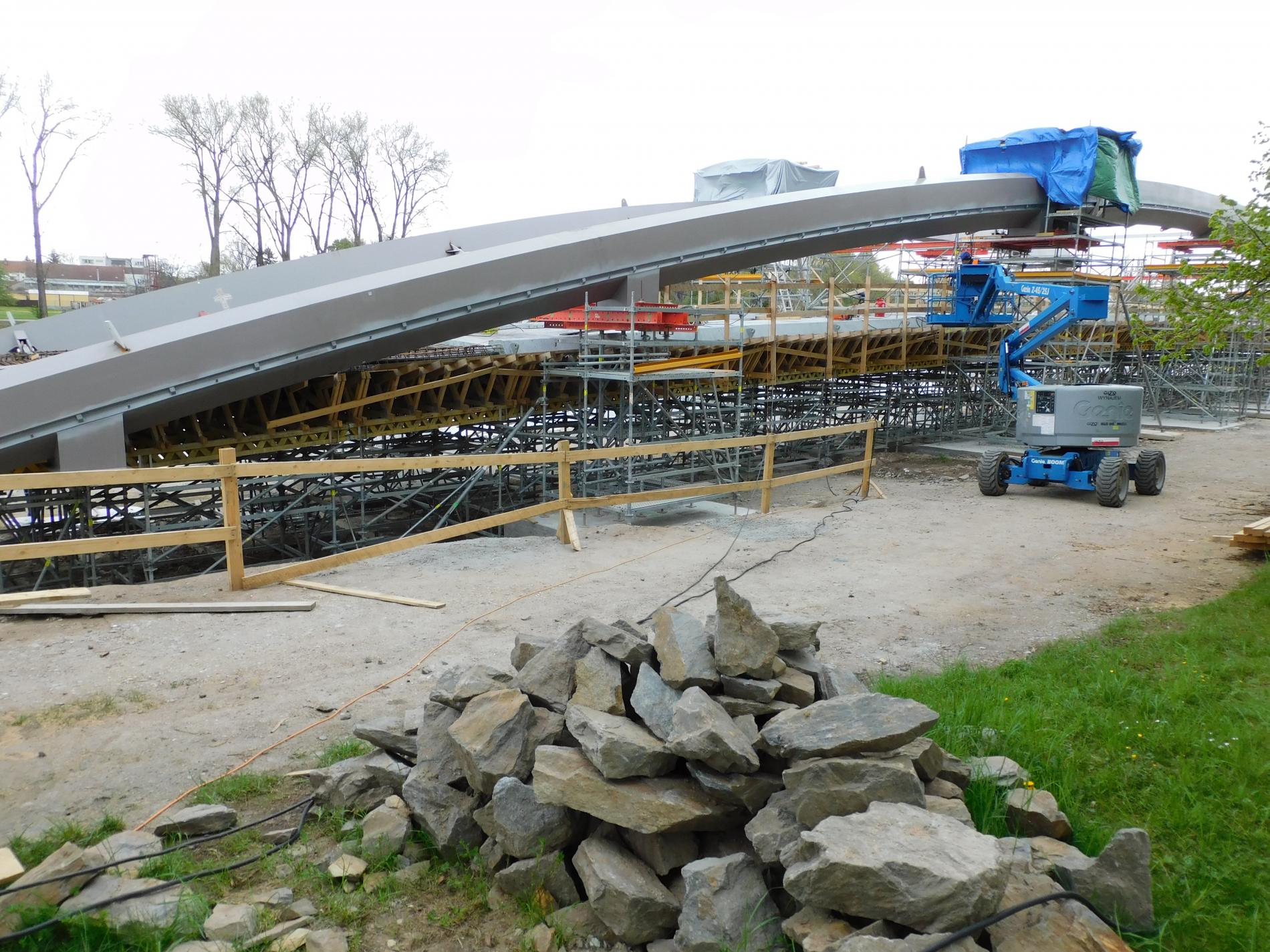

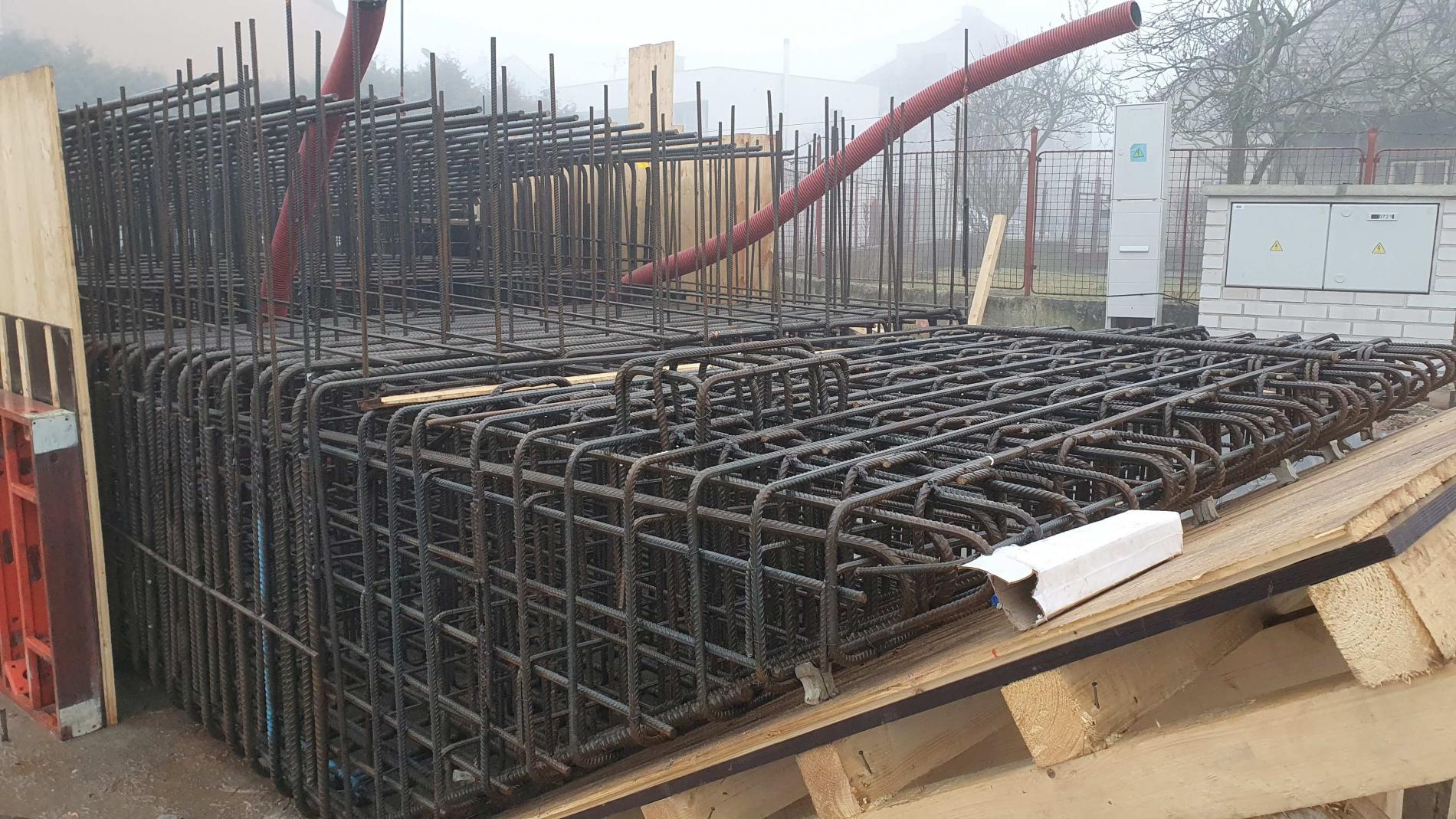

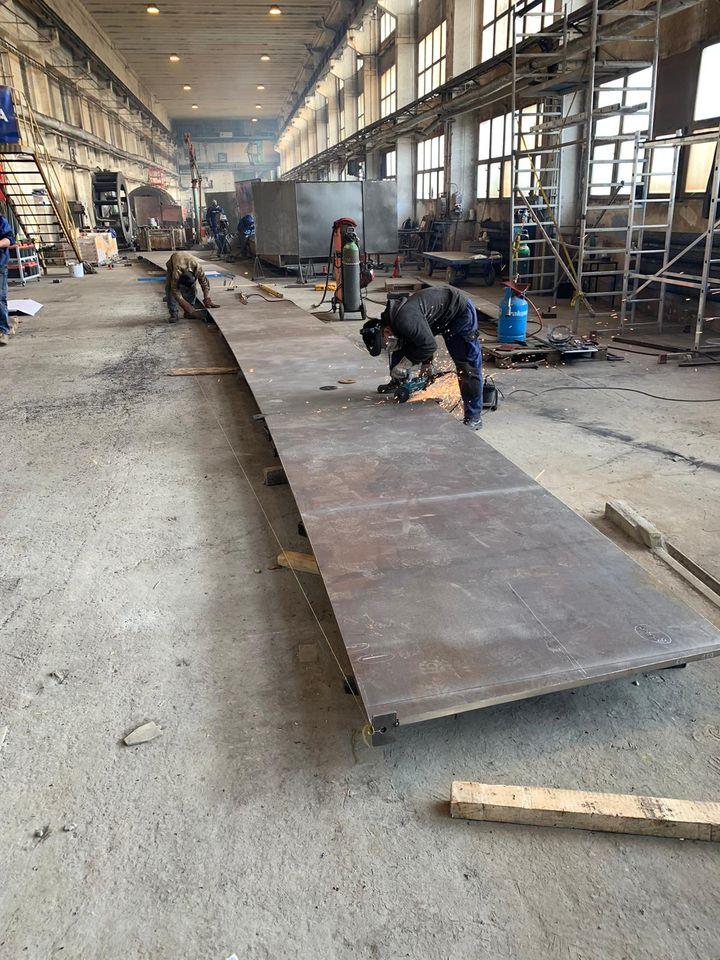

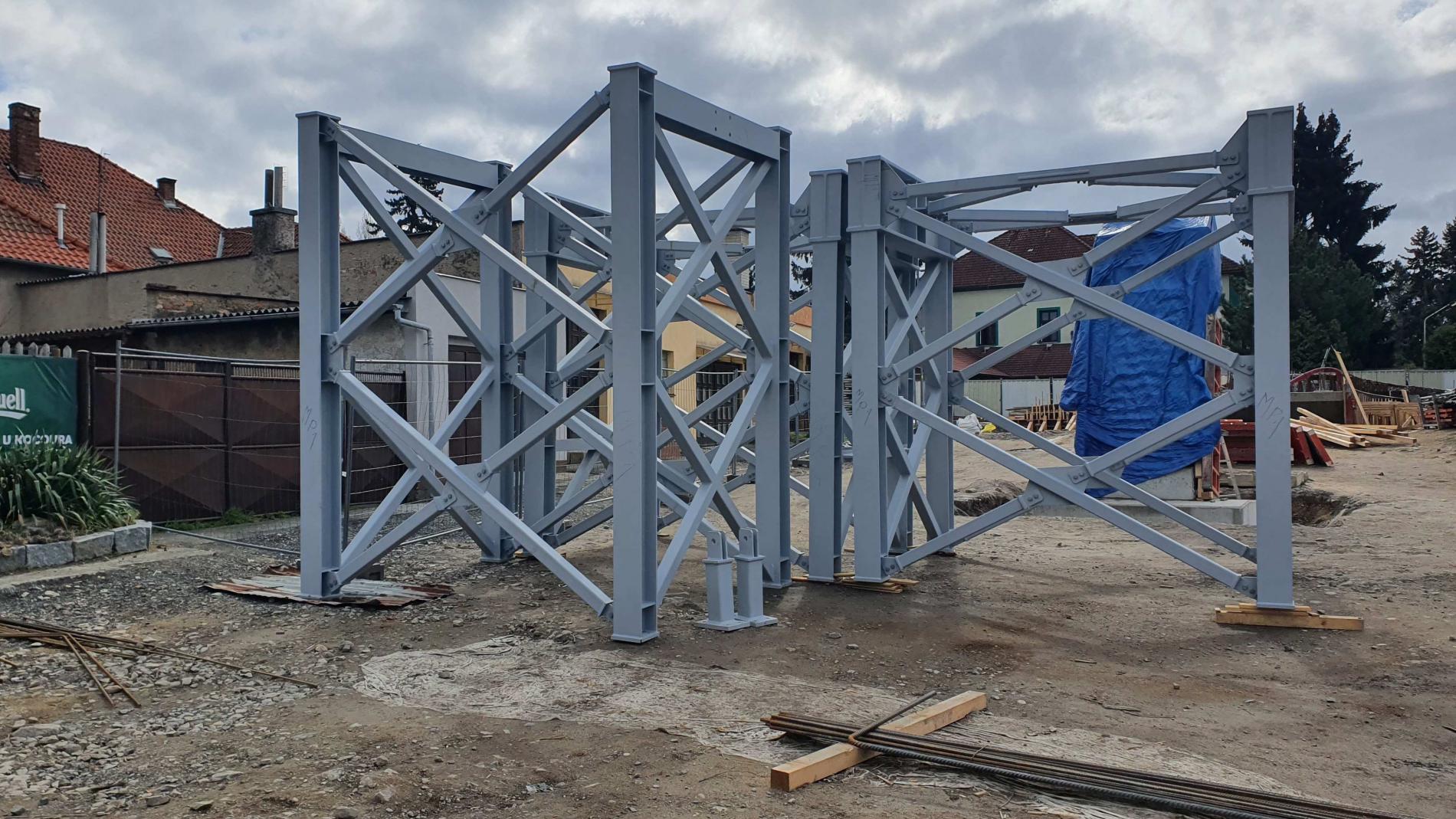

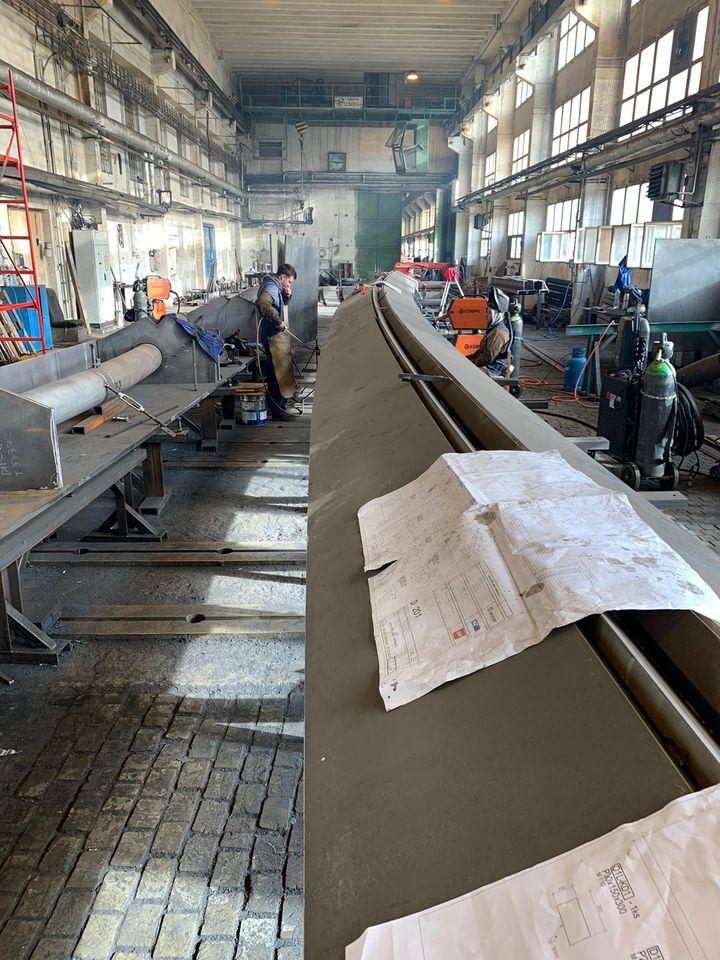

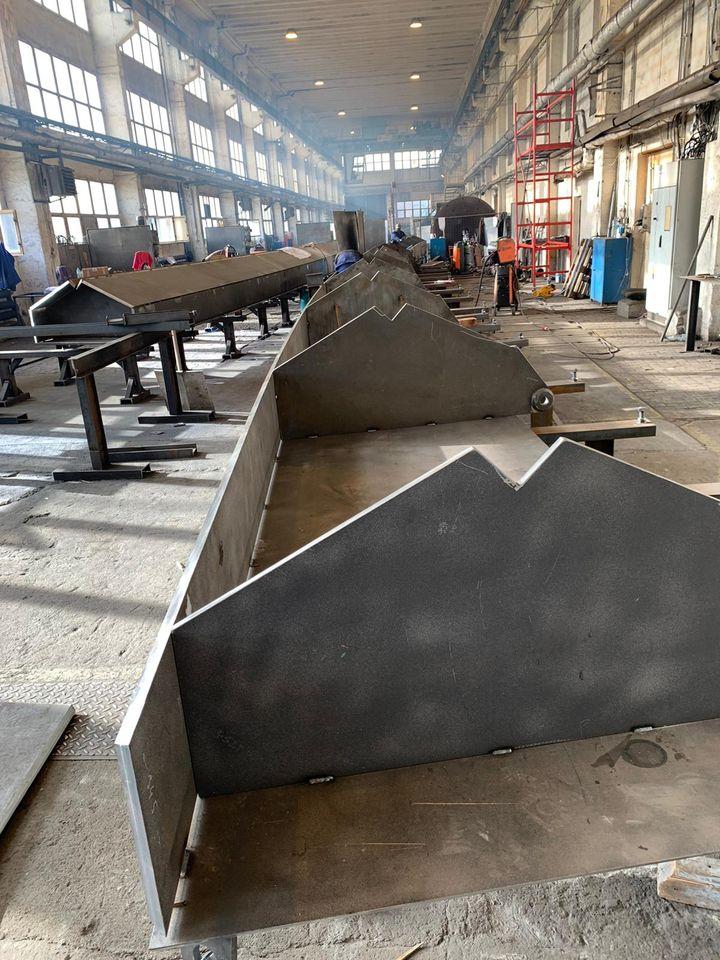

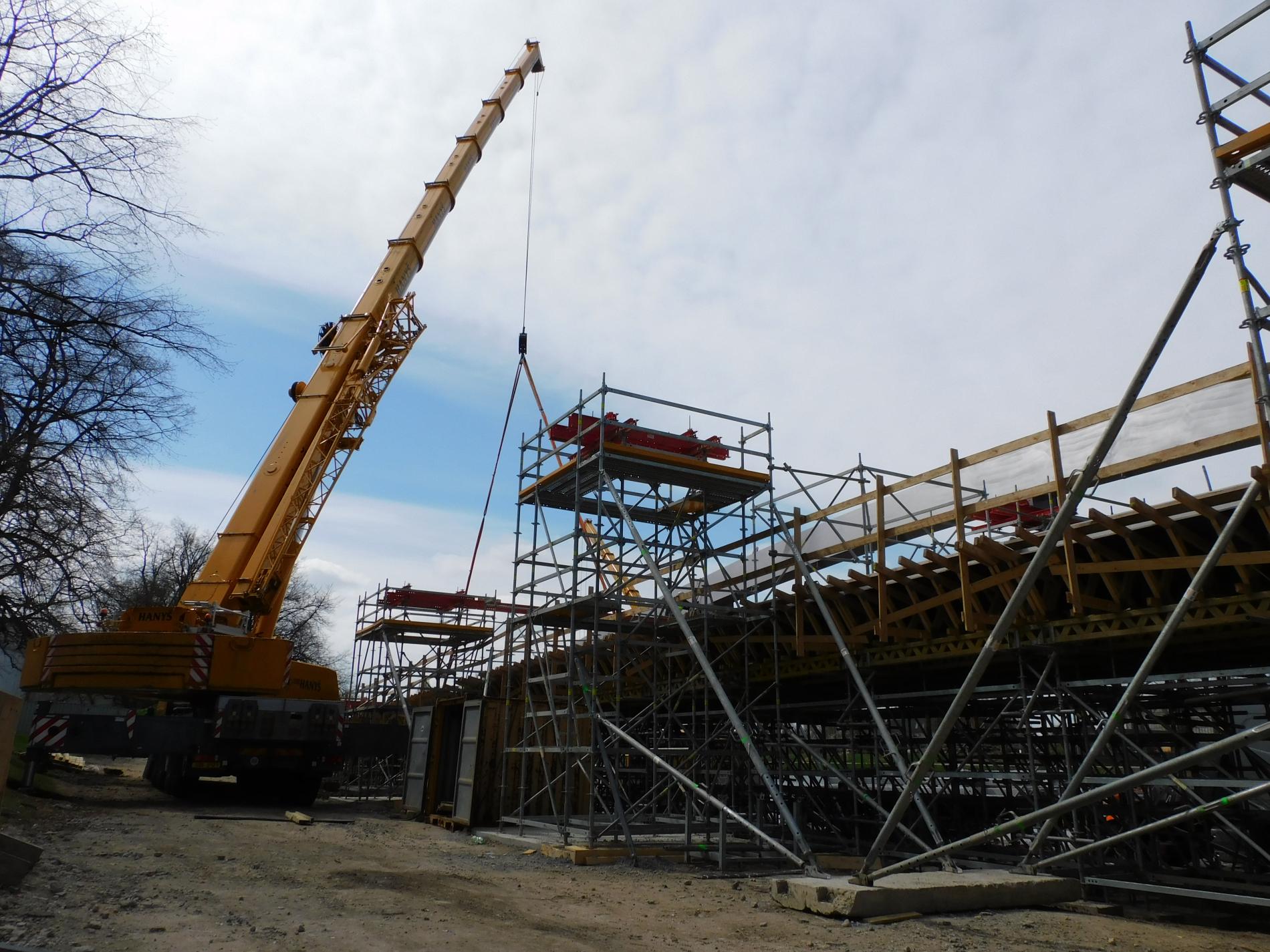

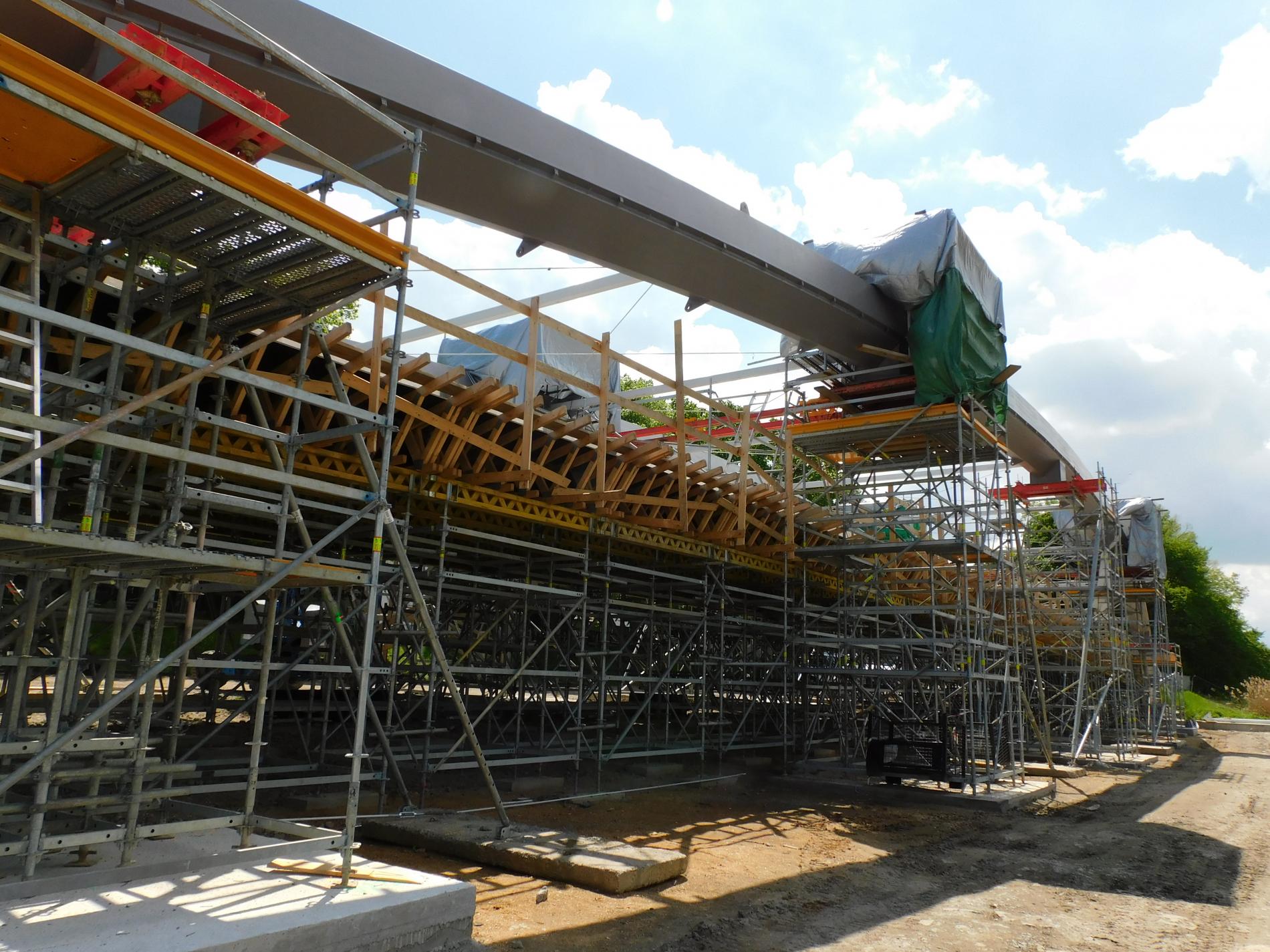

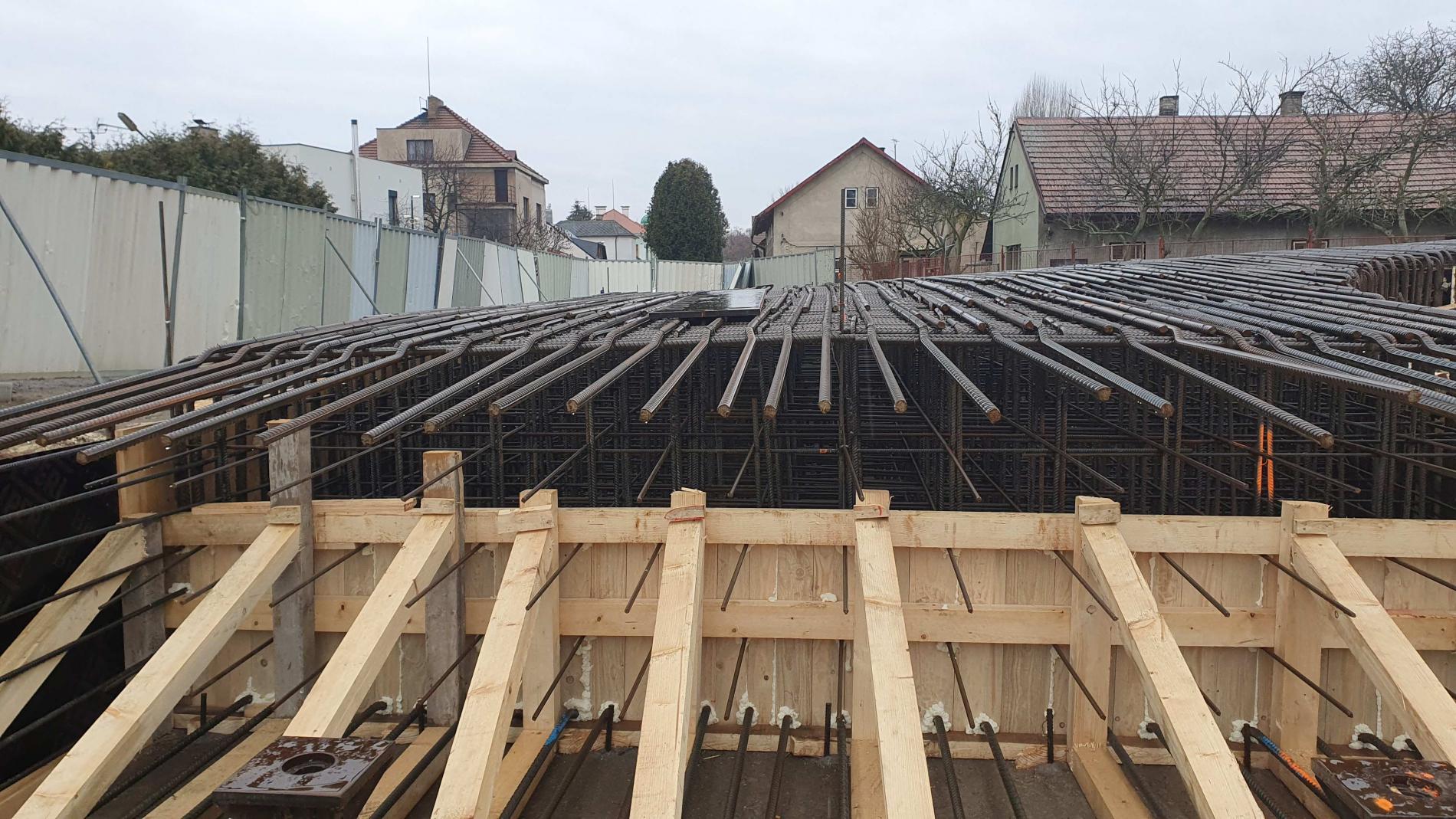

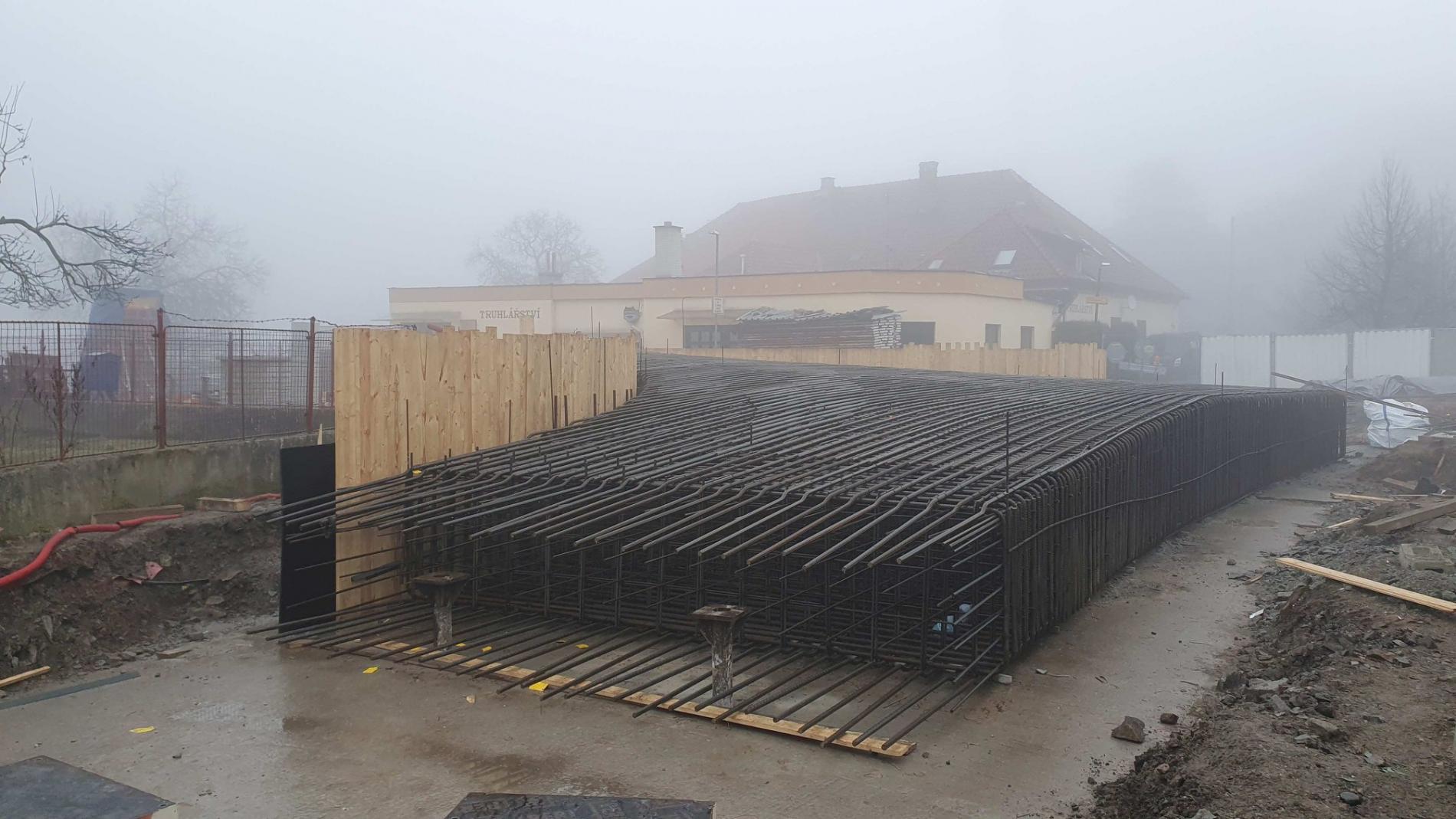

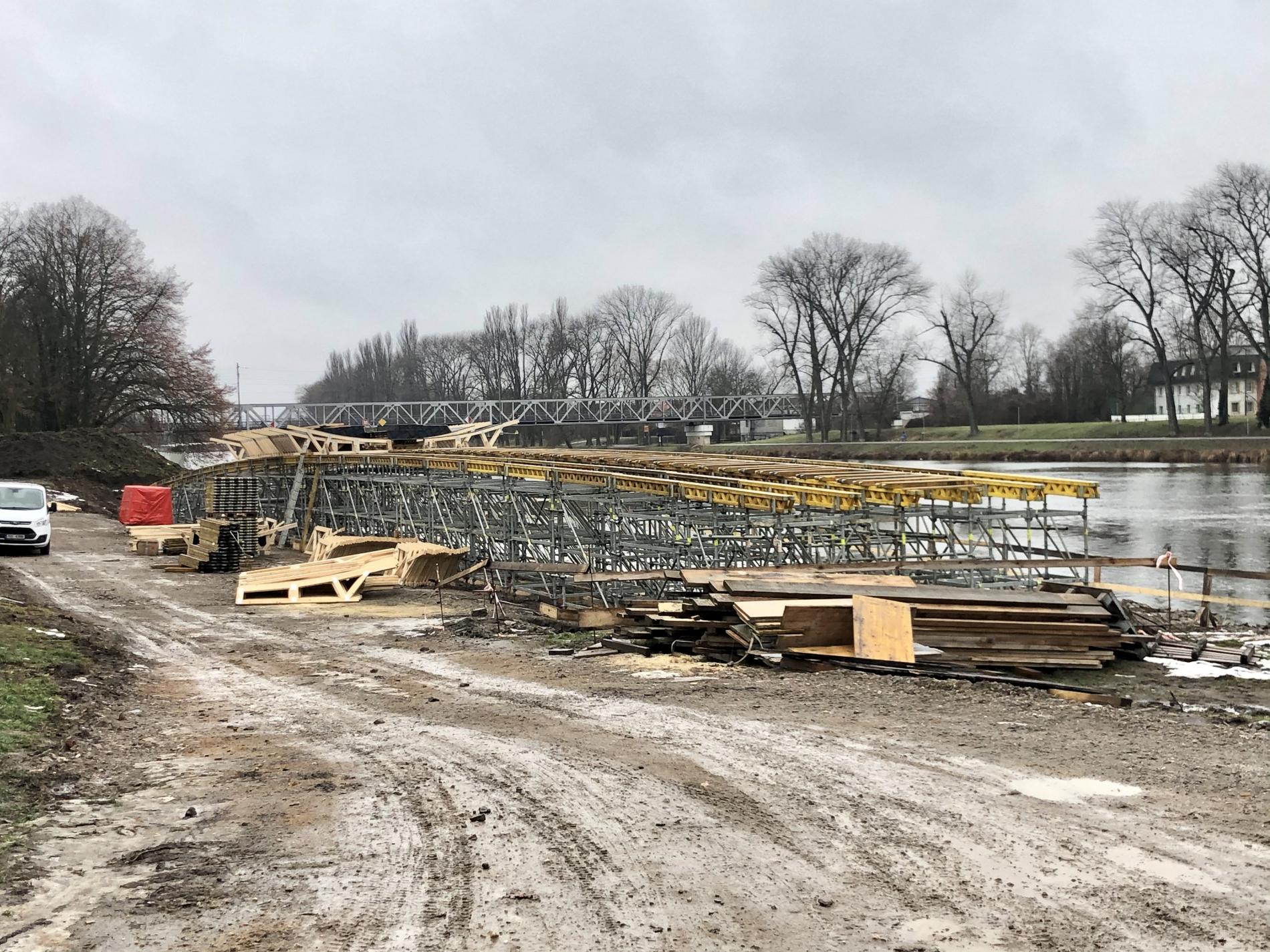

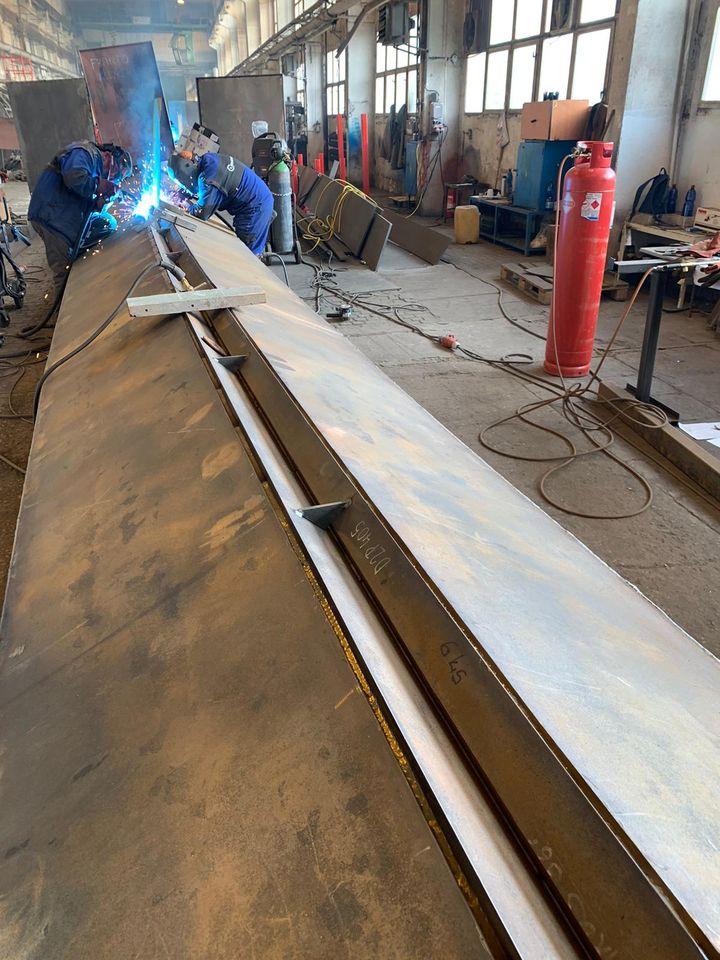

12/2020 – zahájení výroby ocelové konstrukce Lávky

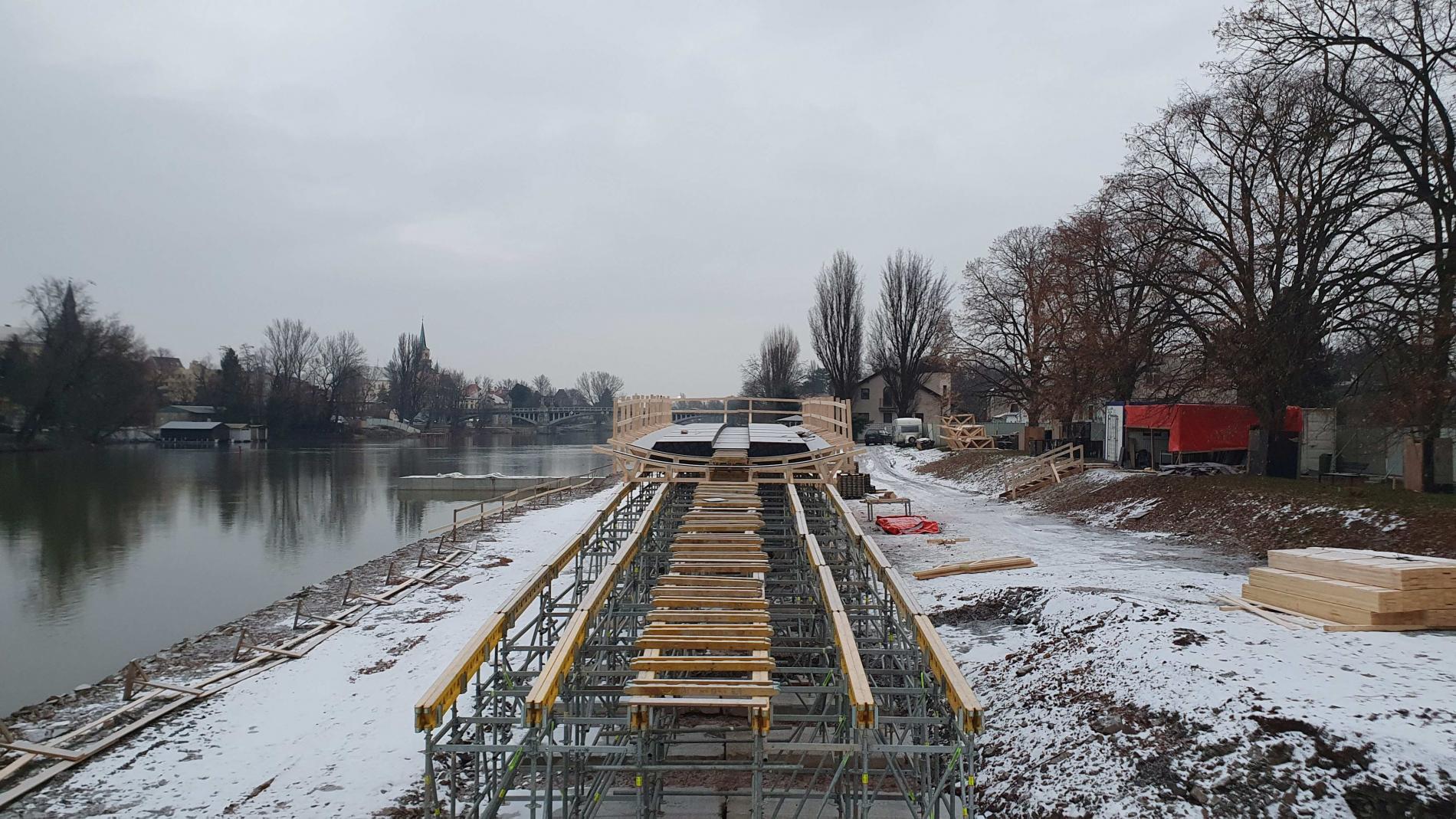

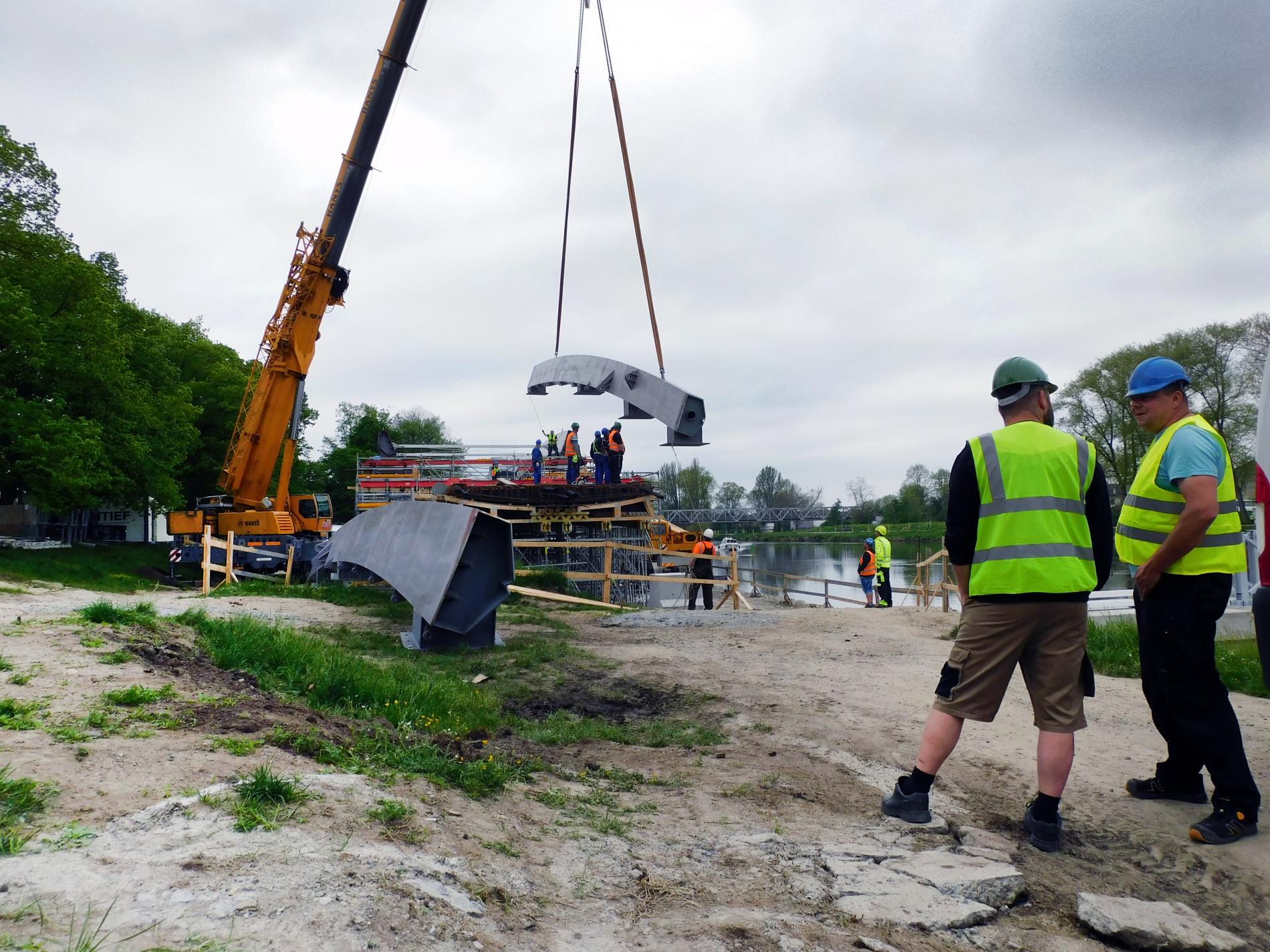

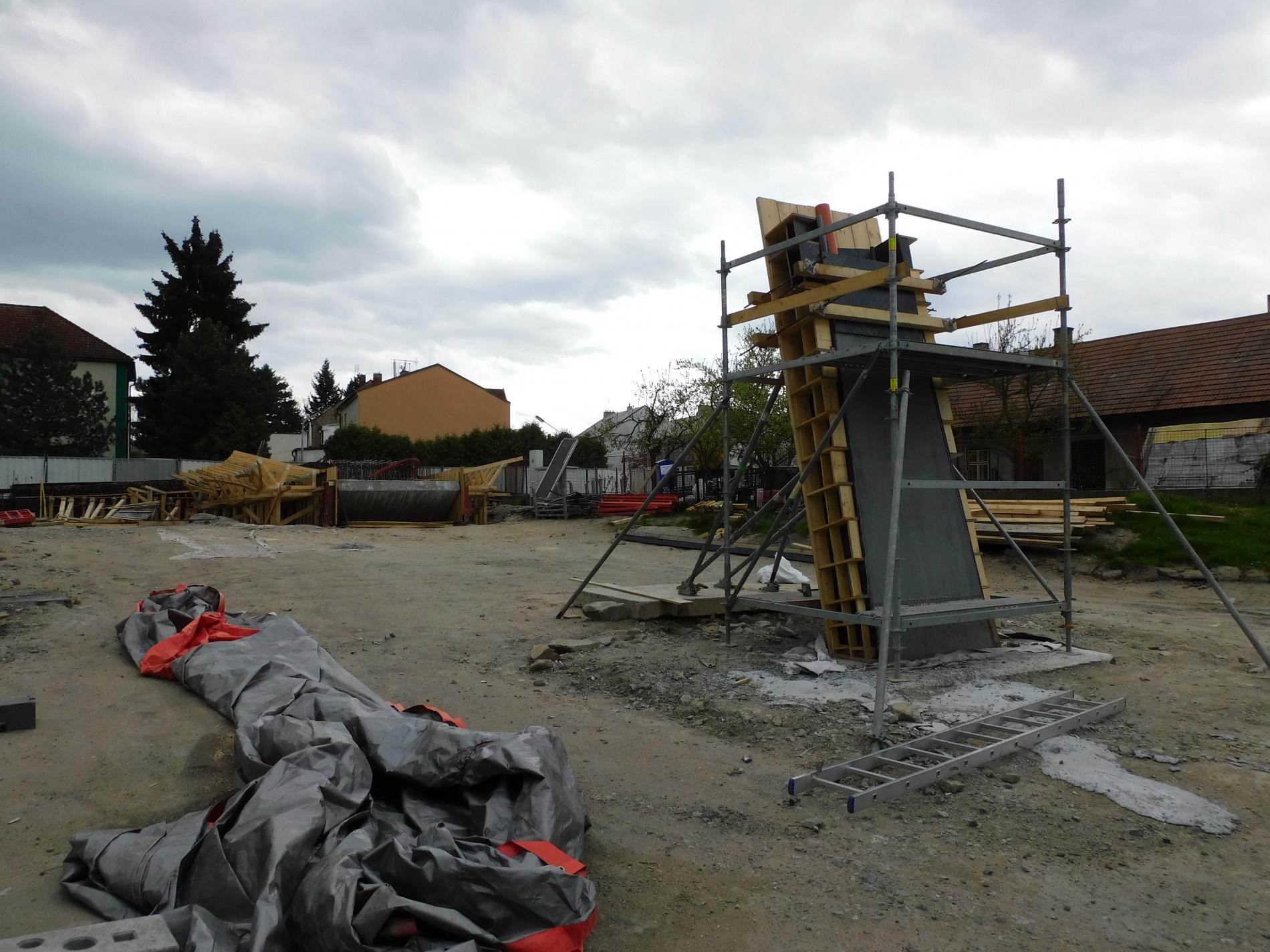

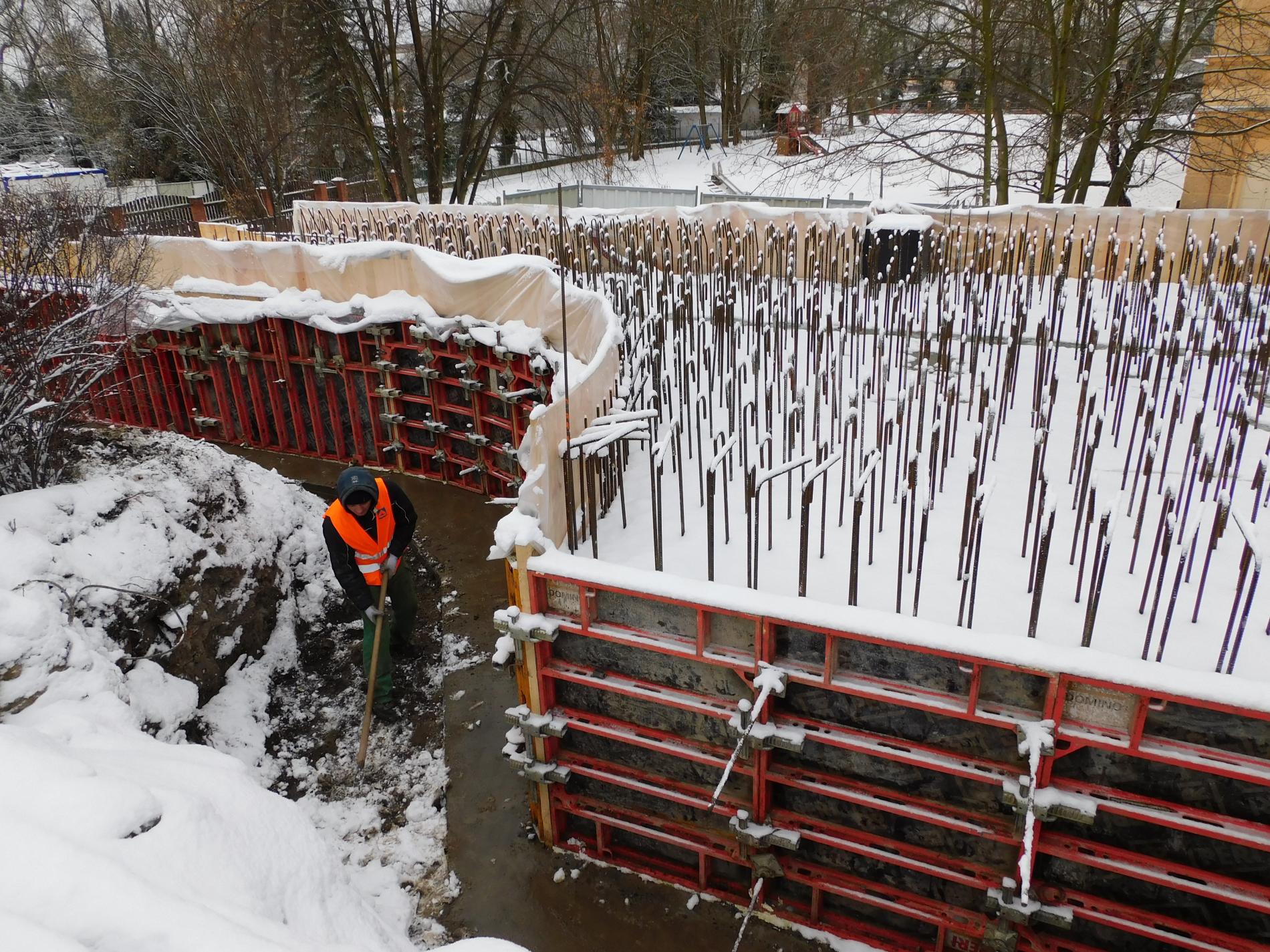

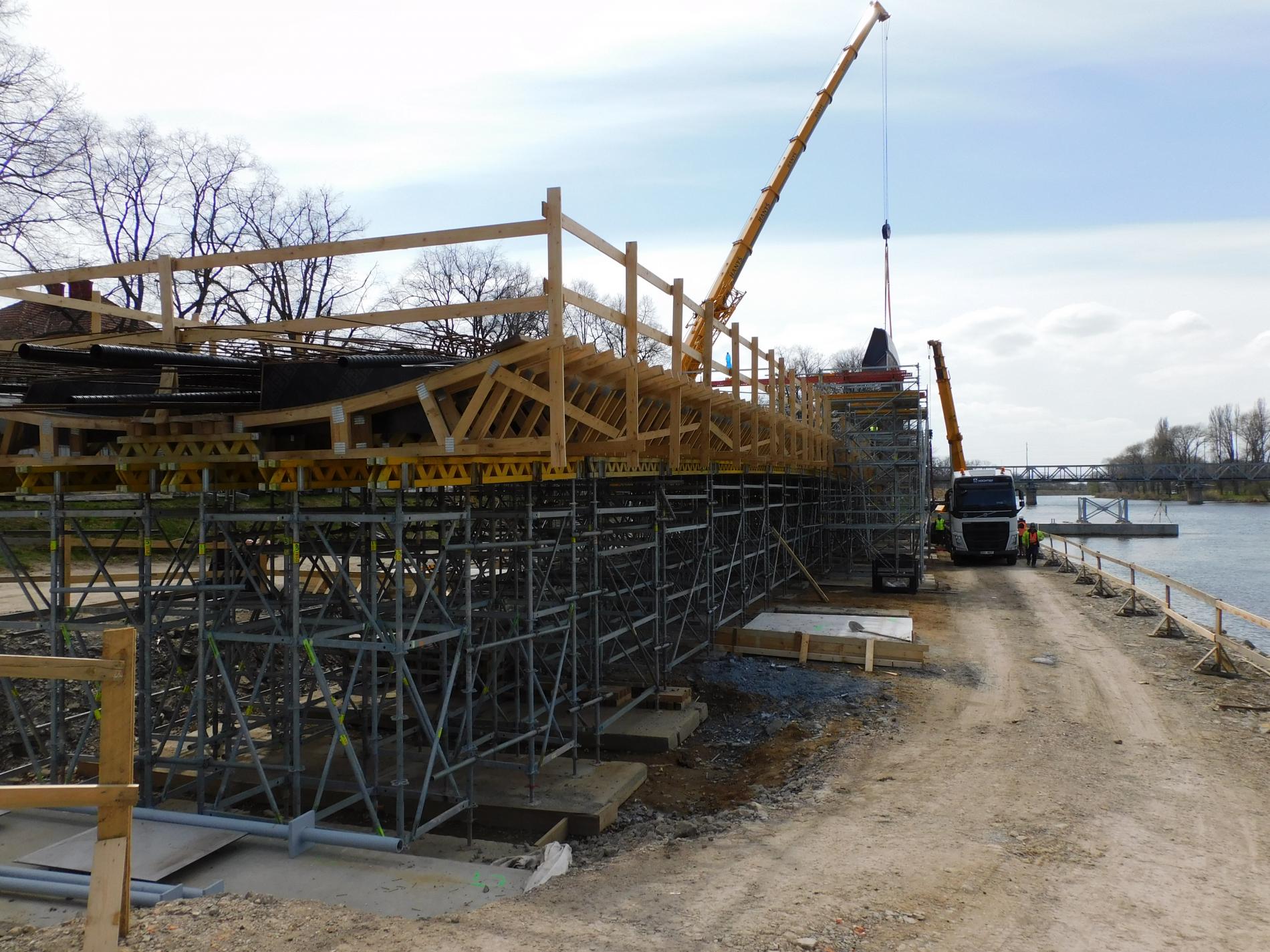

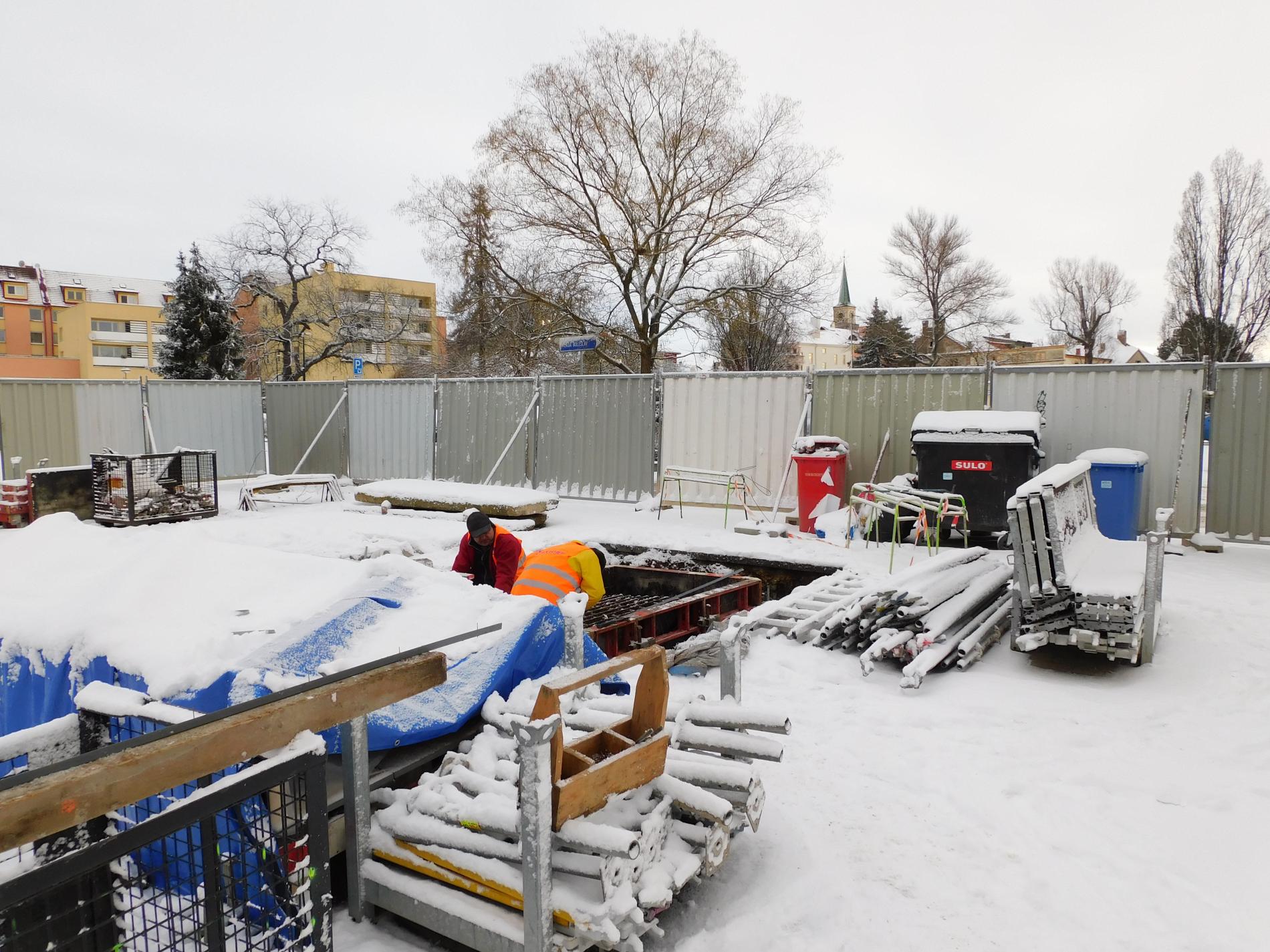

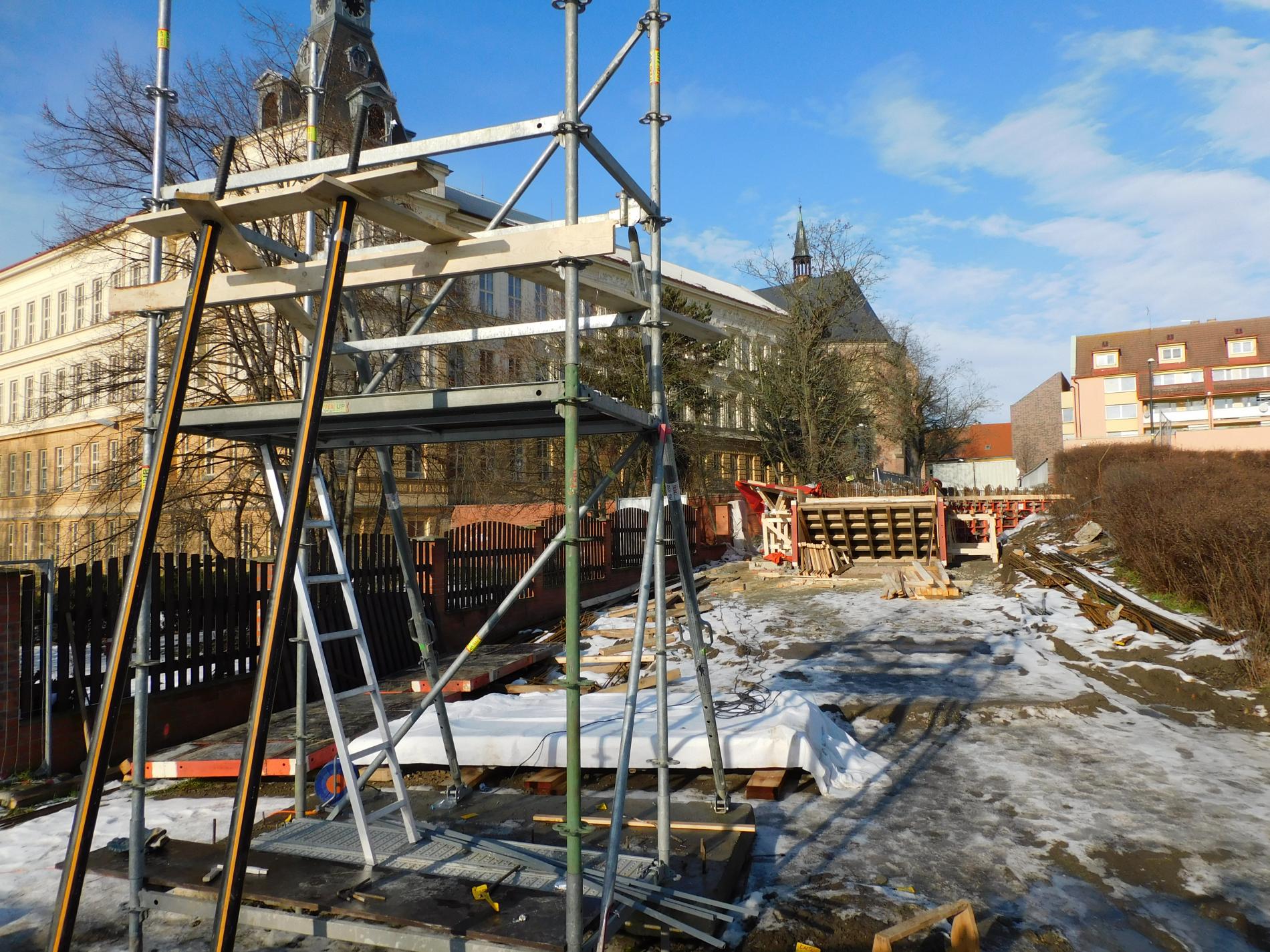

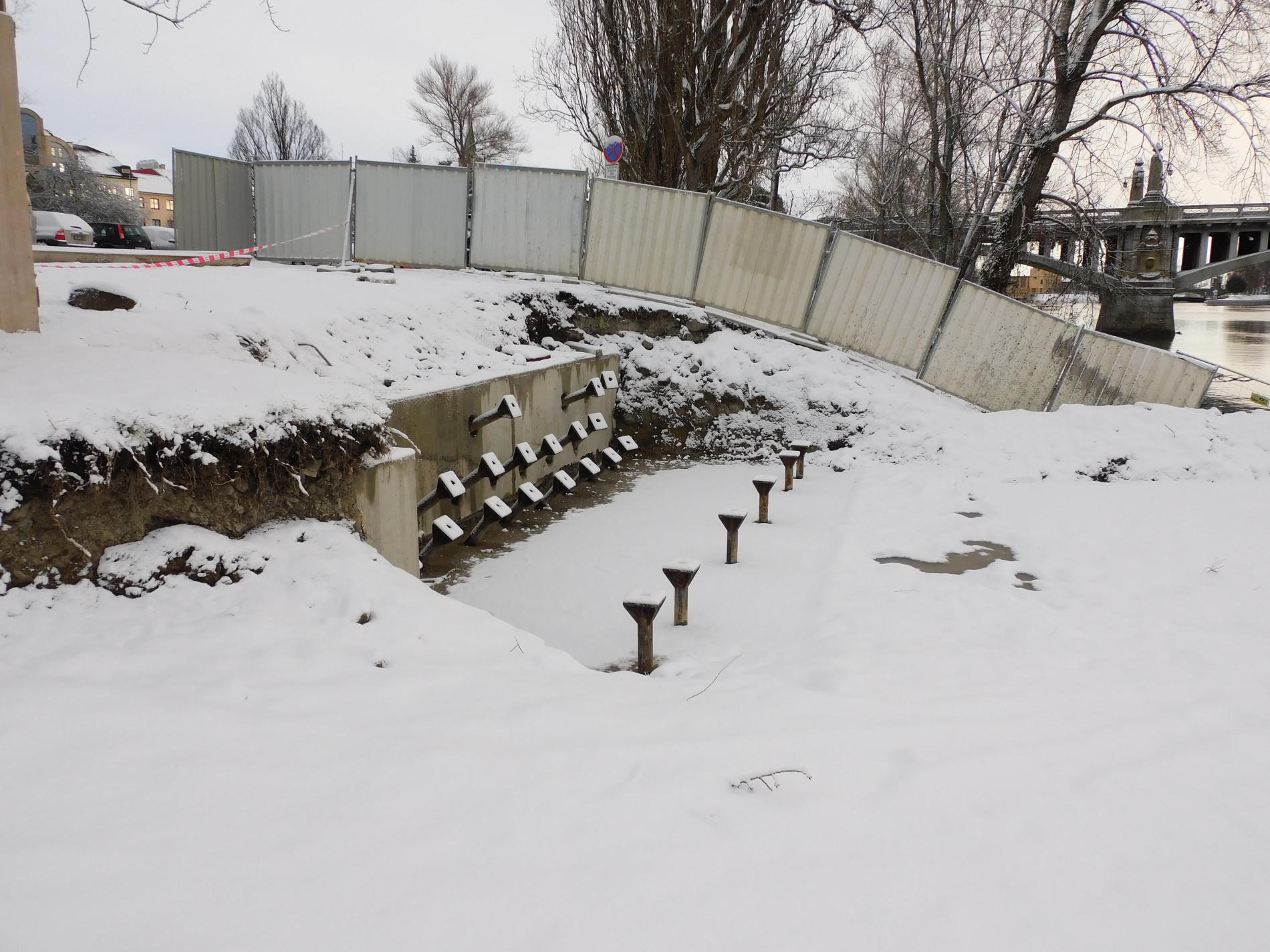

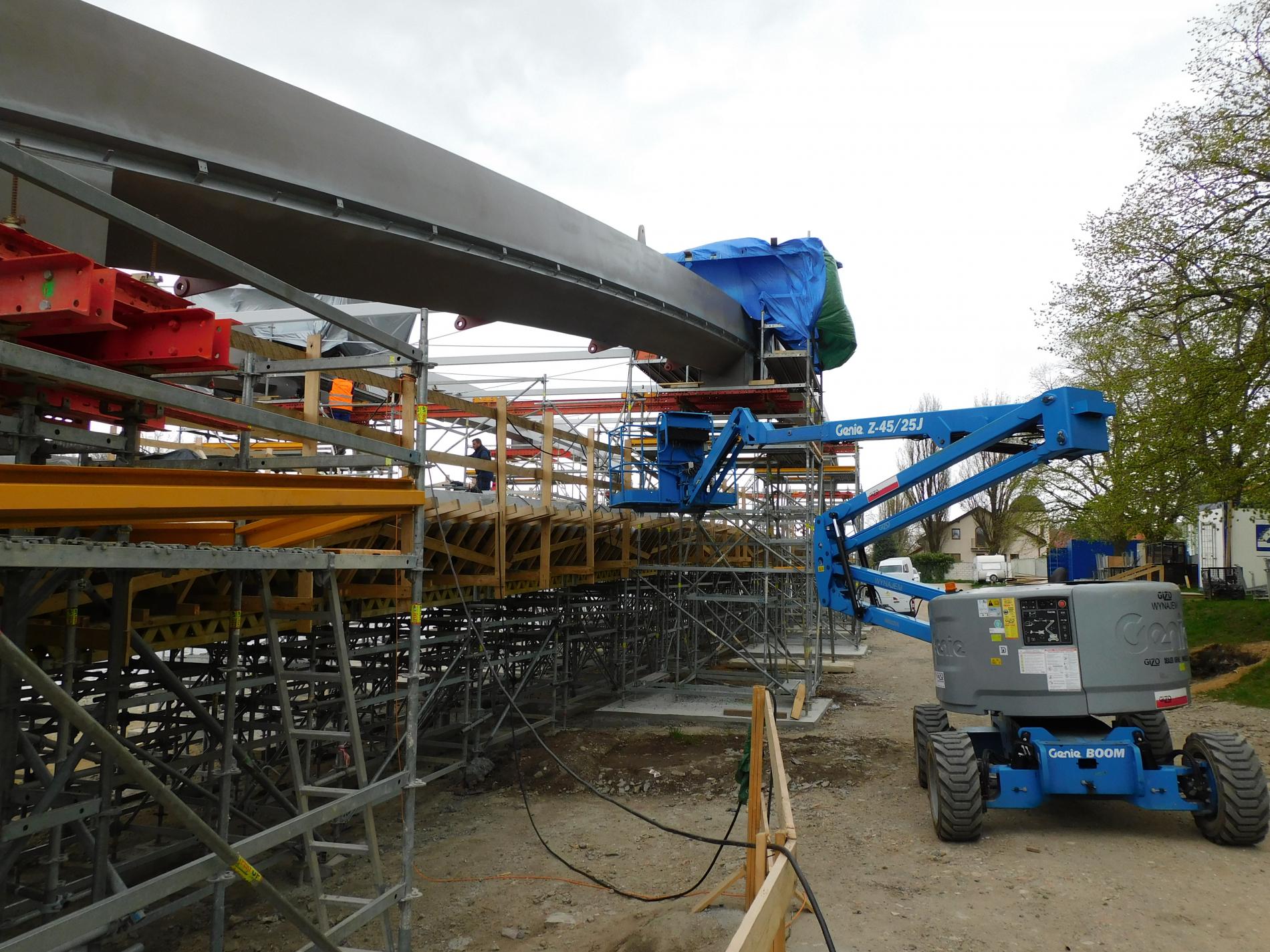

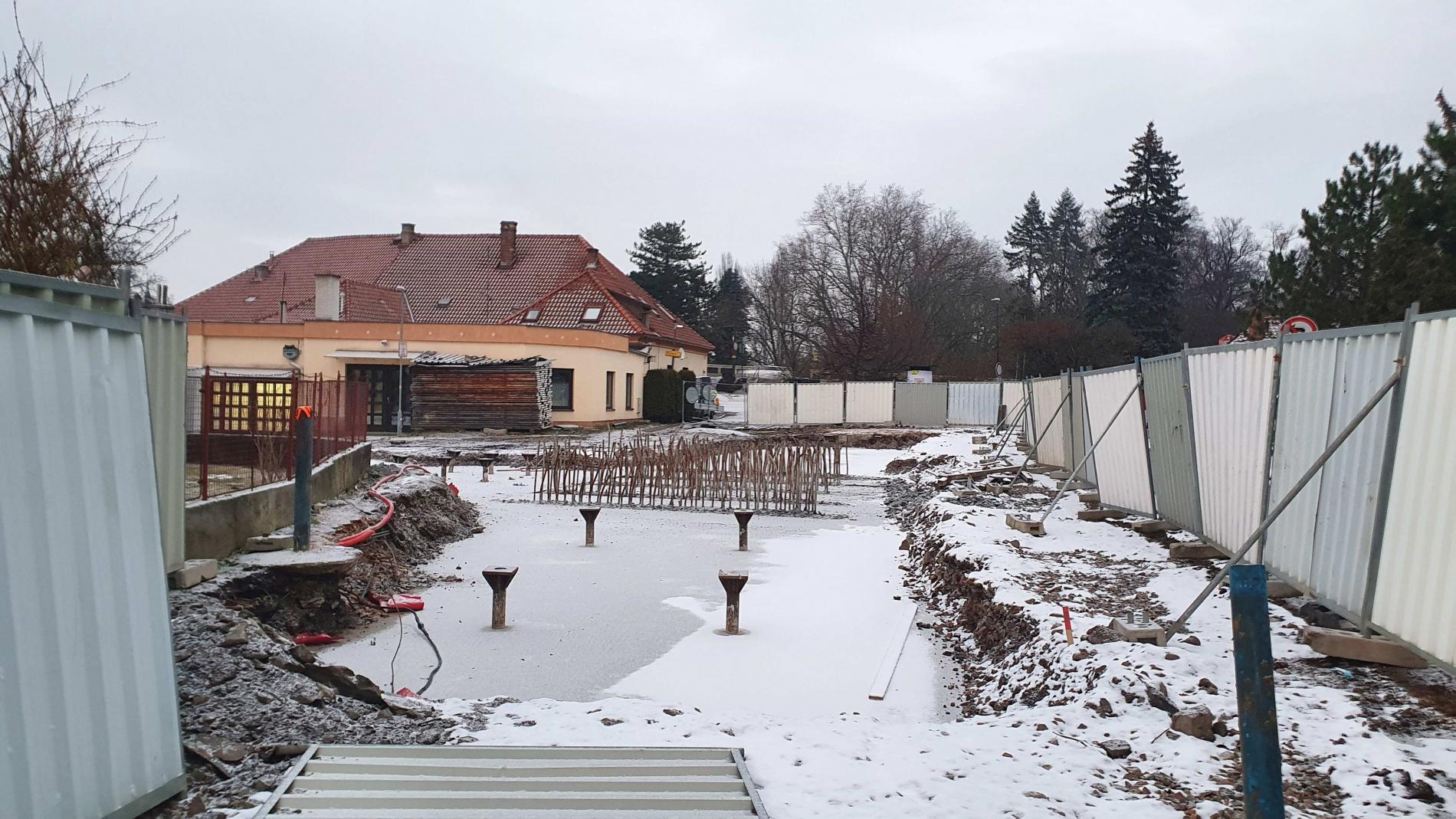

1/2021 – zahájení výstavby ostatních podpěr Lávky
3/2021 – uzavření dodatku smlouvy č. 2 - změna termínu dokončení 23. 10. 2021

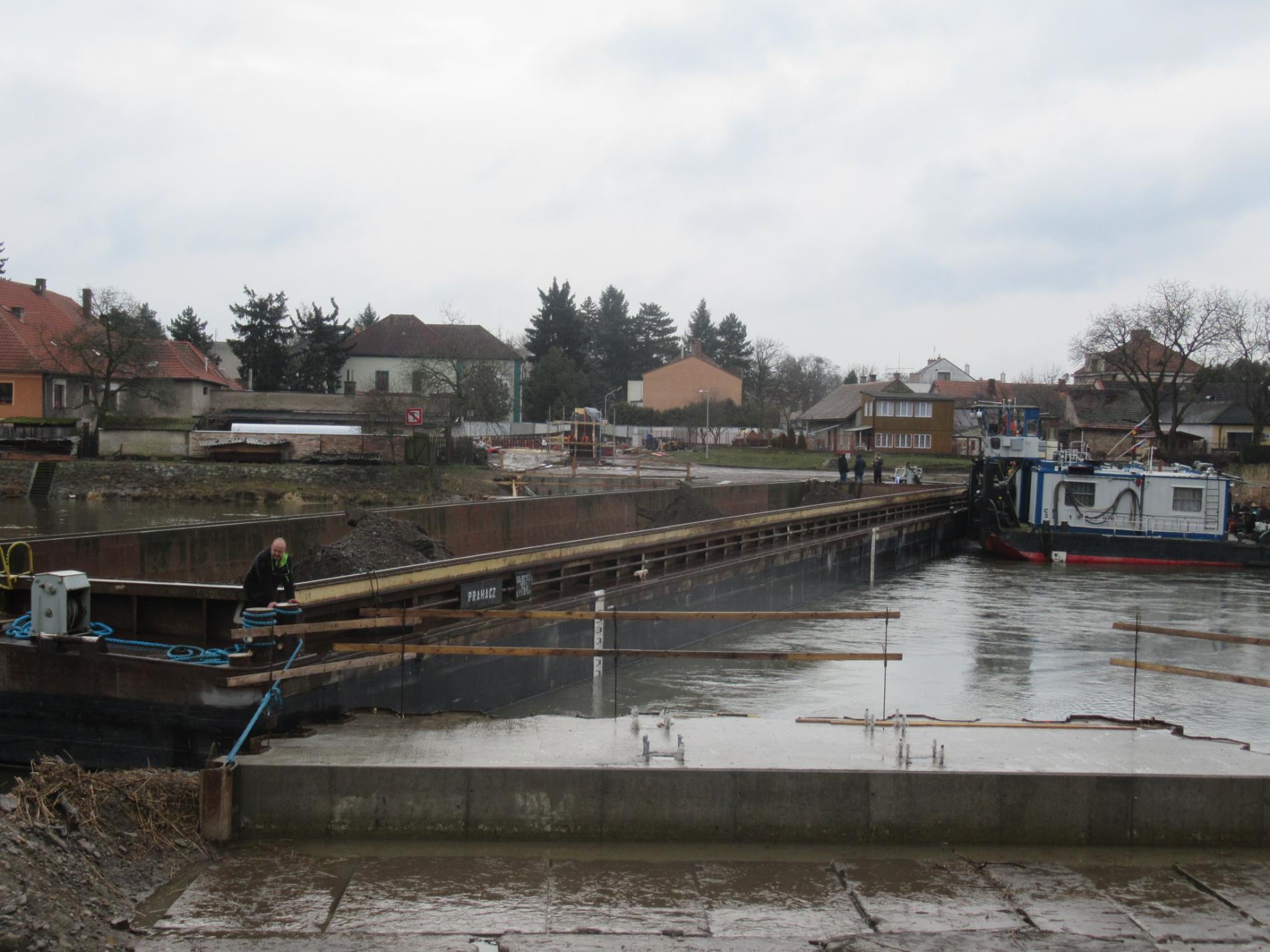

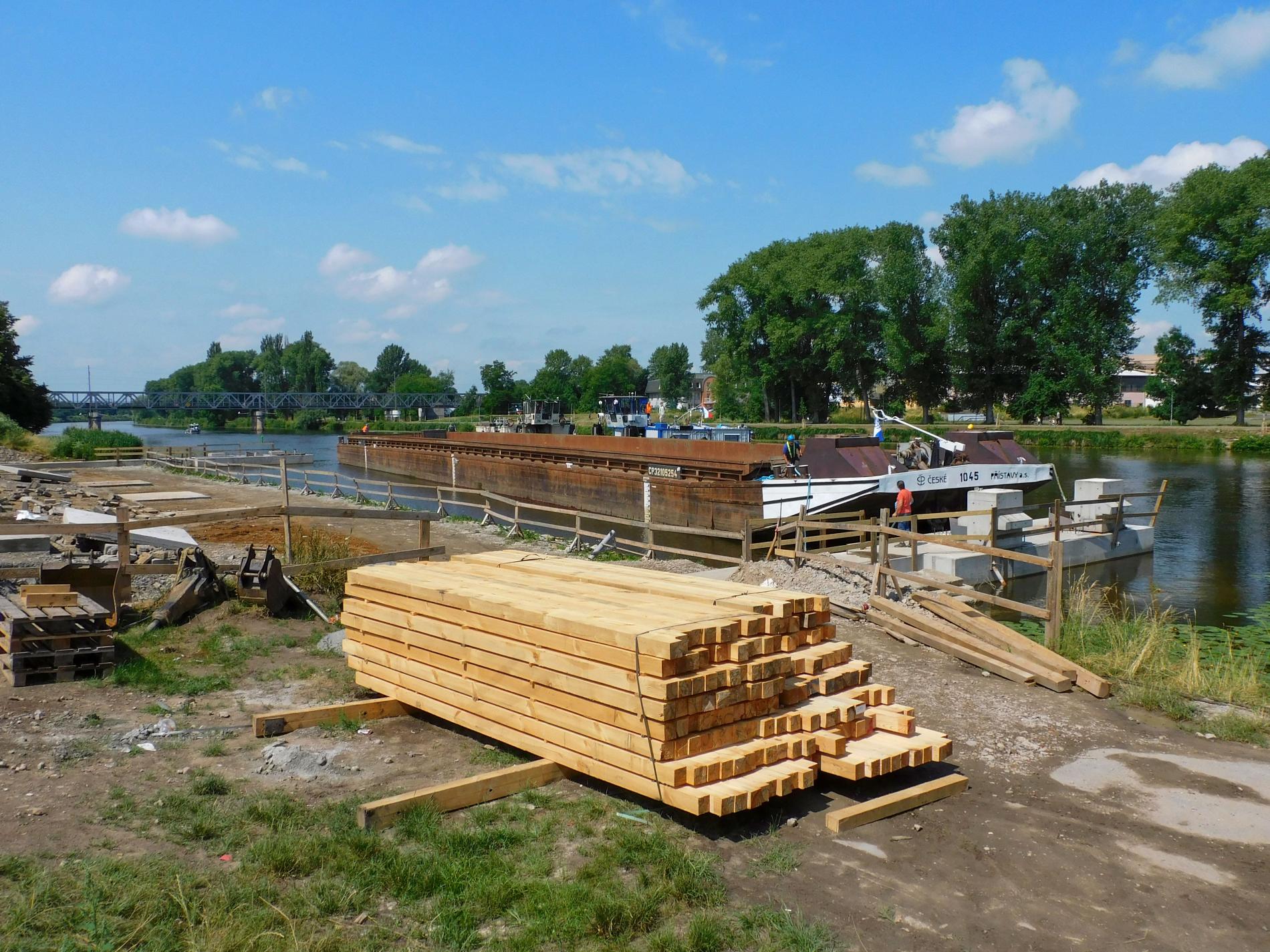

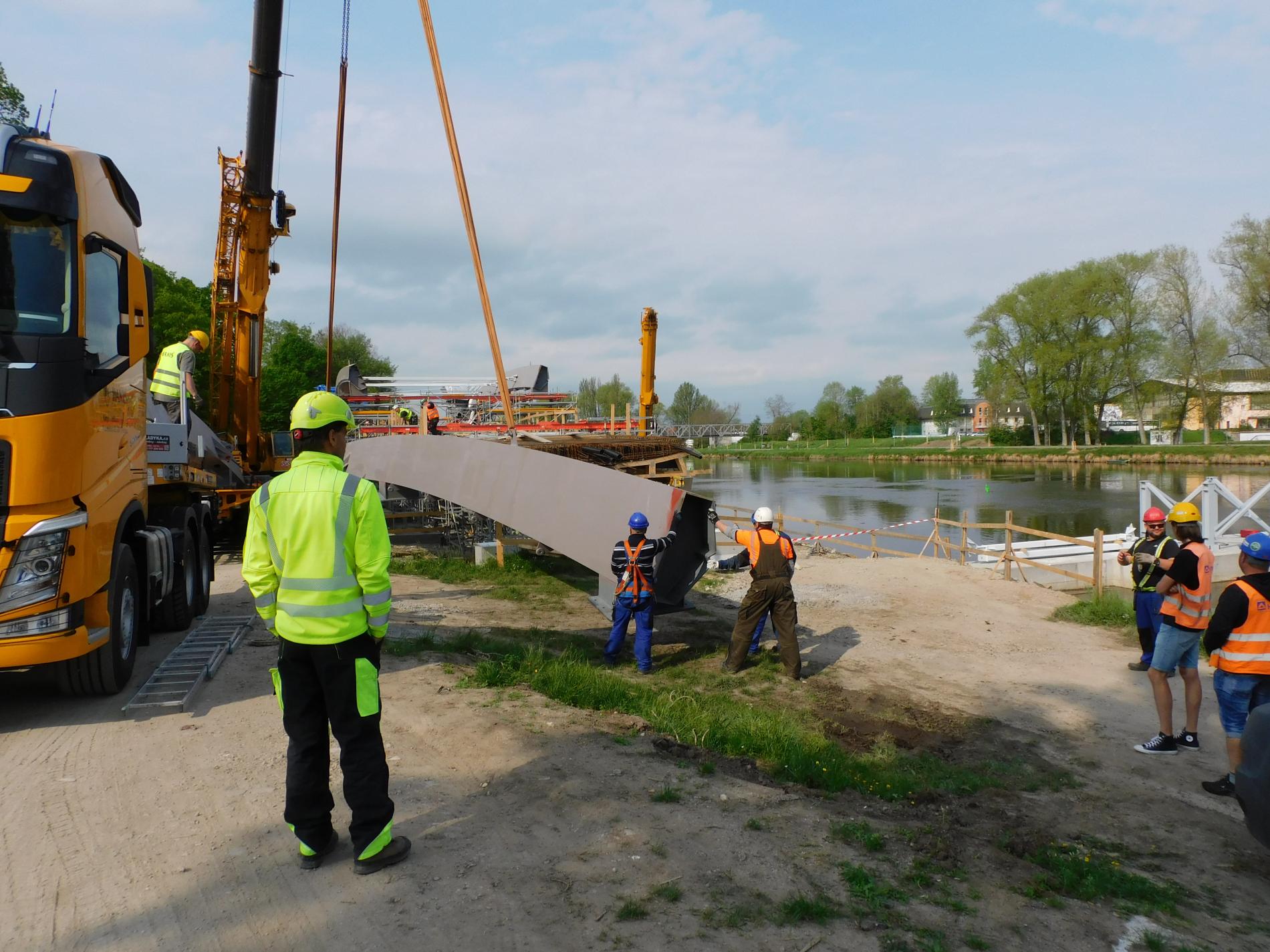

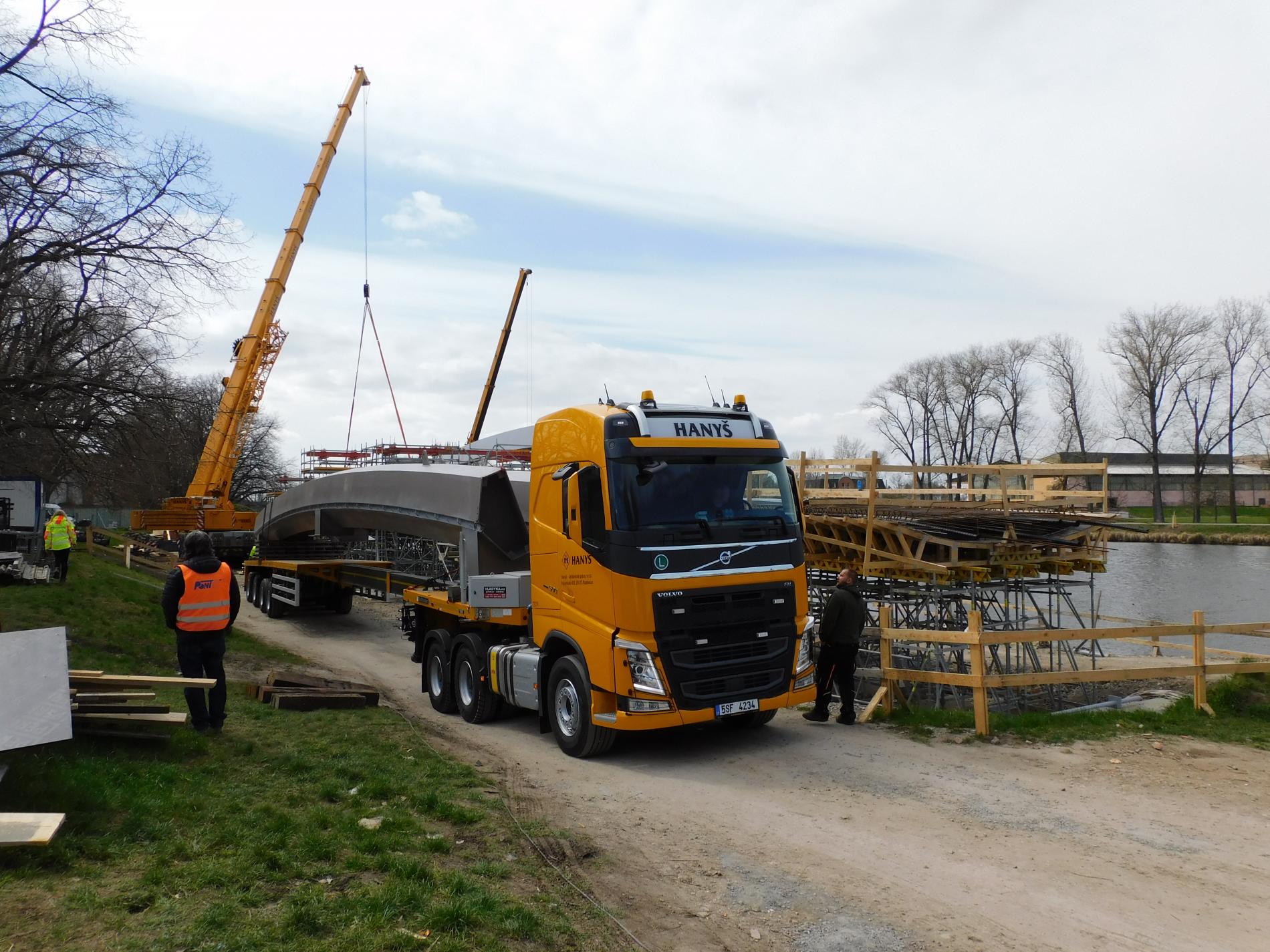

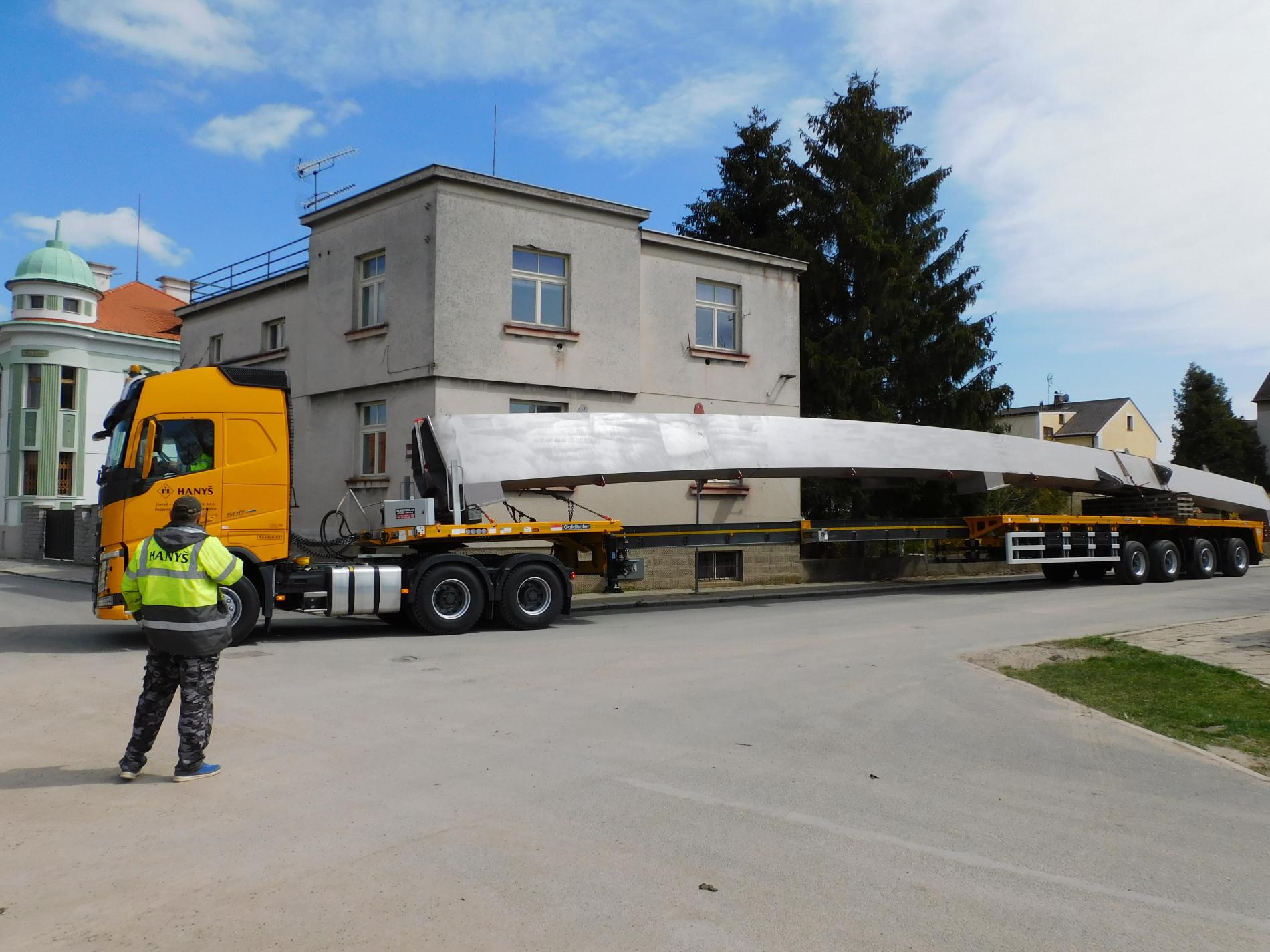

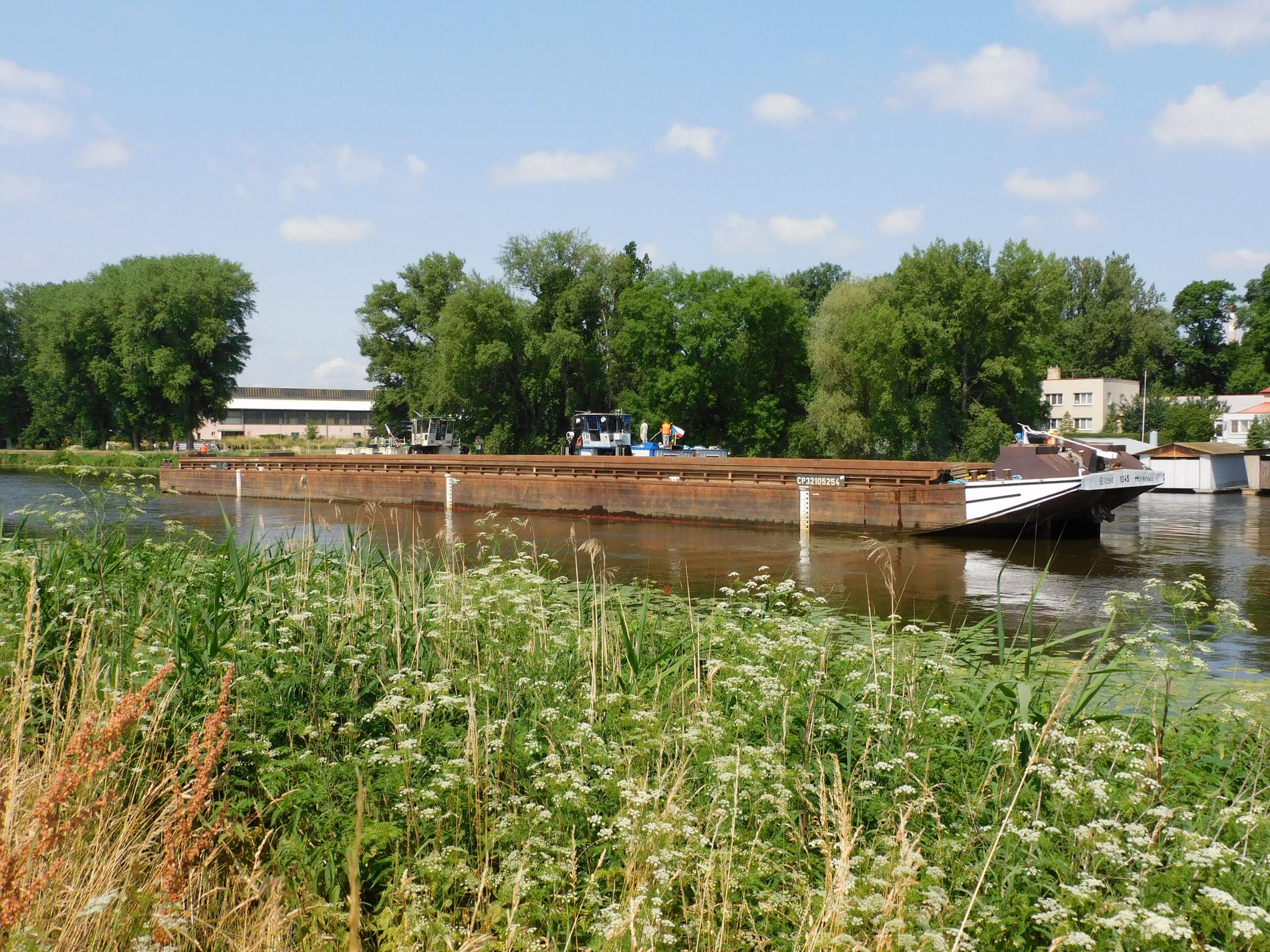

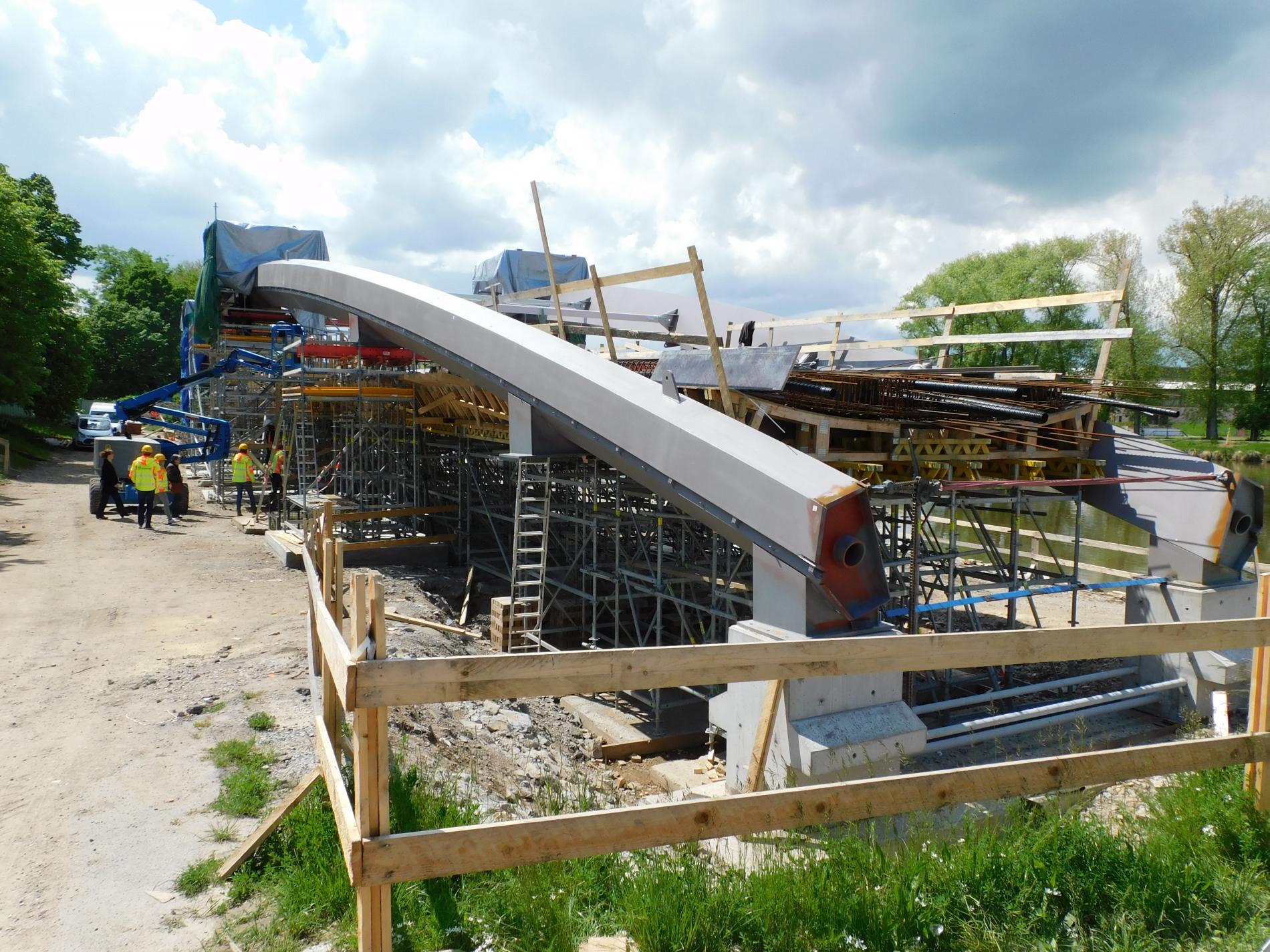

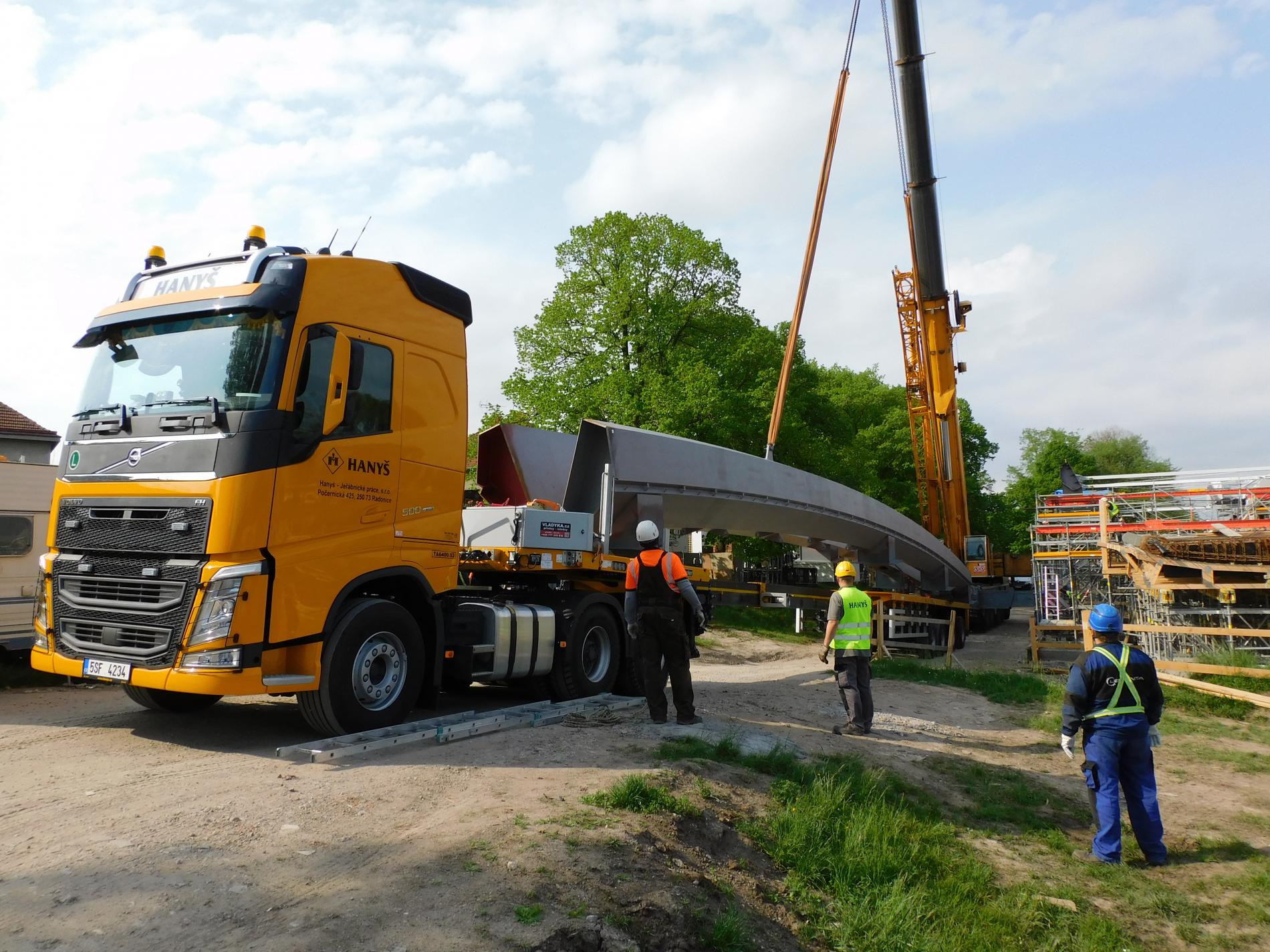

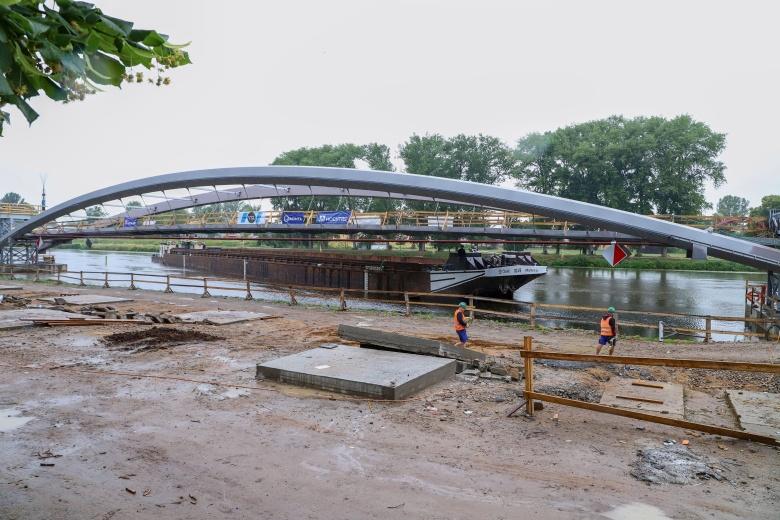

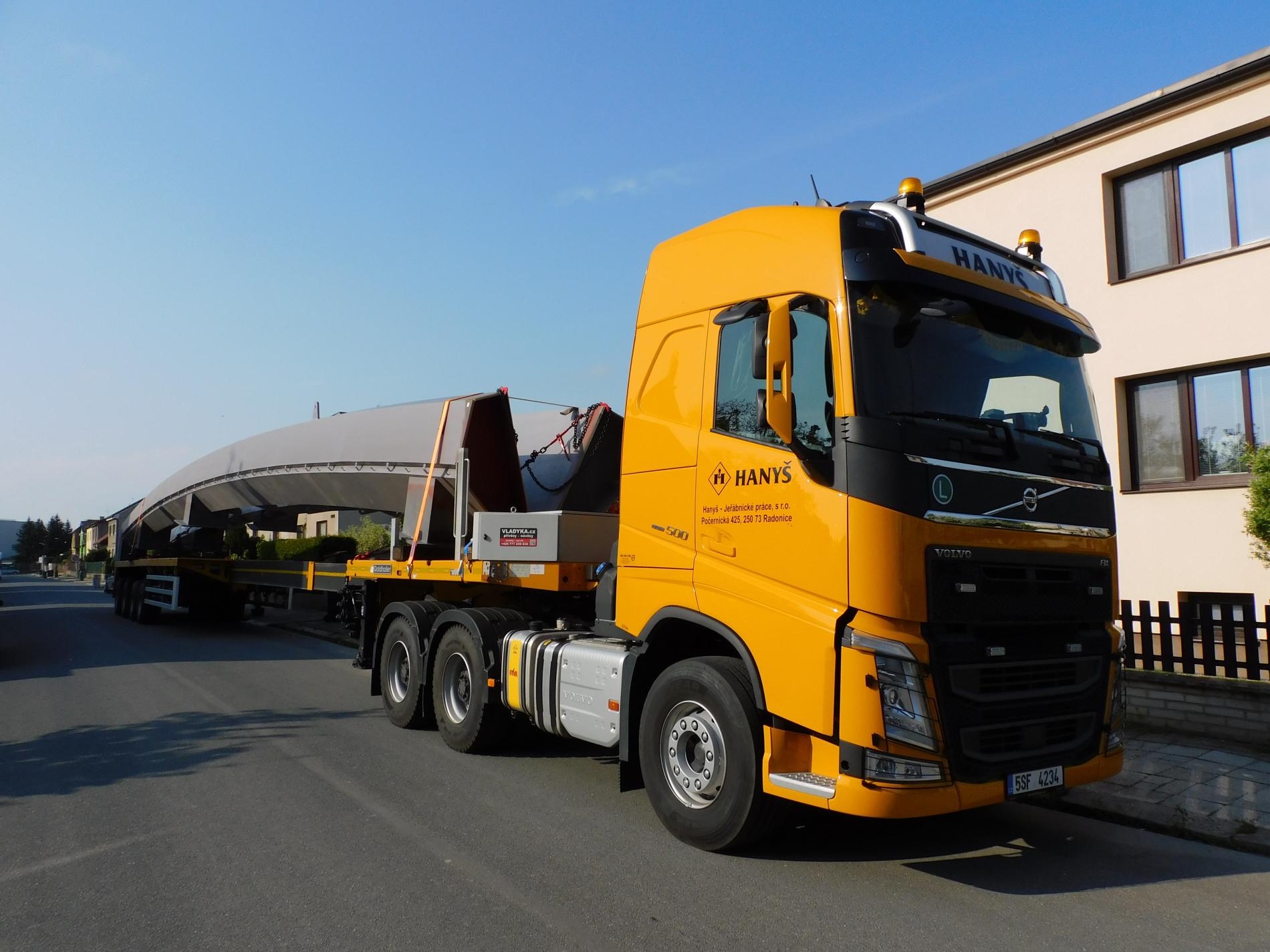

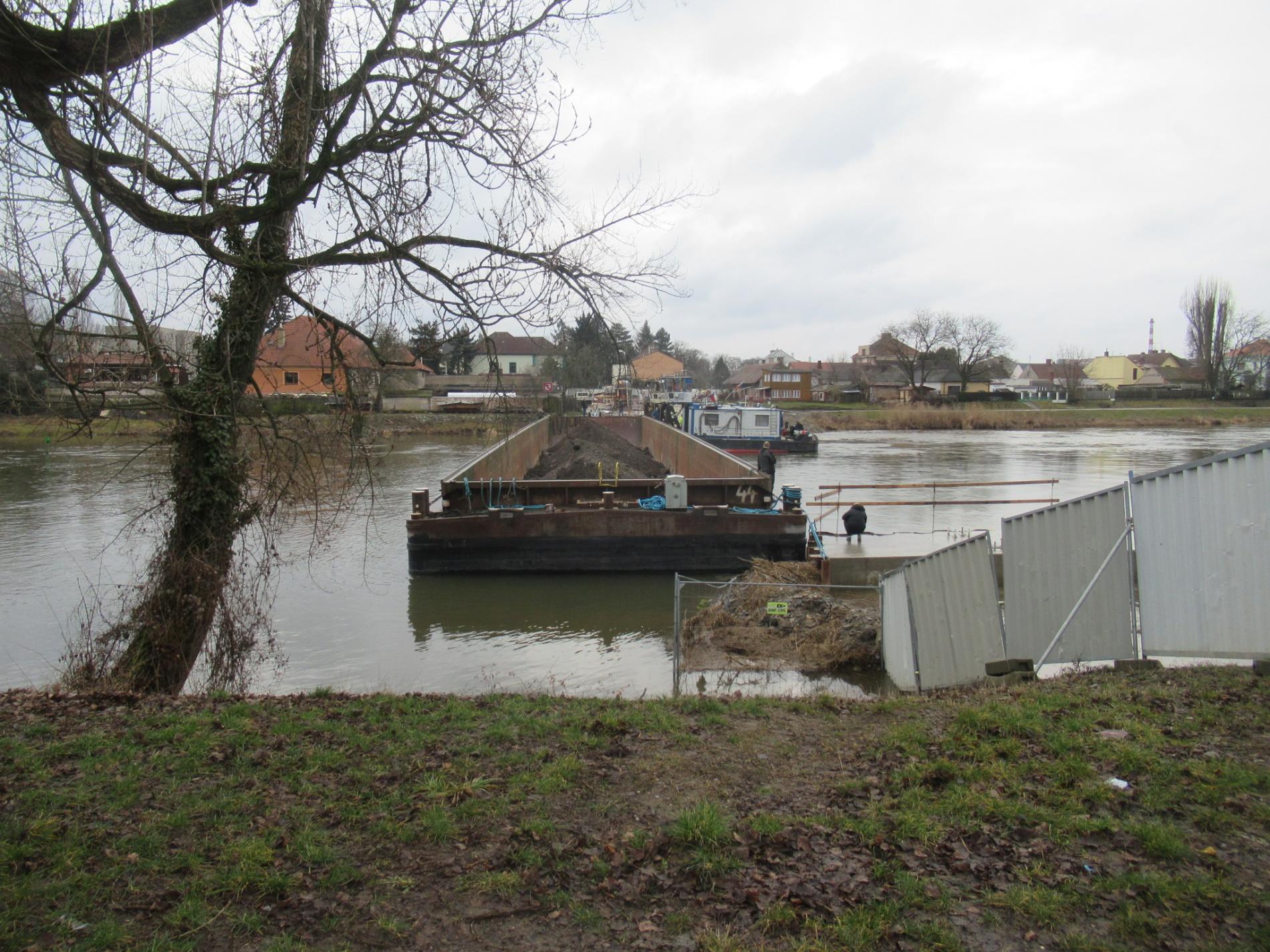

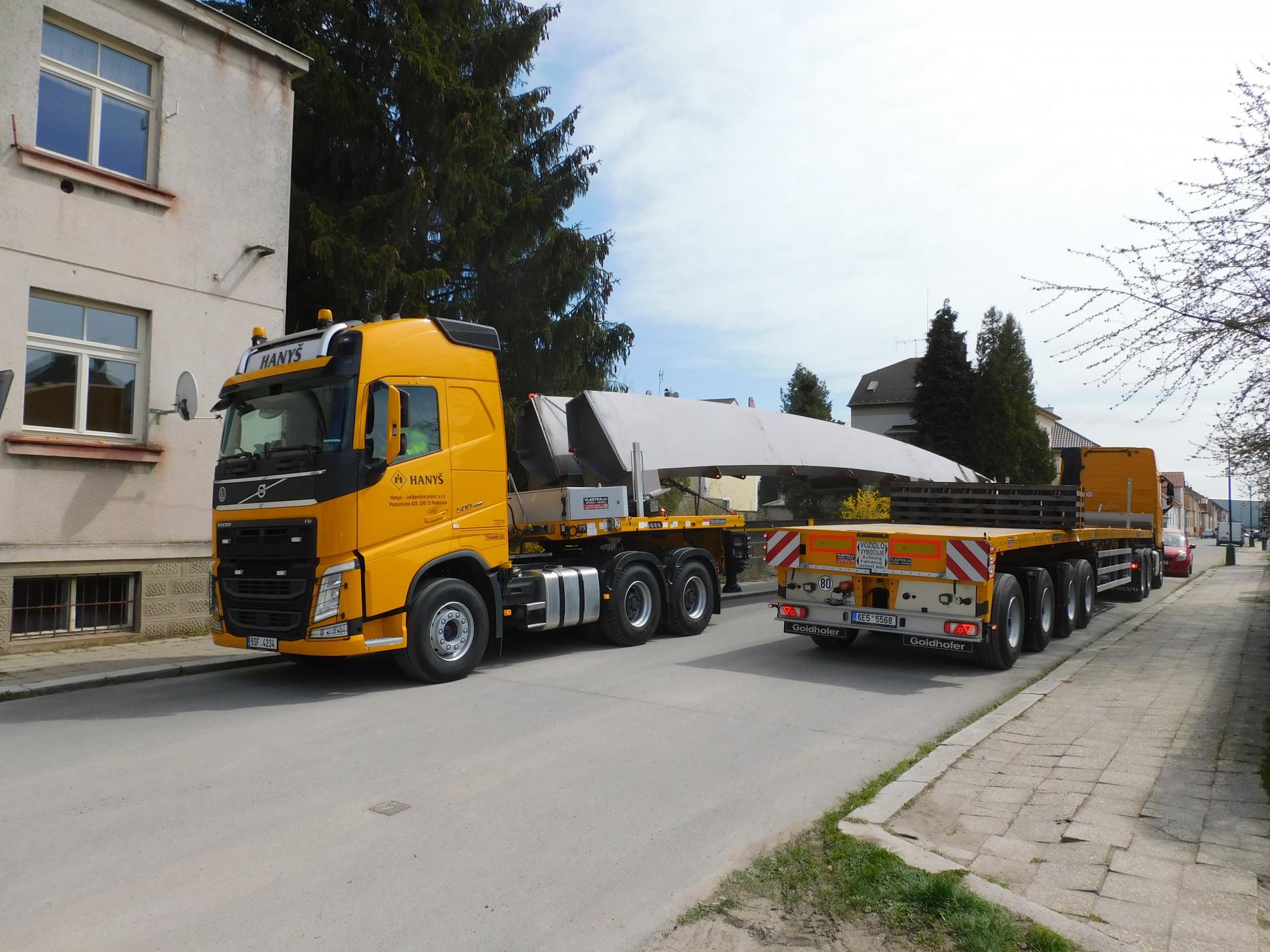

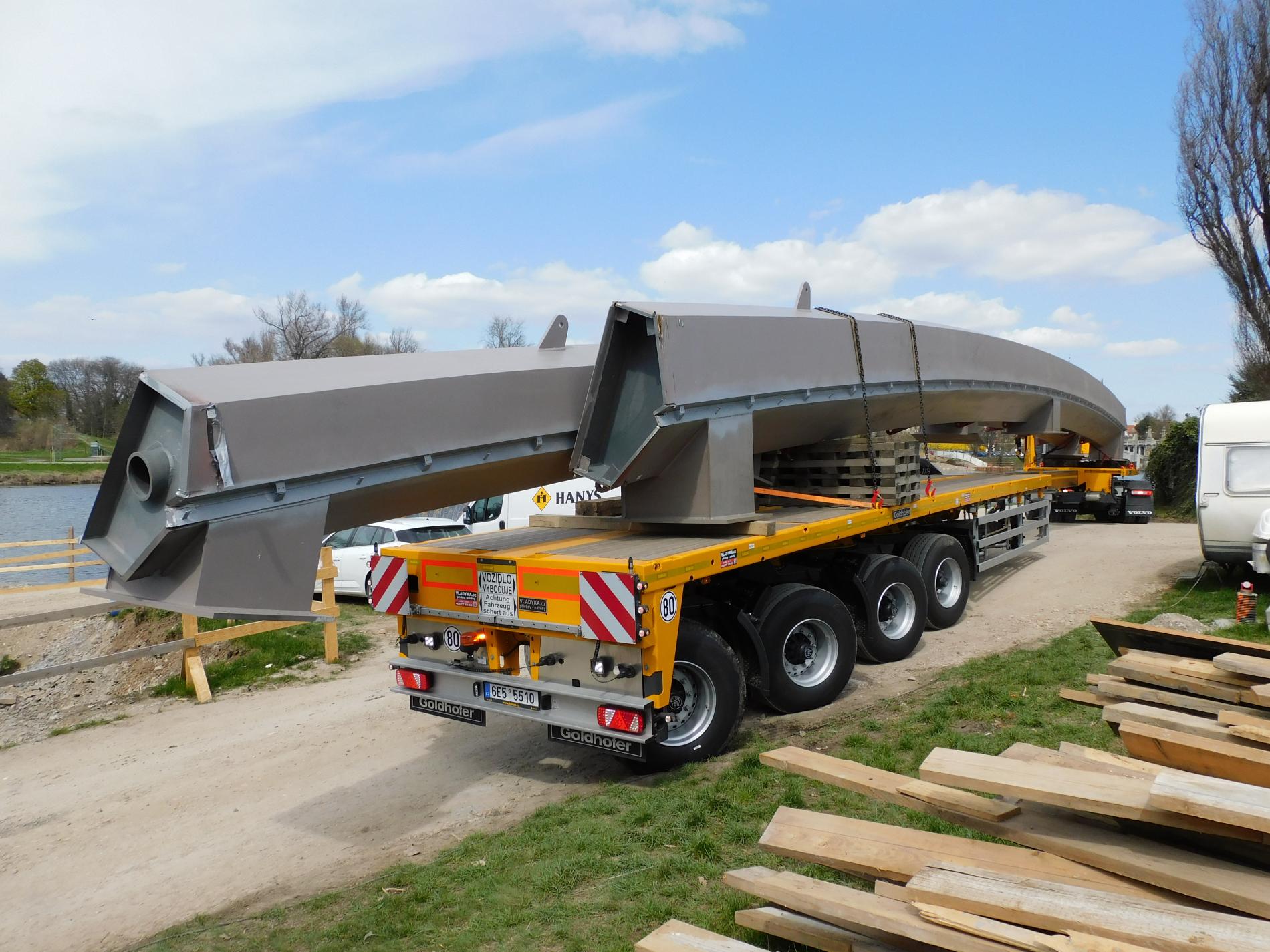

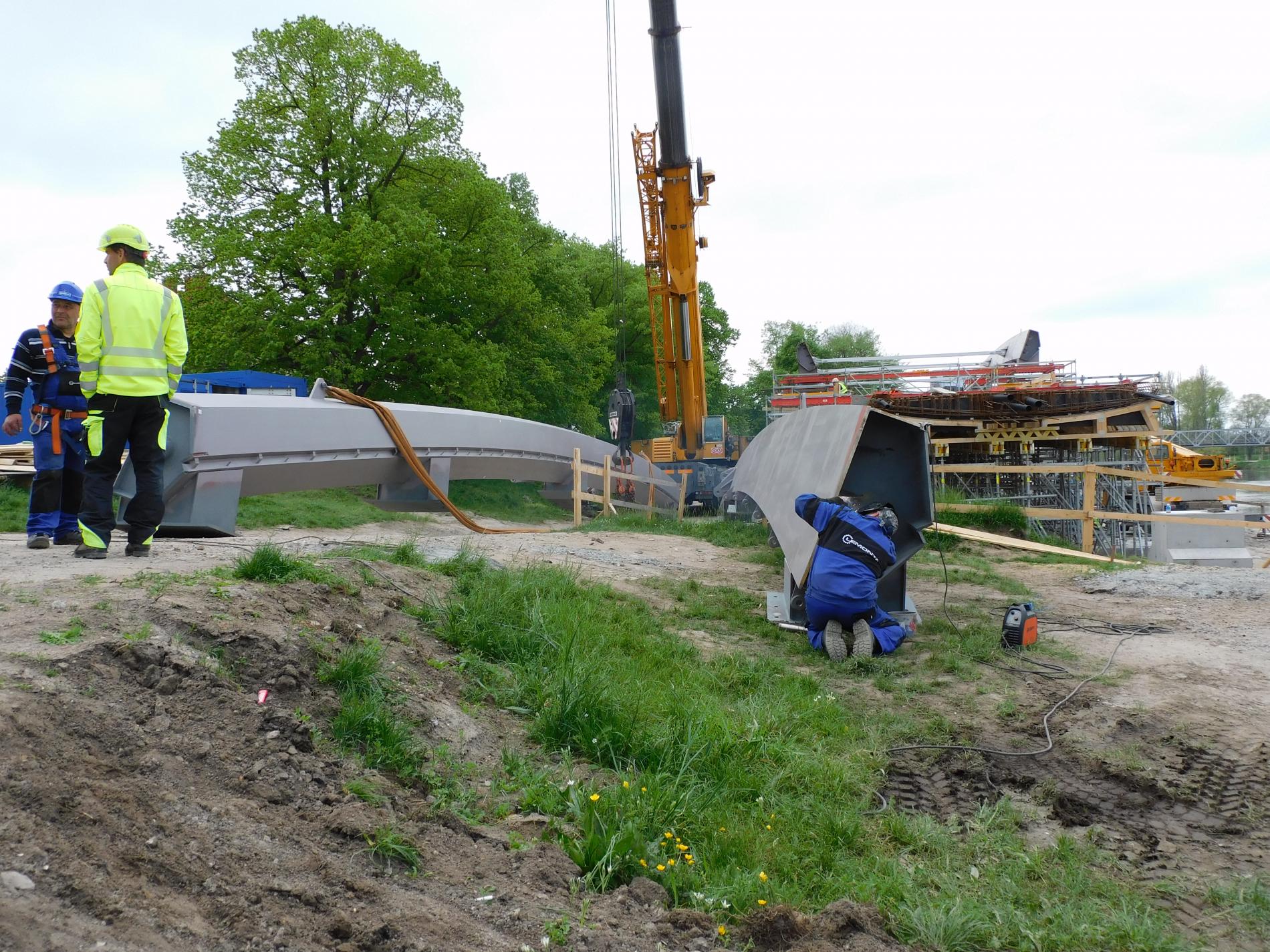

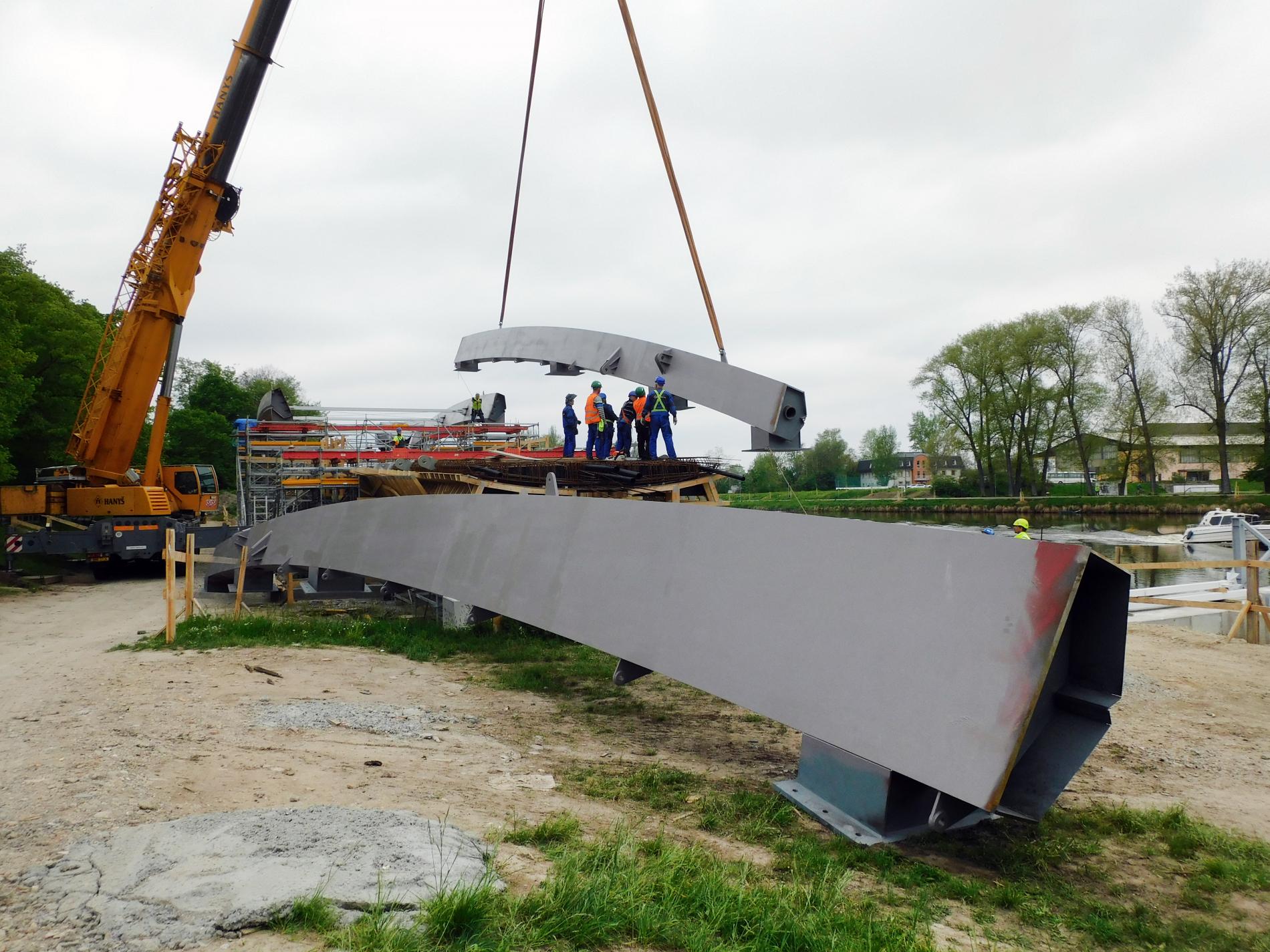

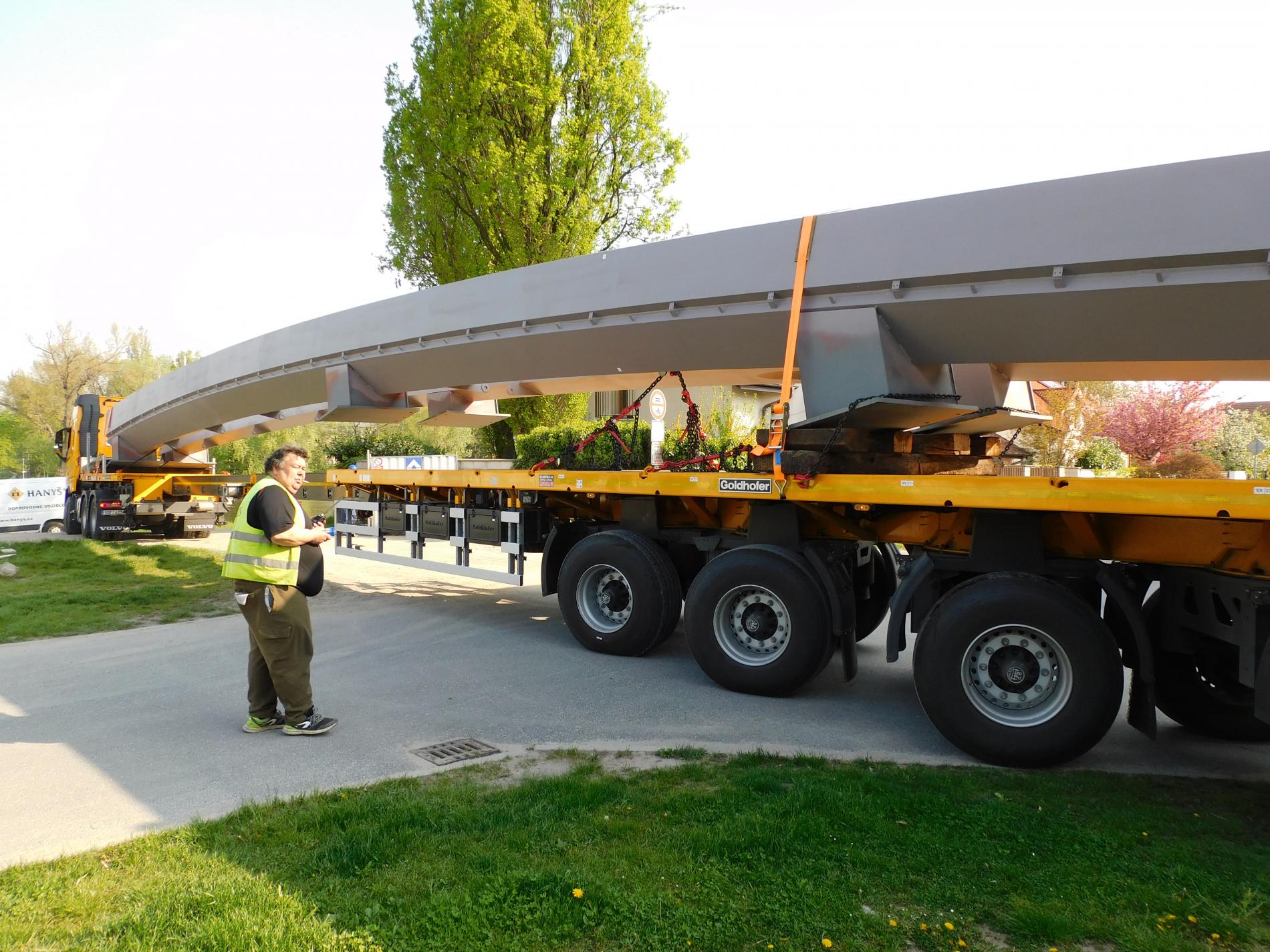

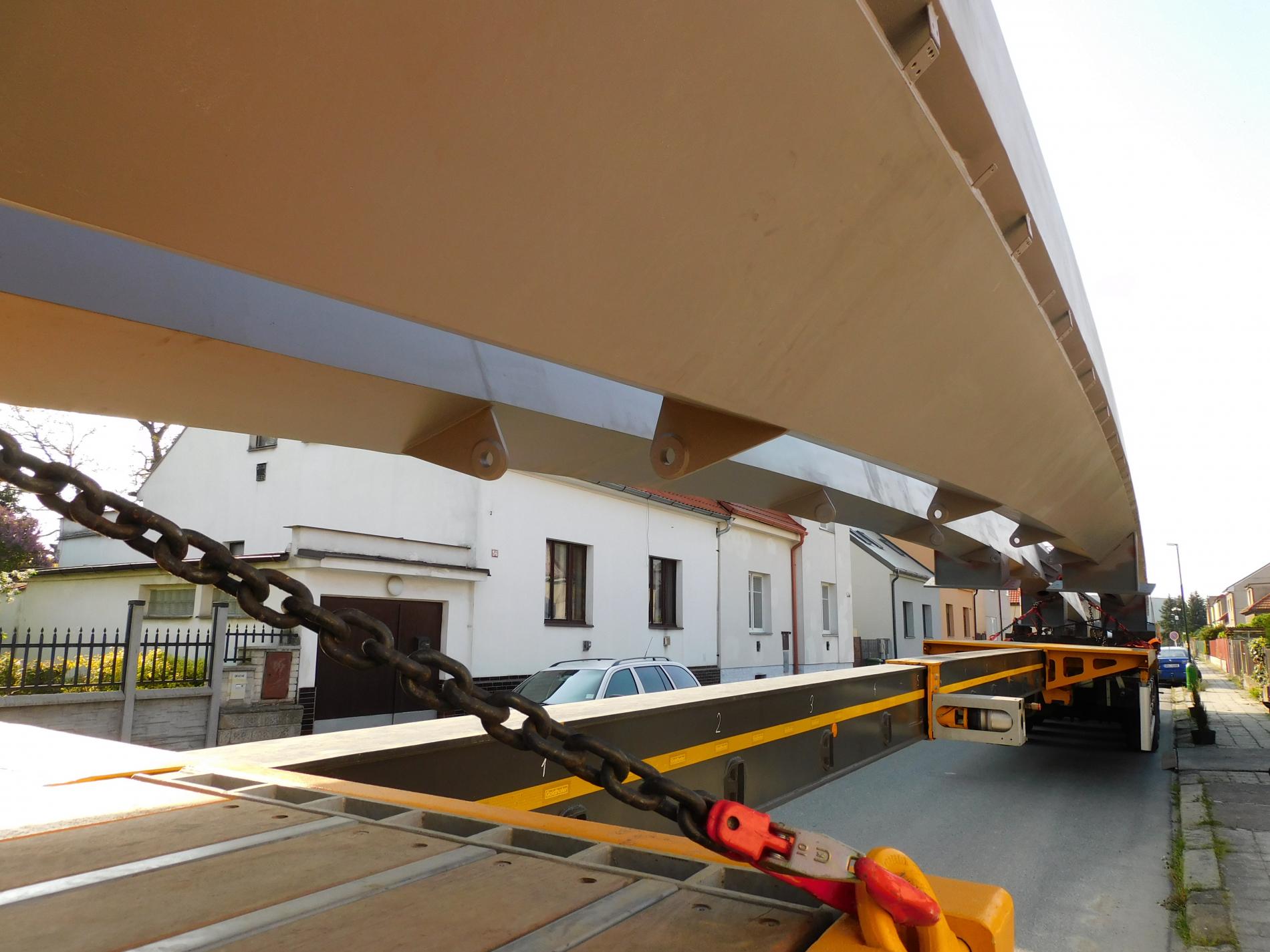

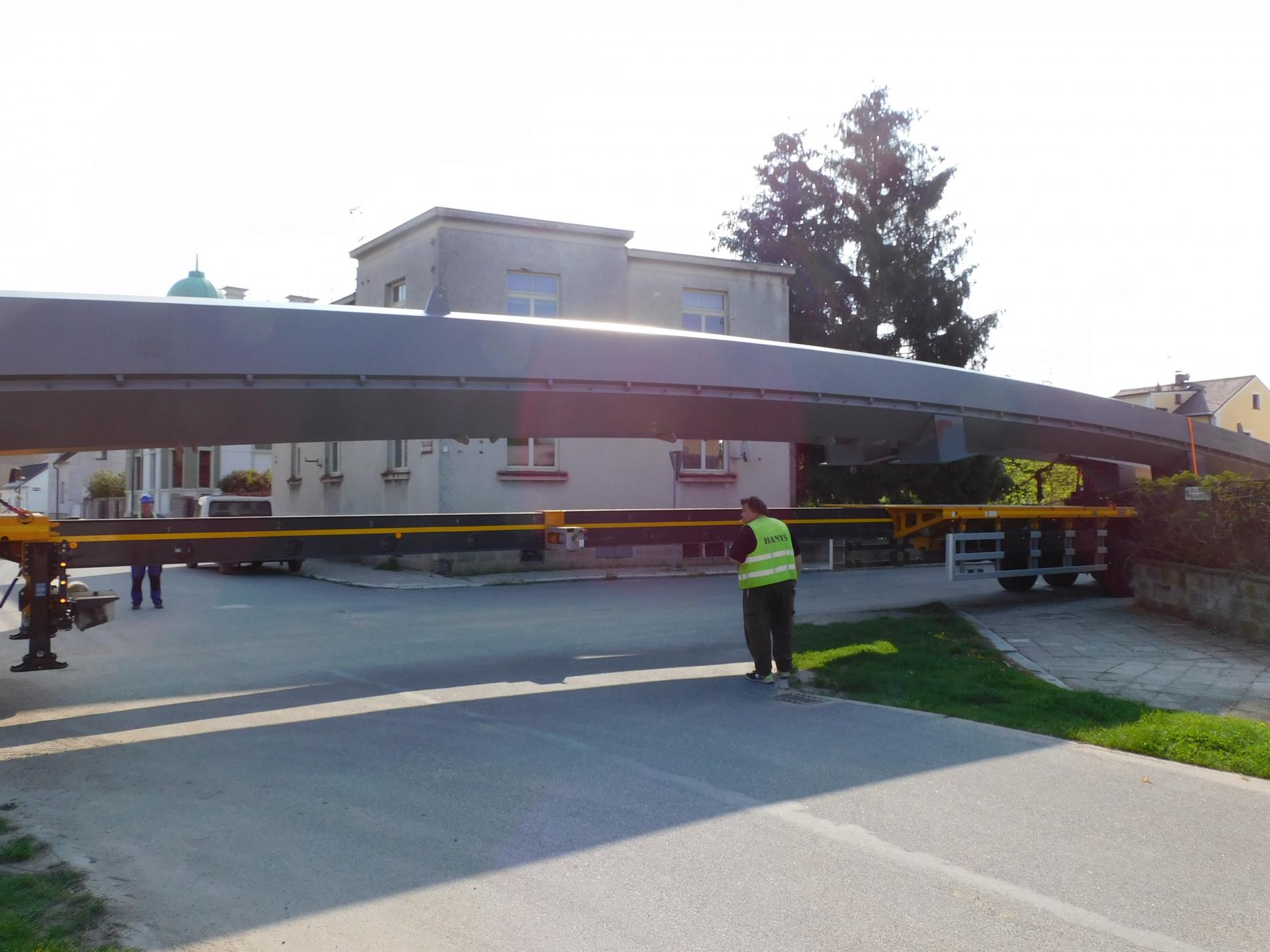

5/2021 – transport ocelové kontrukce ze Sokolova
6/2021 – uzavření dodatku smlouvy č. 3 - změna termínu dokončení 7. 11. 2021

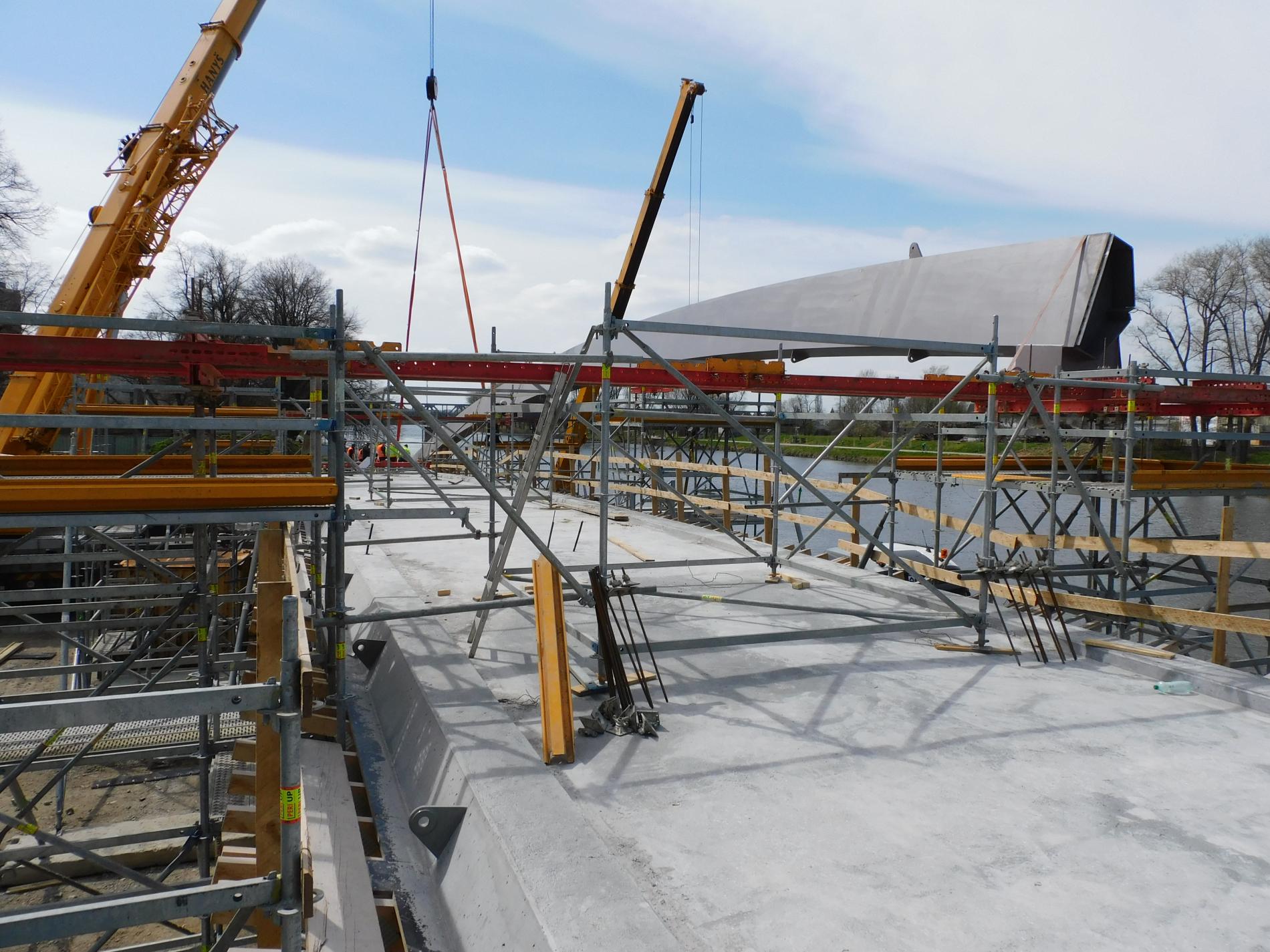

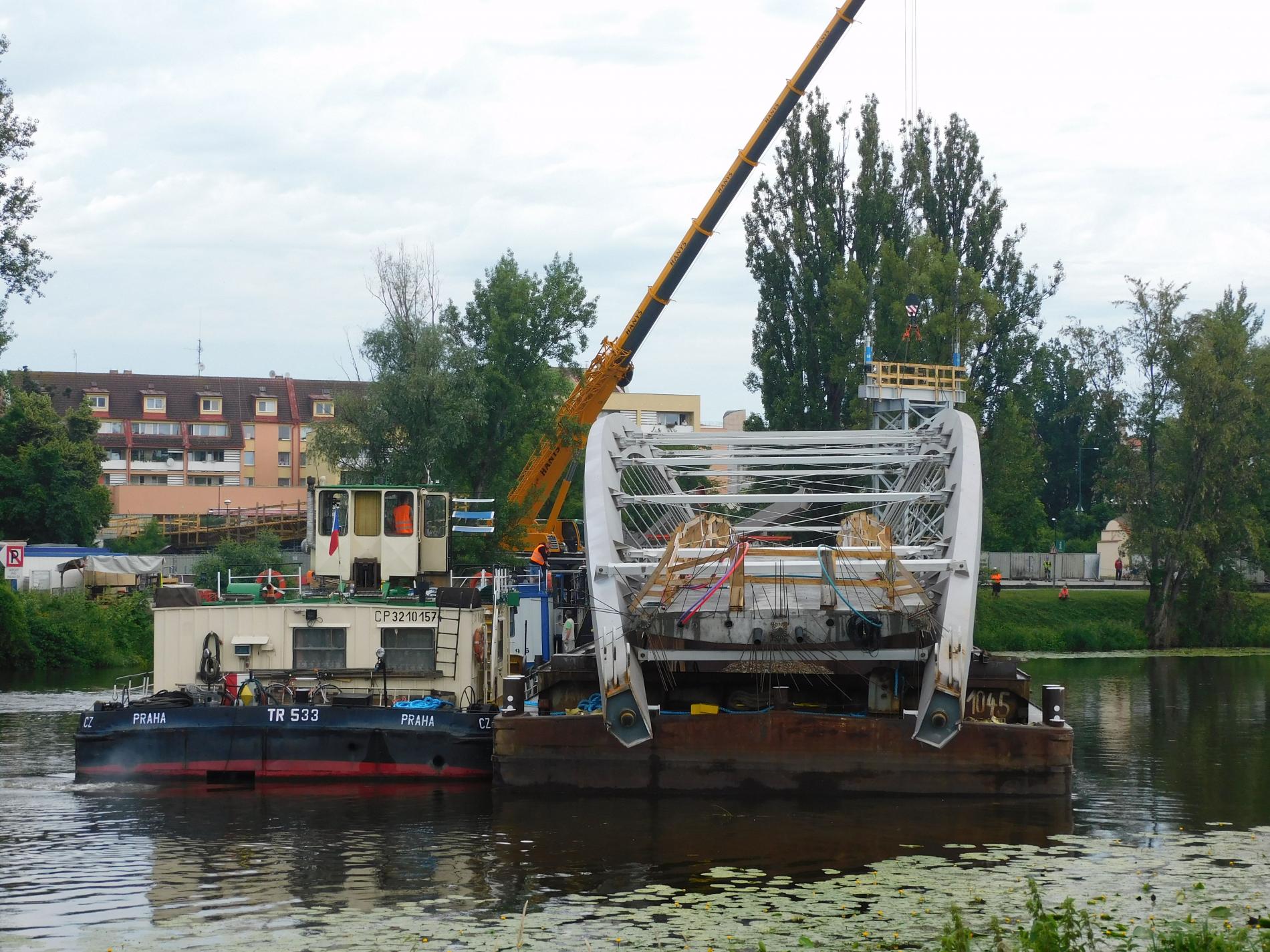

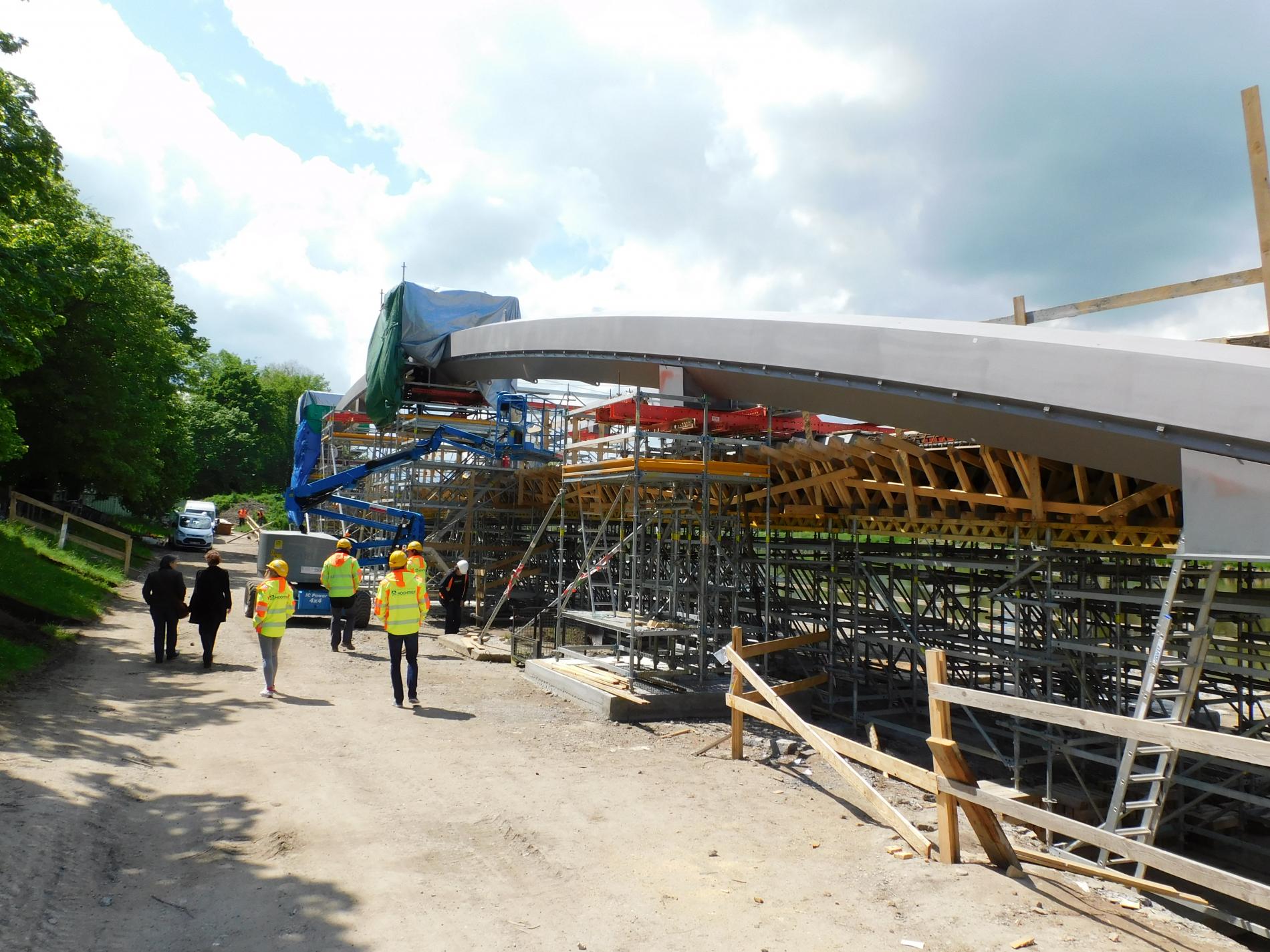

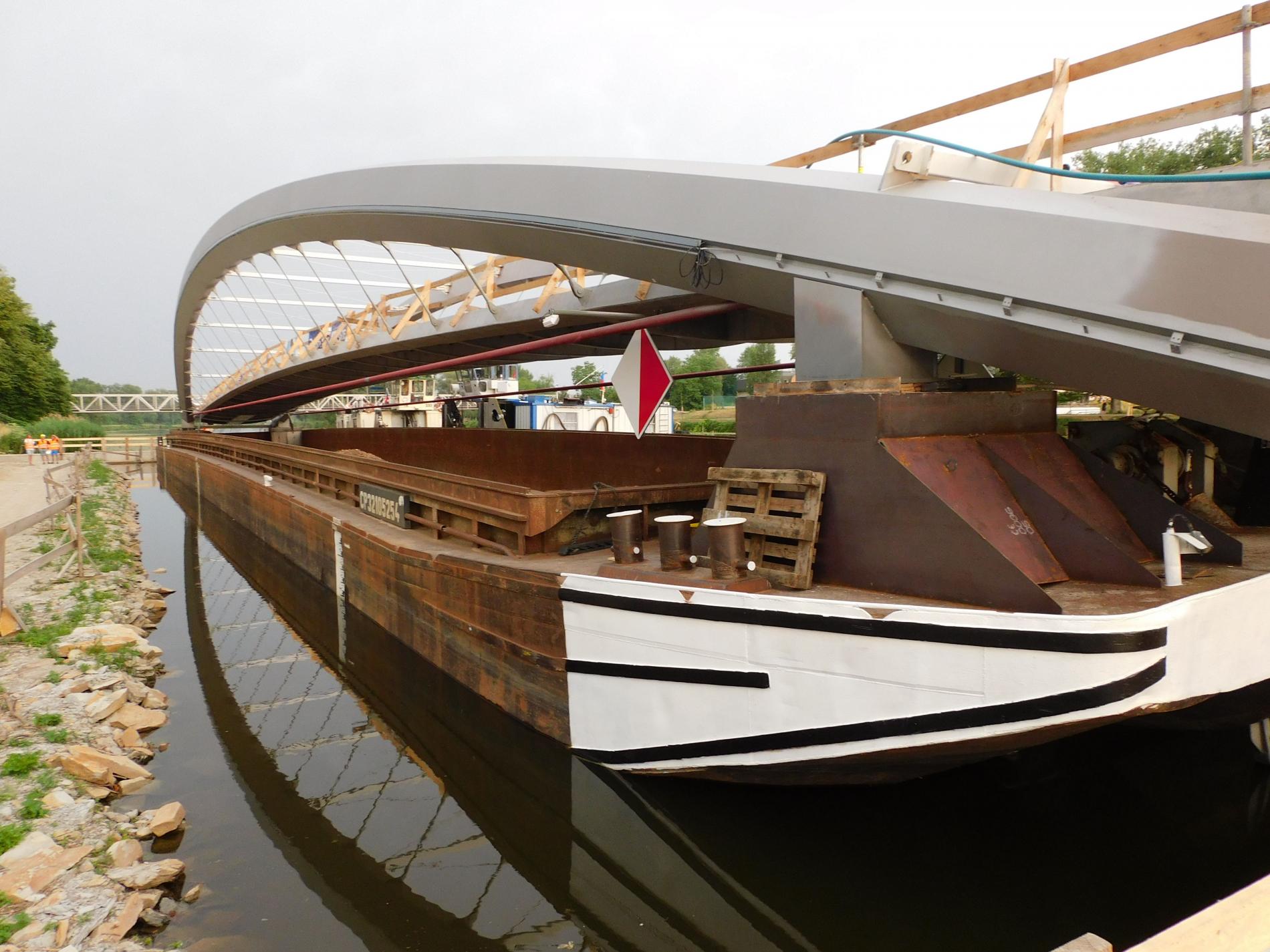

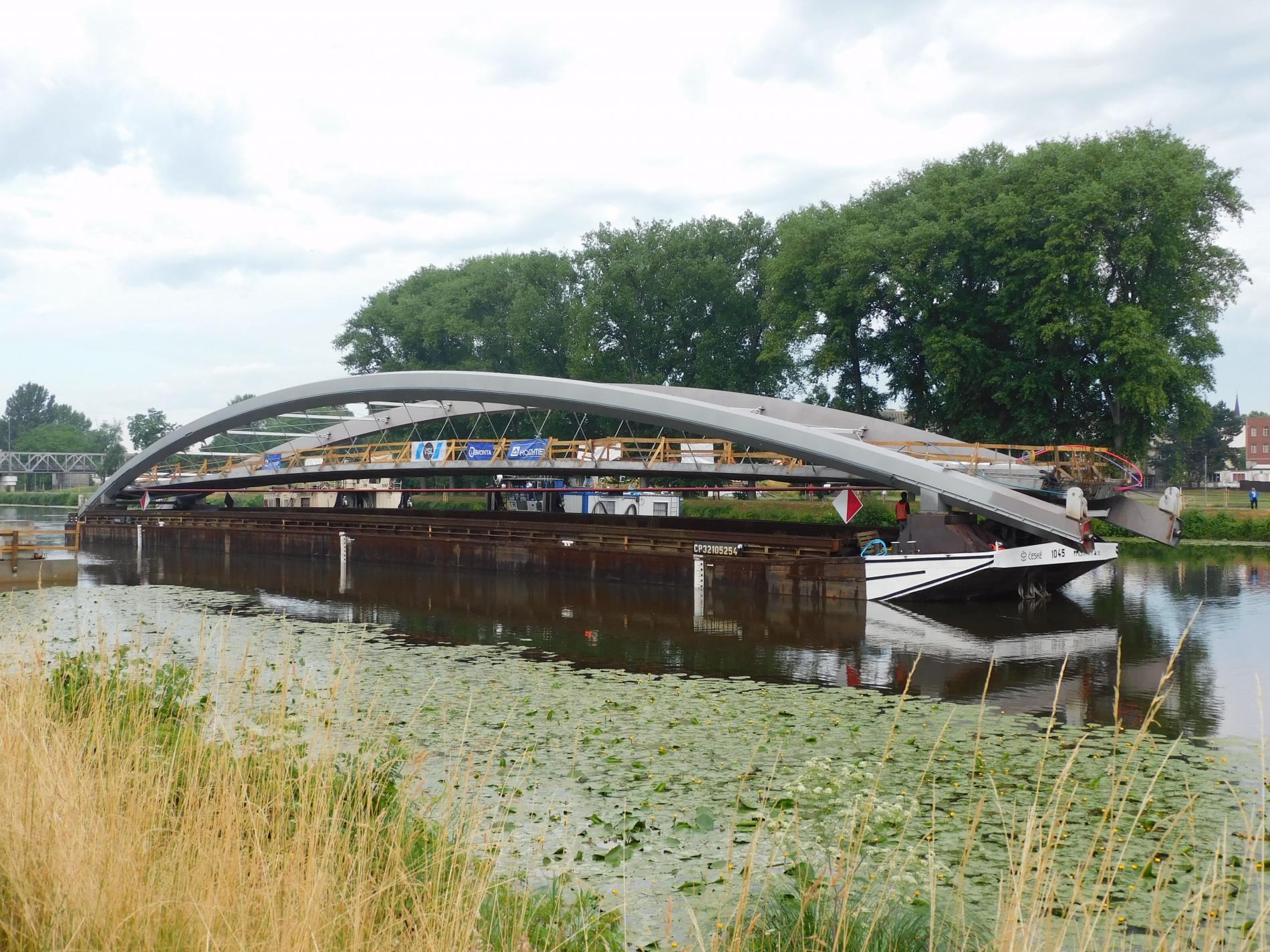

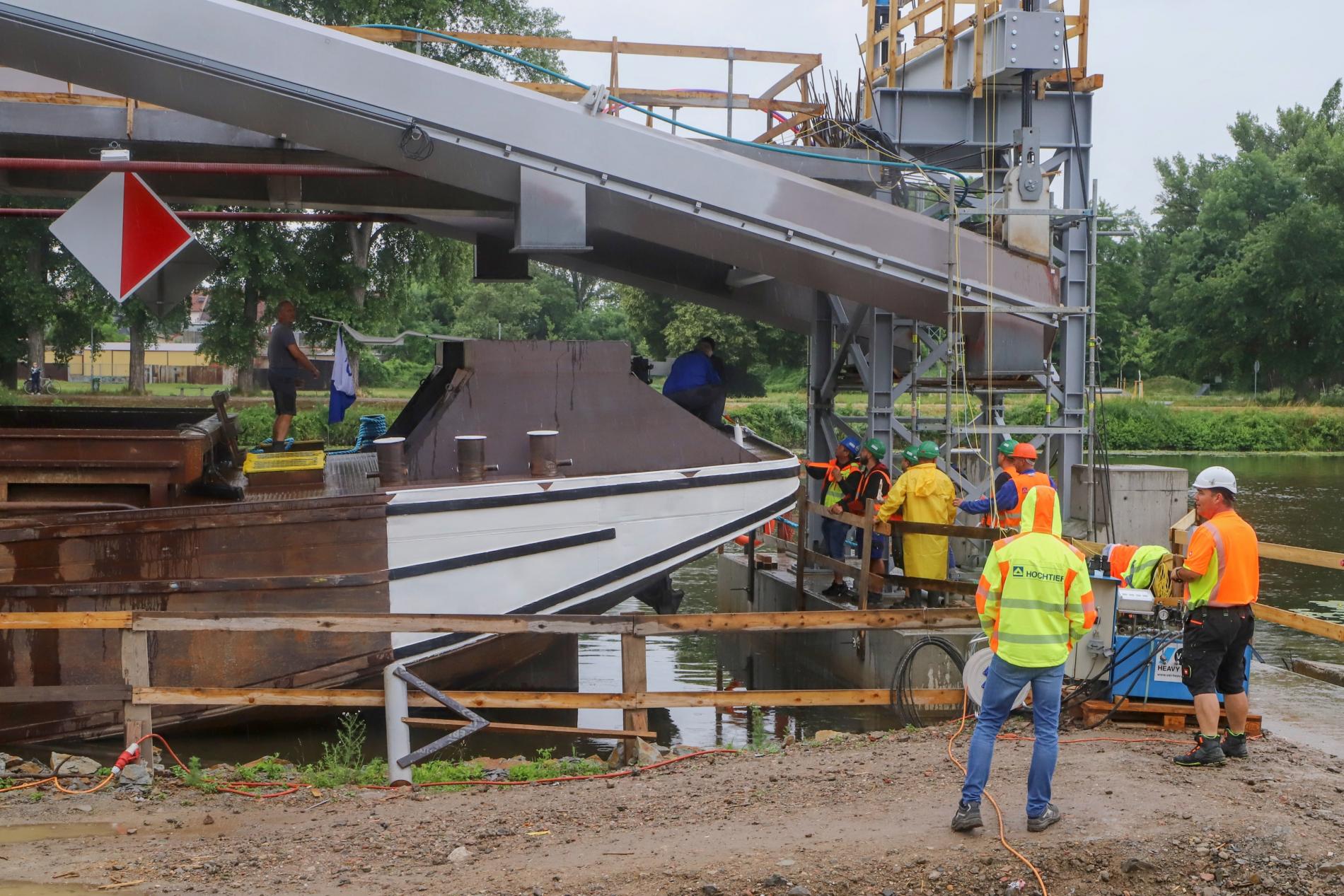

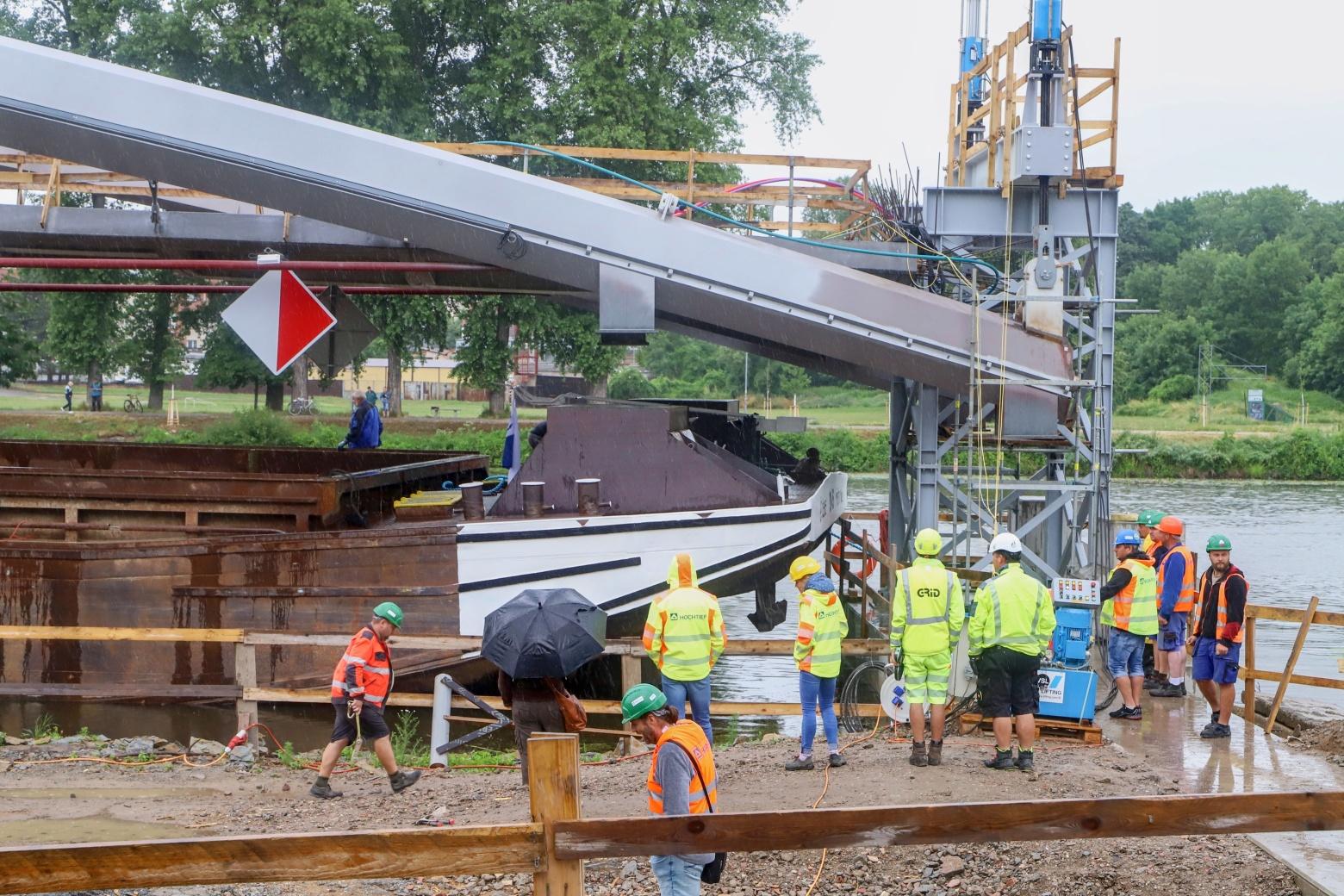

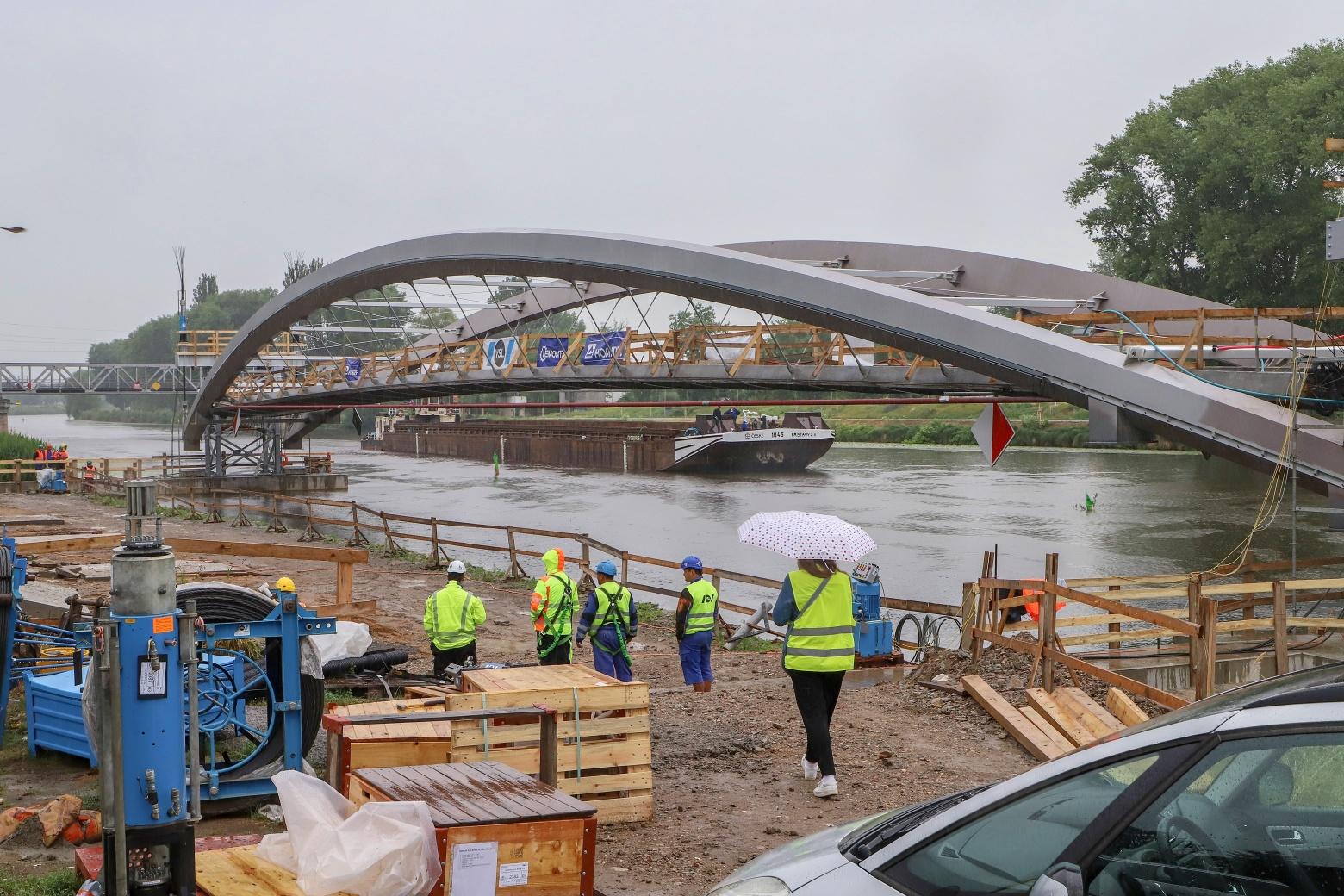

6/2021 – naložení mostovky s oblouky na loď

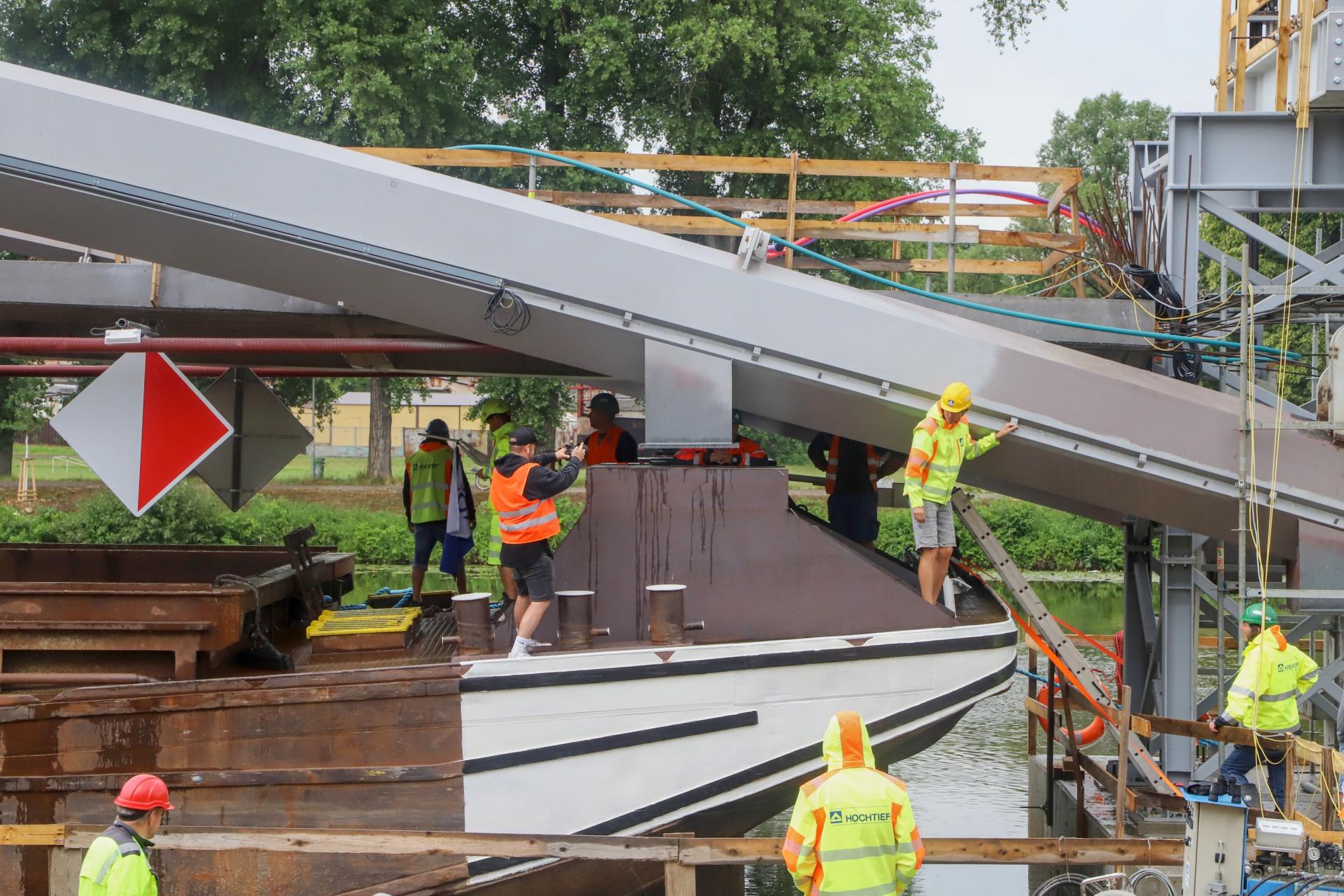

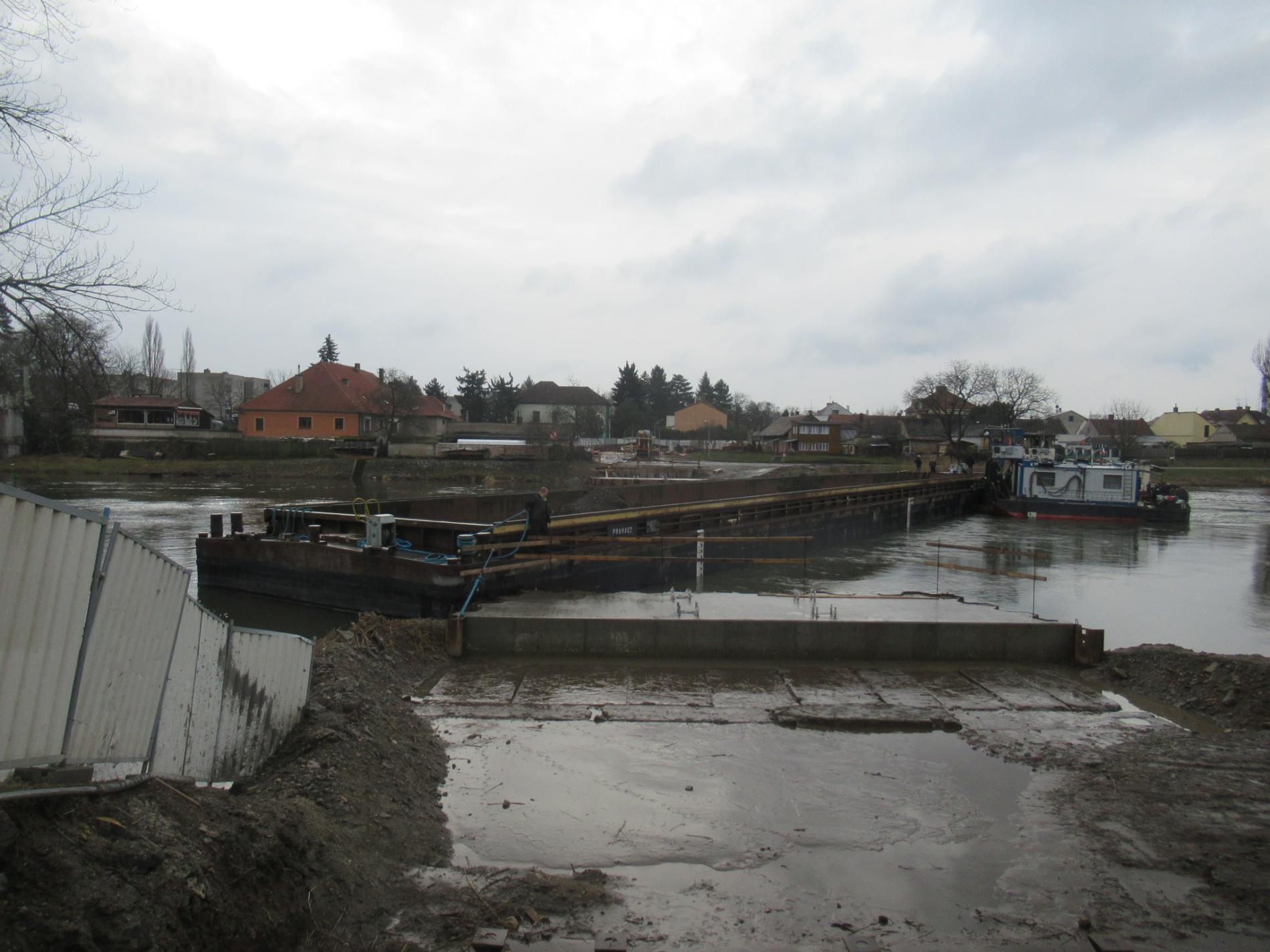

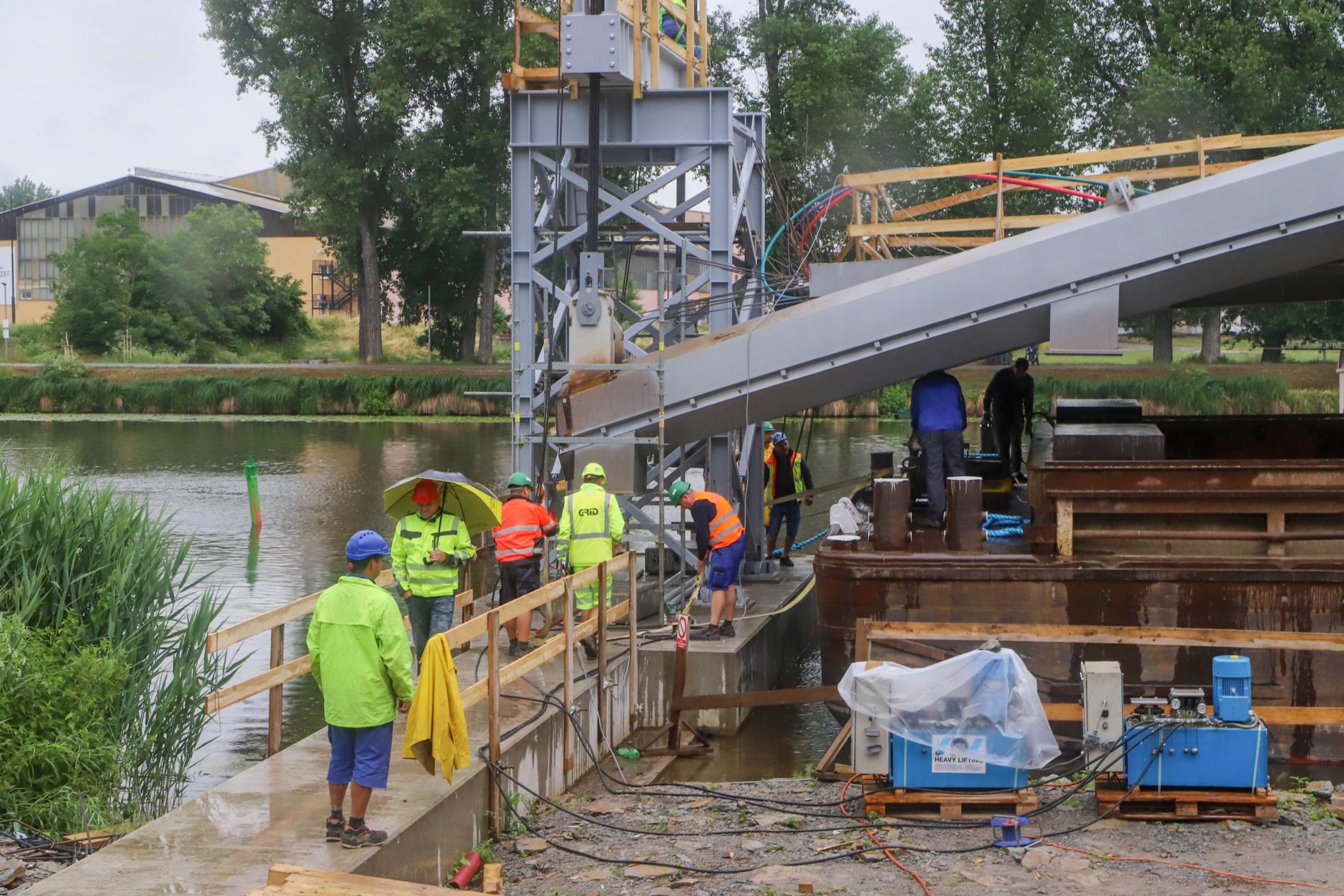

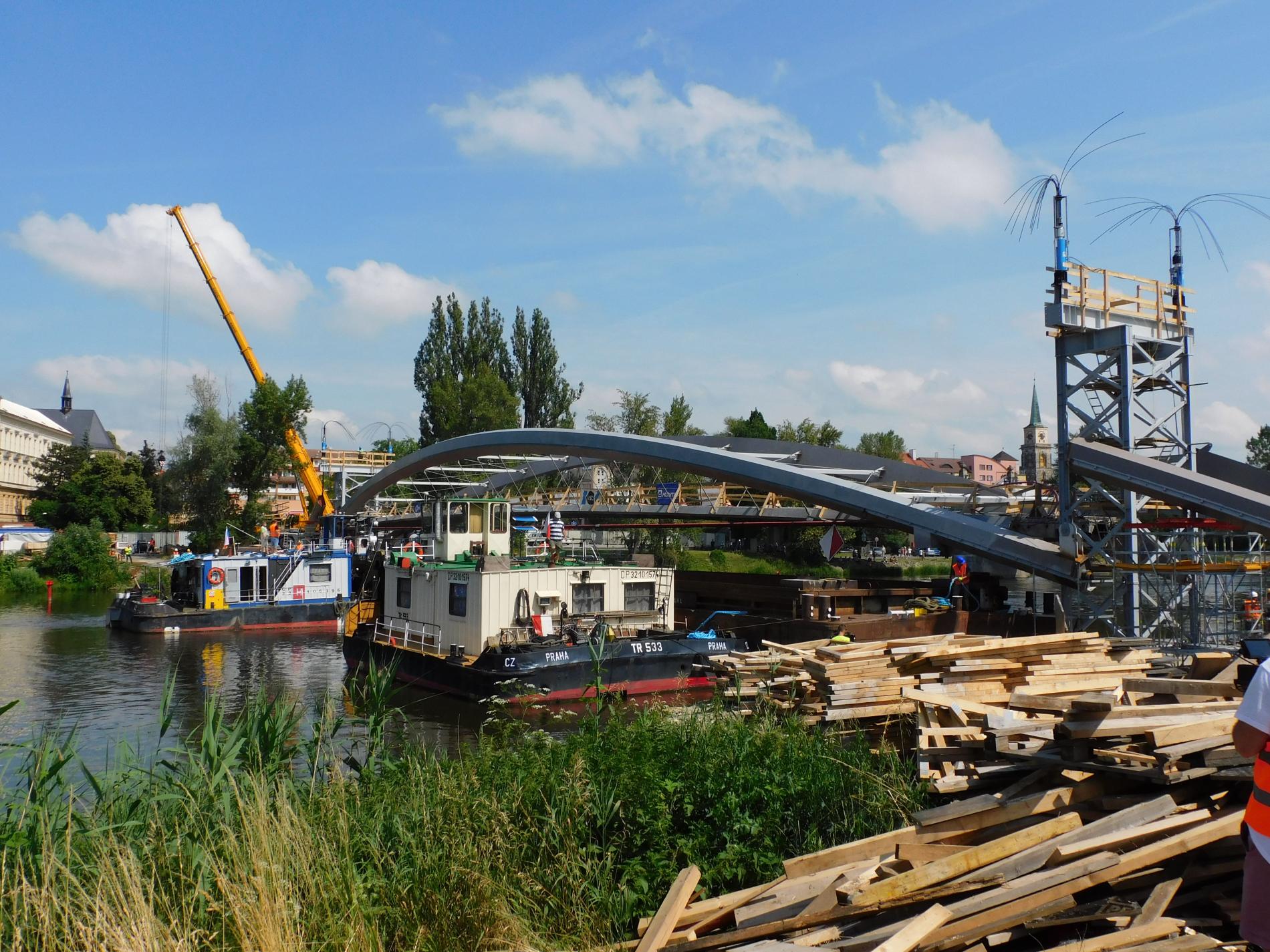

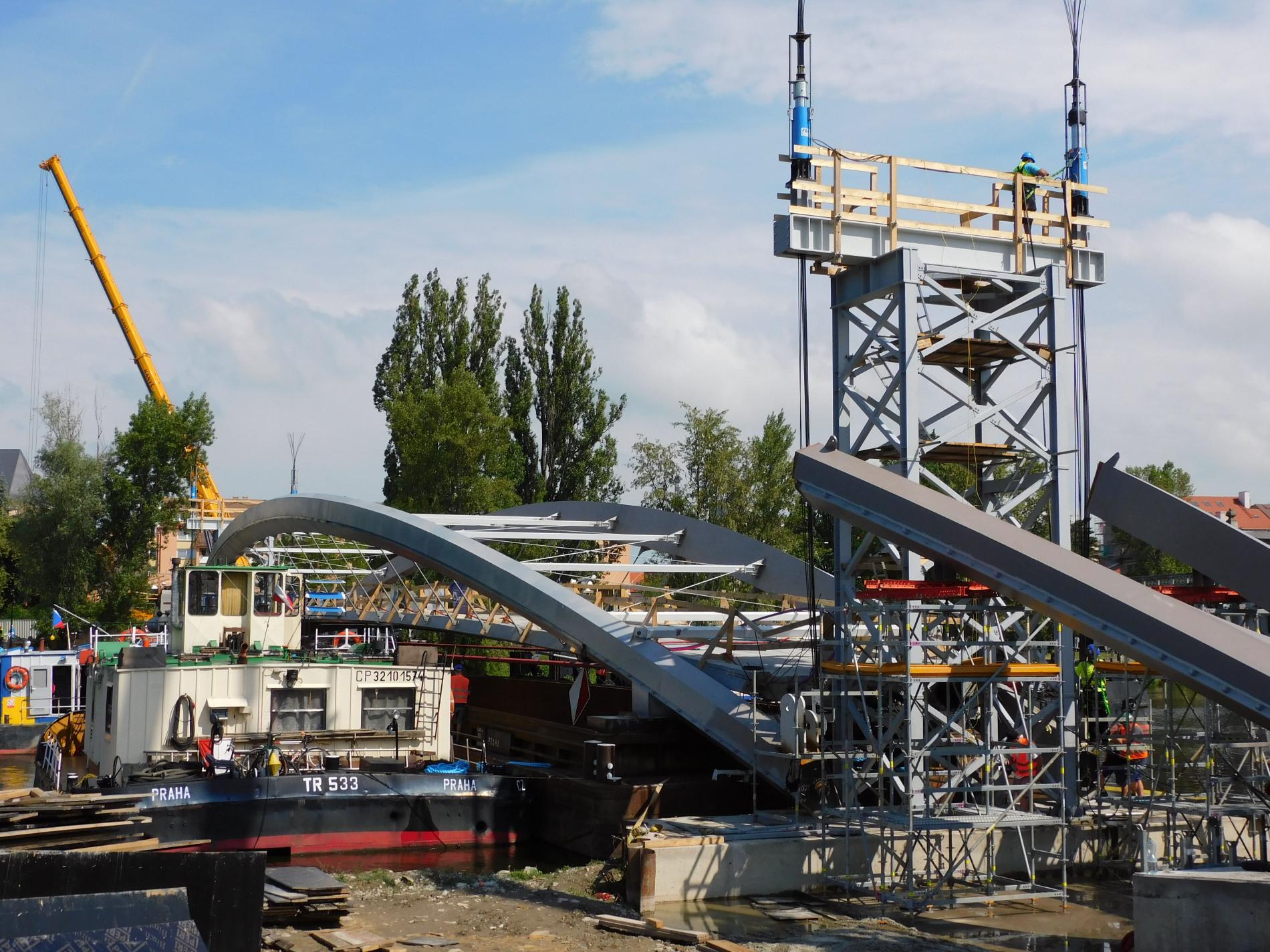

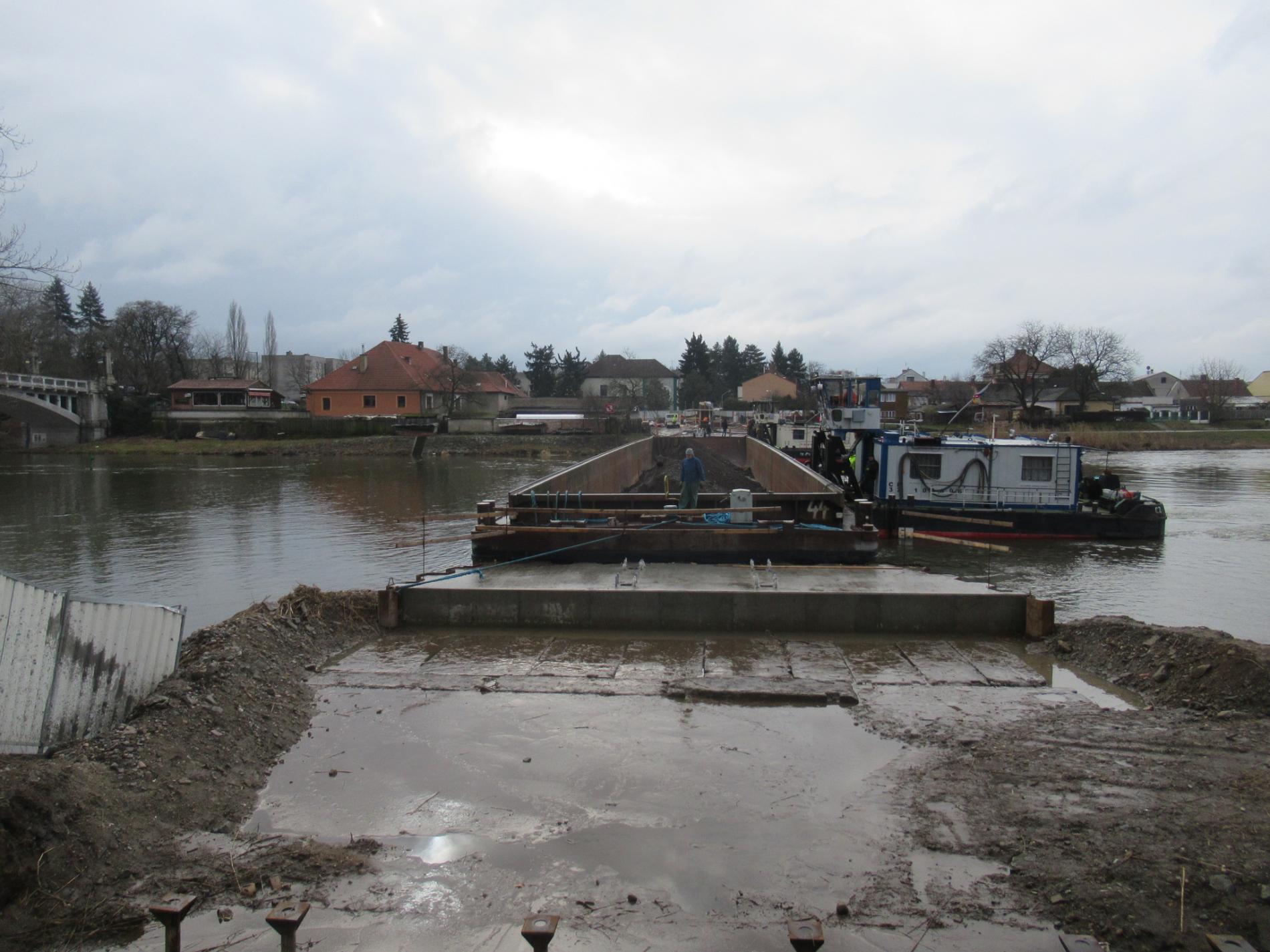

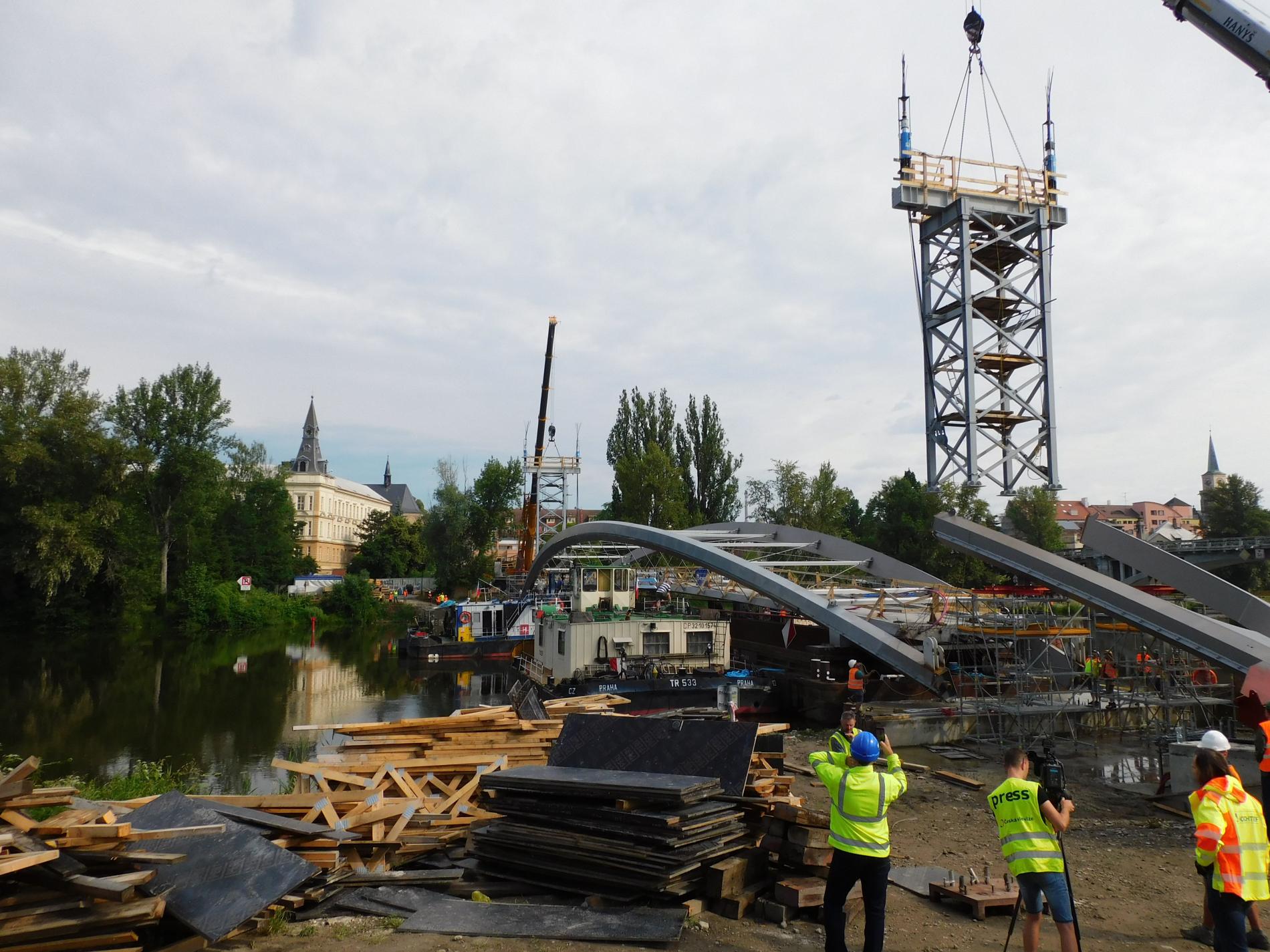

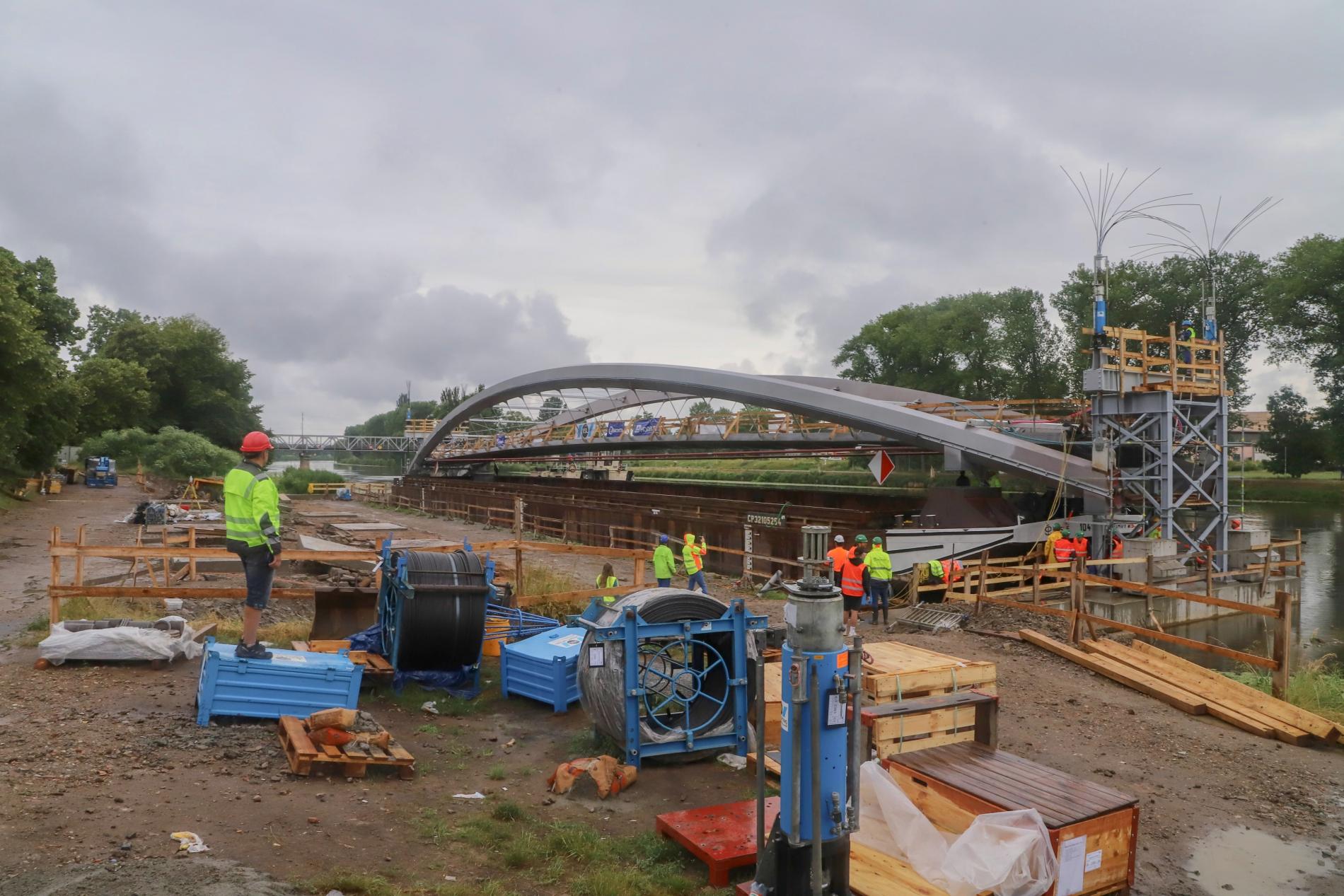

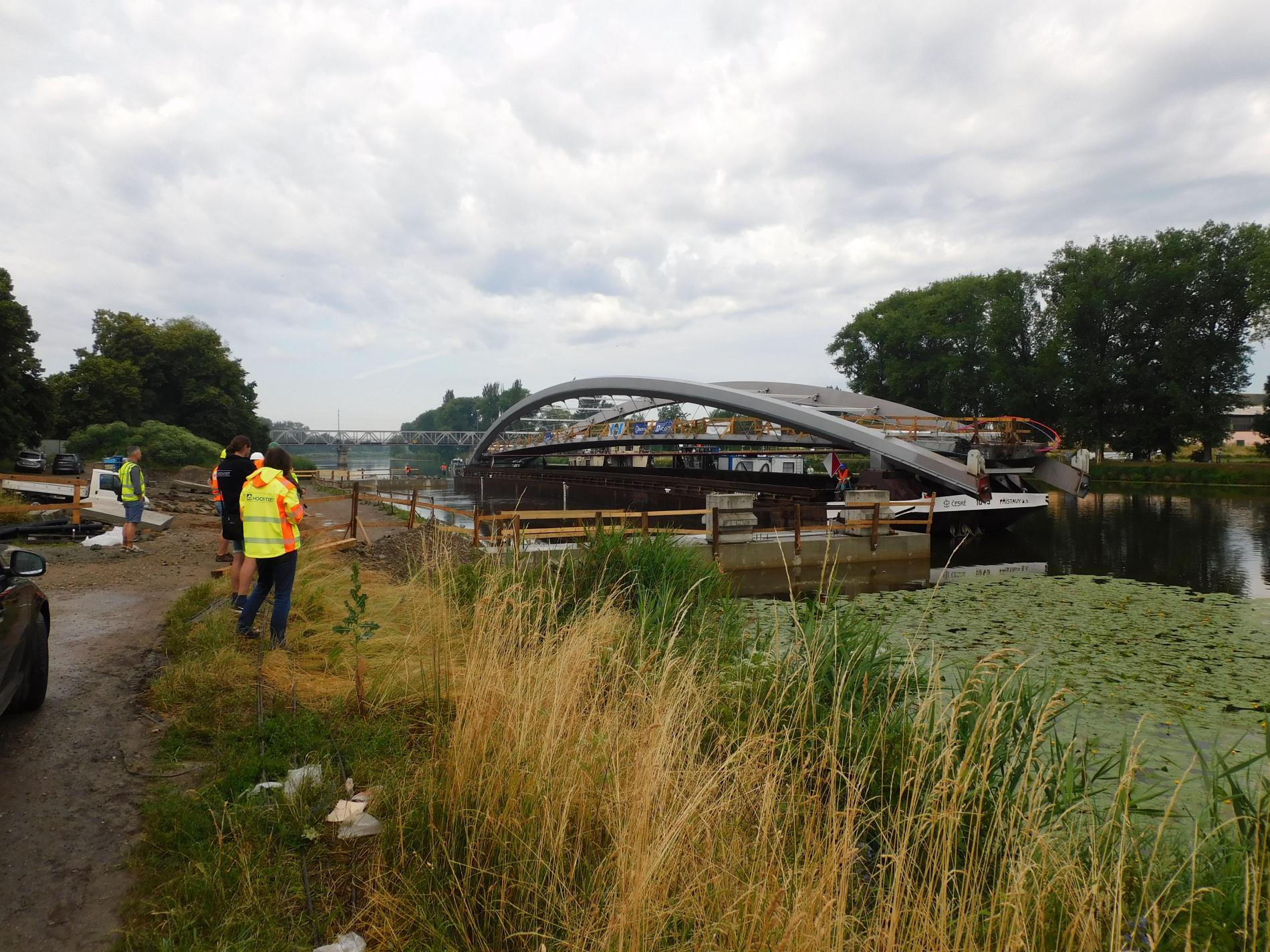

6/2021 – přesun konstrukce středního pole

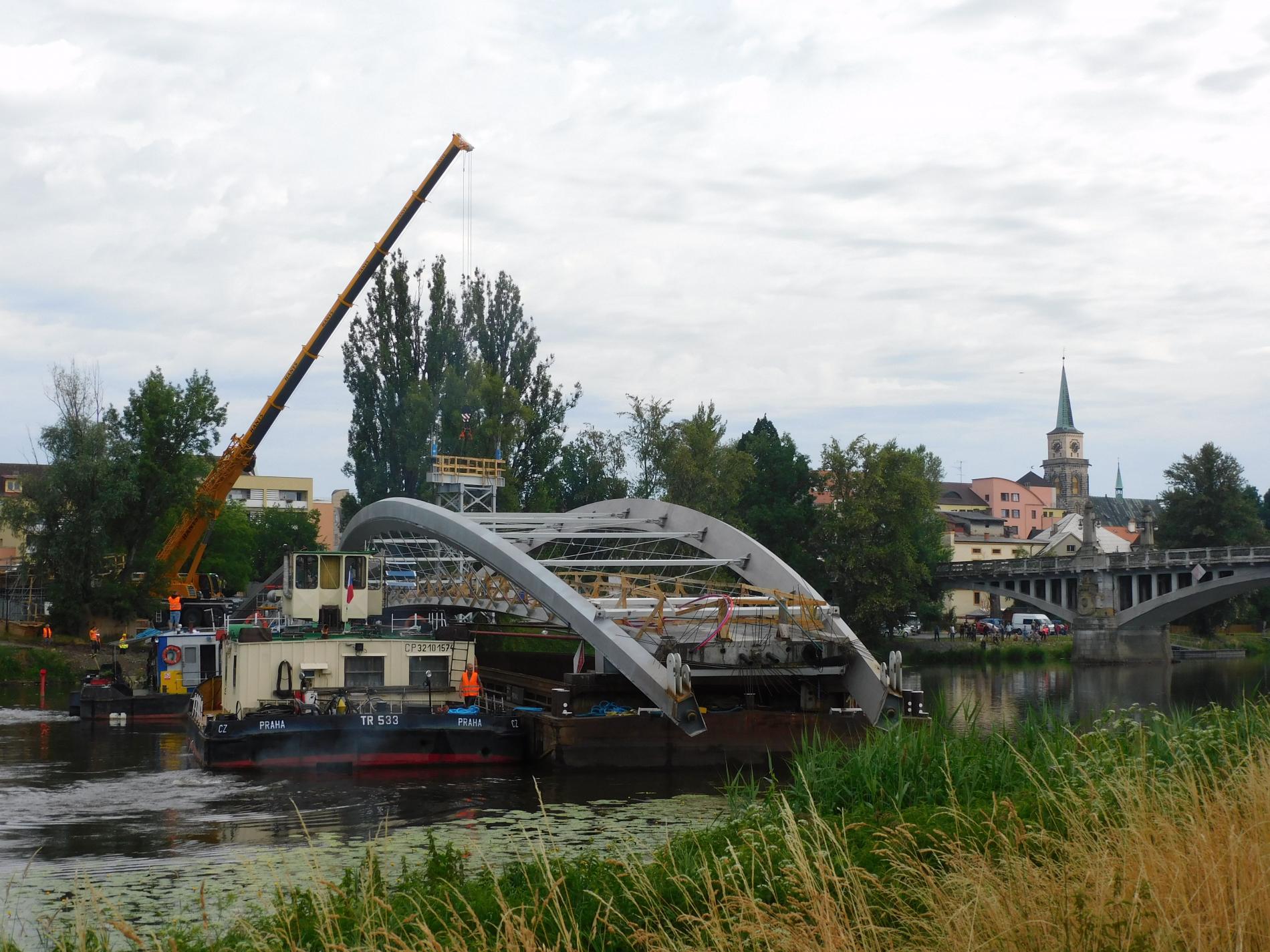

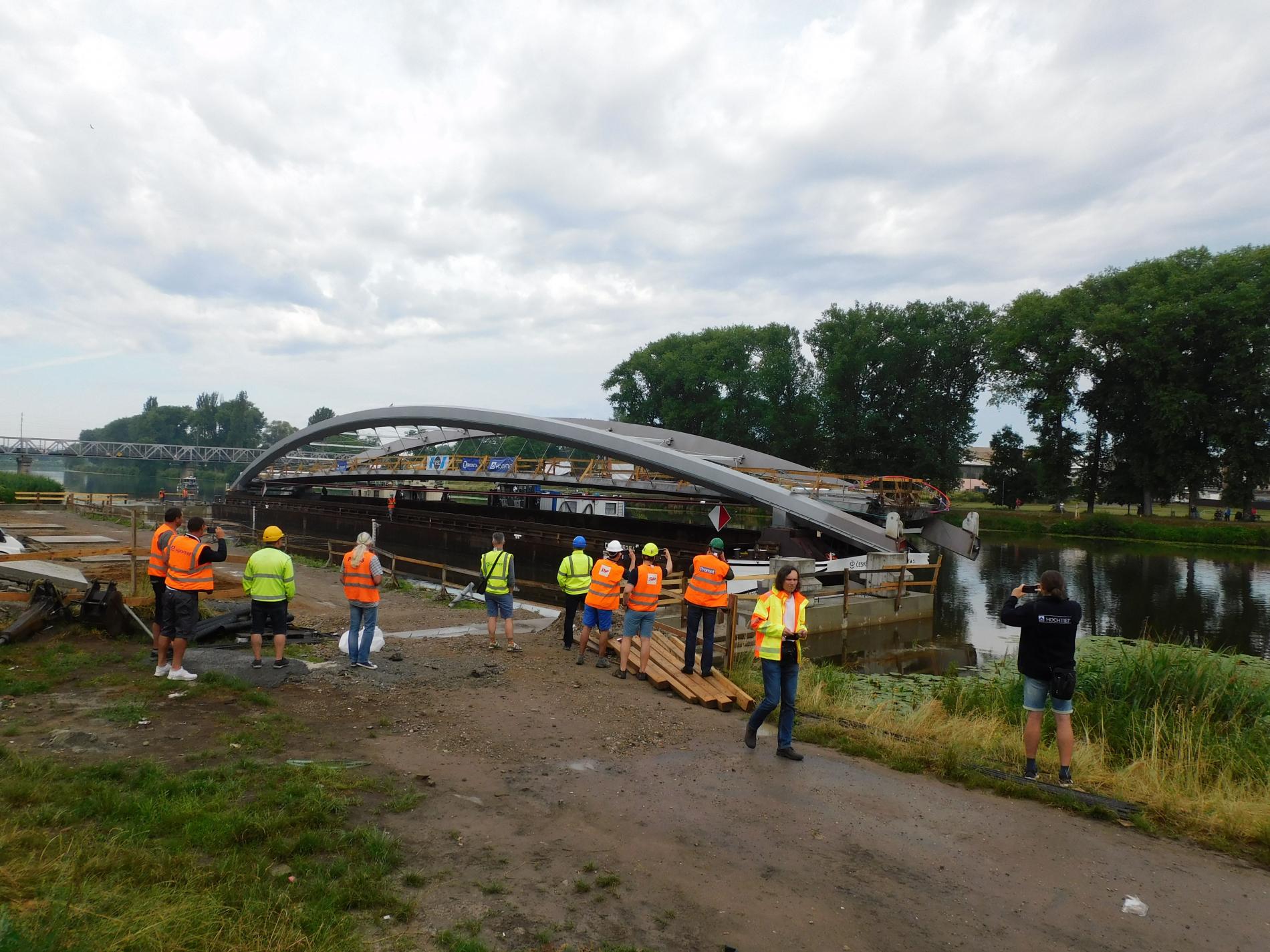

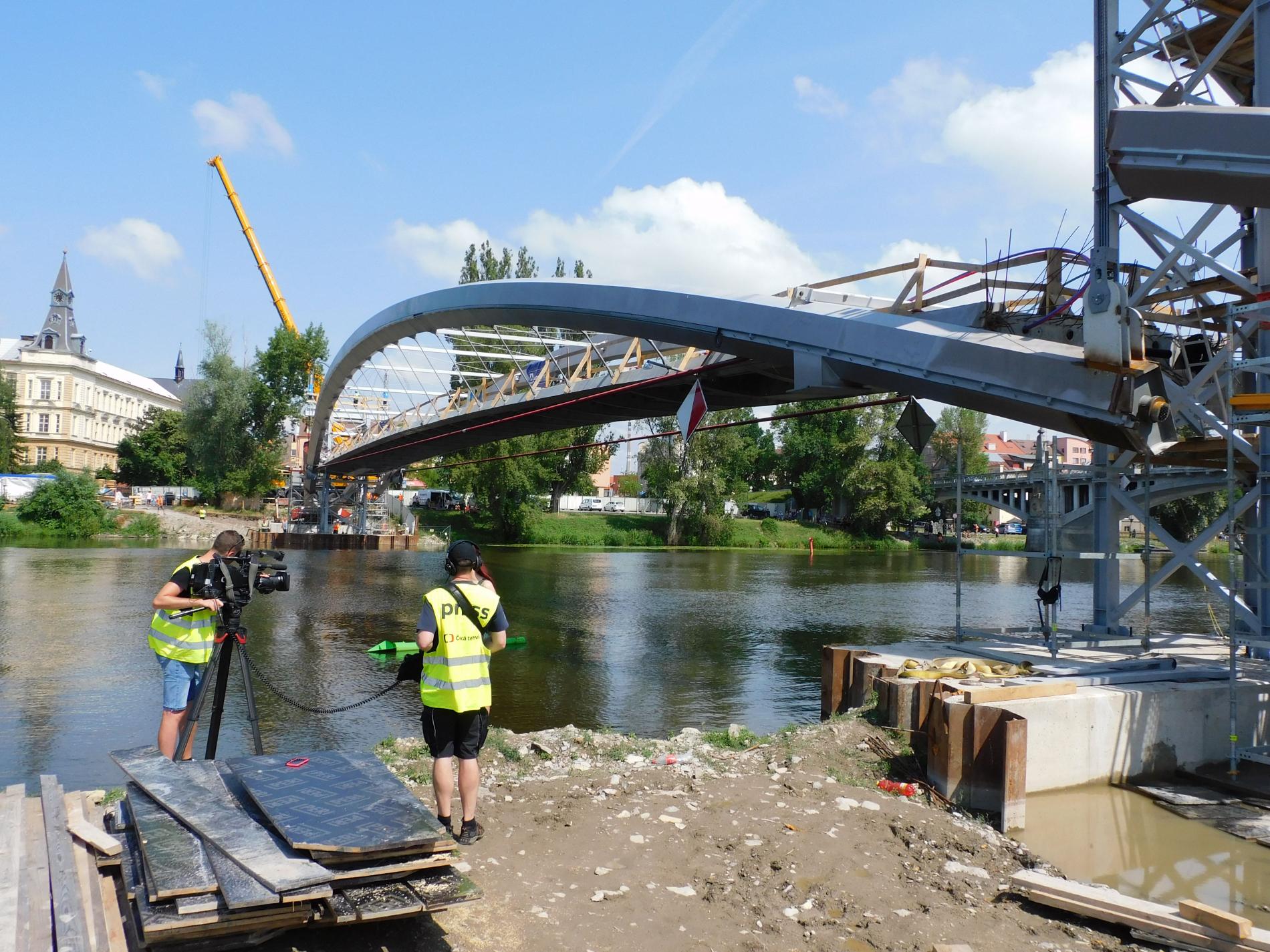

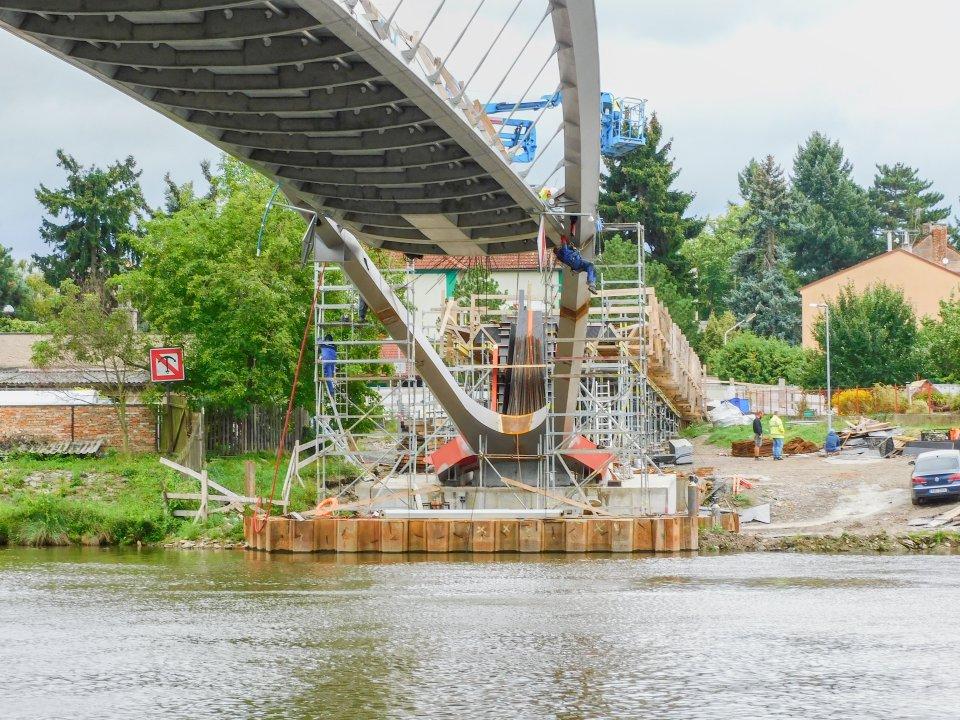

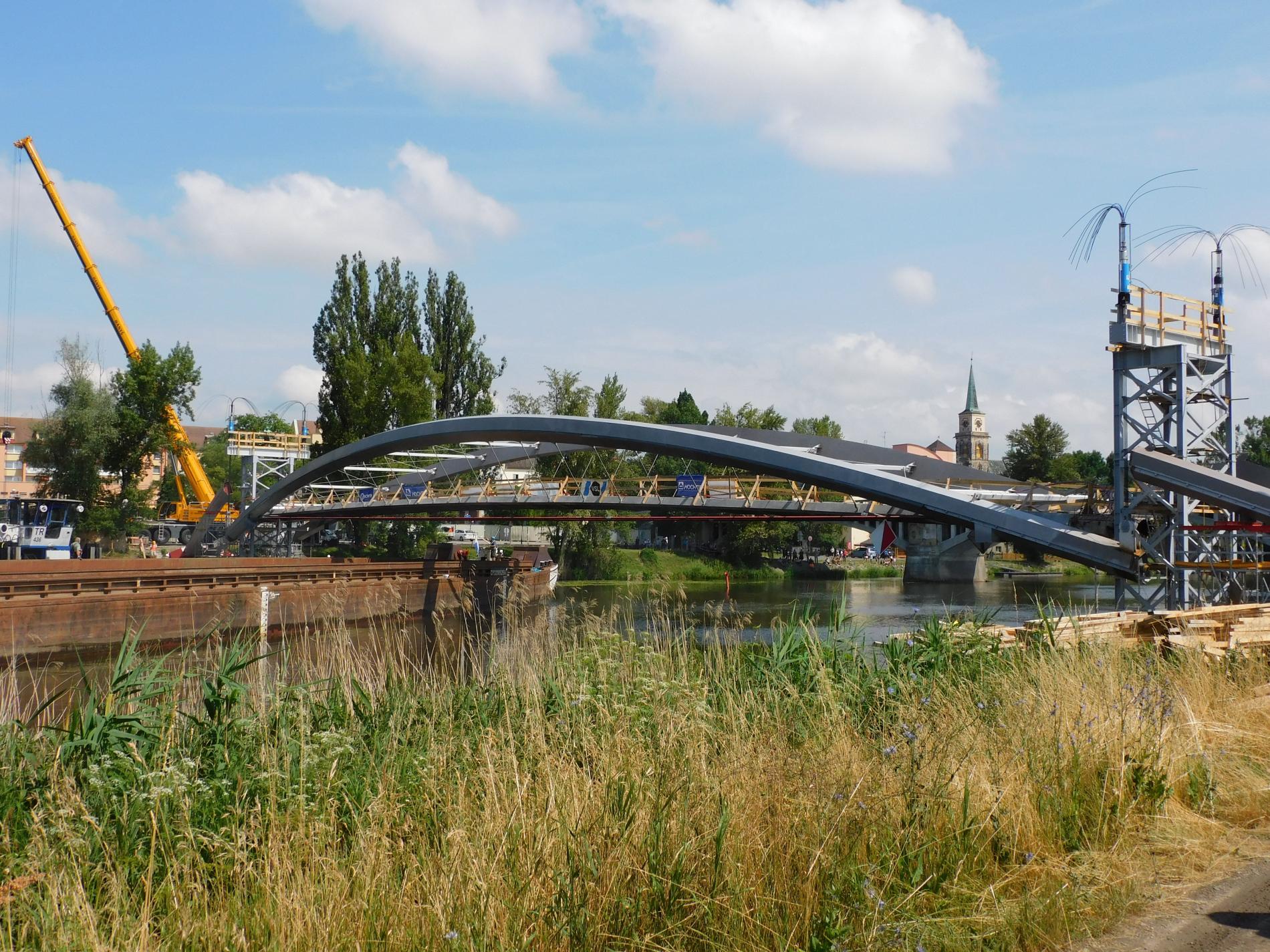

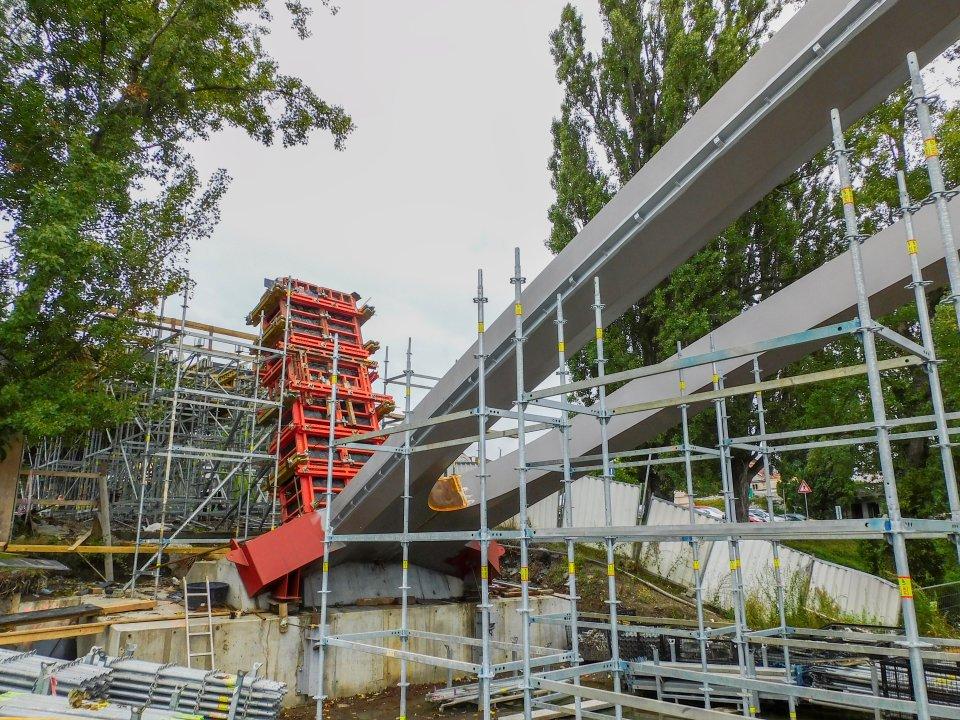

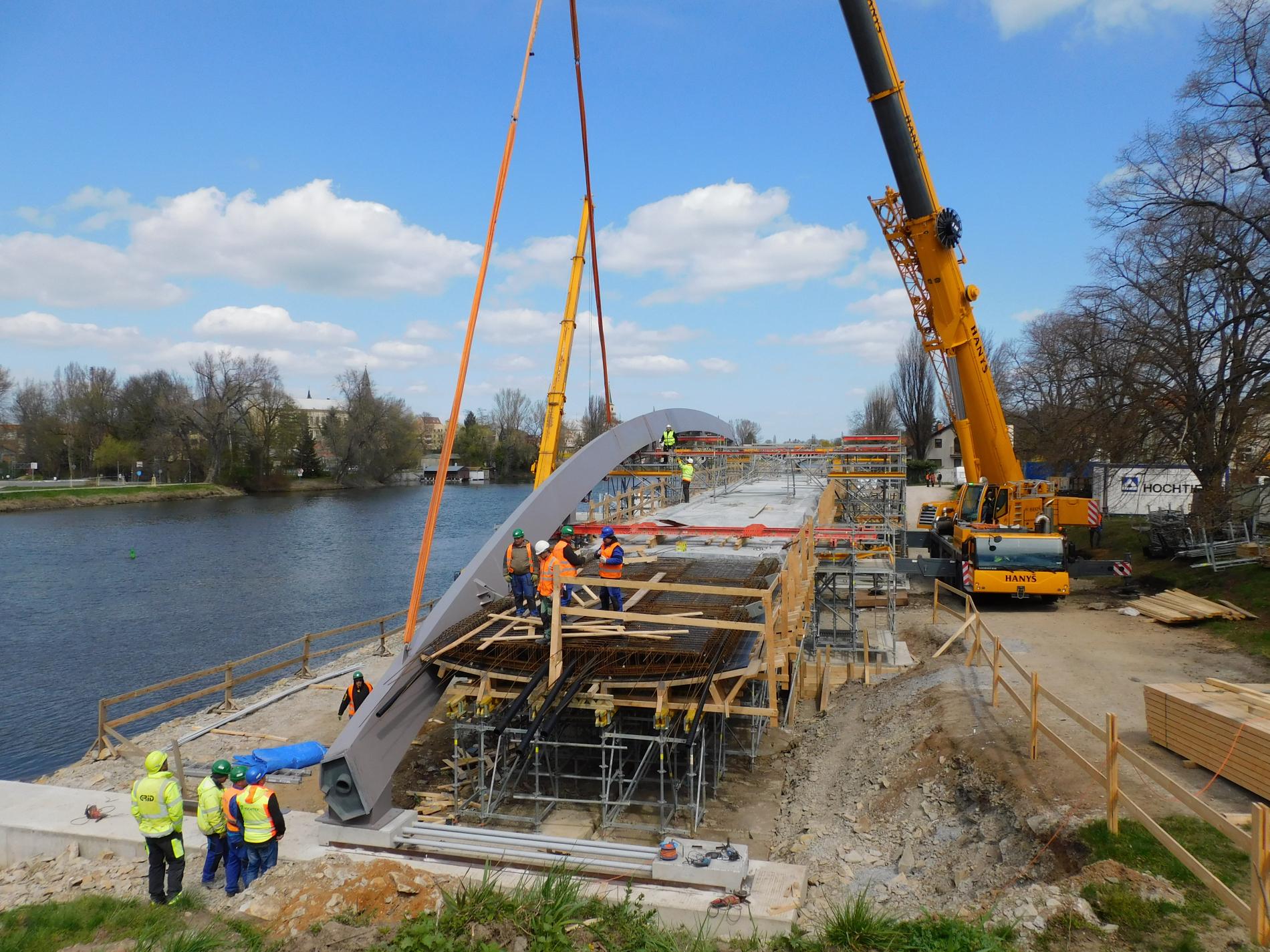

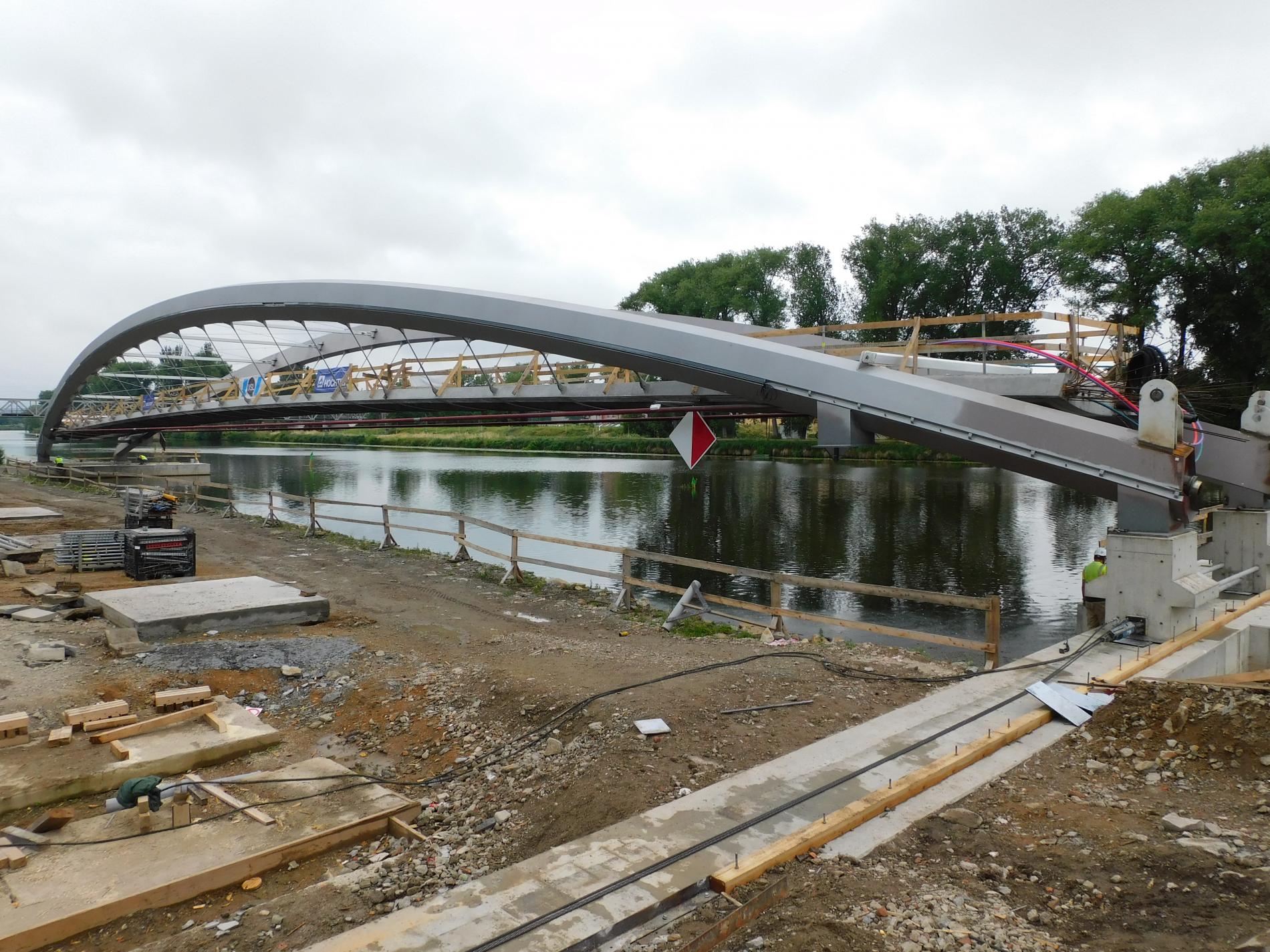

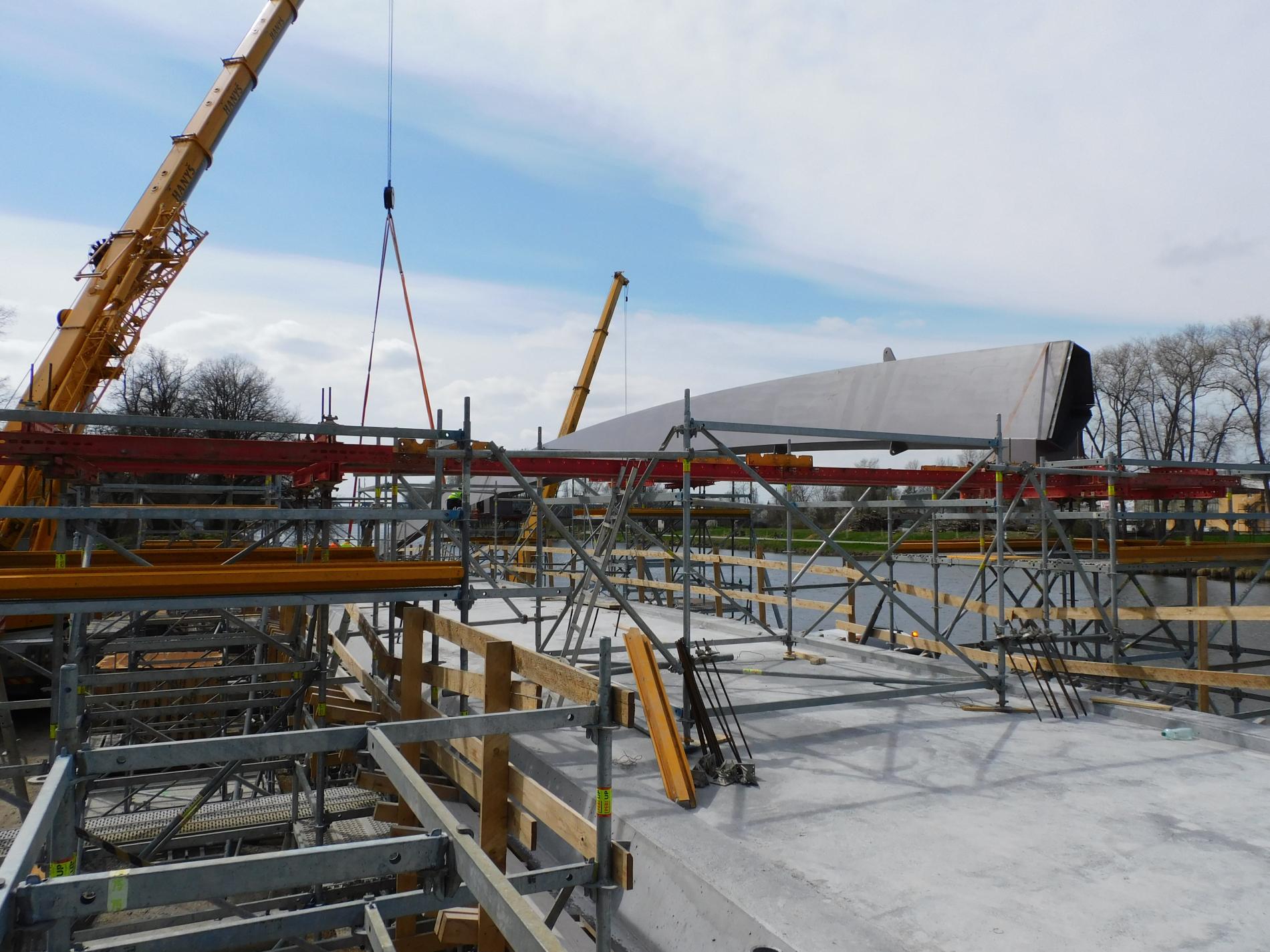

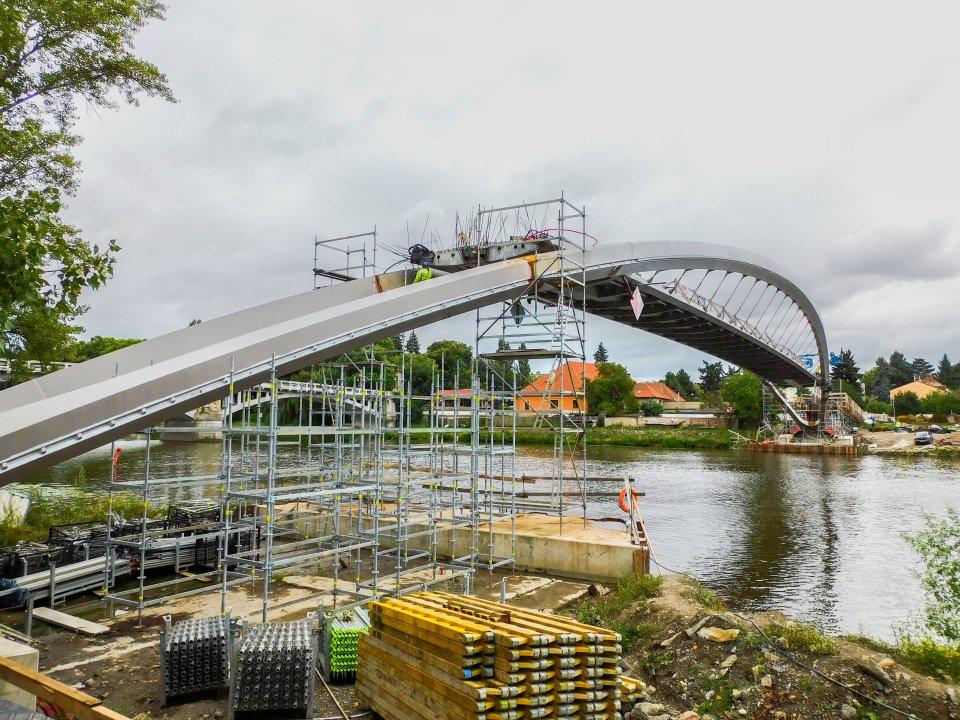

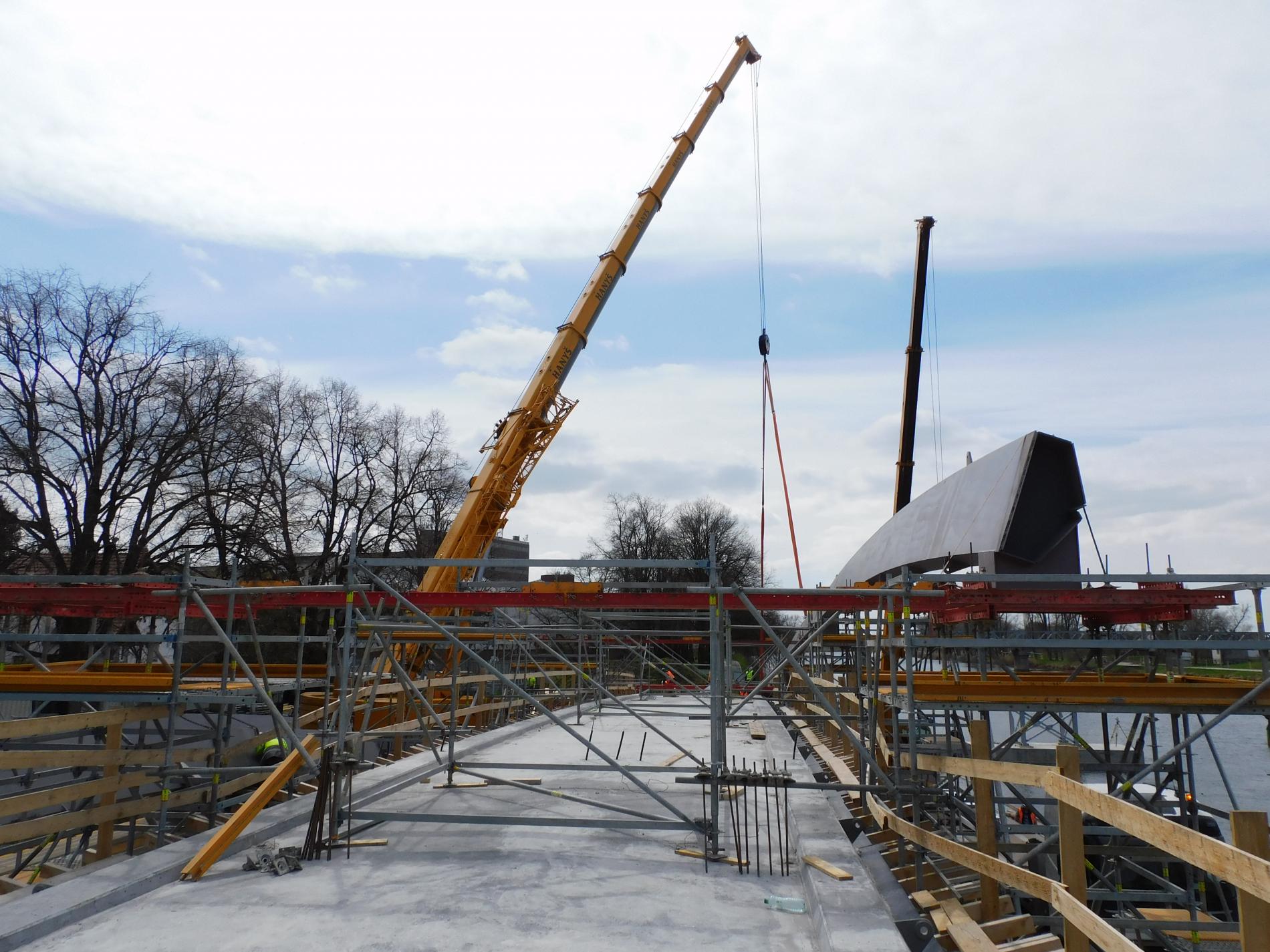

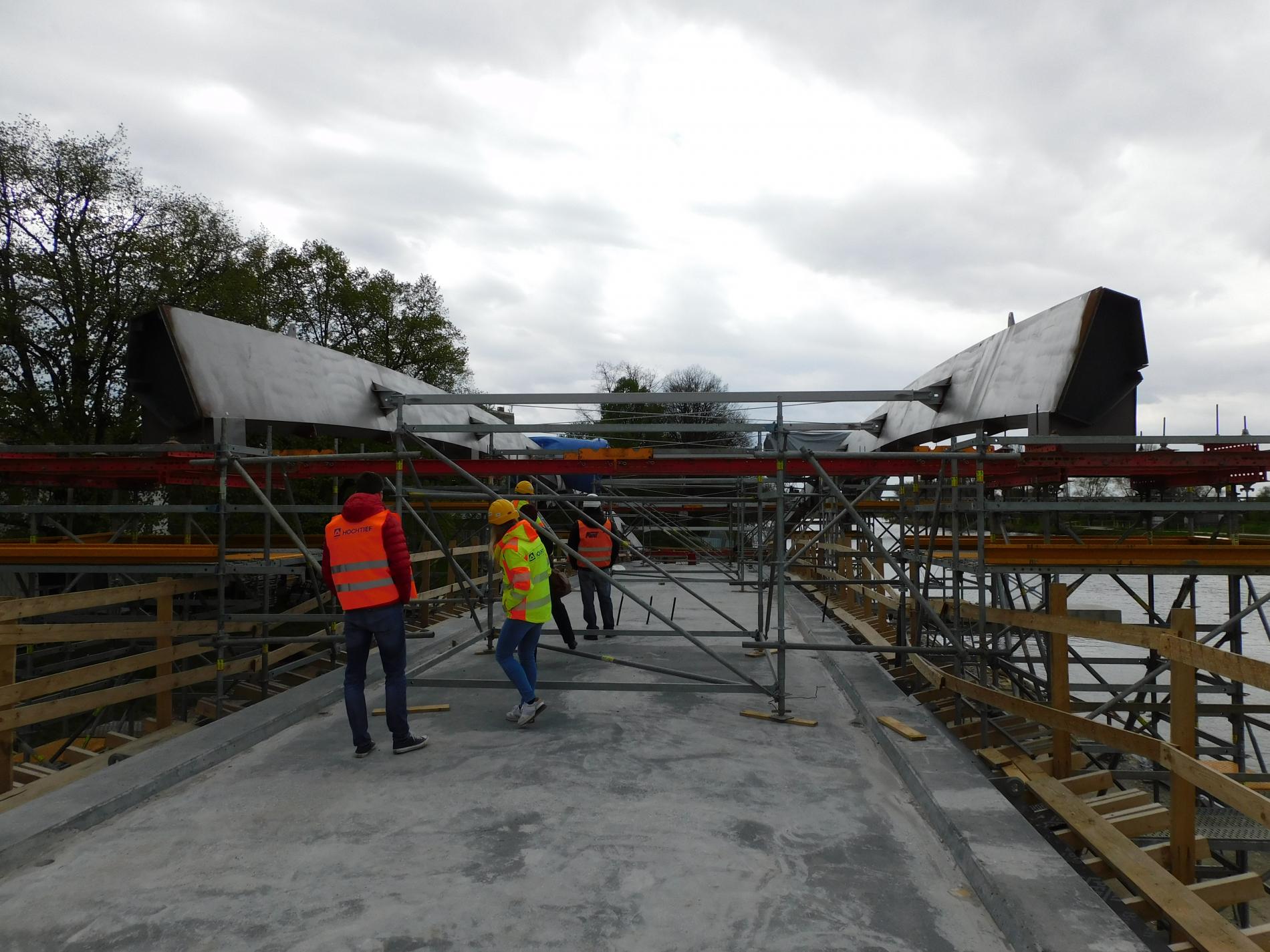

7/2021 – umístění konstrukce středního pole

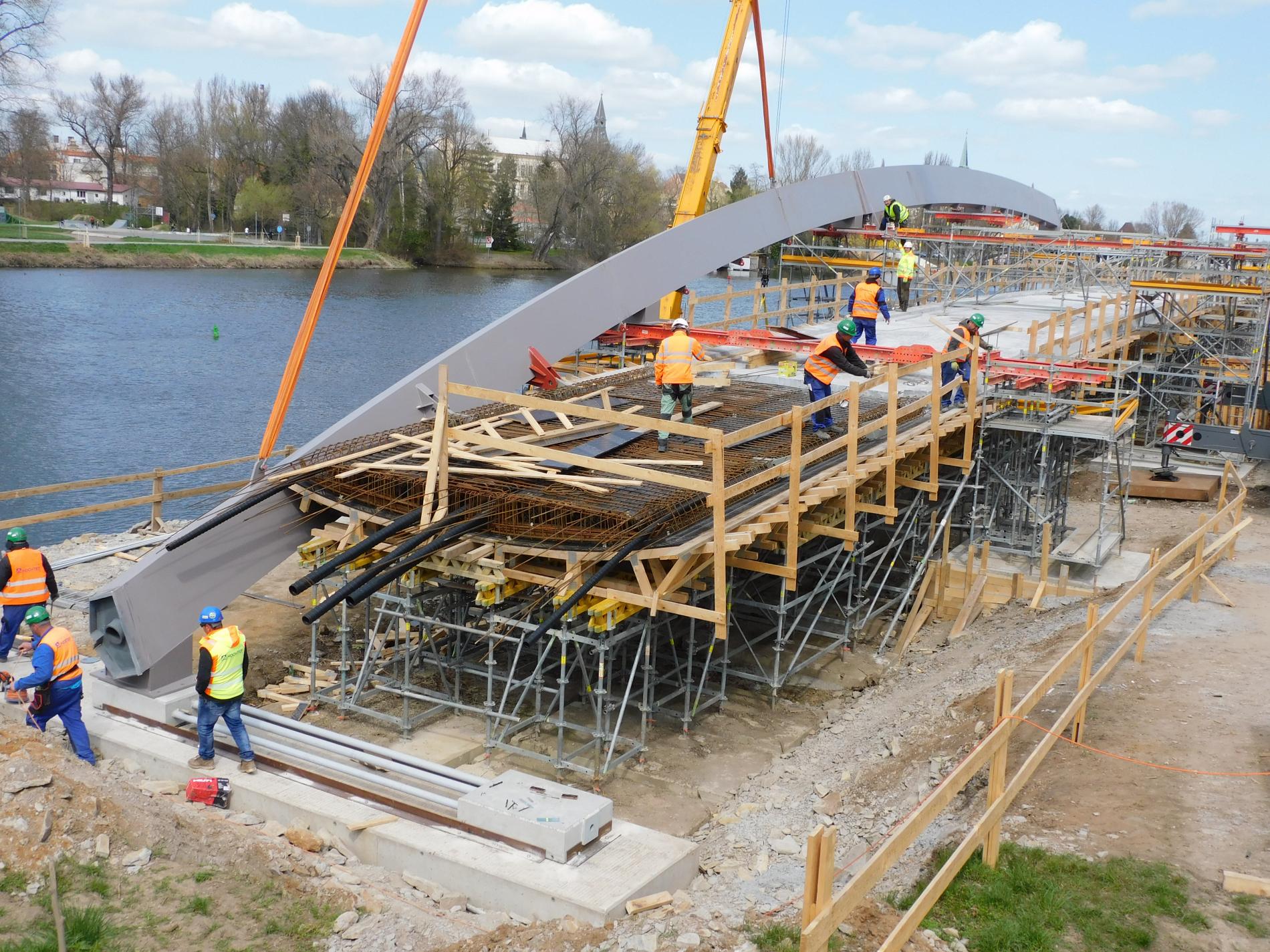

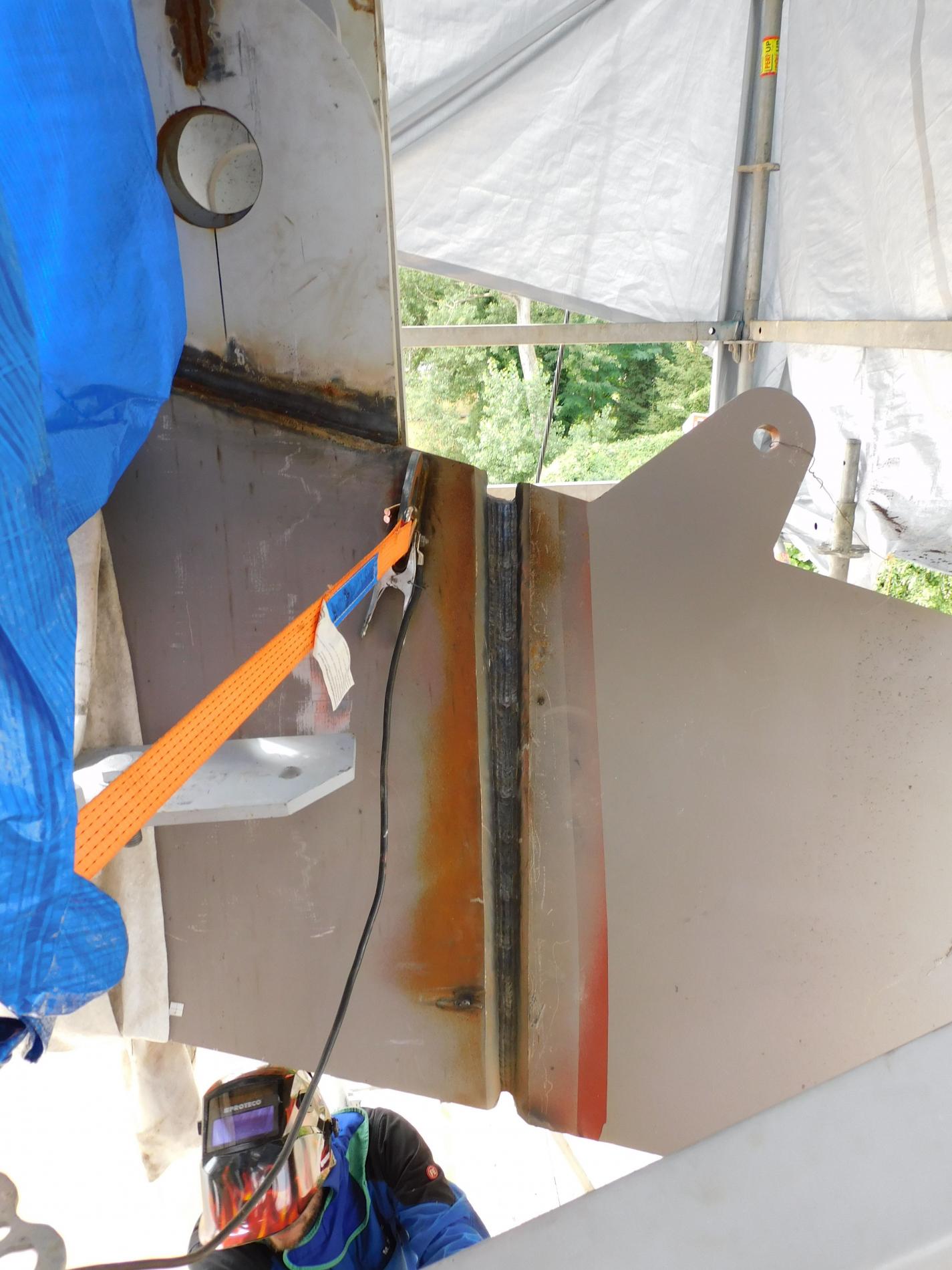

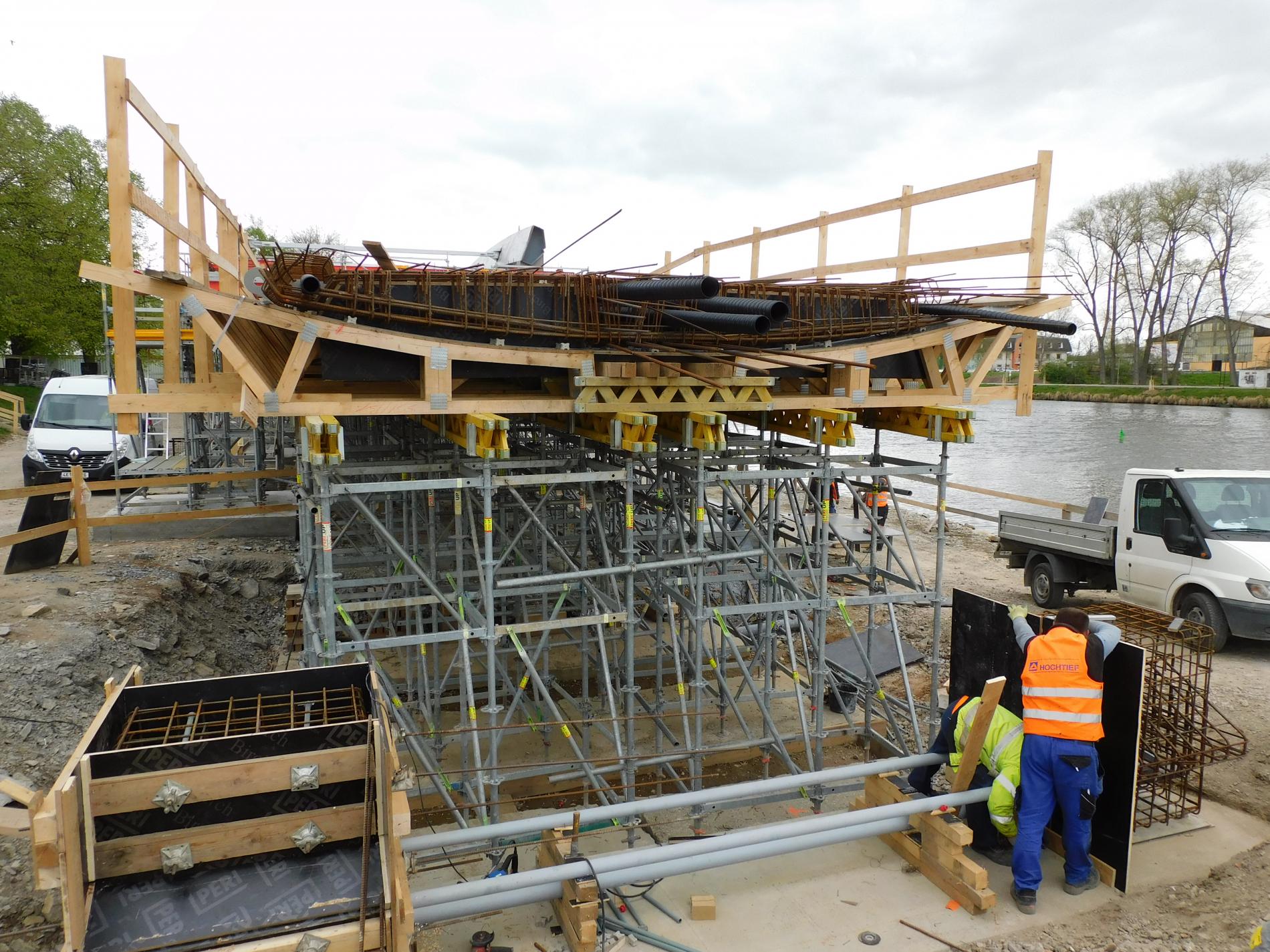

7/2021 – svařování konstrukce středního pole k břehovým pilířům

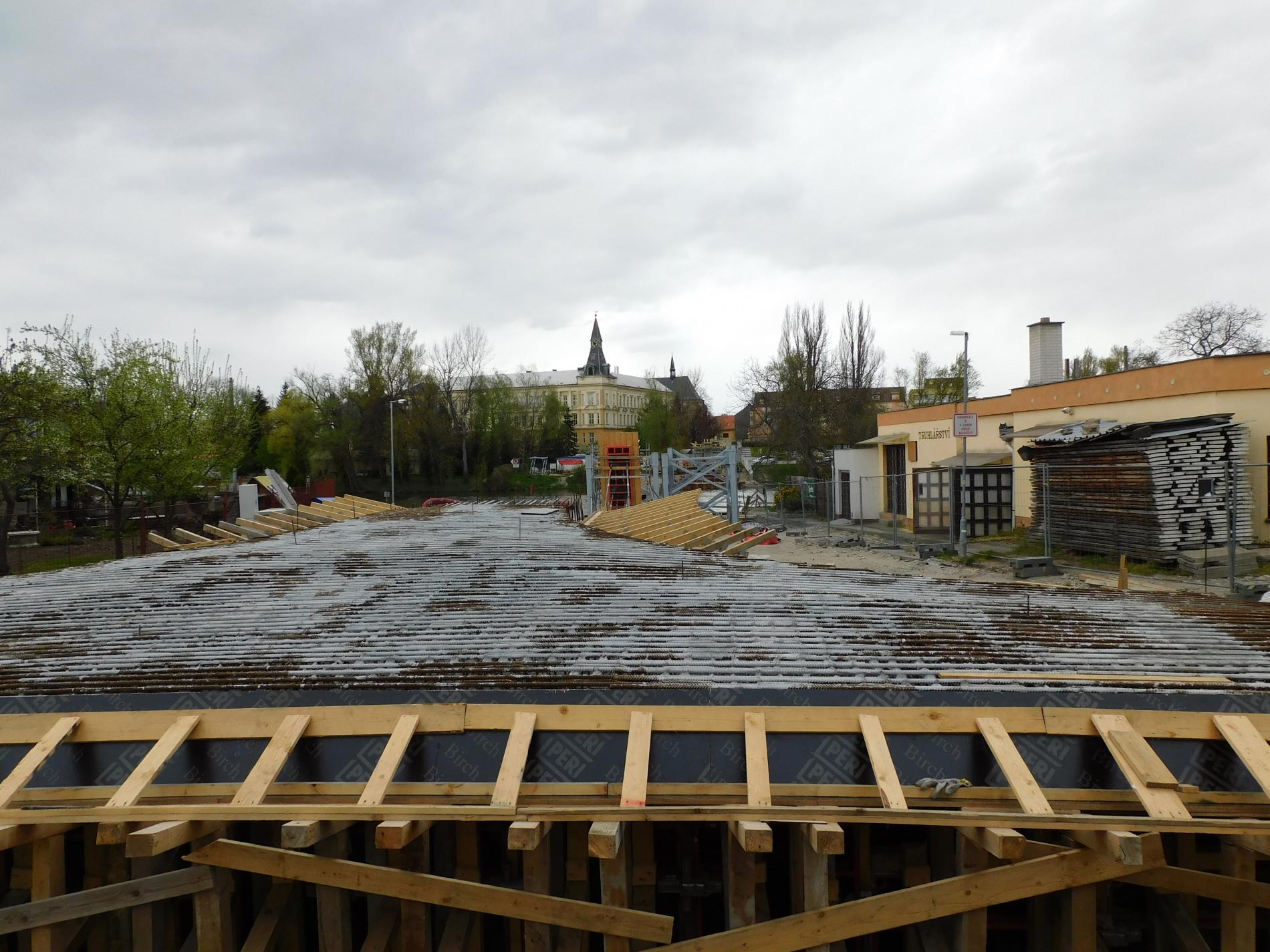

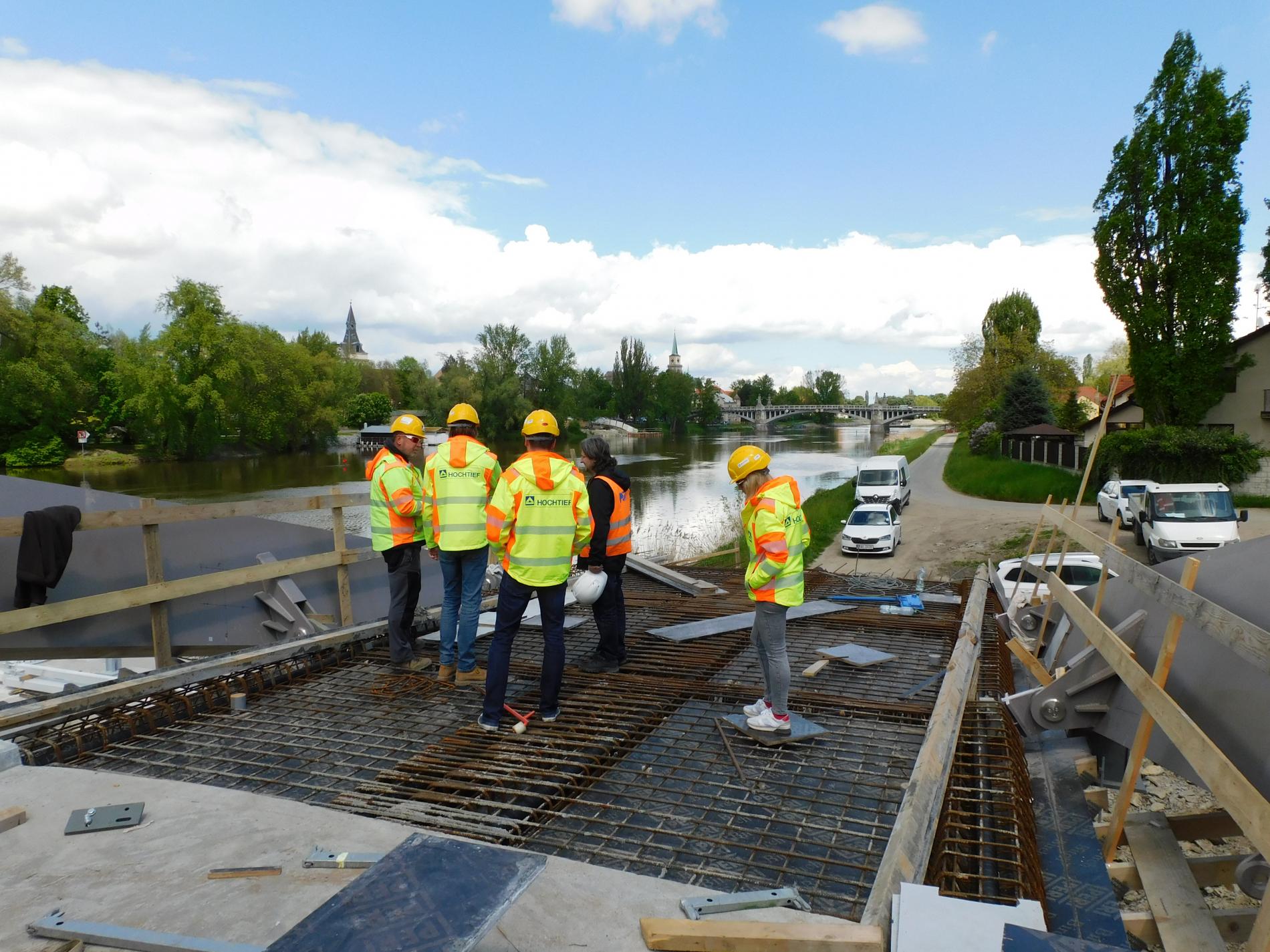

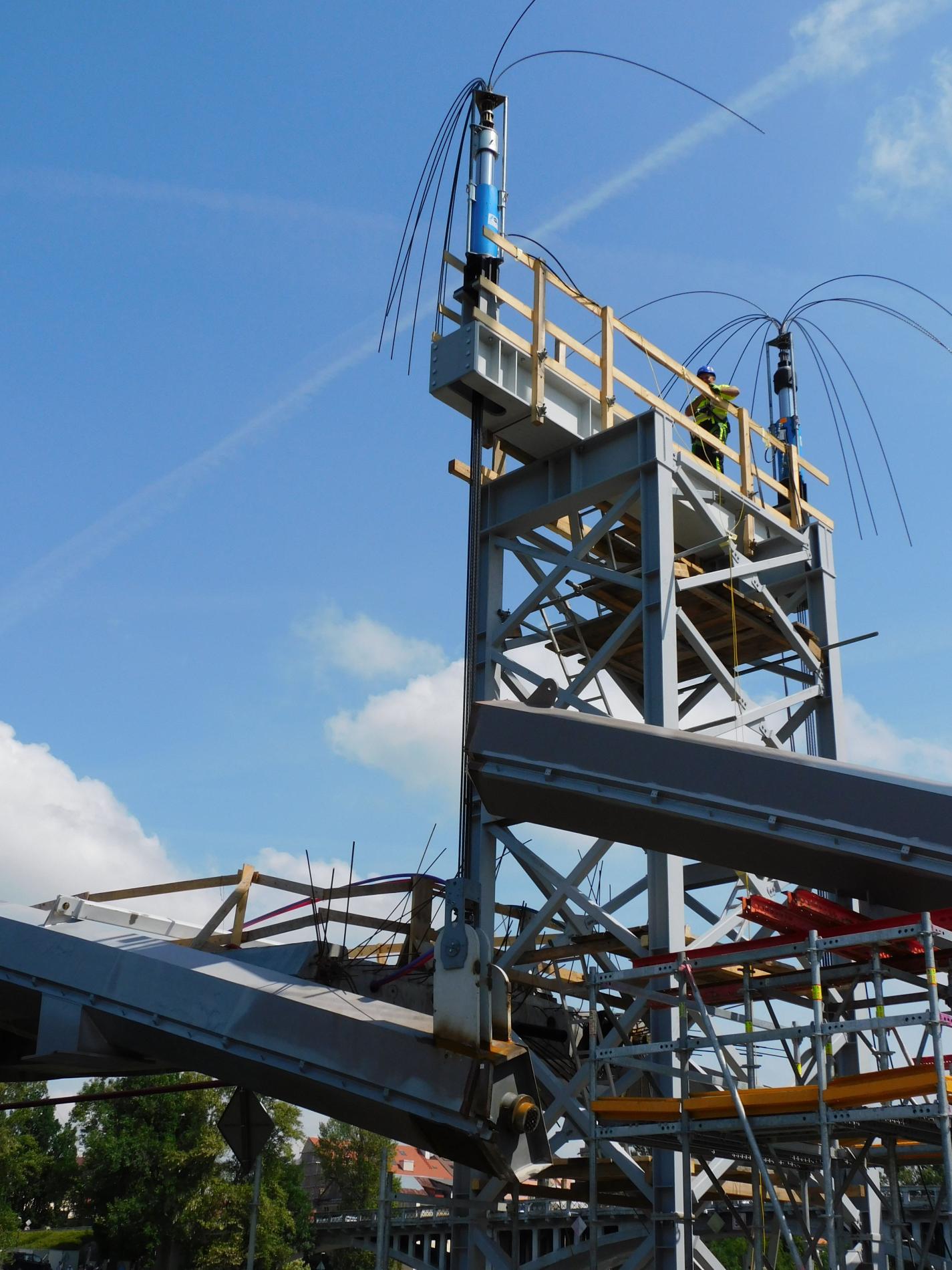

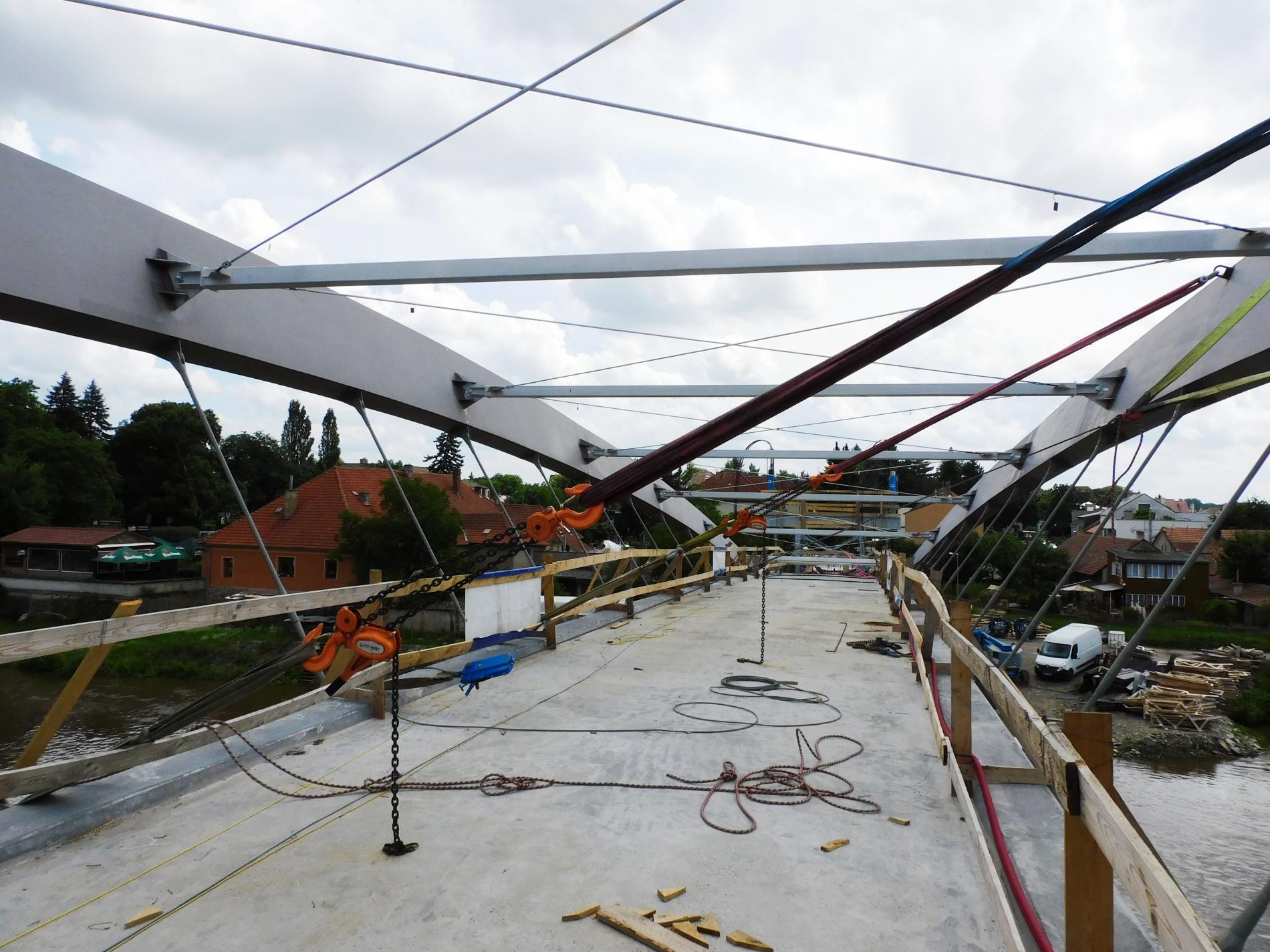

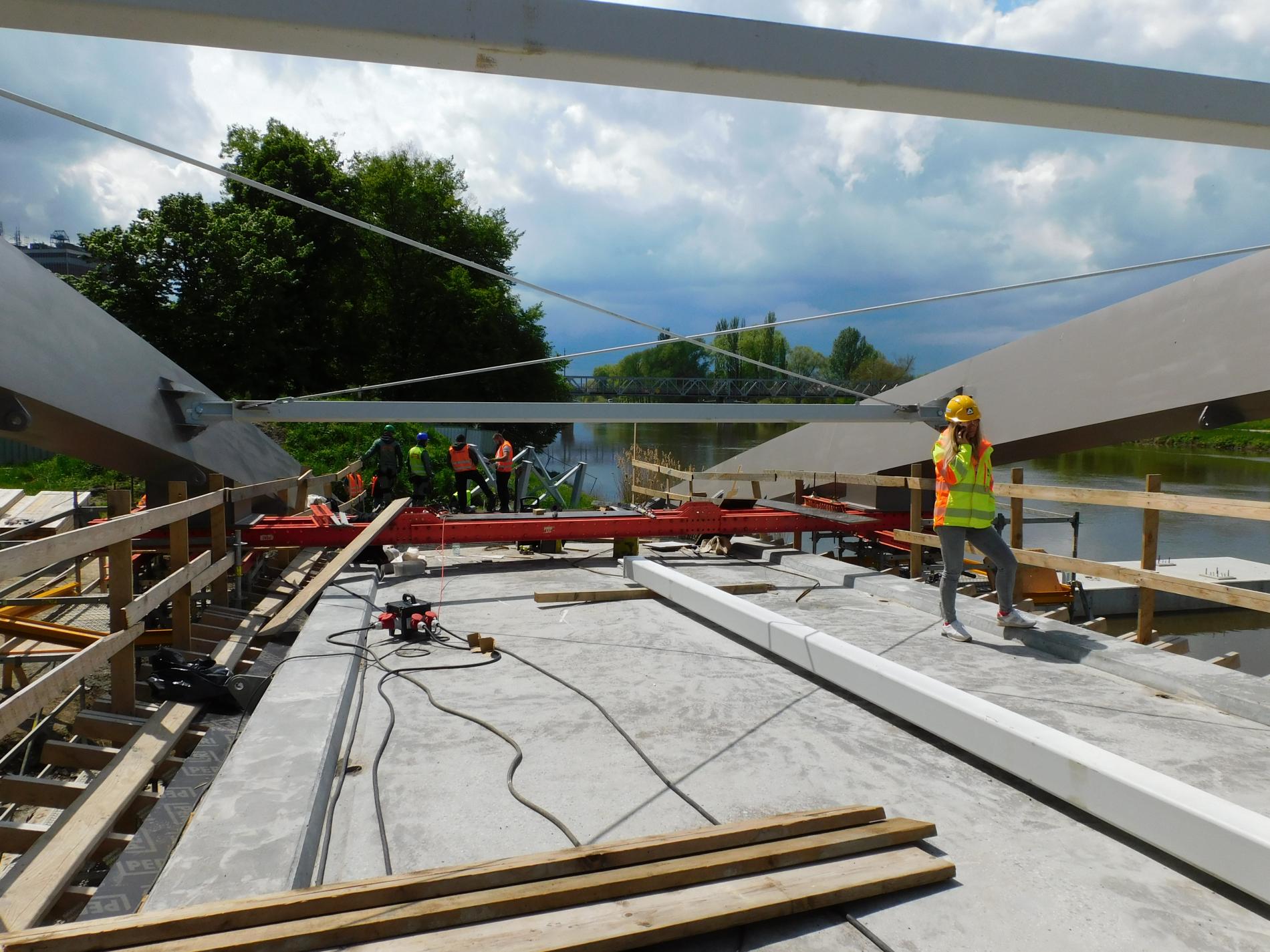

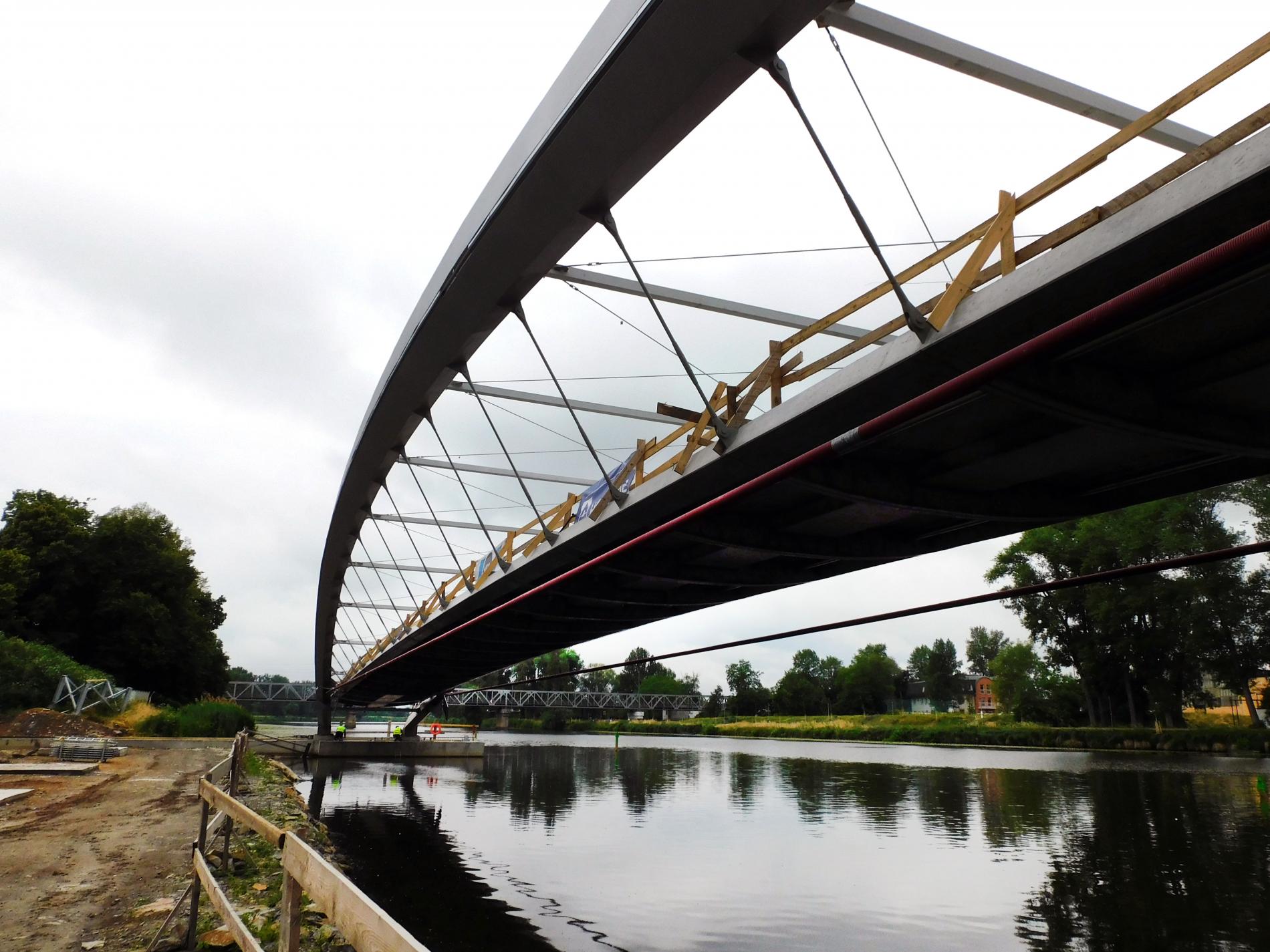

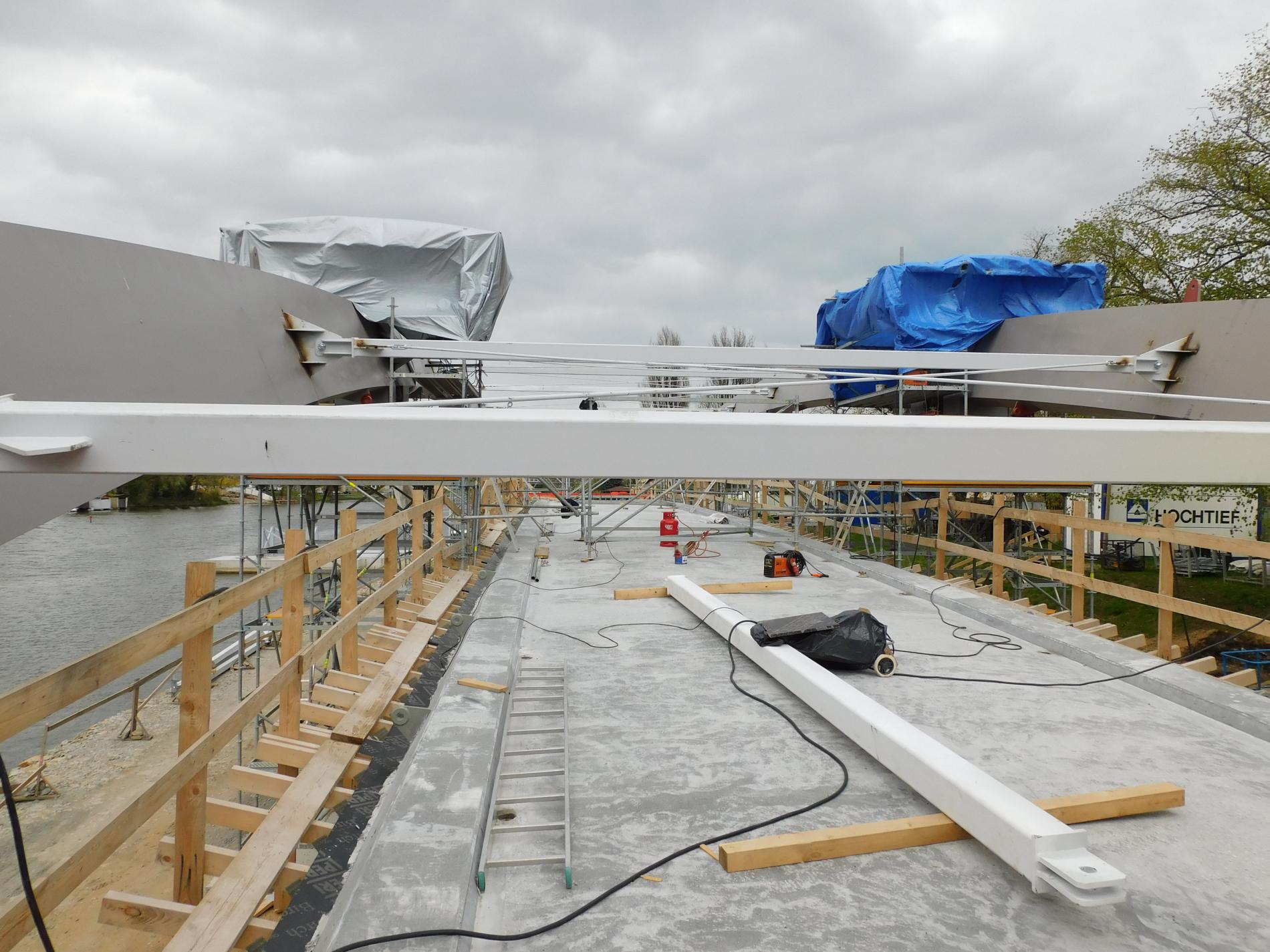

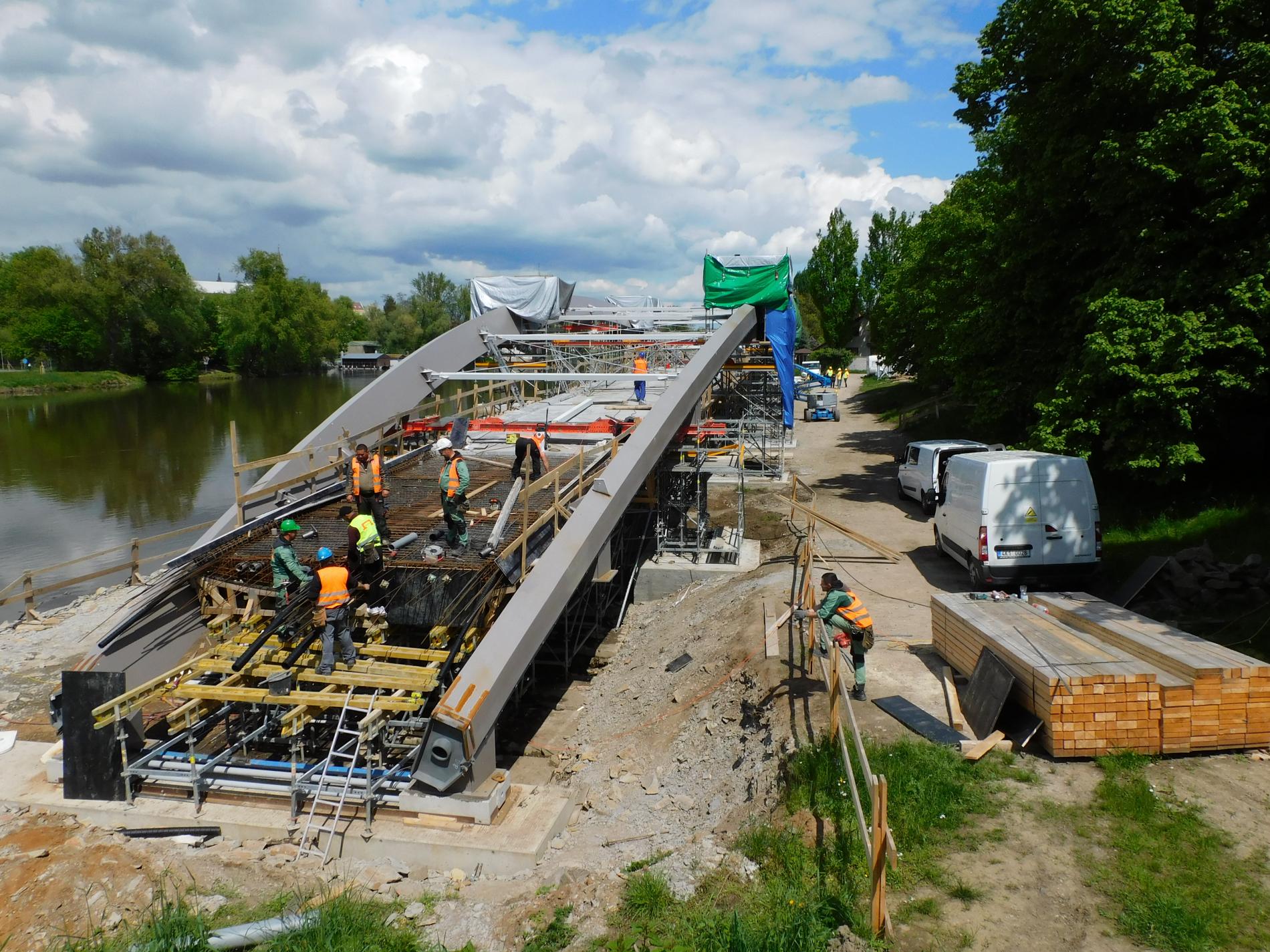

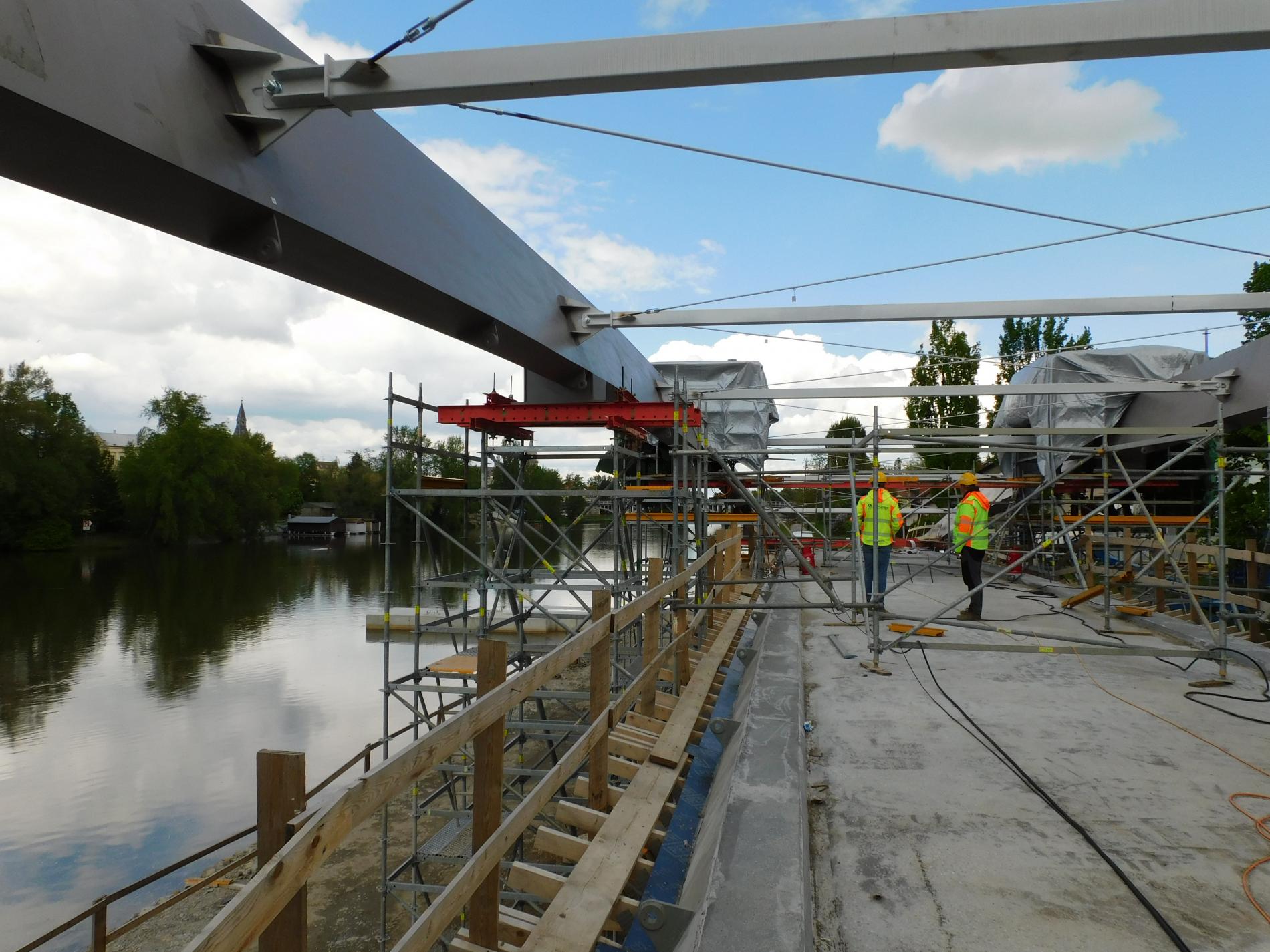

7/2021 – předepnutí konstrukce středního pole, příprava betonáže mostovky

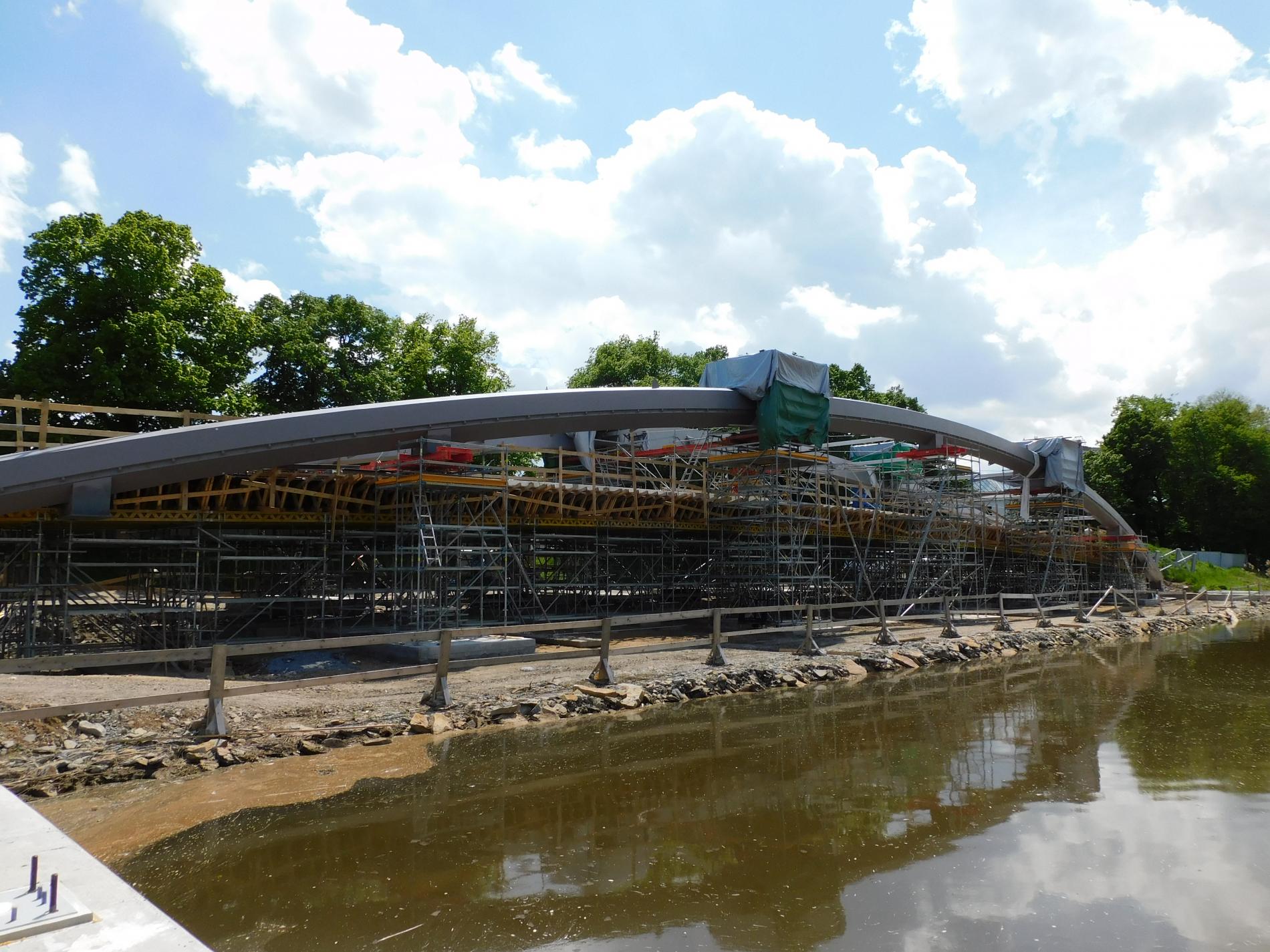

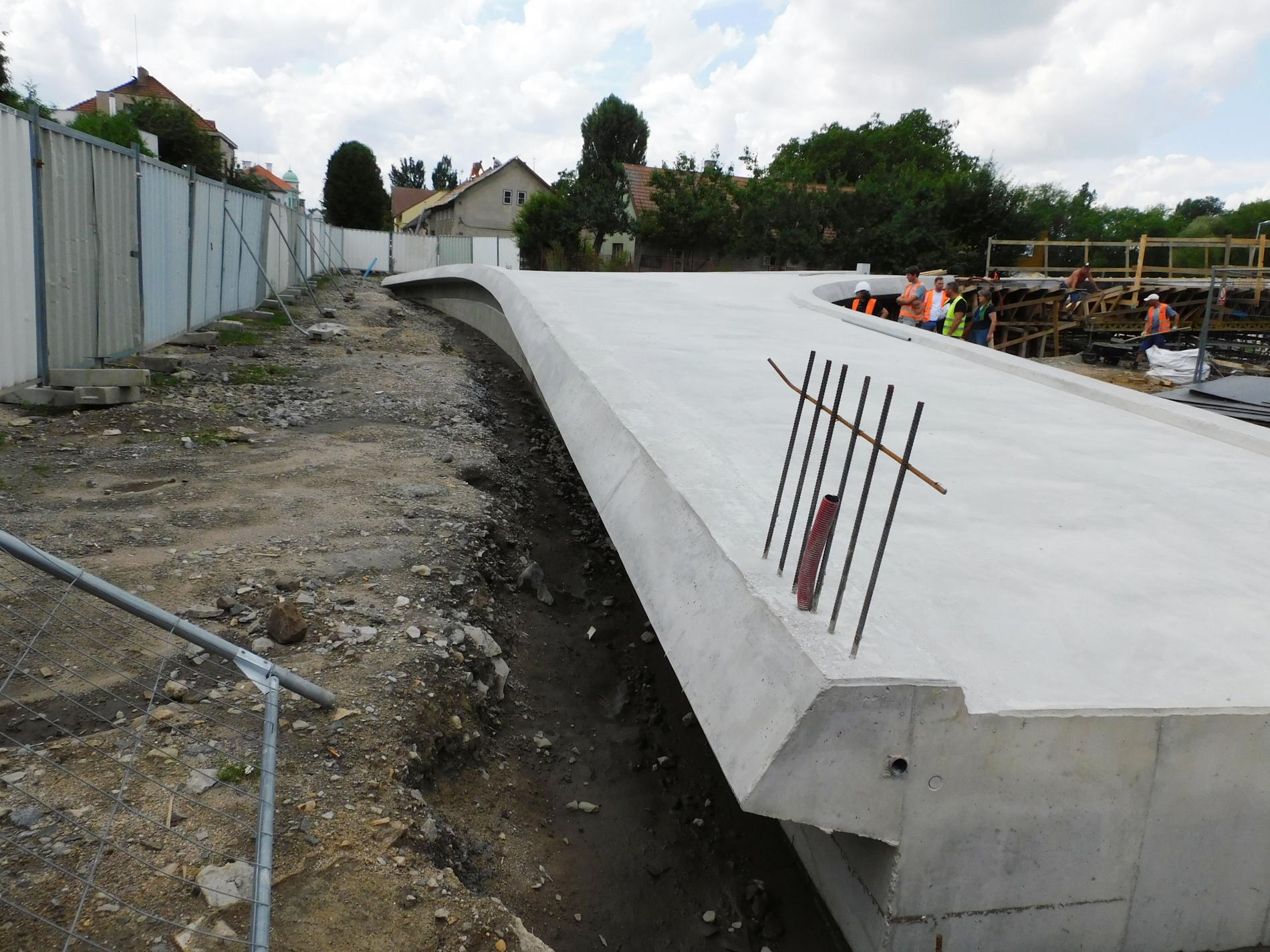

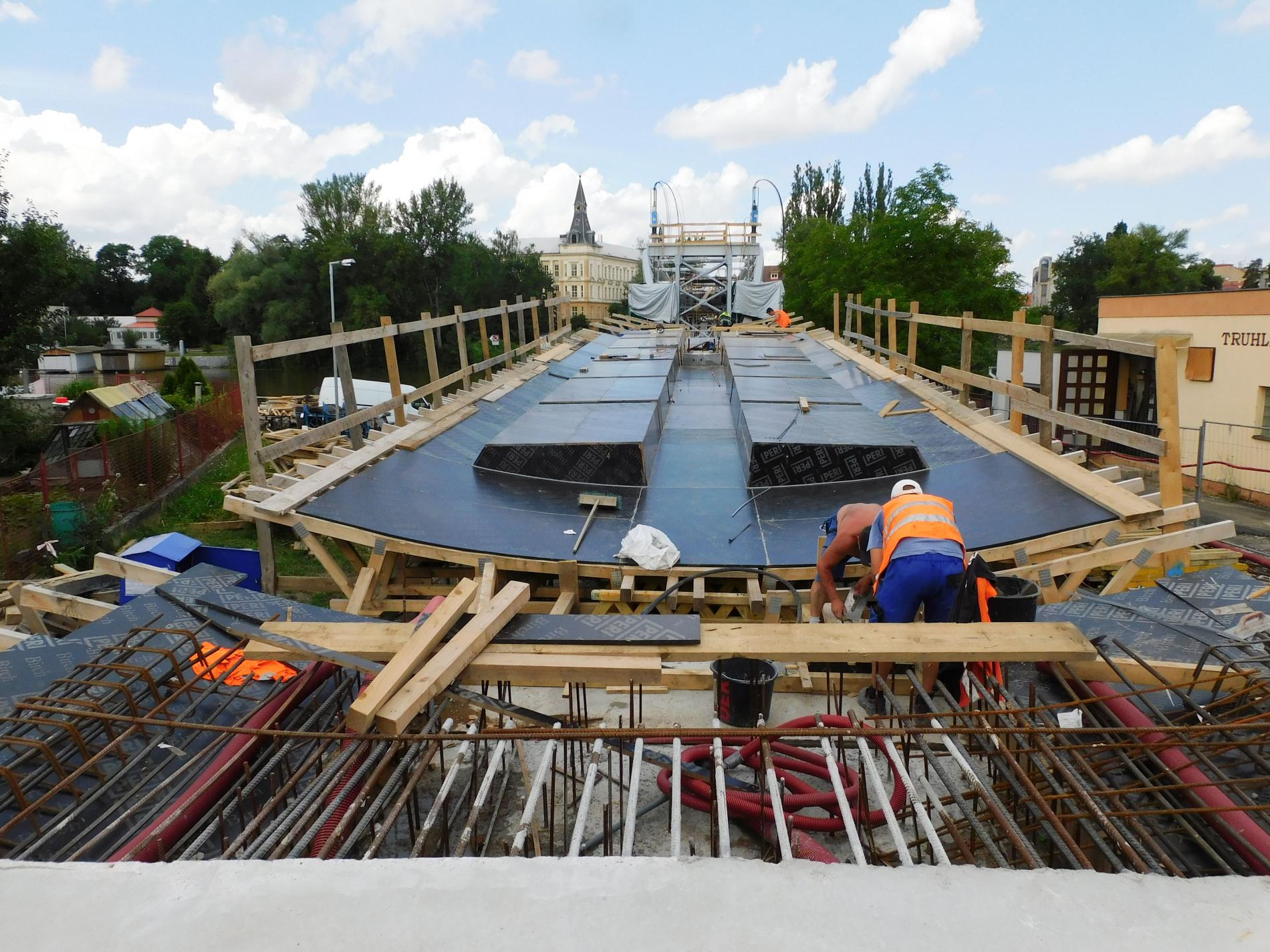

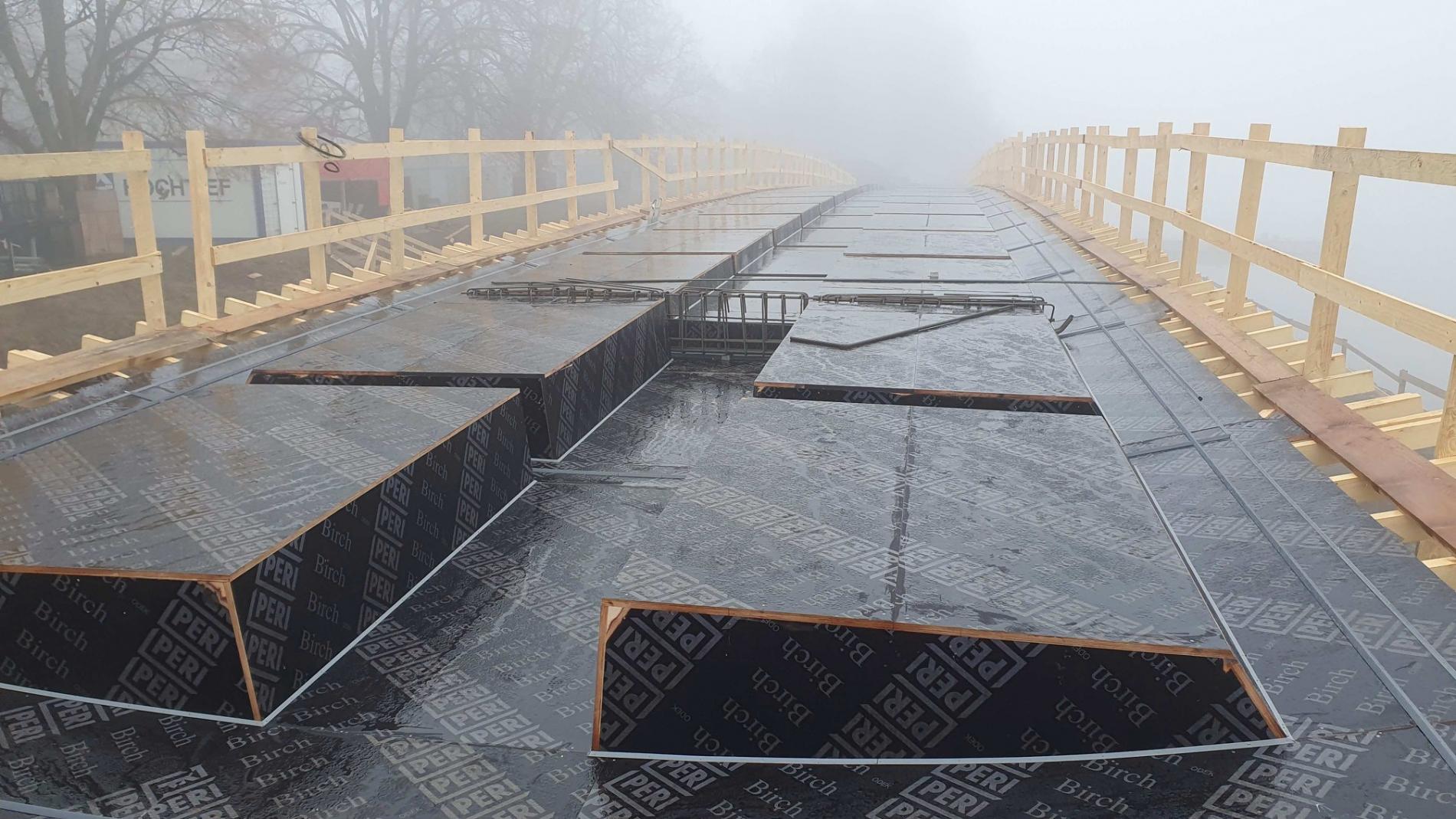

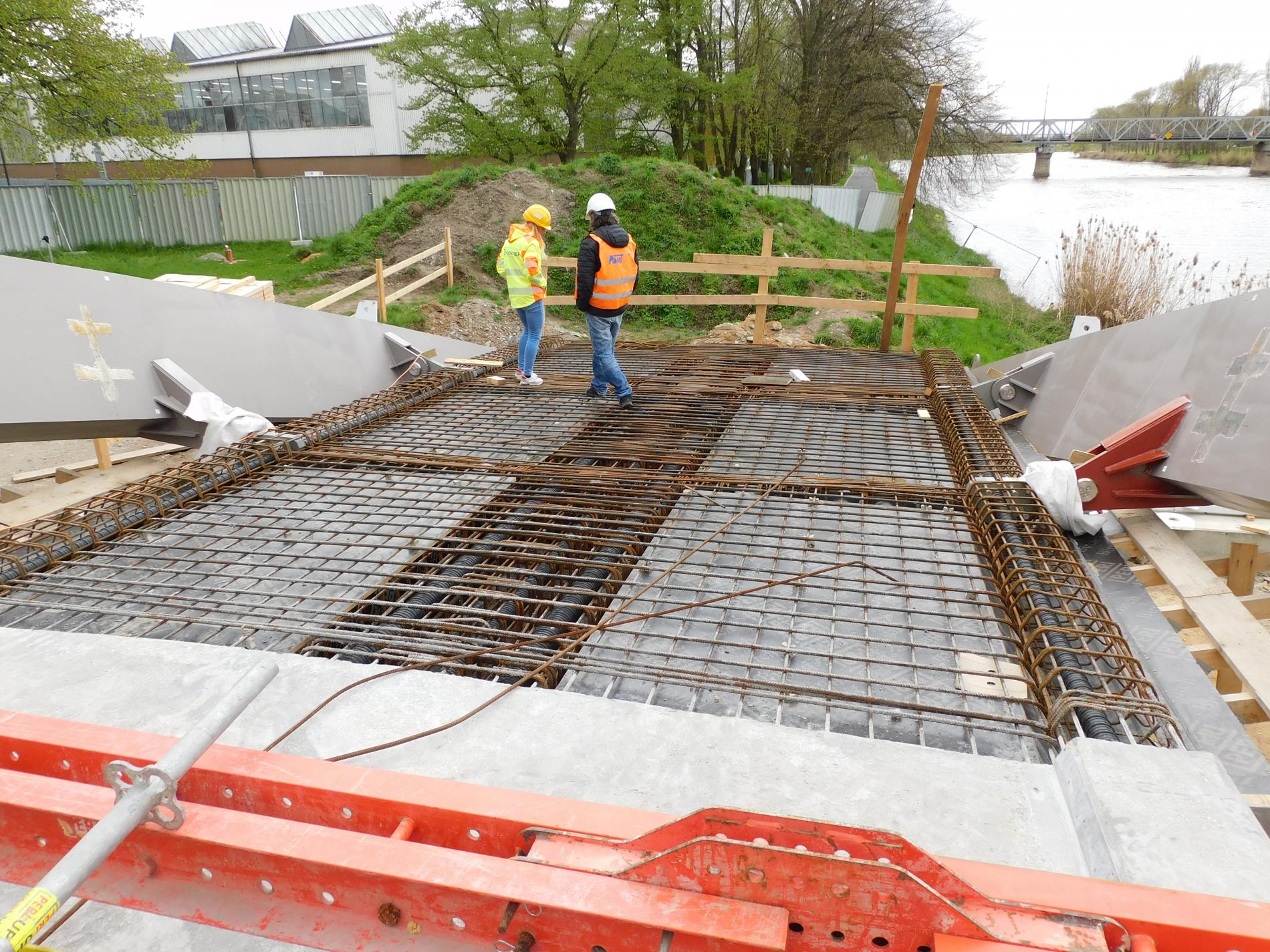

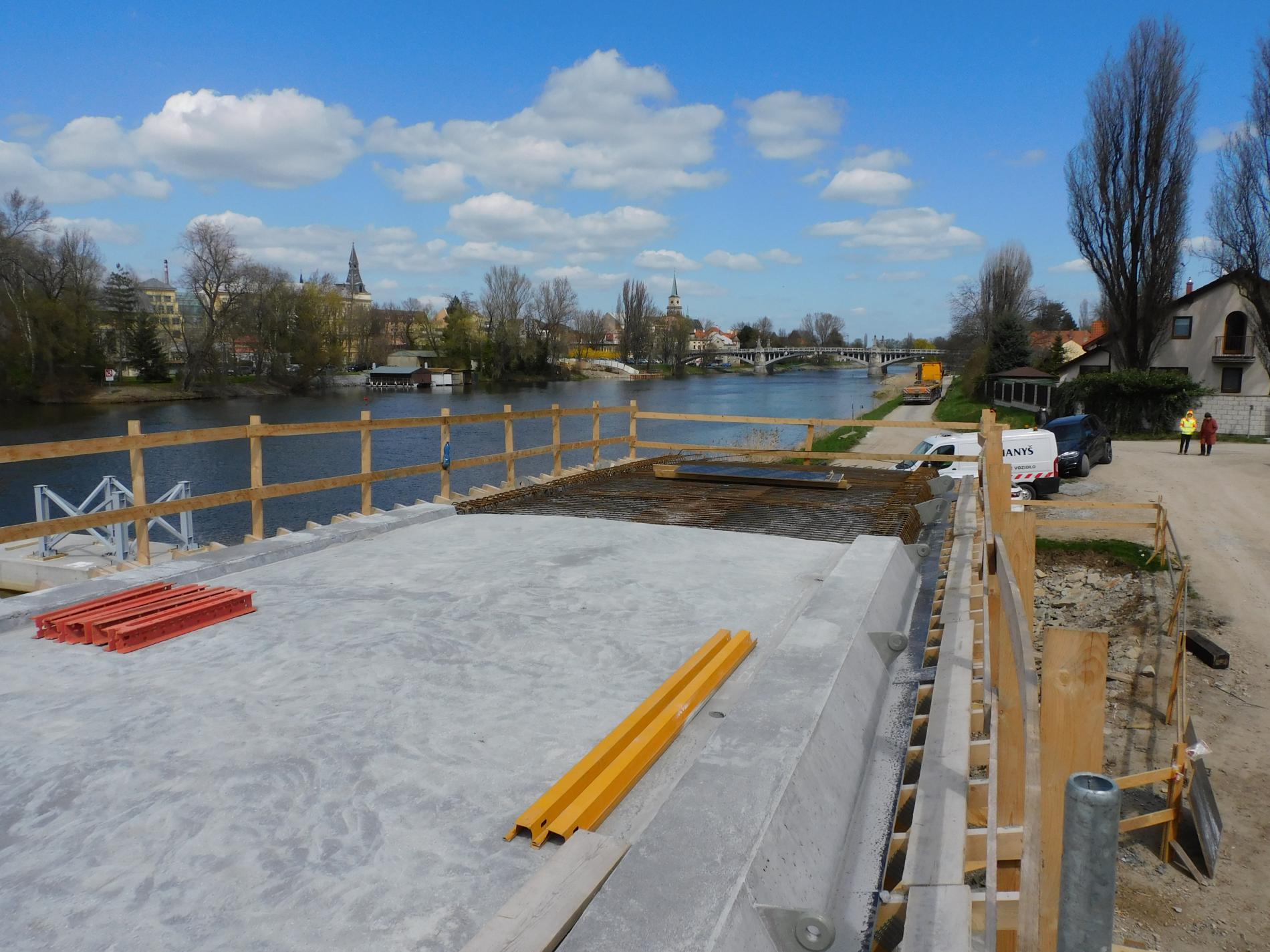

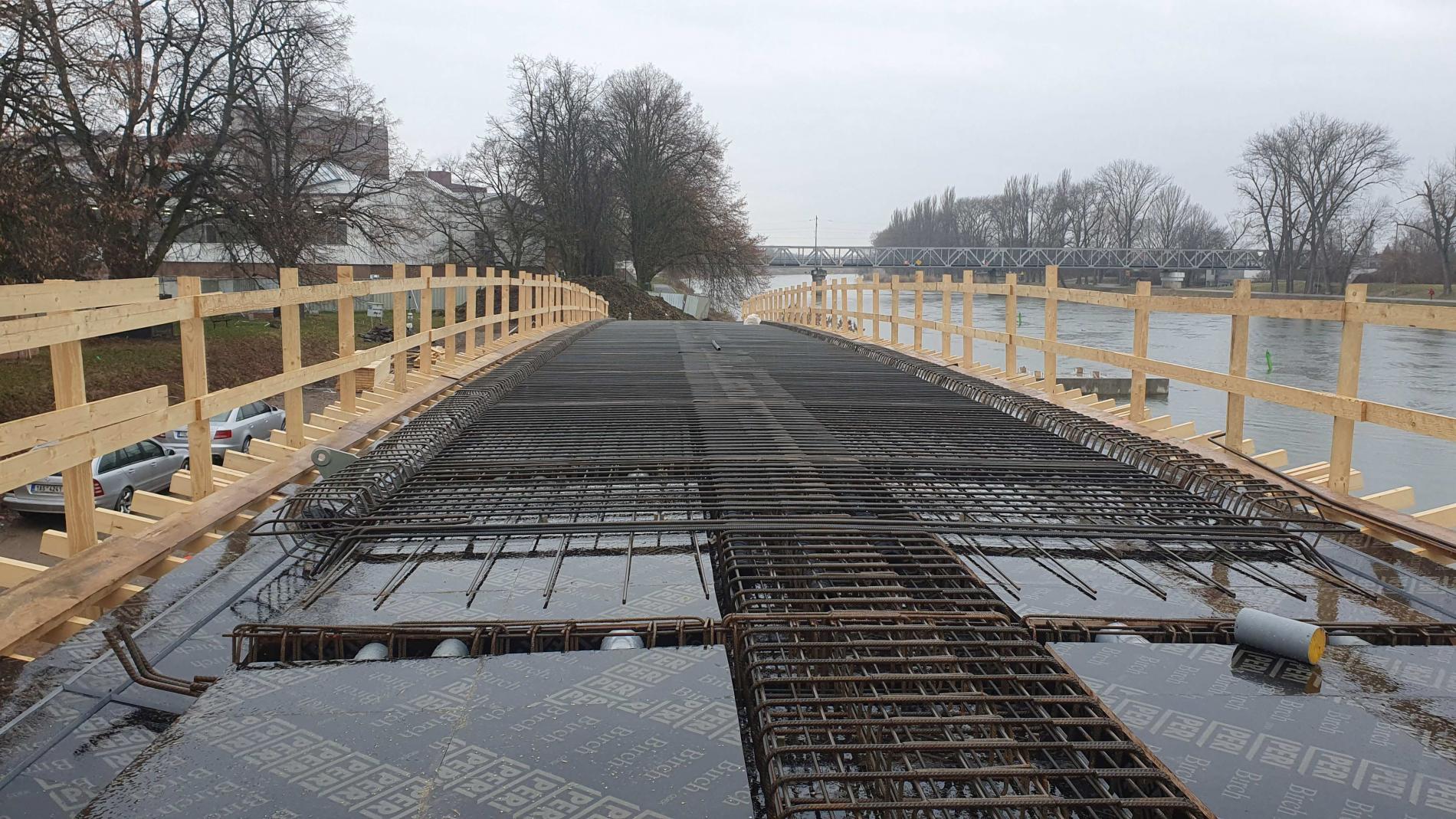

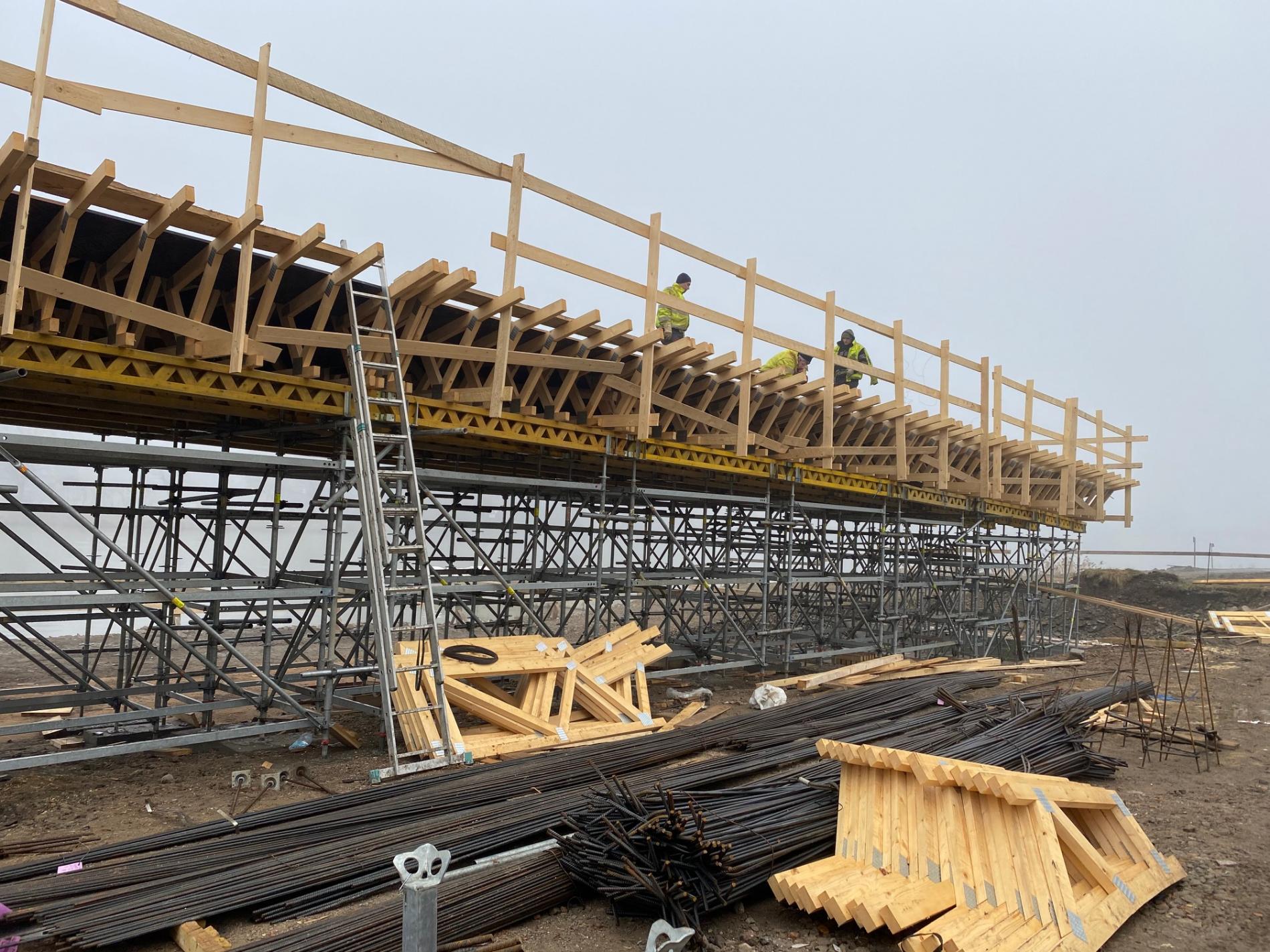

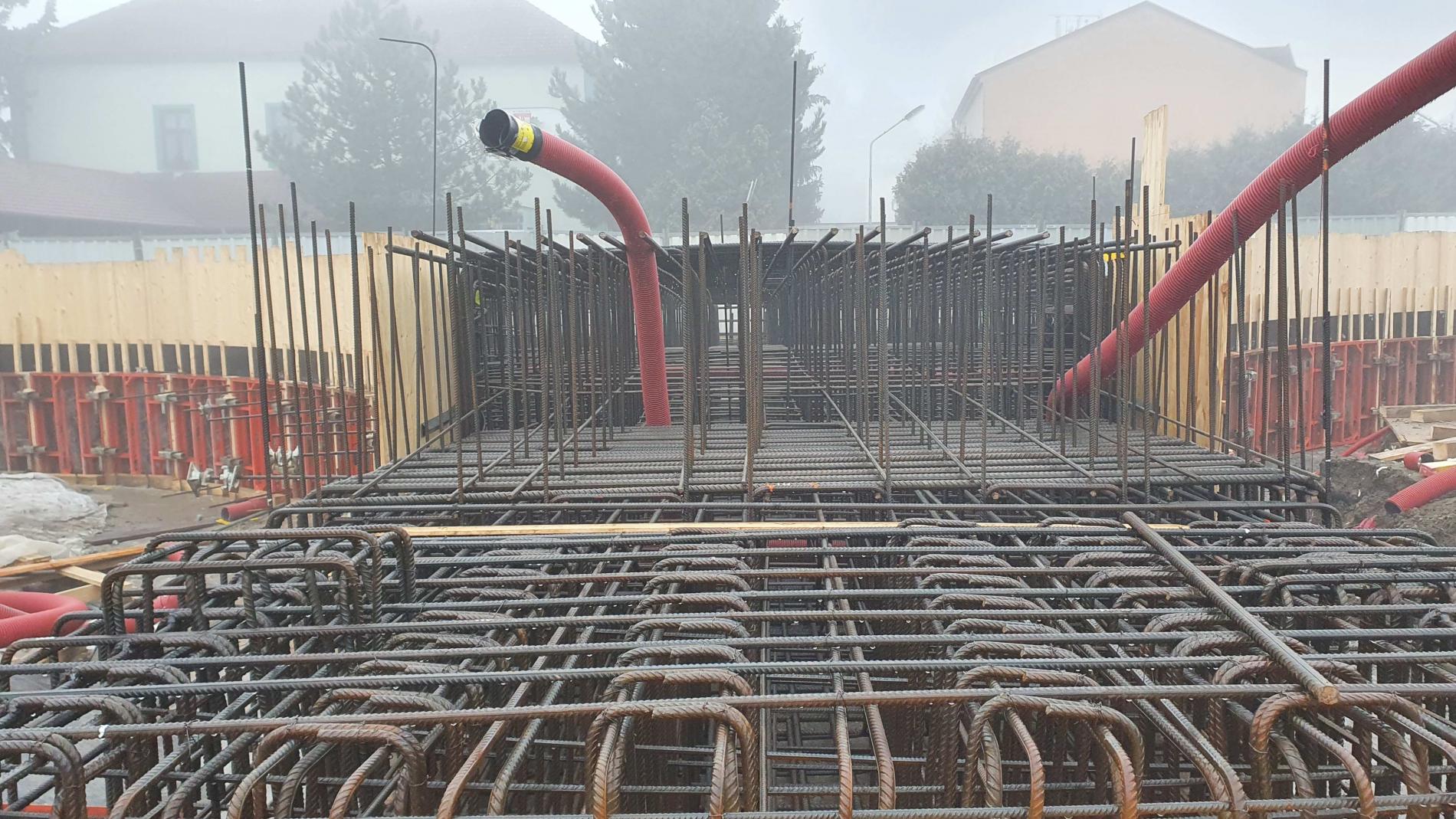

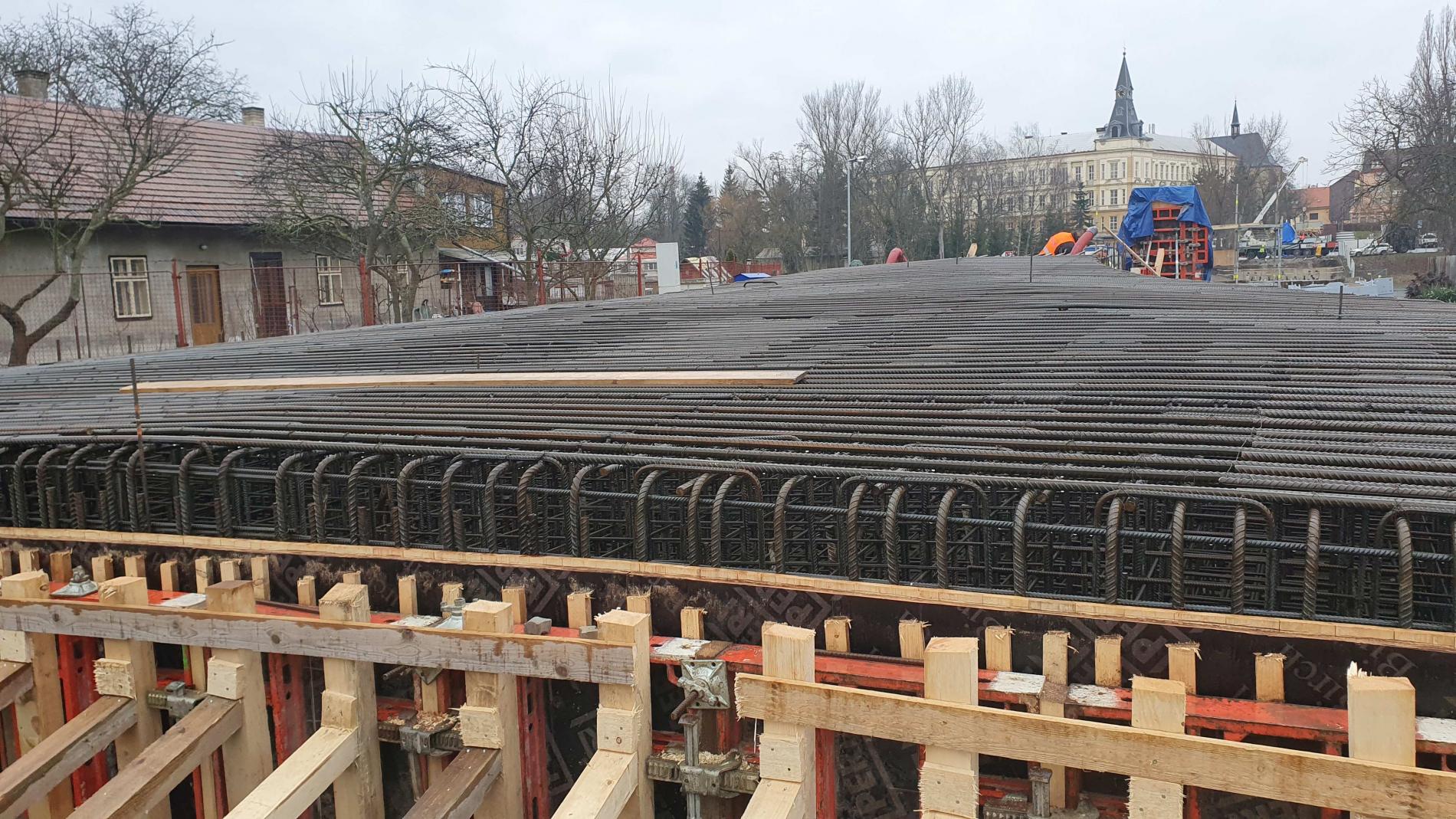

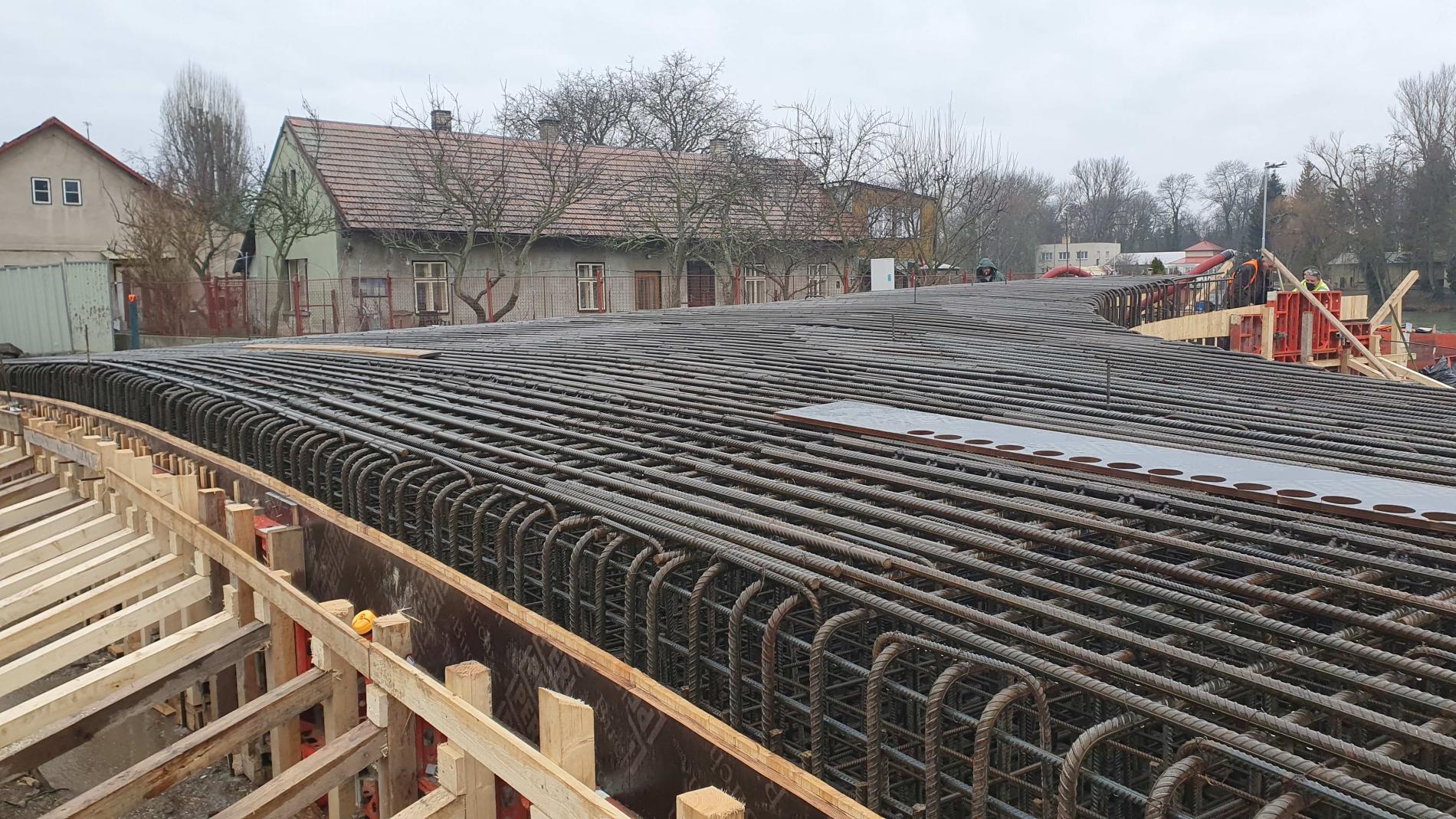

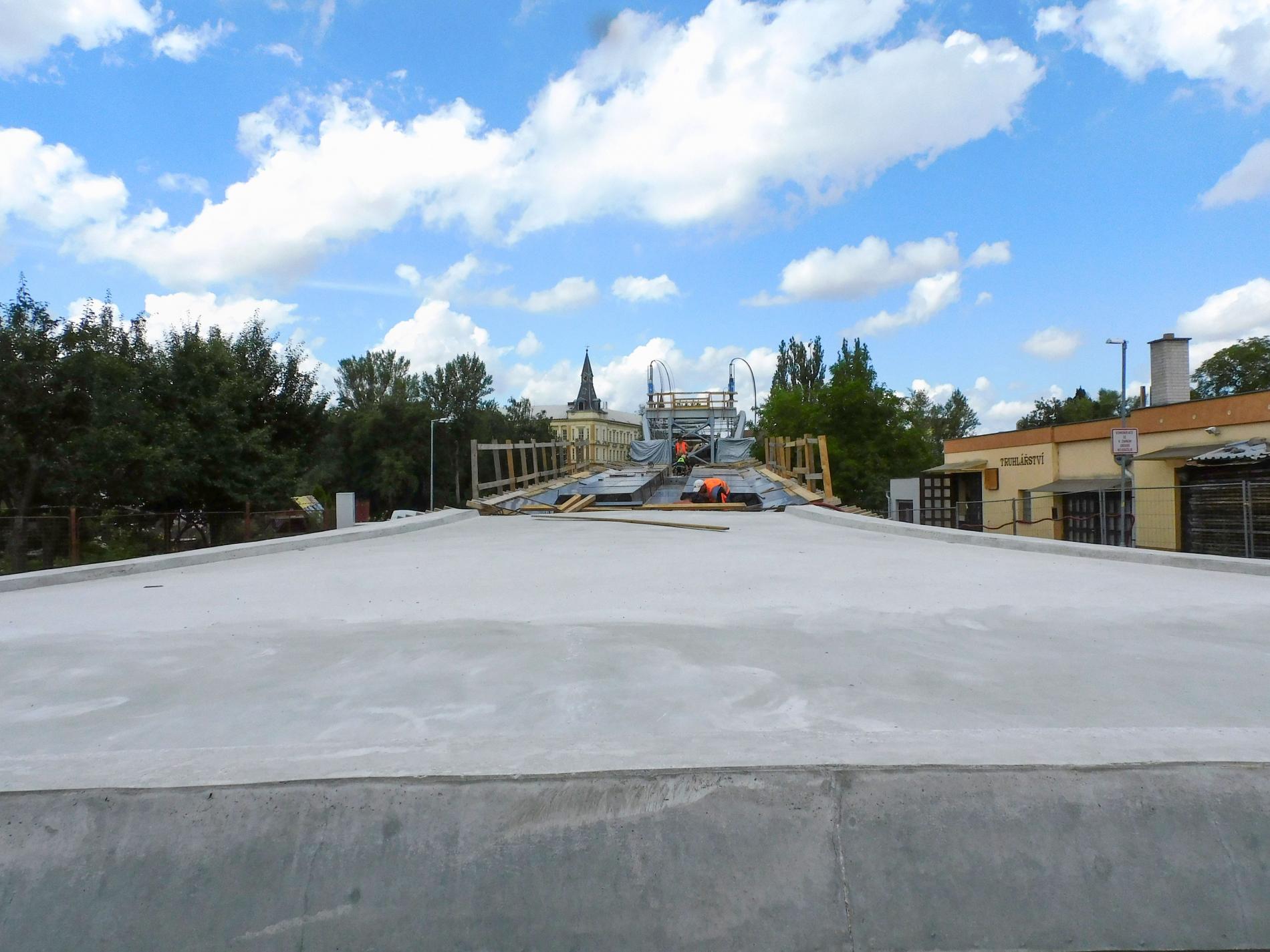

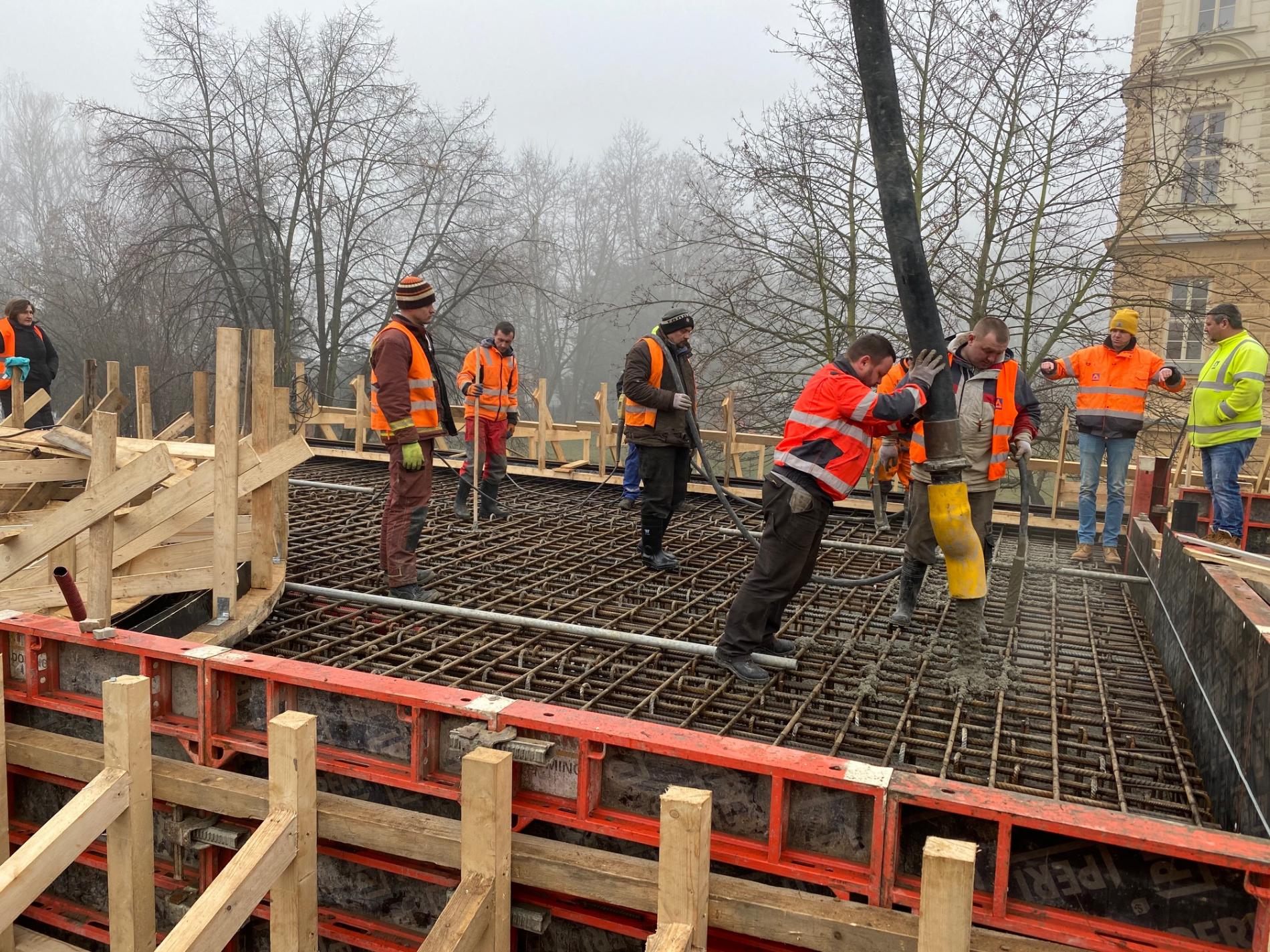

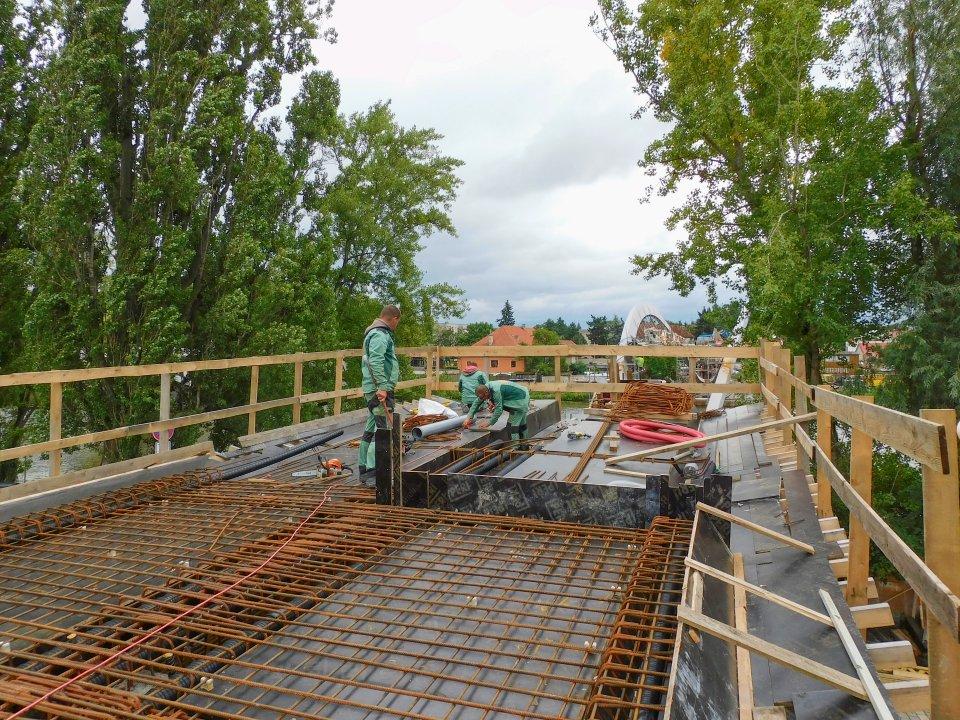

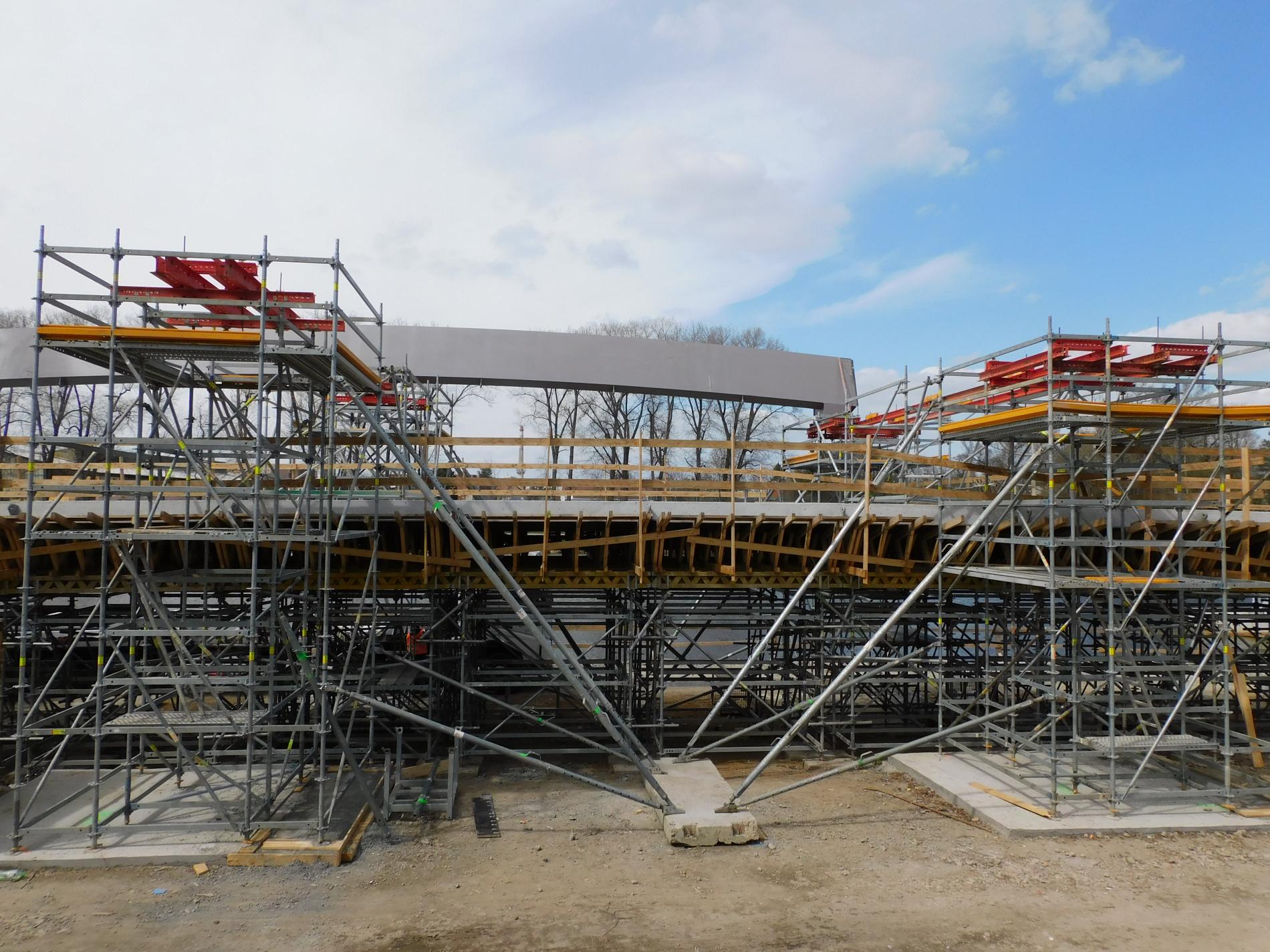

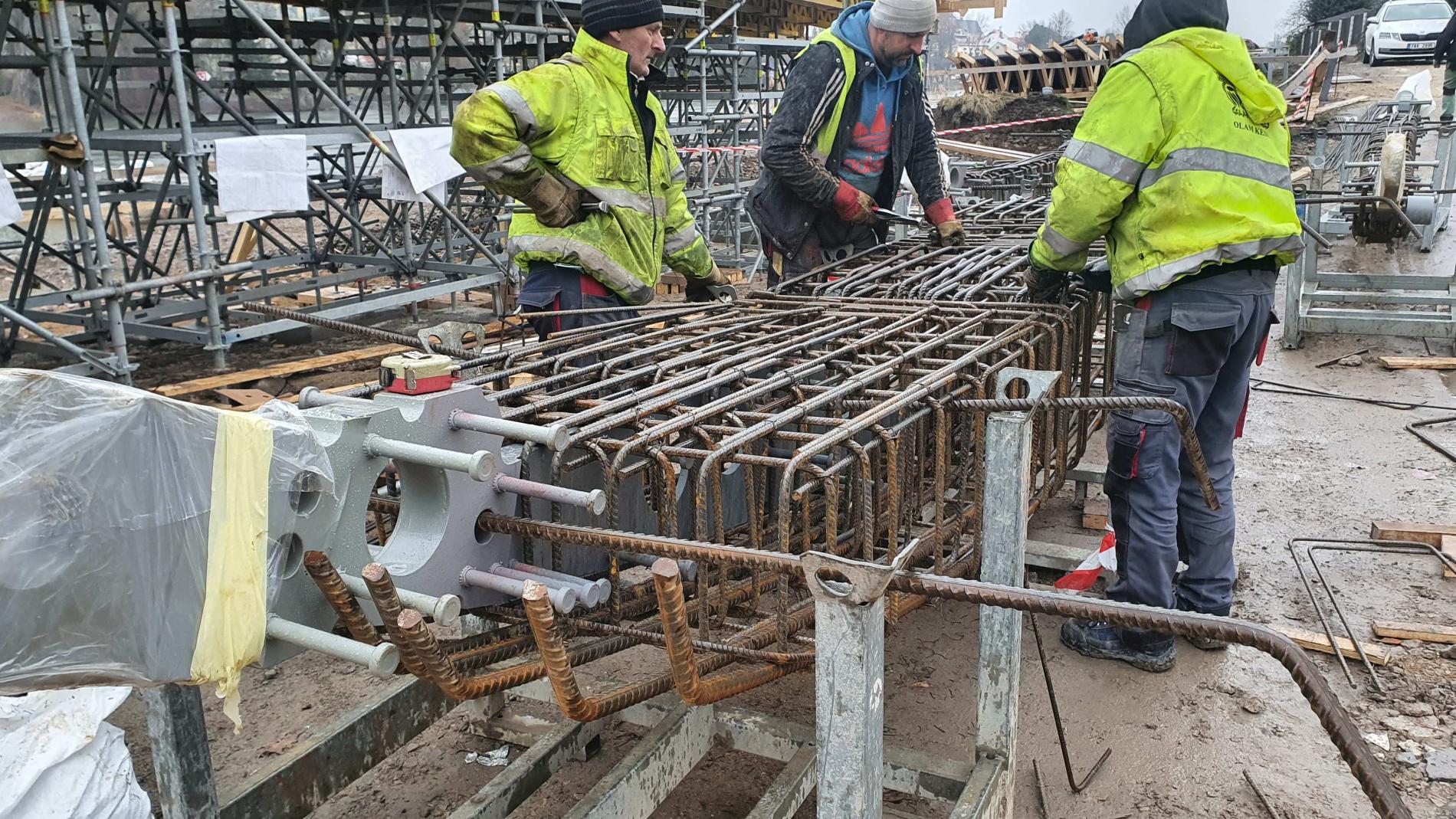

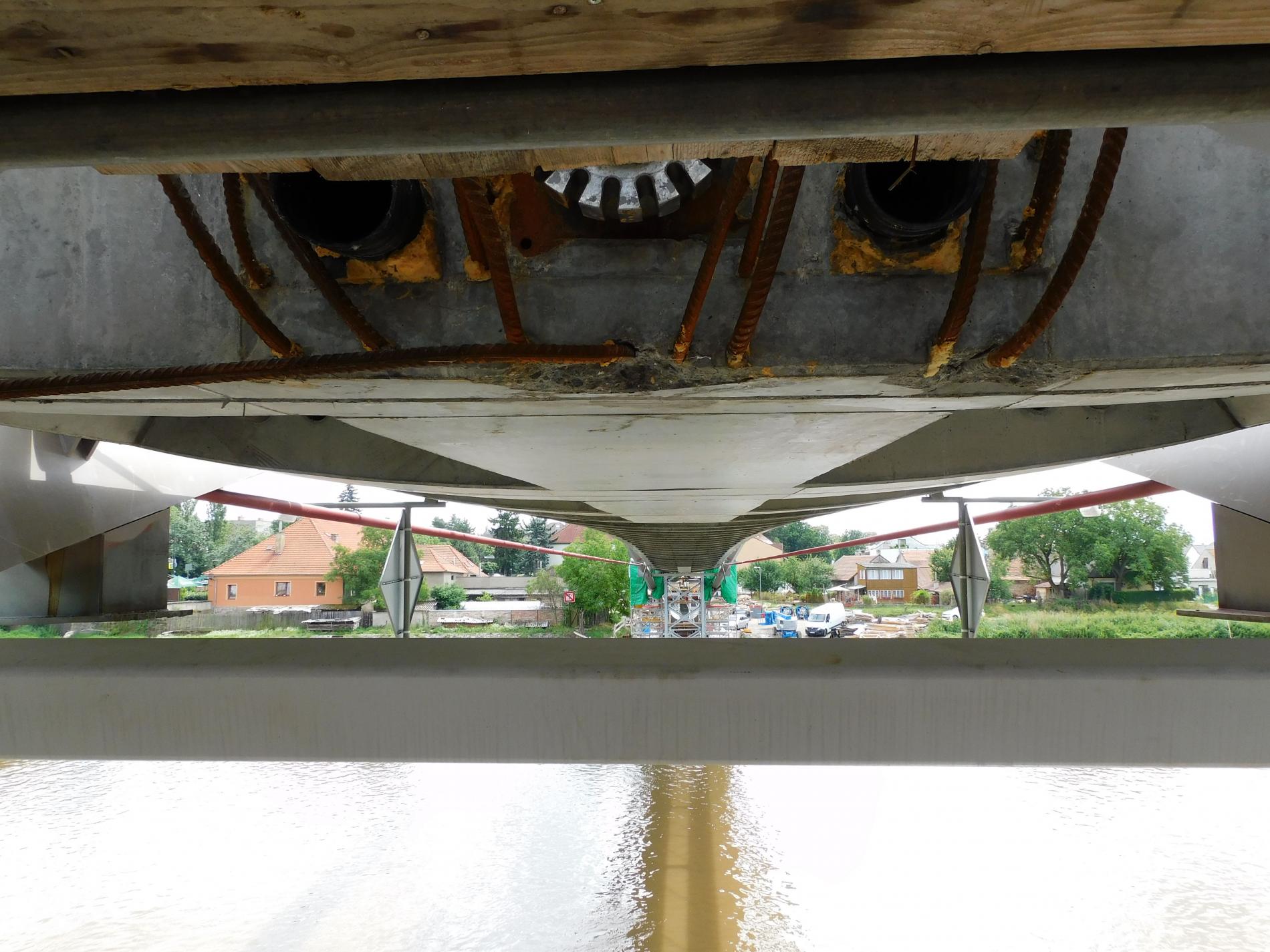

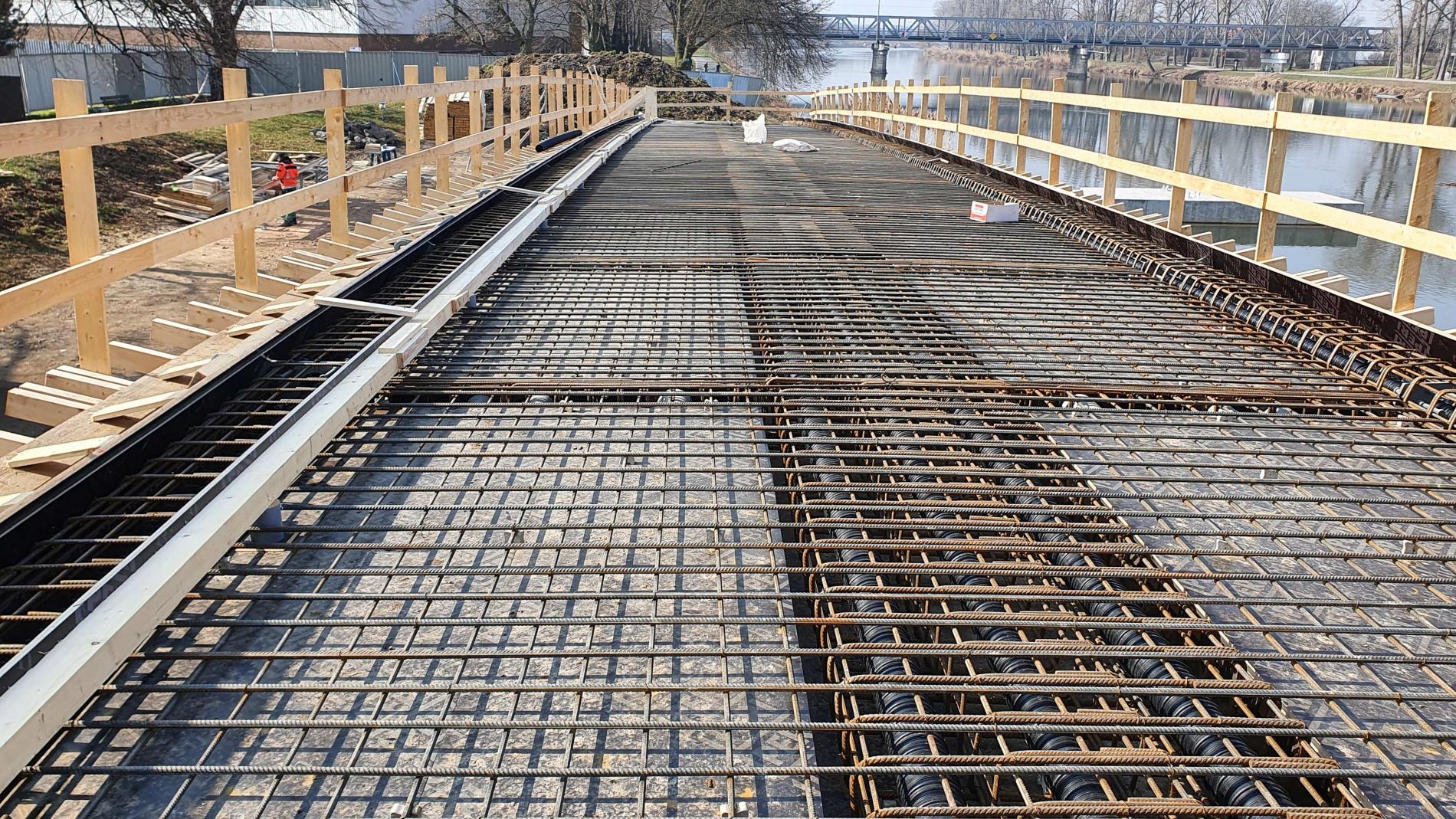

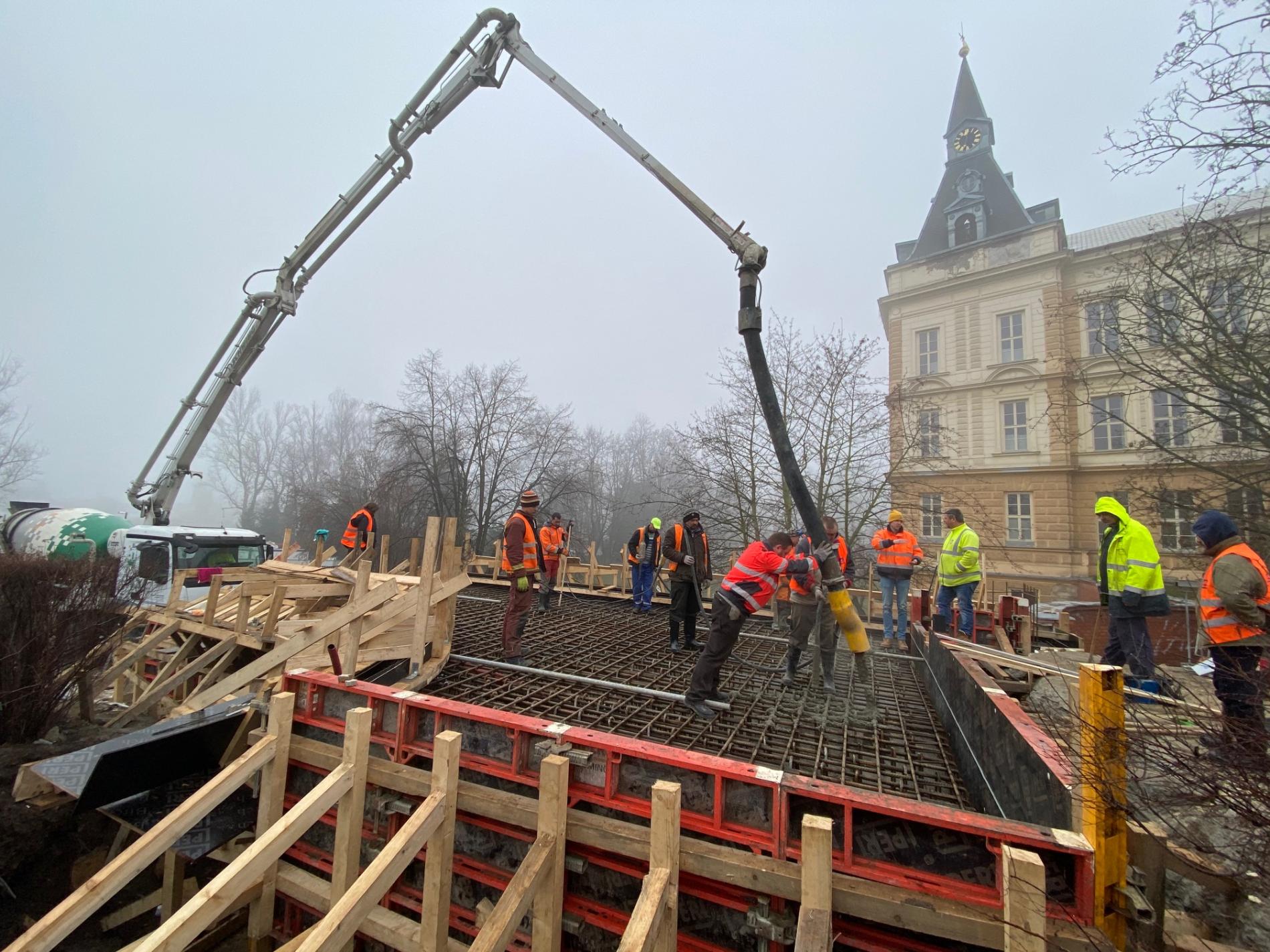

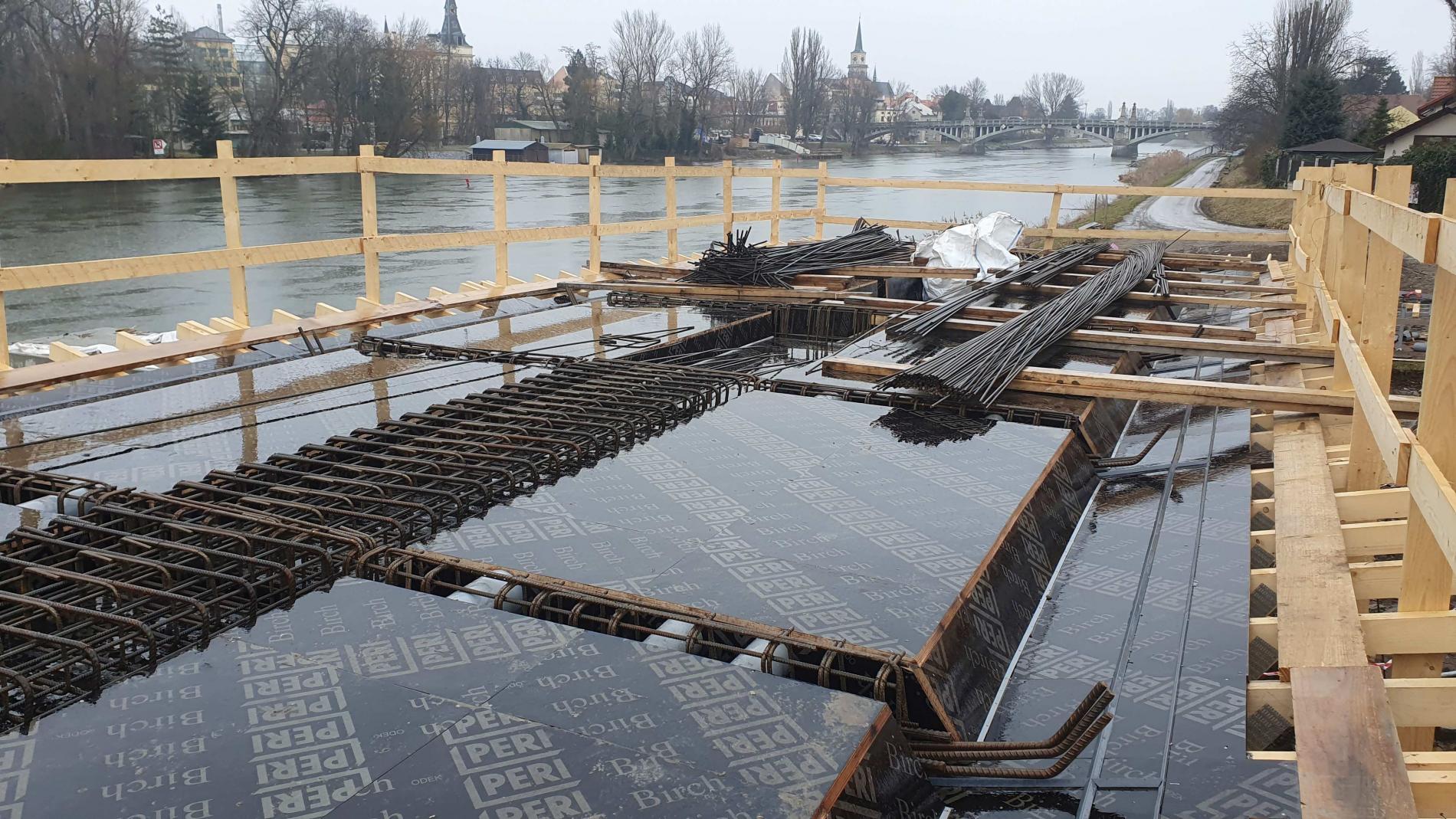

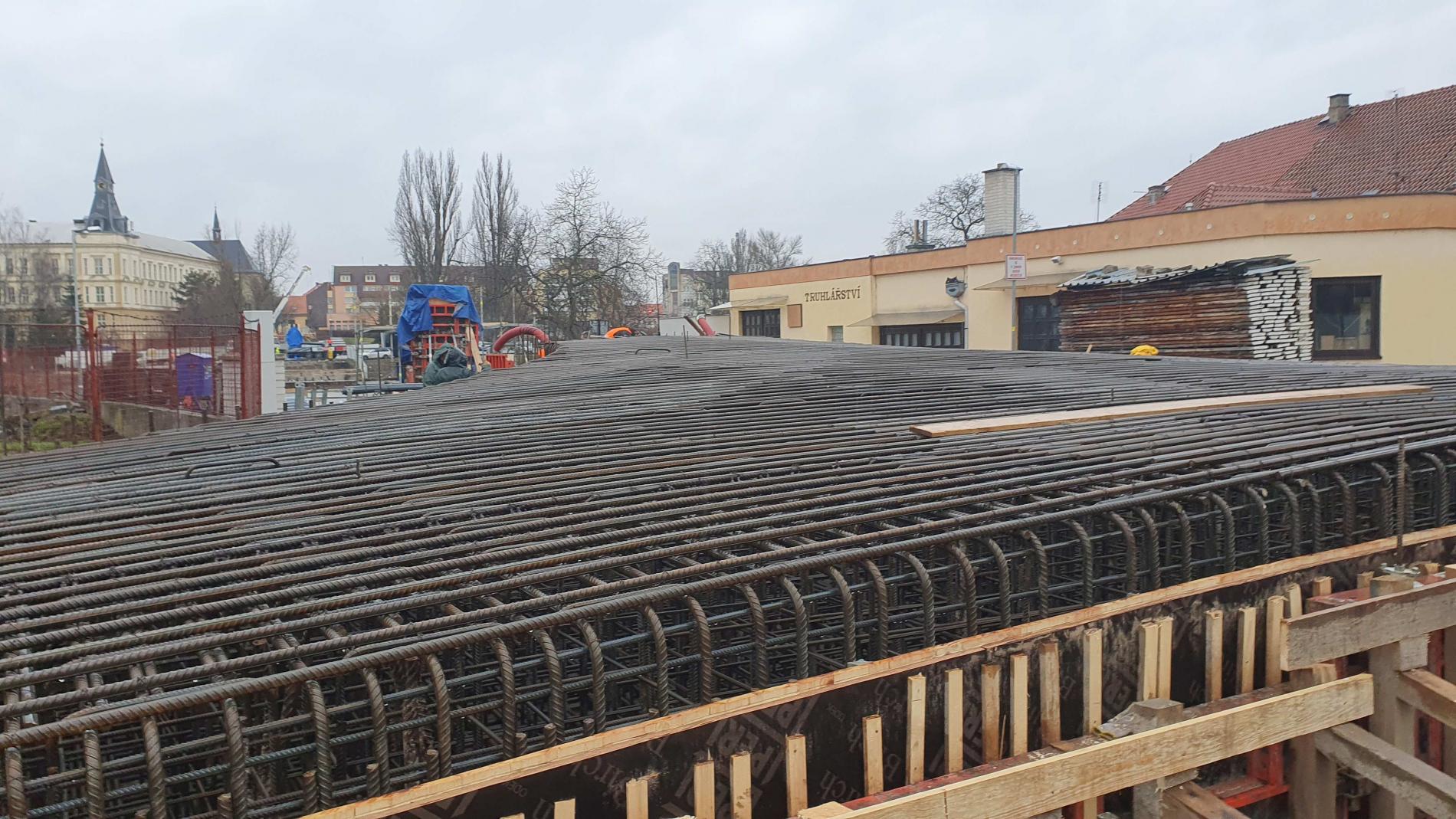

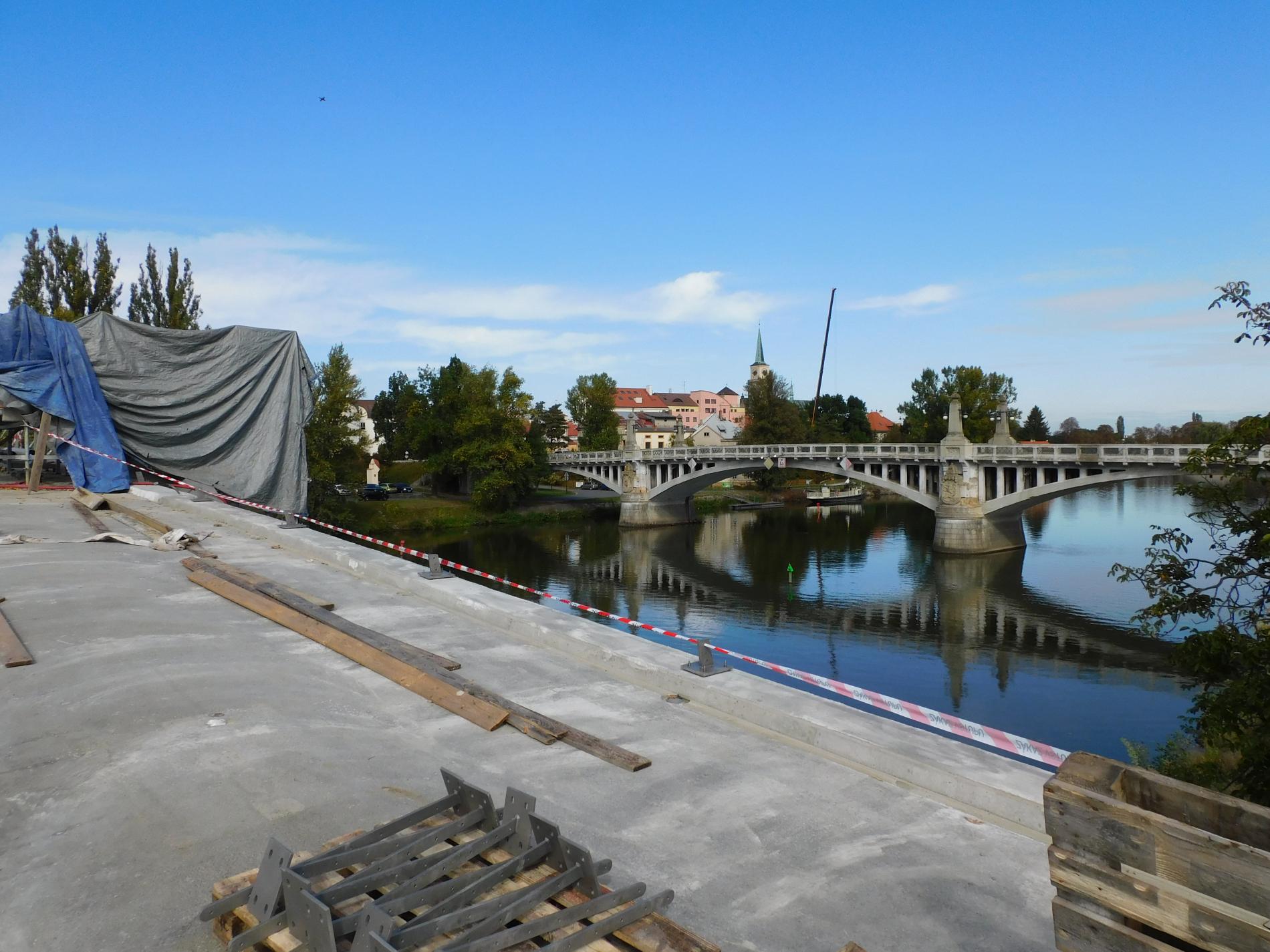

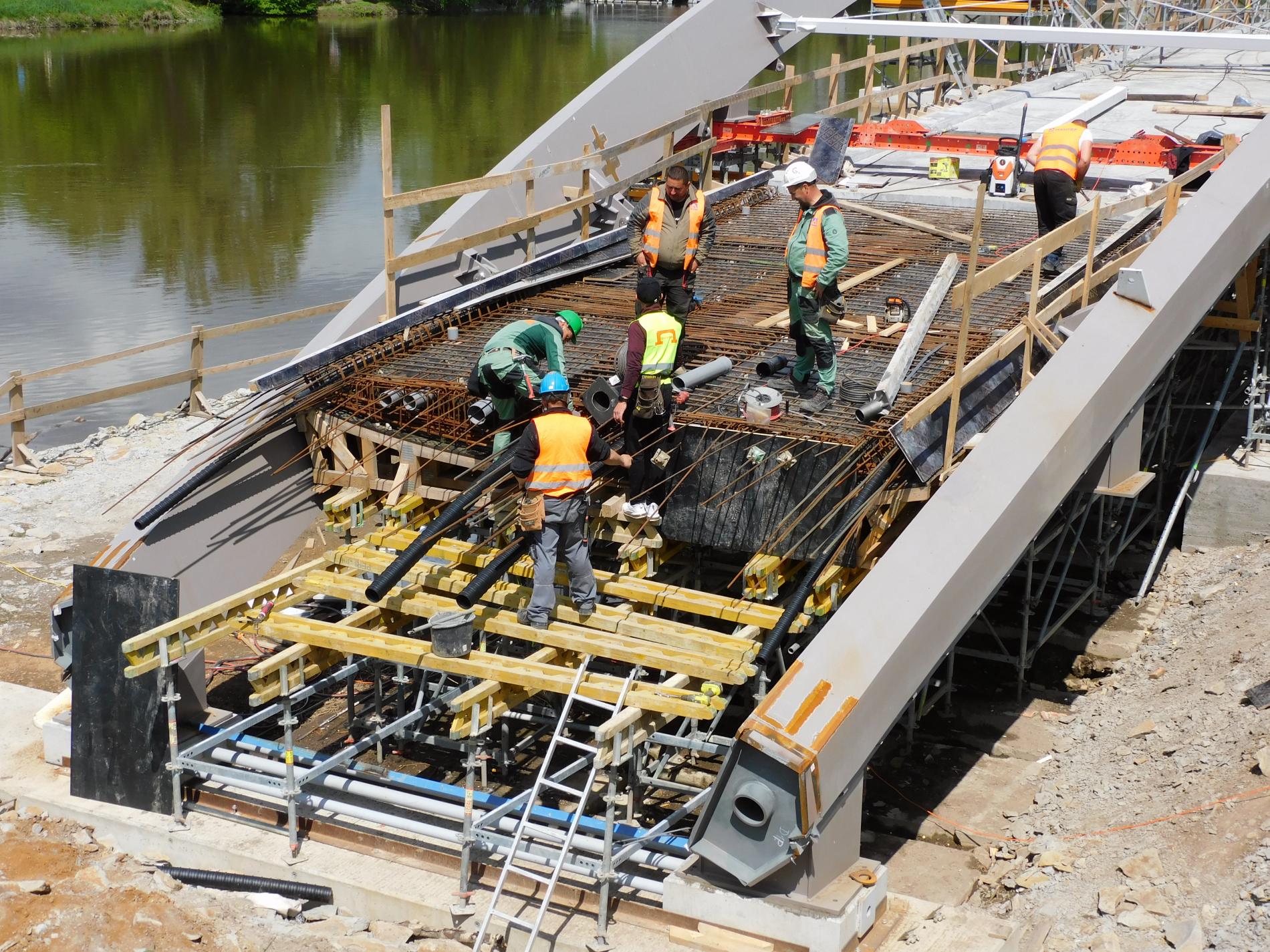

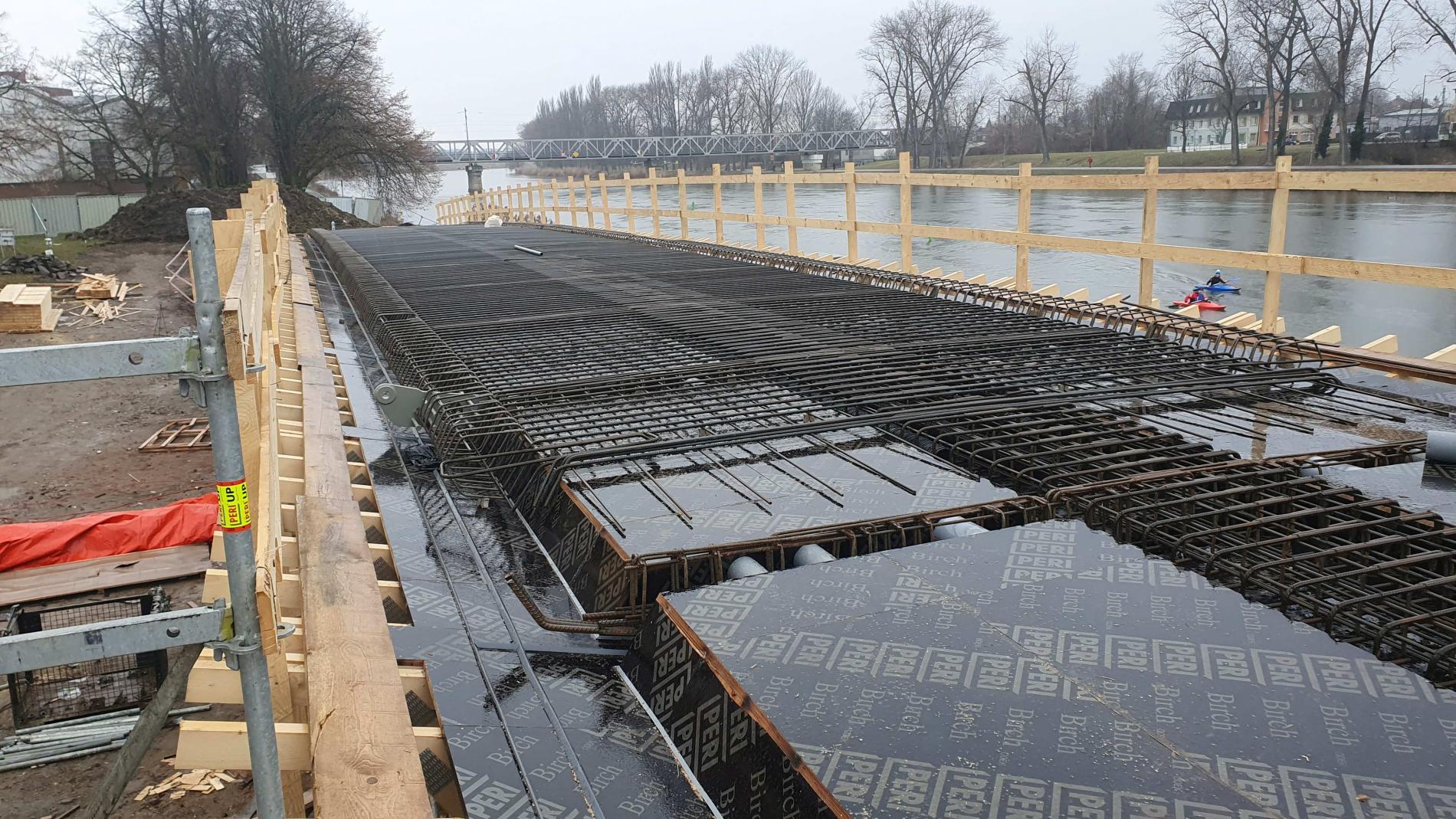

8/2021 – betonáž dílů mostovky

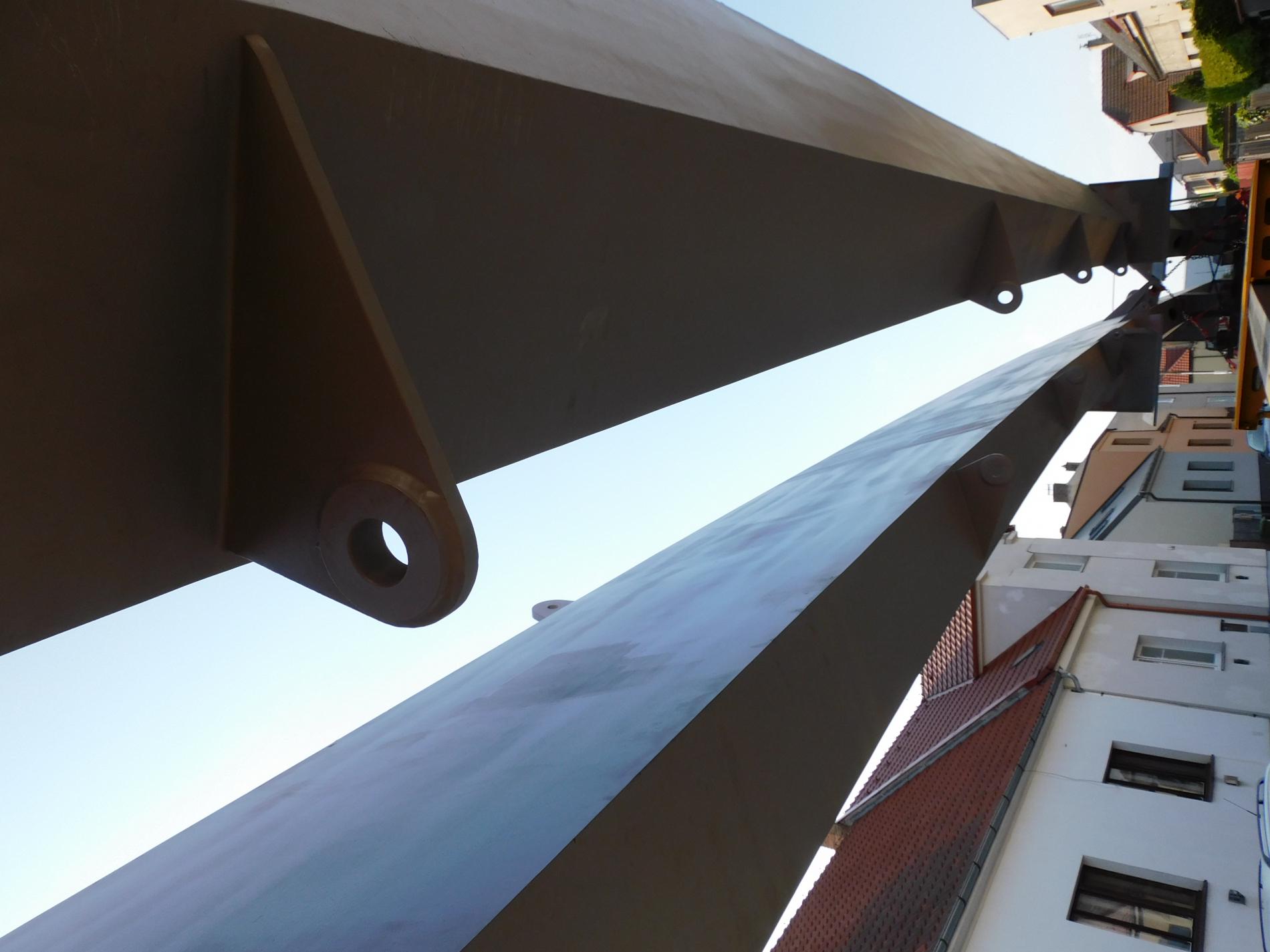

9/2021 – předepnutí celé konstrukce mostu

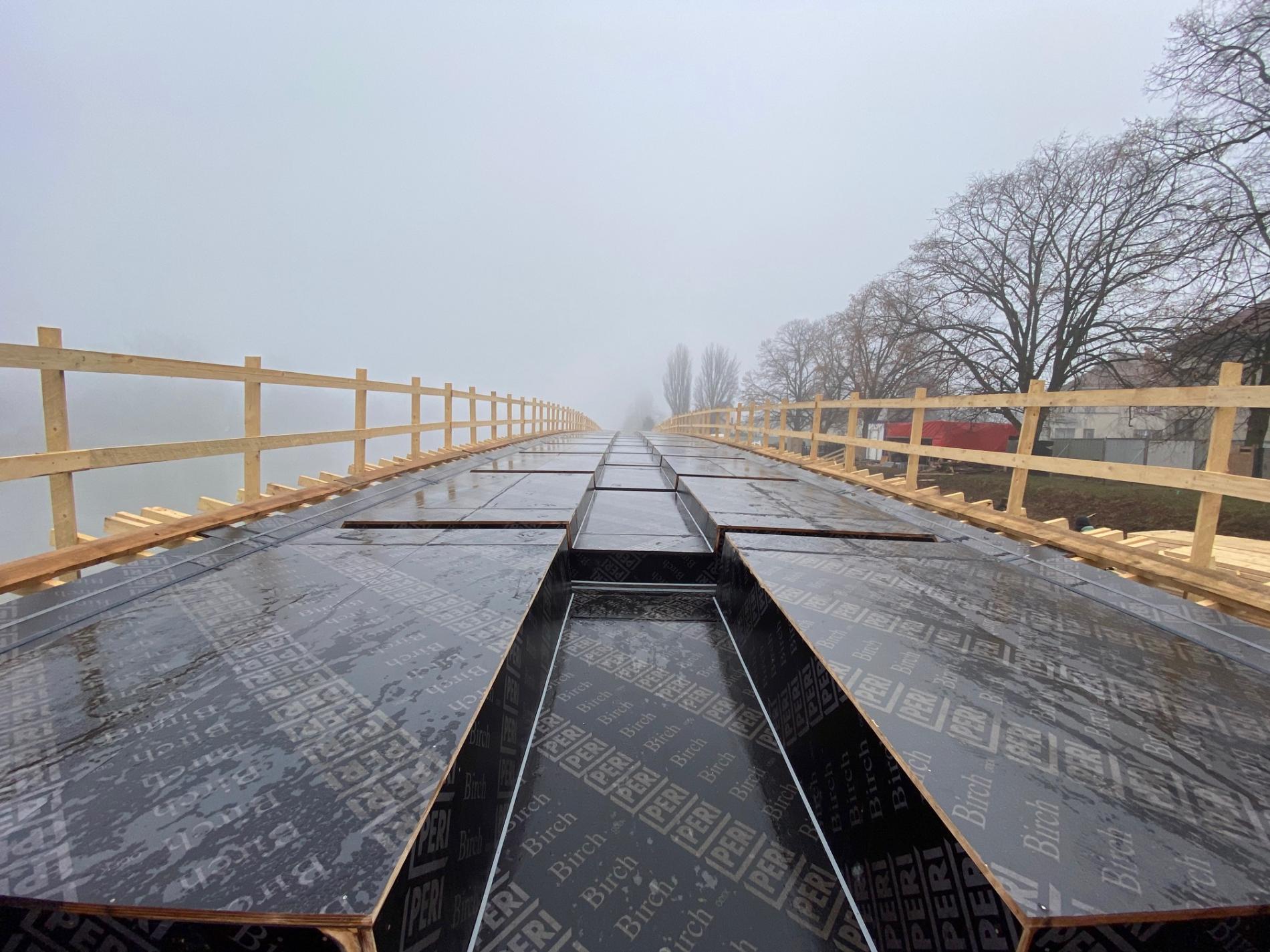

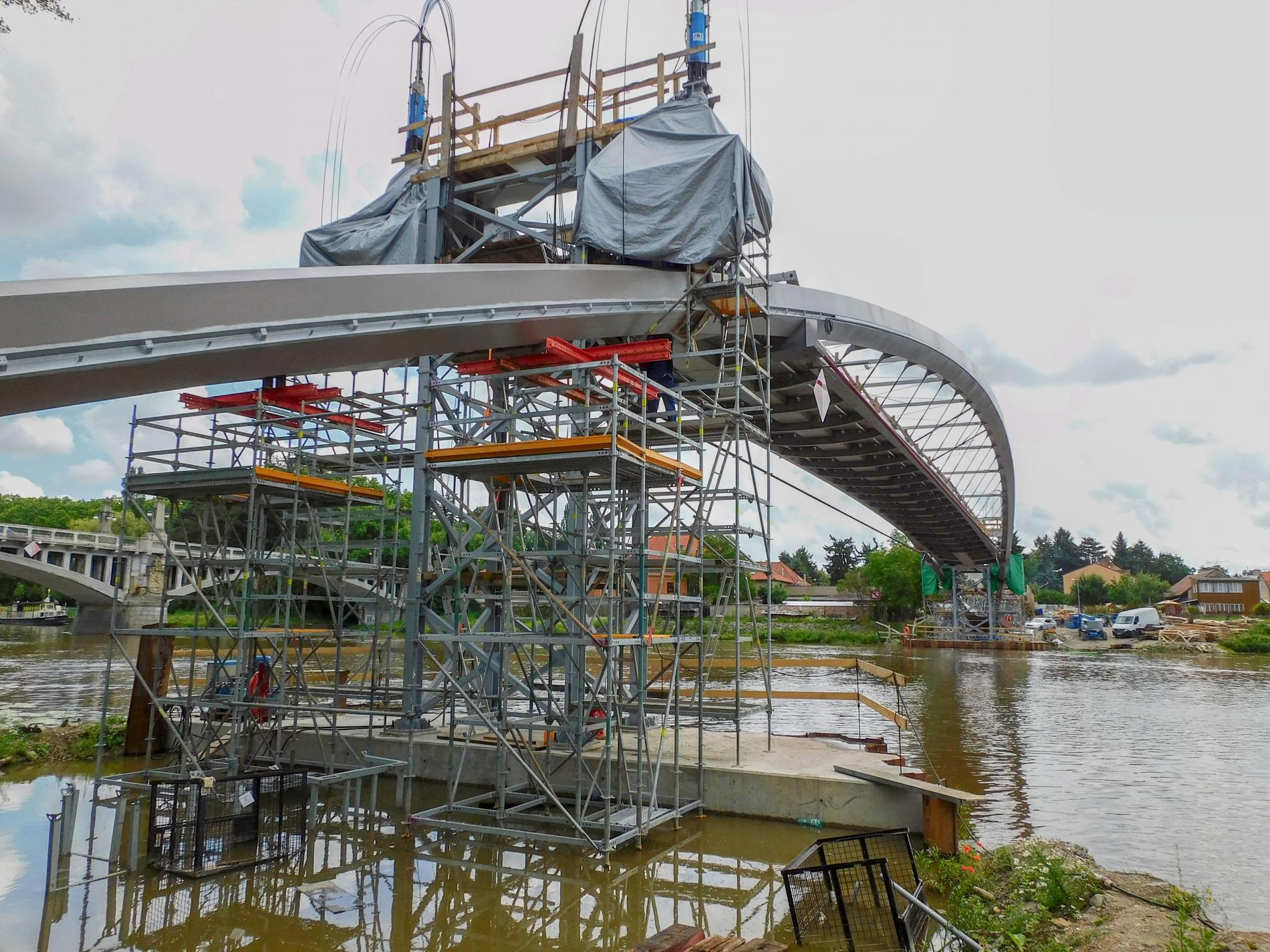

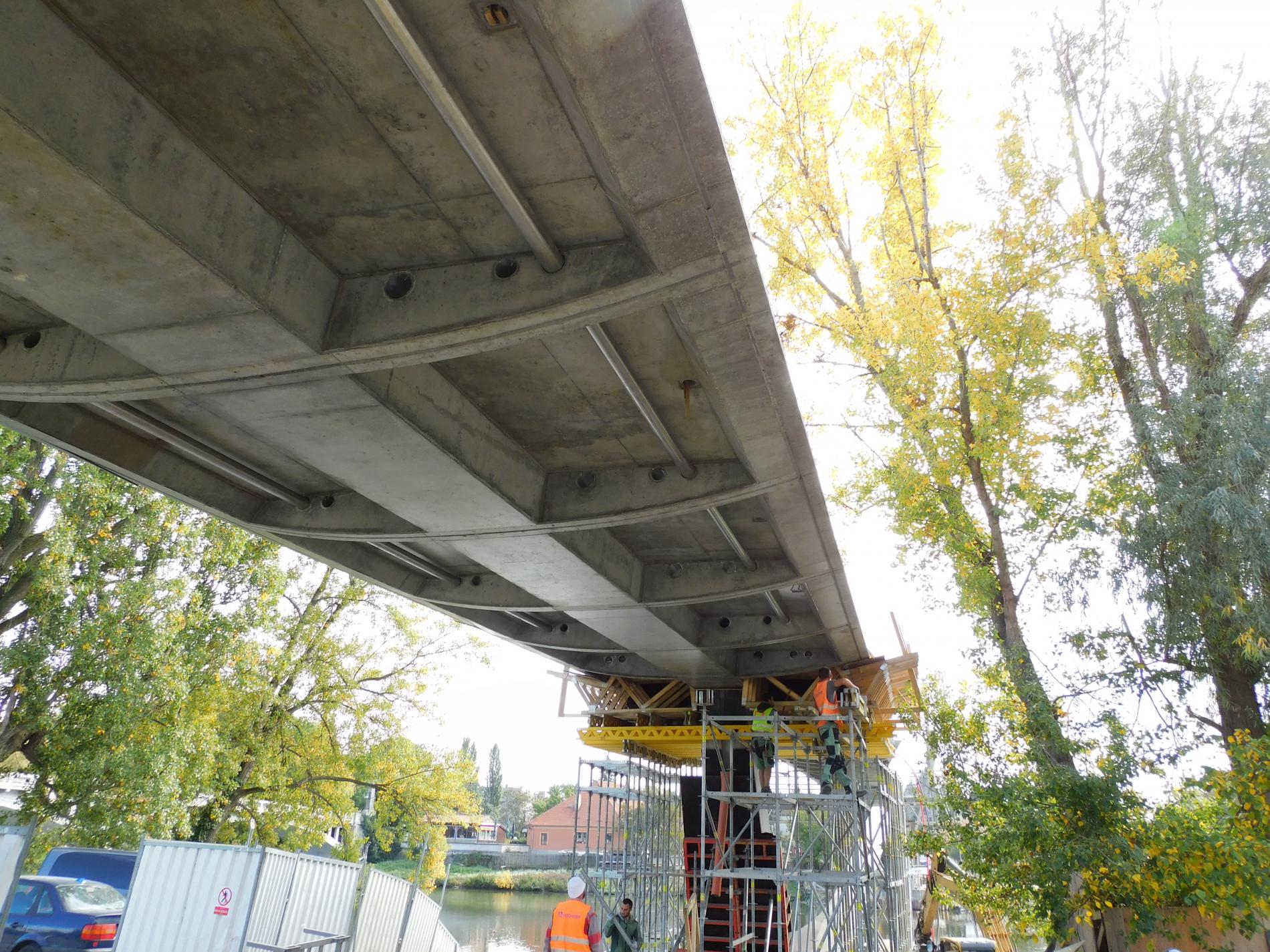

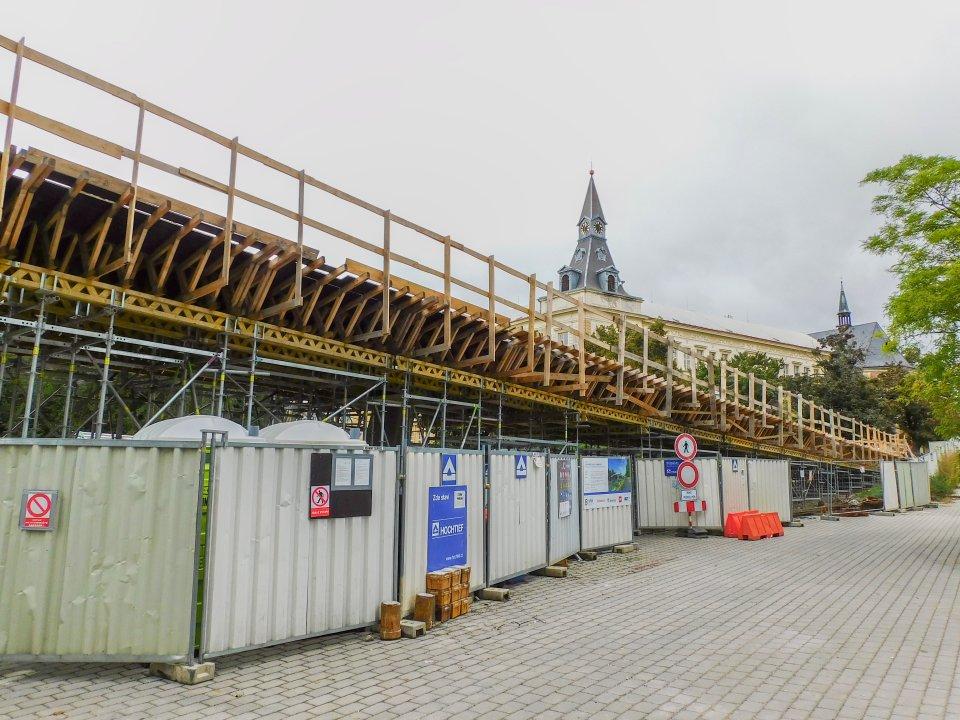

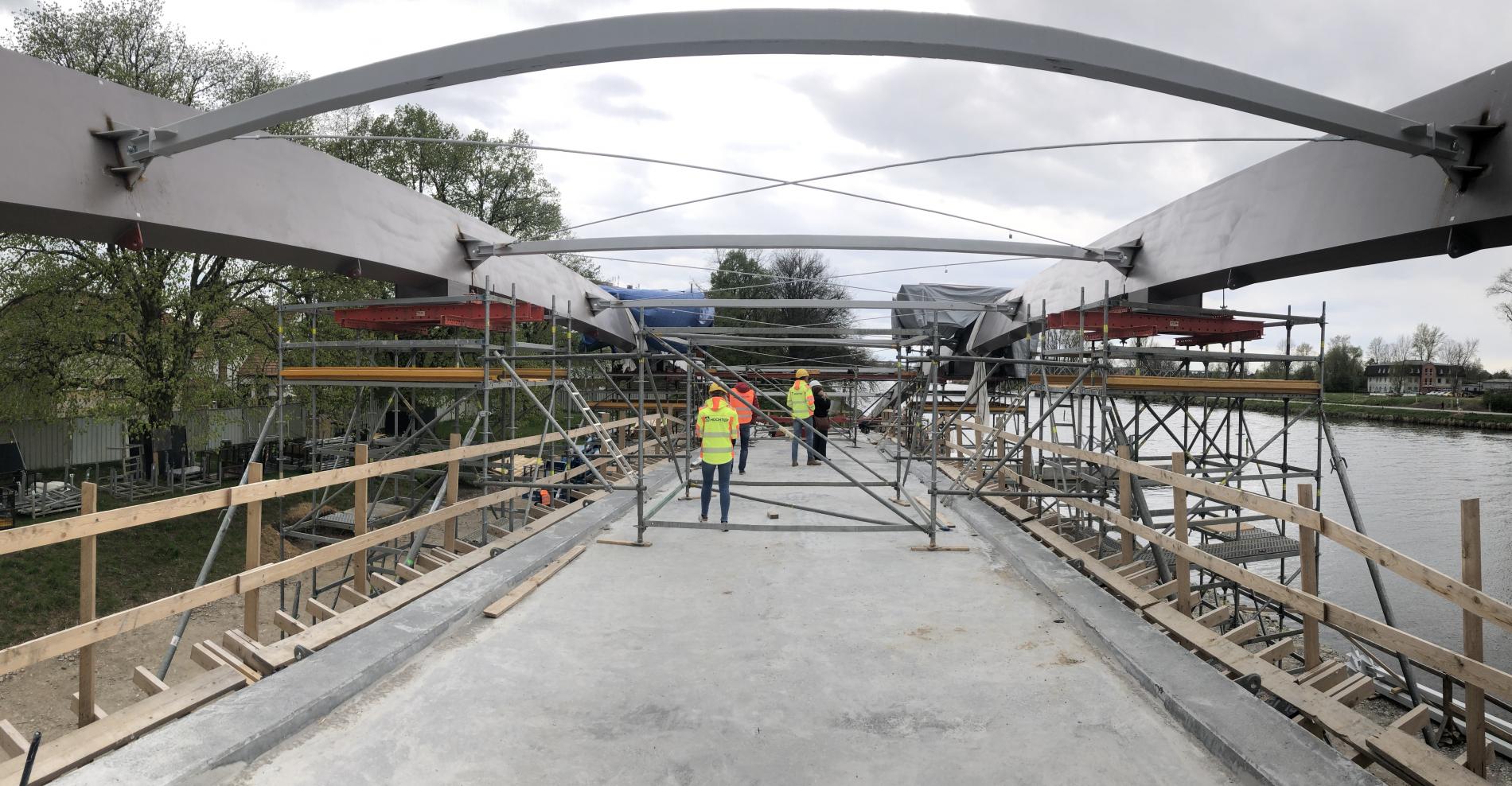

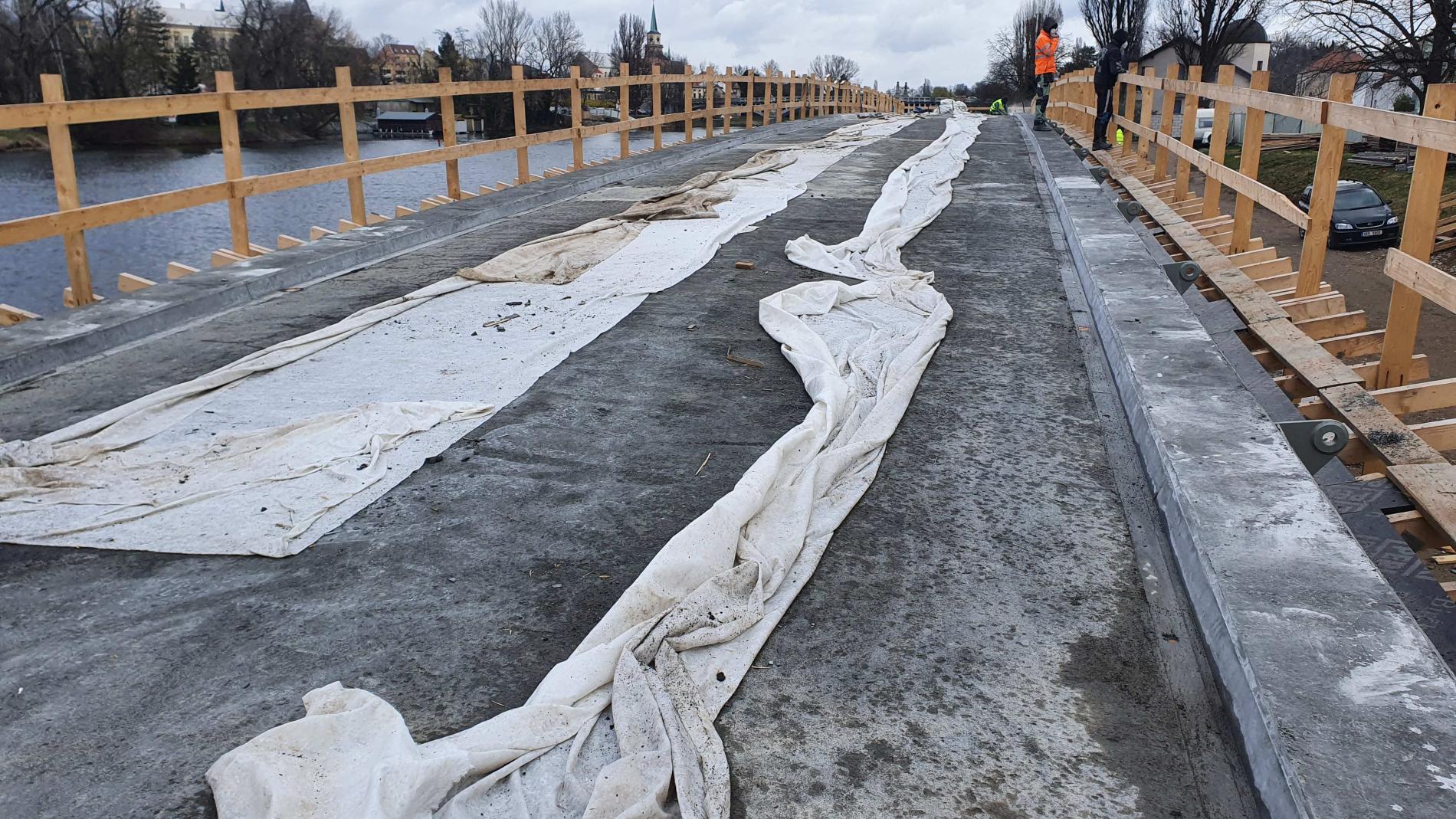

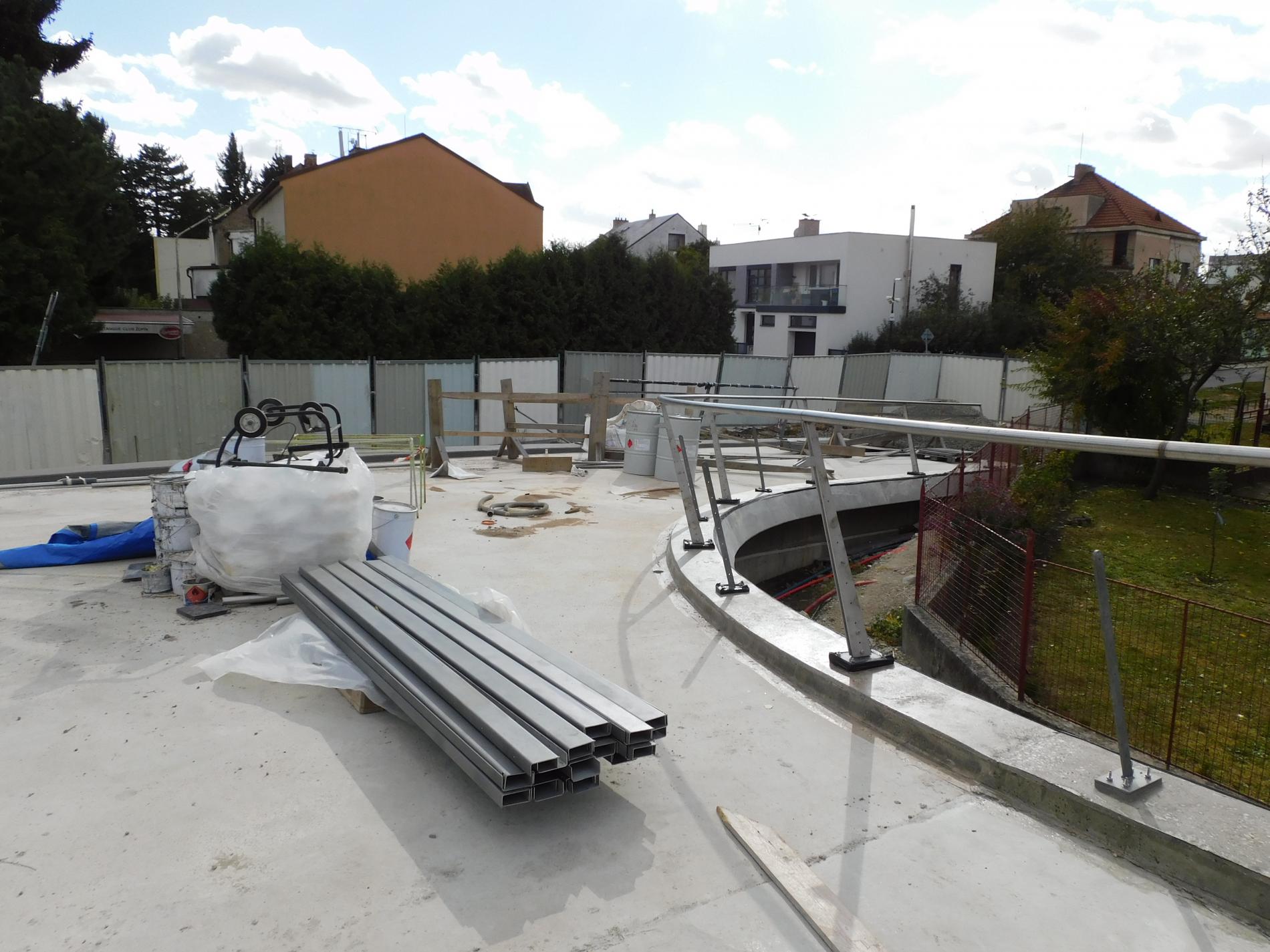

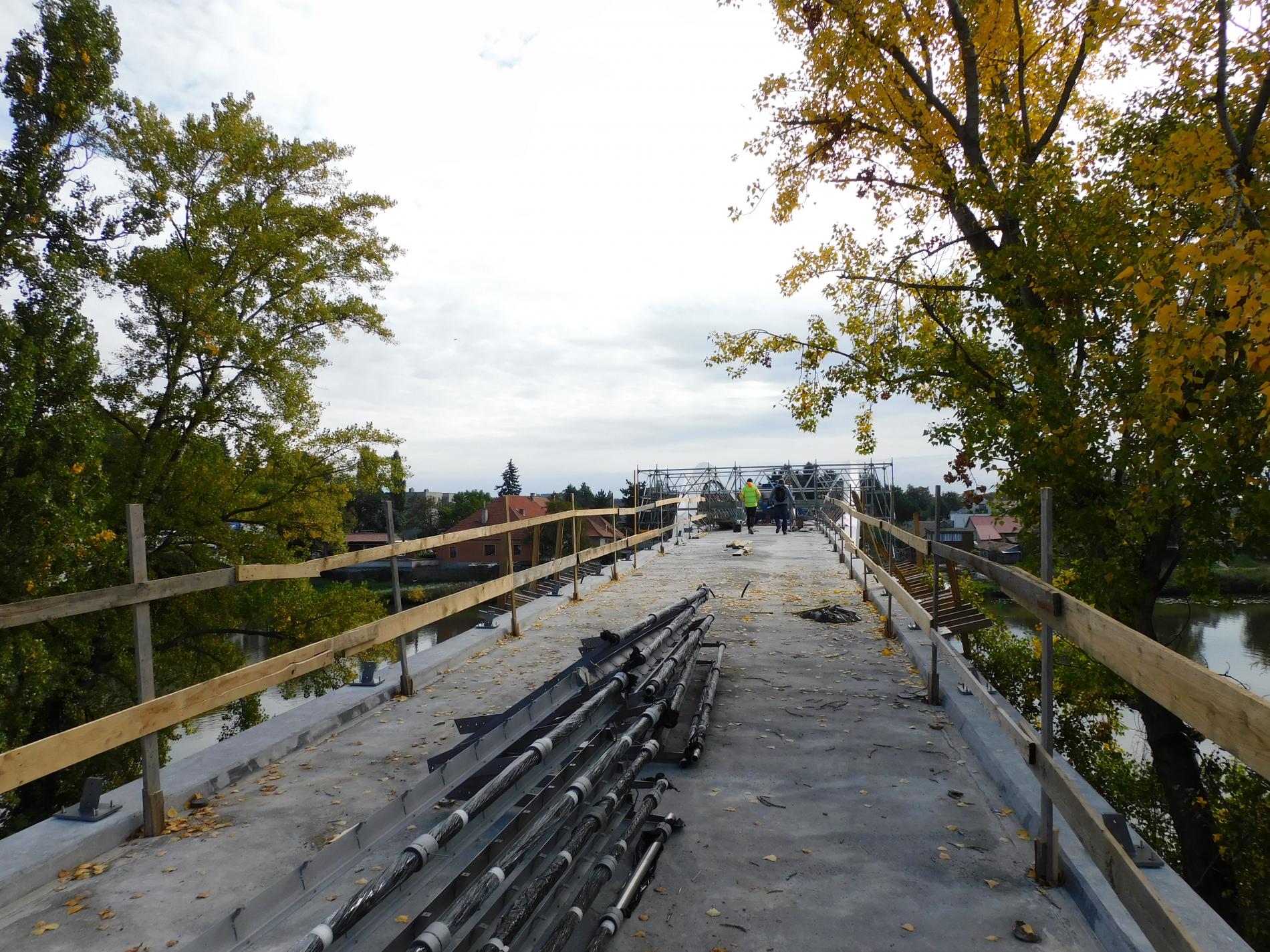

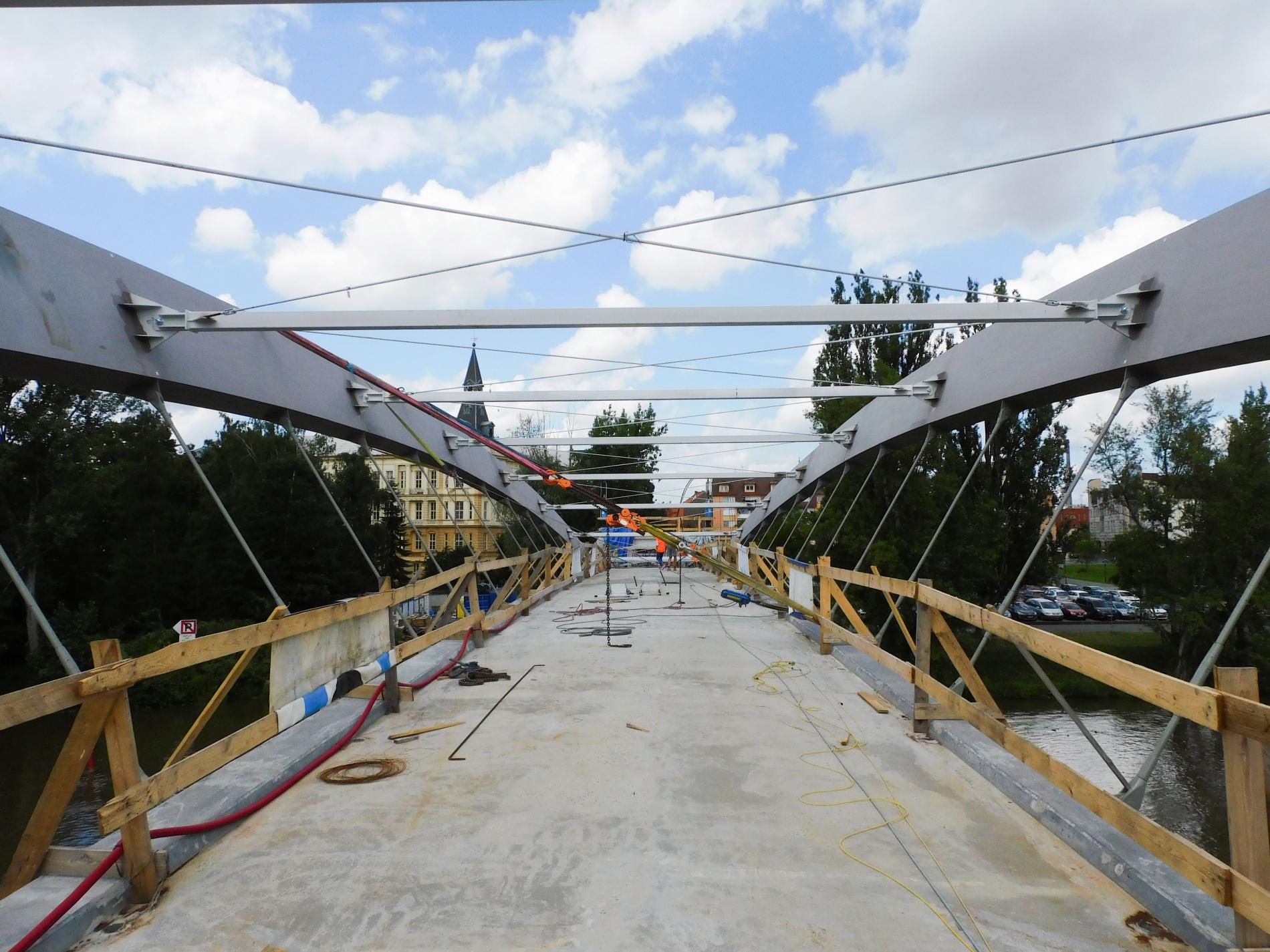

9/2021 – příprava pro dokončovací práce - zábradlí, nástřik izolace

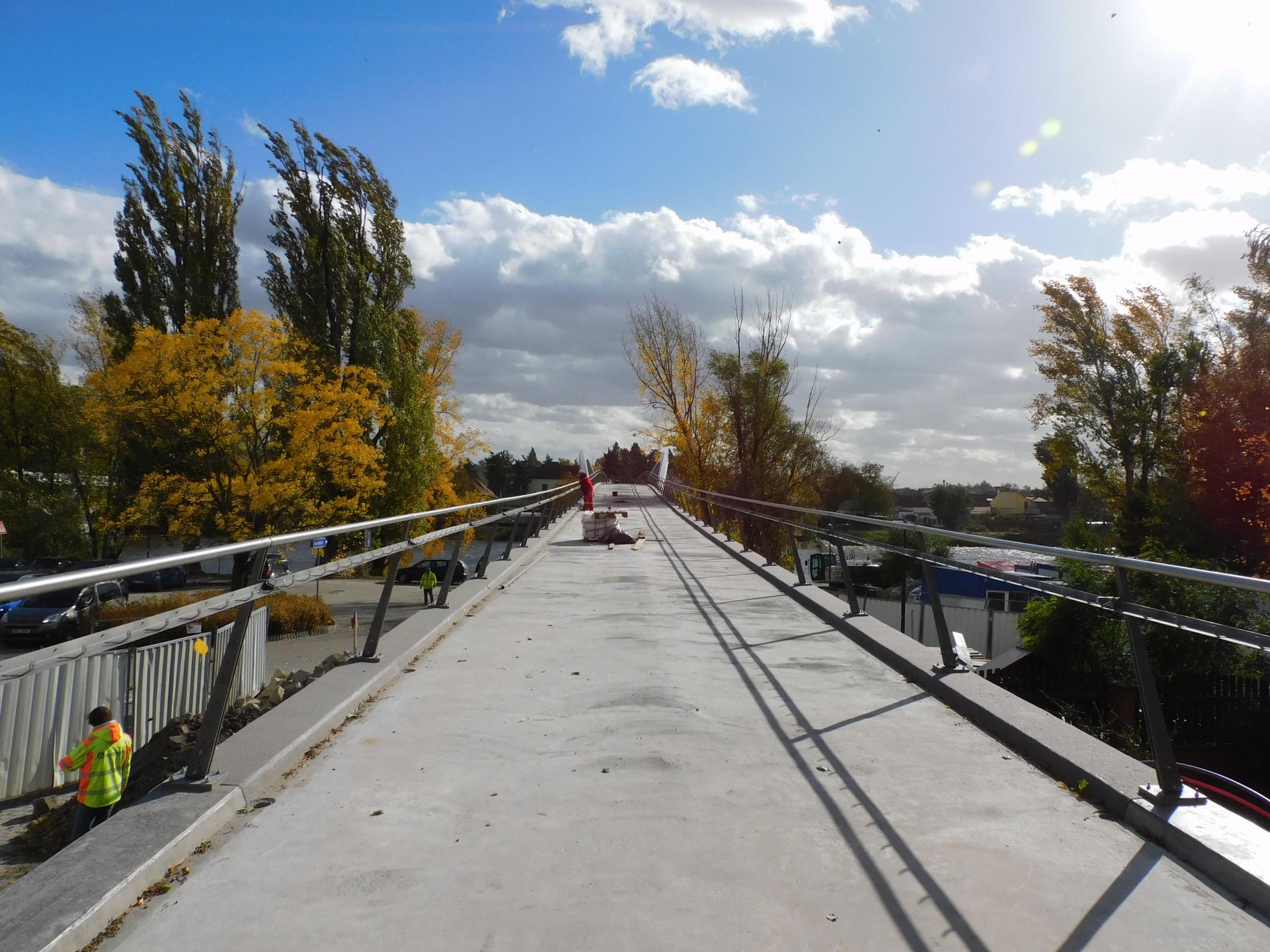

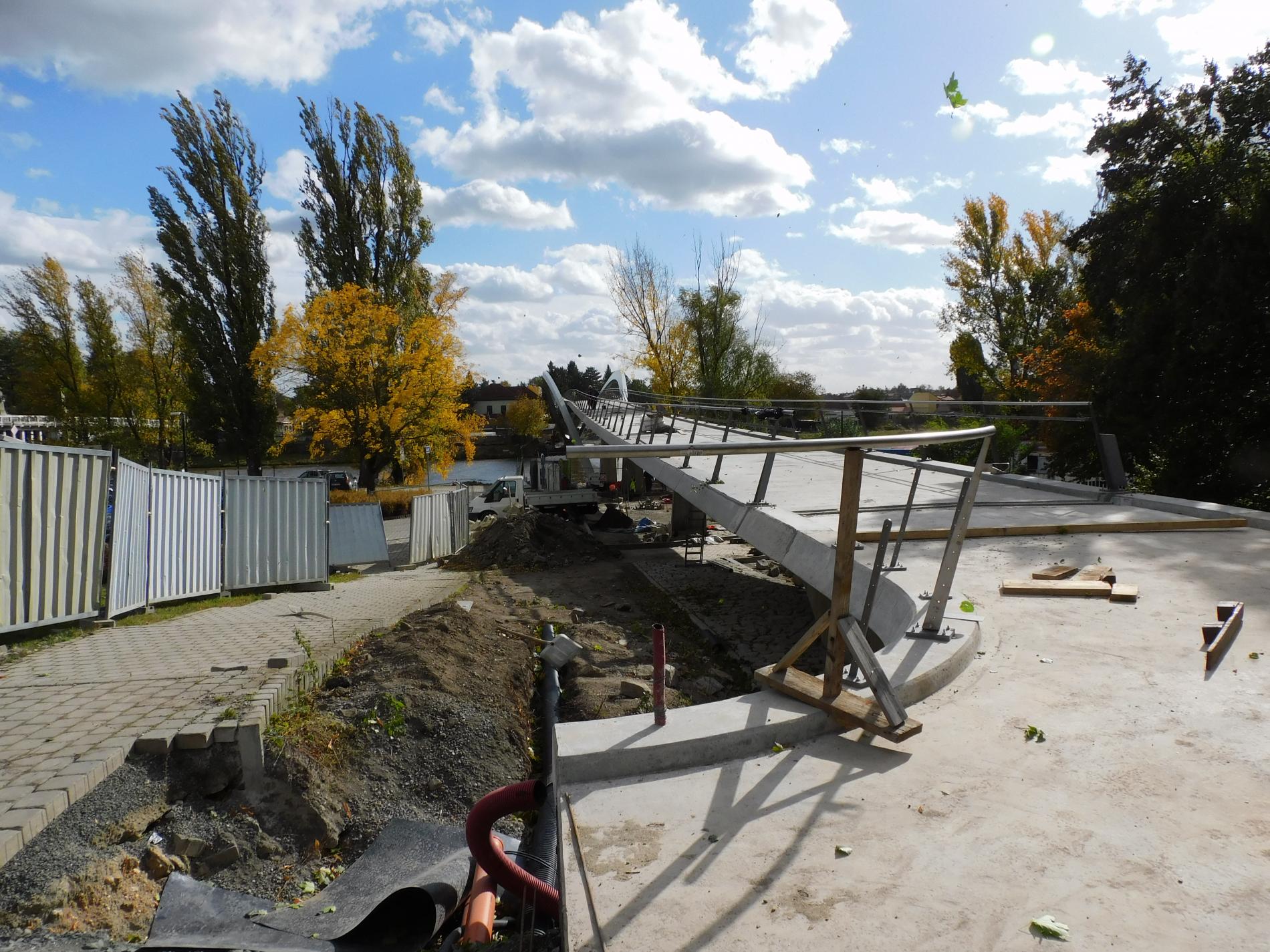

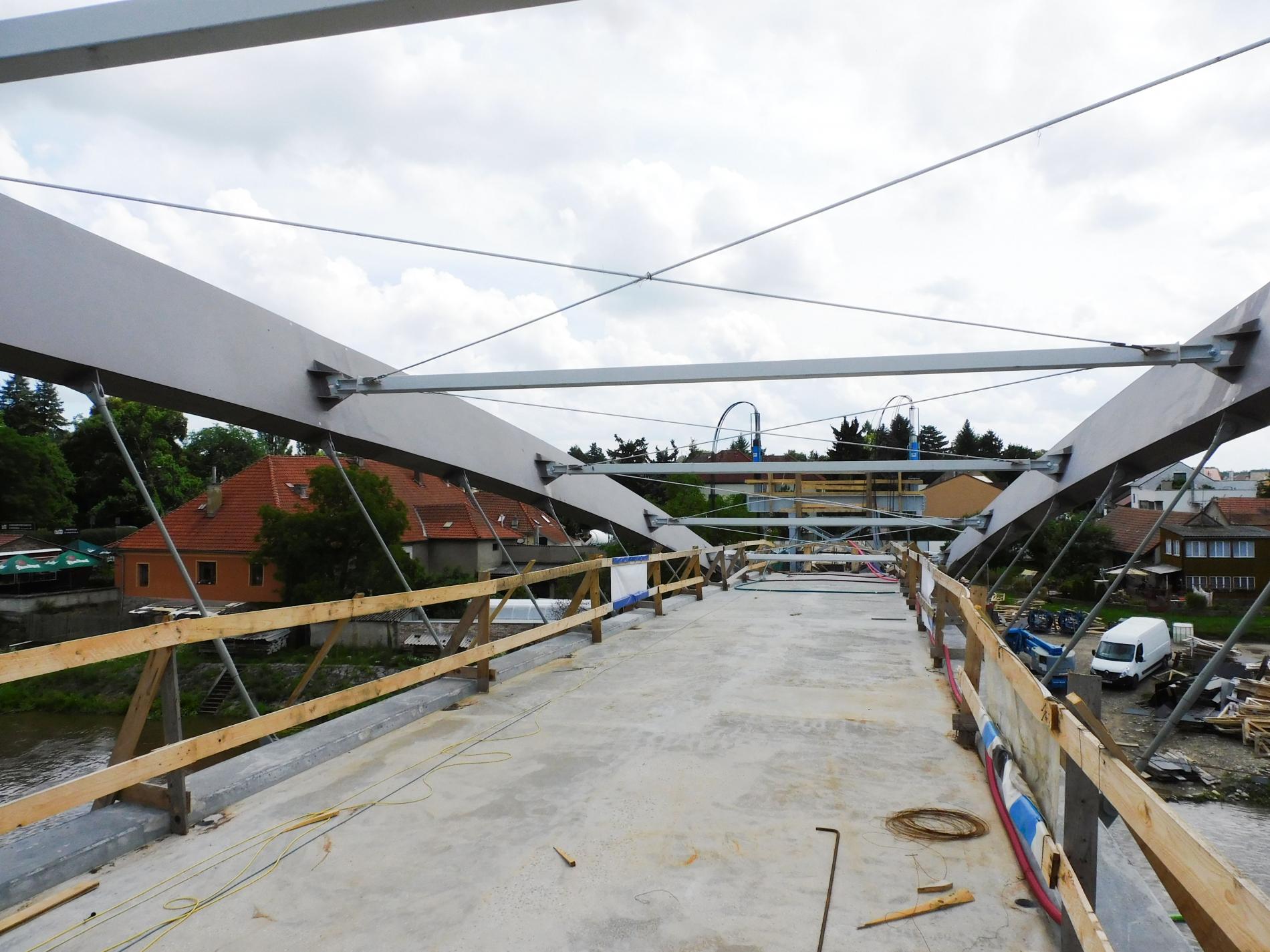

10/2021 – montáž zábradlí, osvětlení Lávky, nástřik izolace - povrchu Lávky

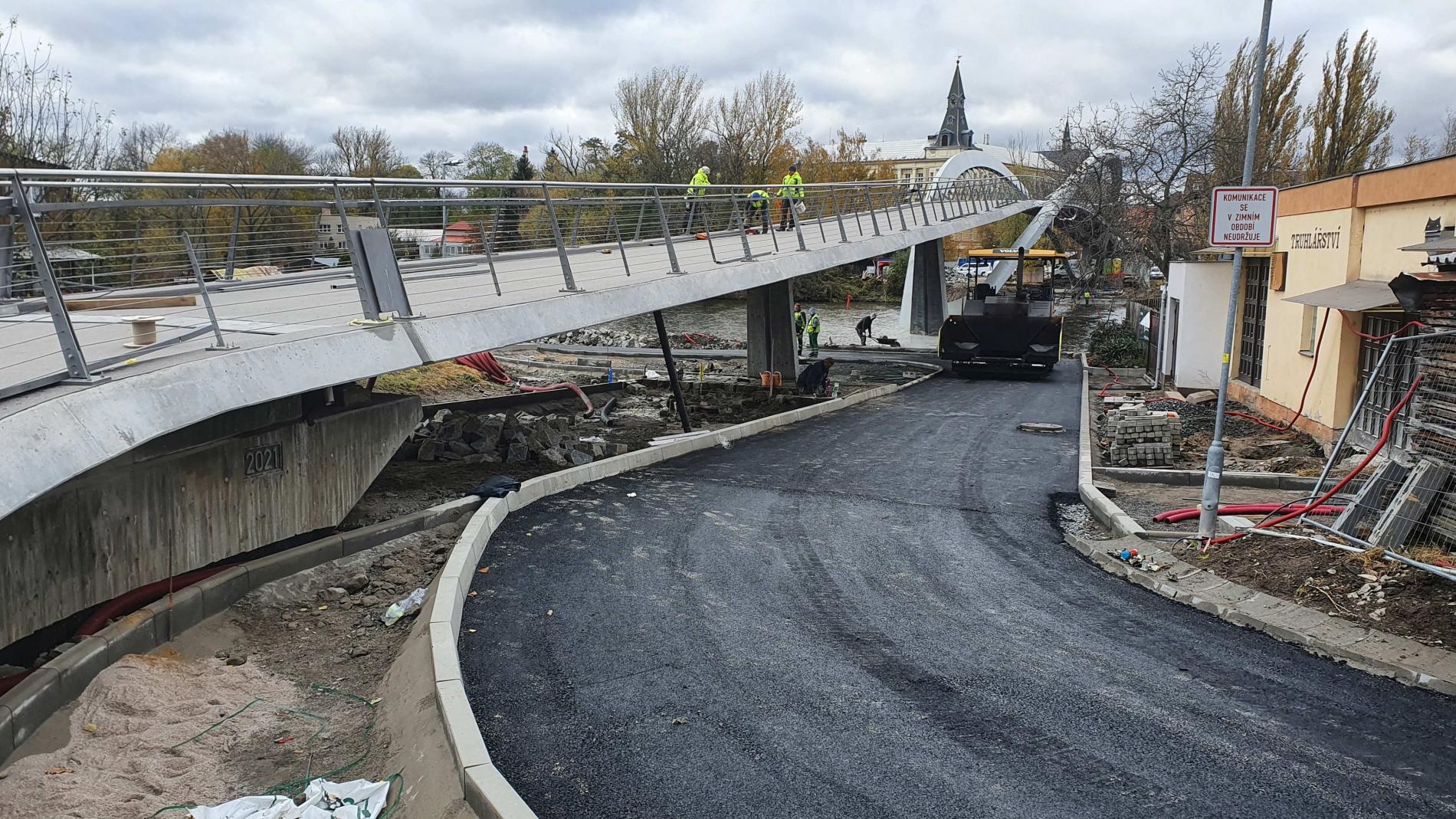

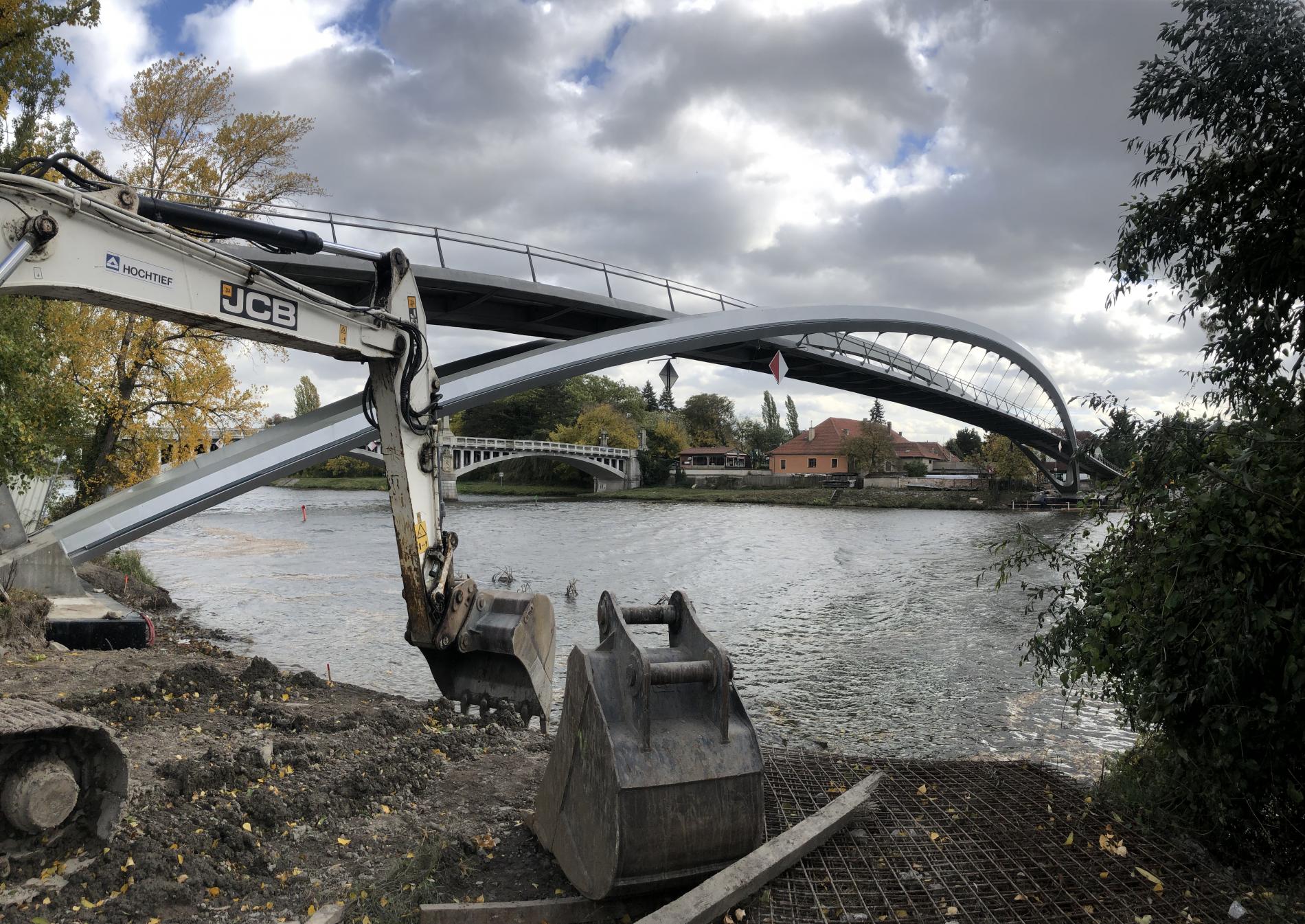

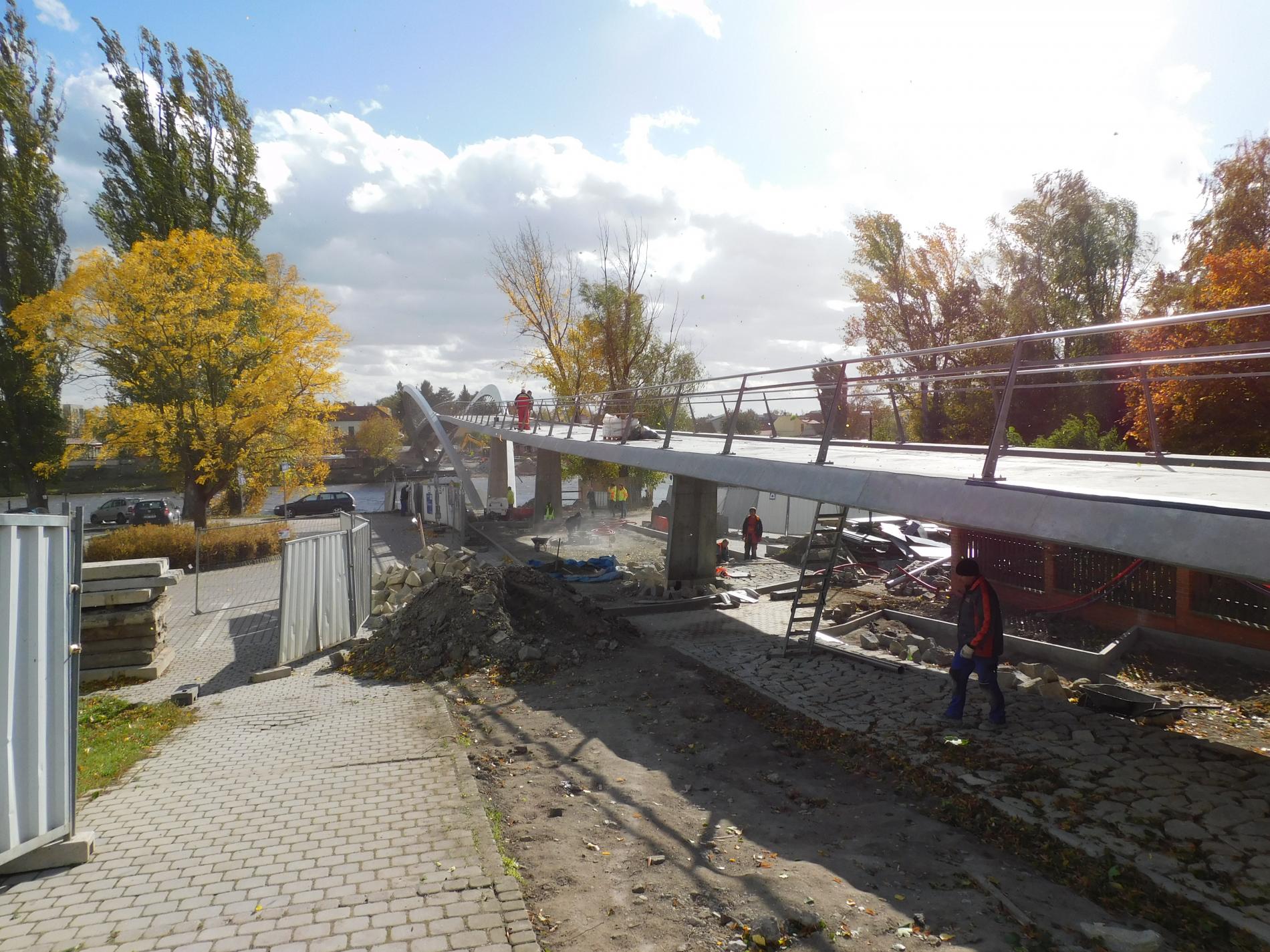

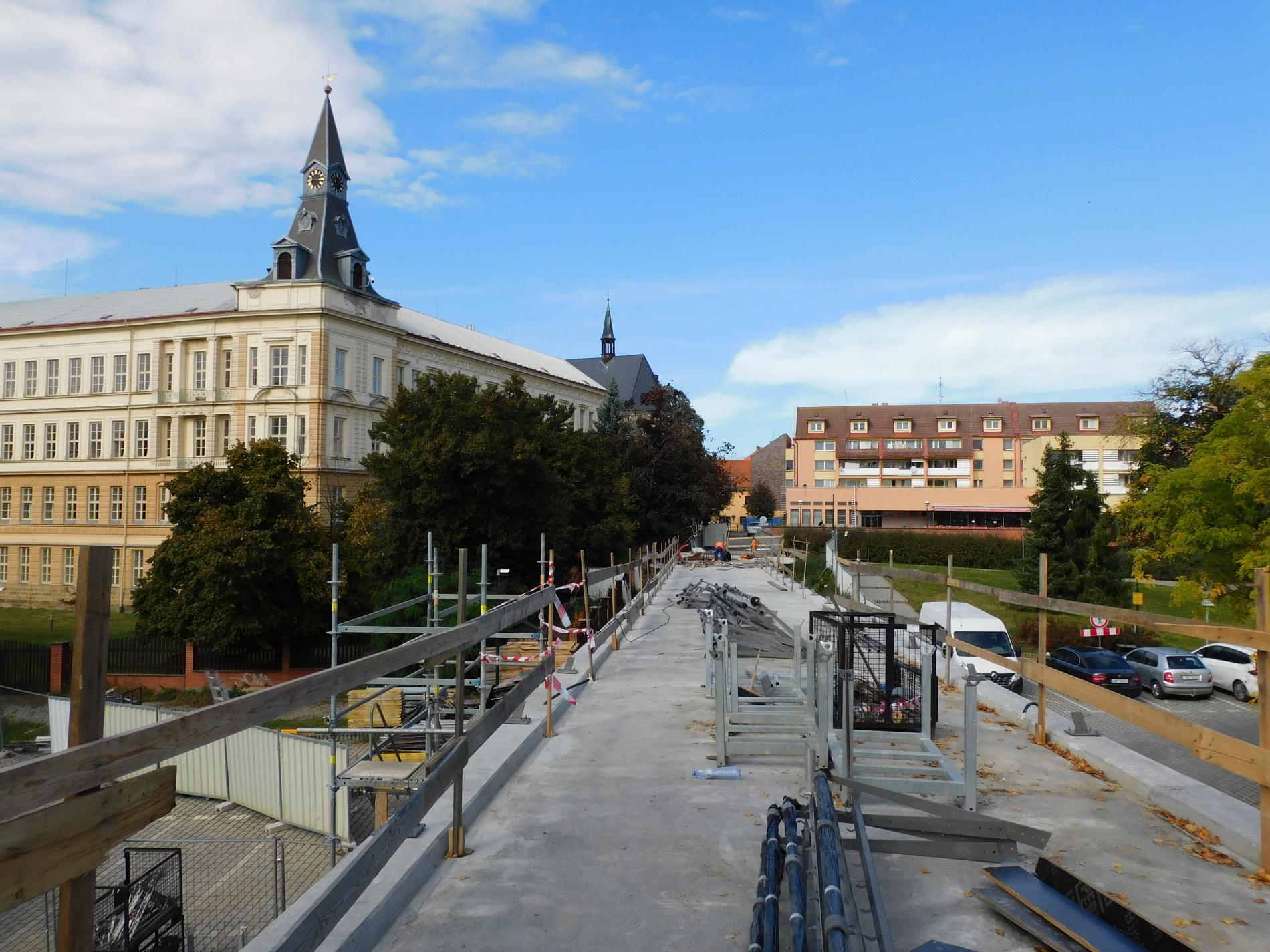

10/2021 – dokončovací práce v okolí Lávky
7.11.2021 – předání stavby
22.11.2021 – kolaudační prohlídka stavby
26.11.2021 – kolaudační souhlas - nabytí právní moci

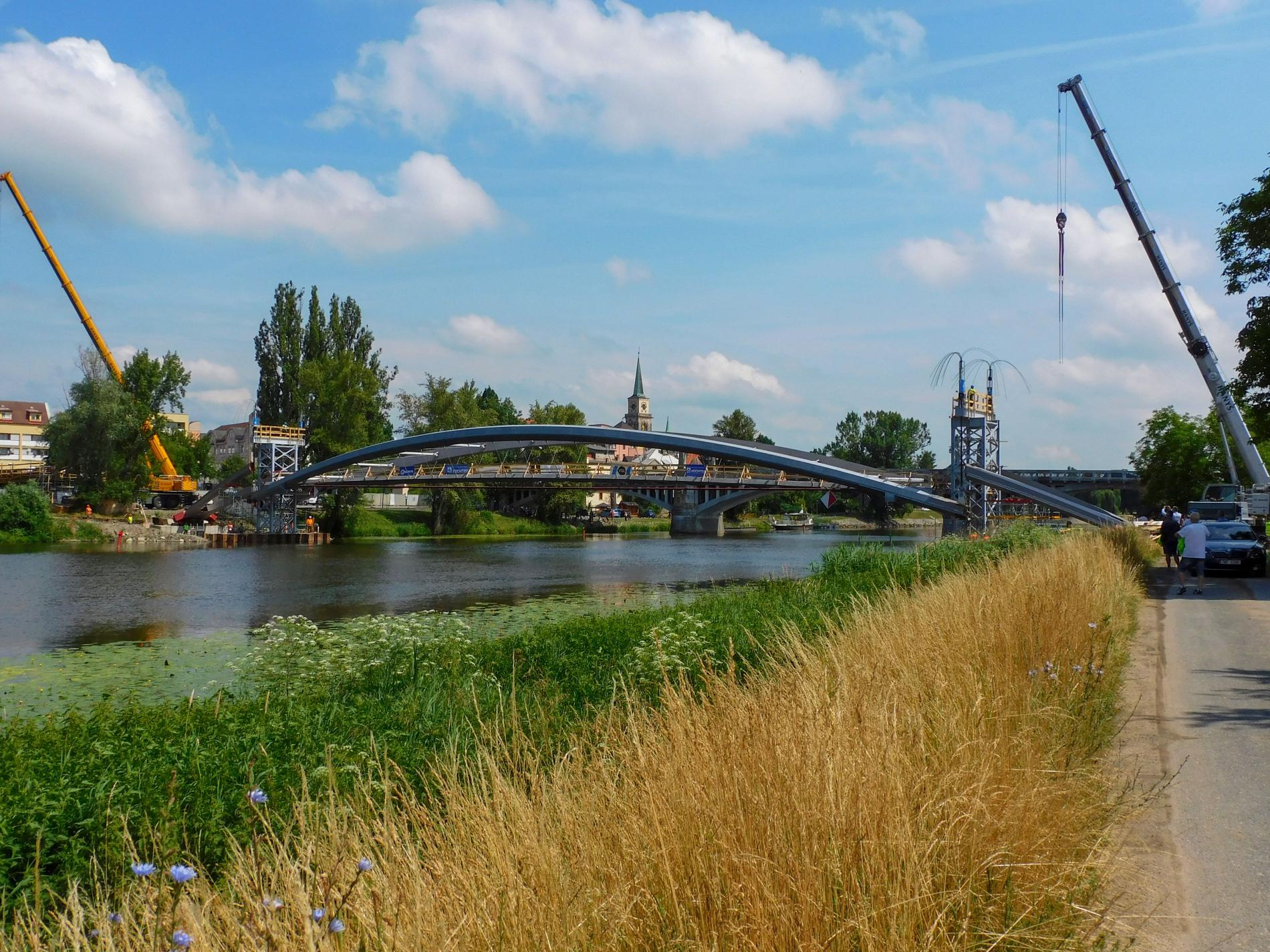

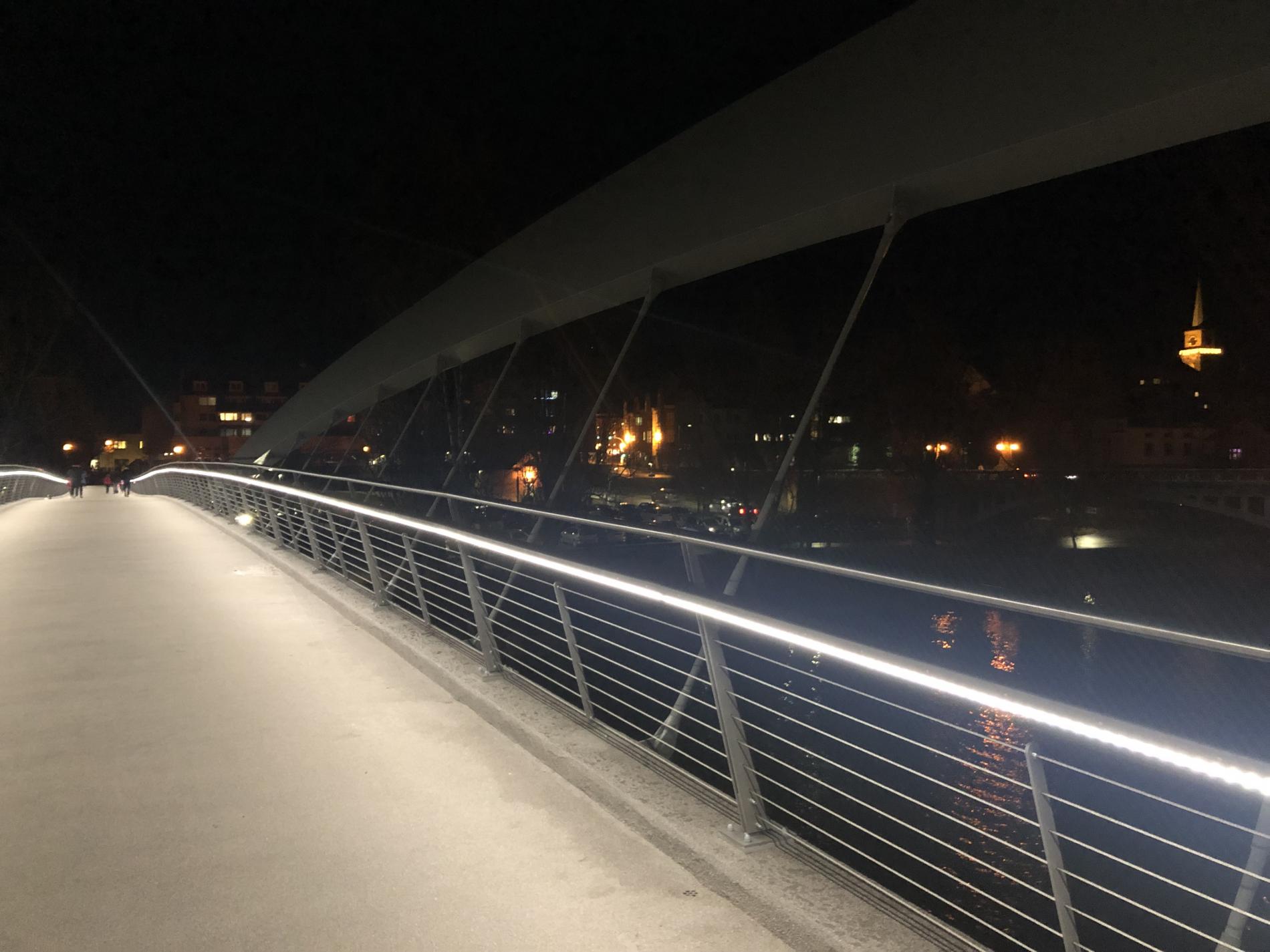

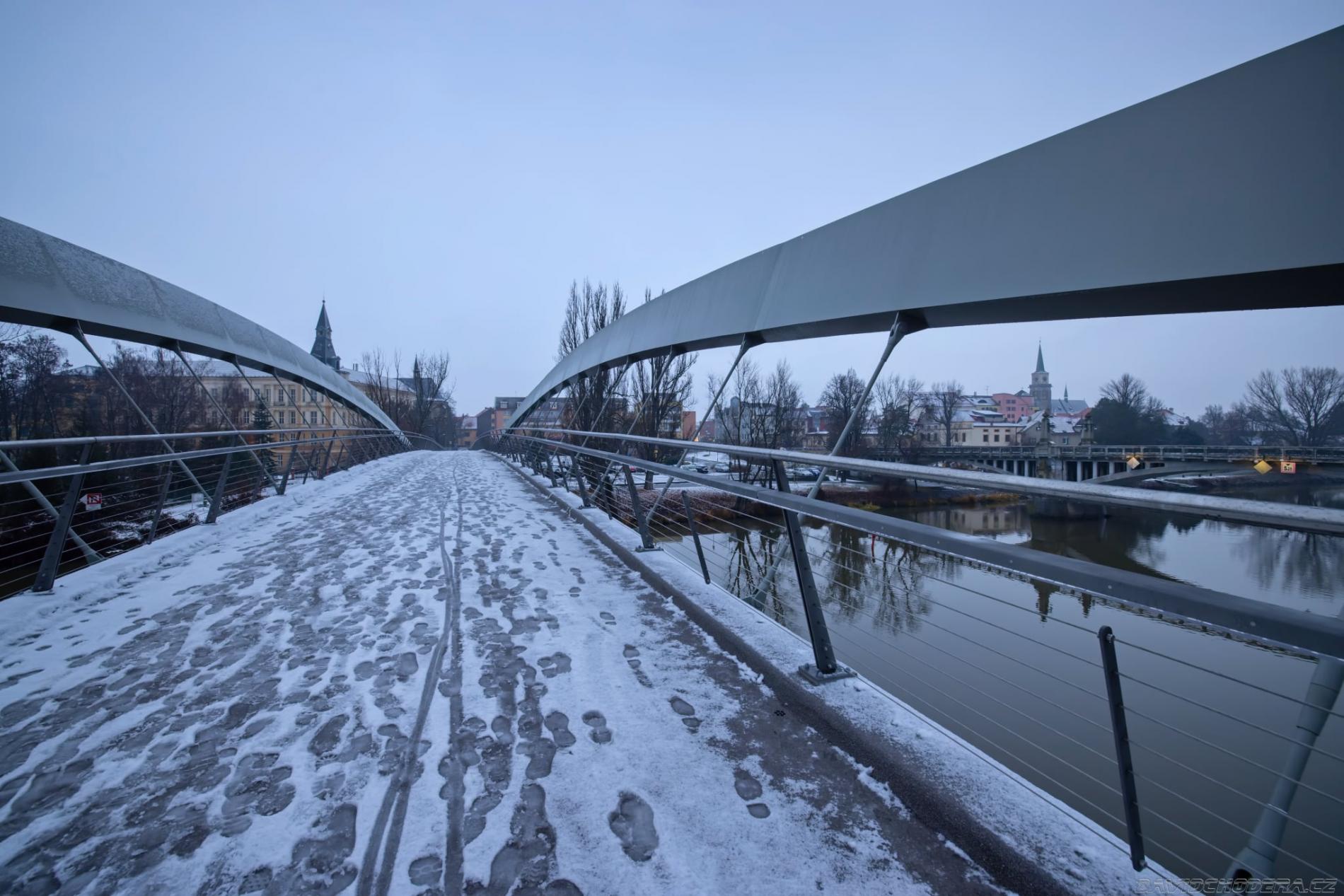

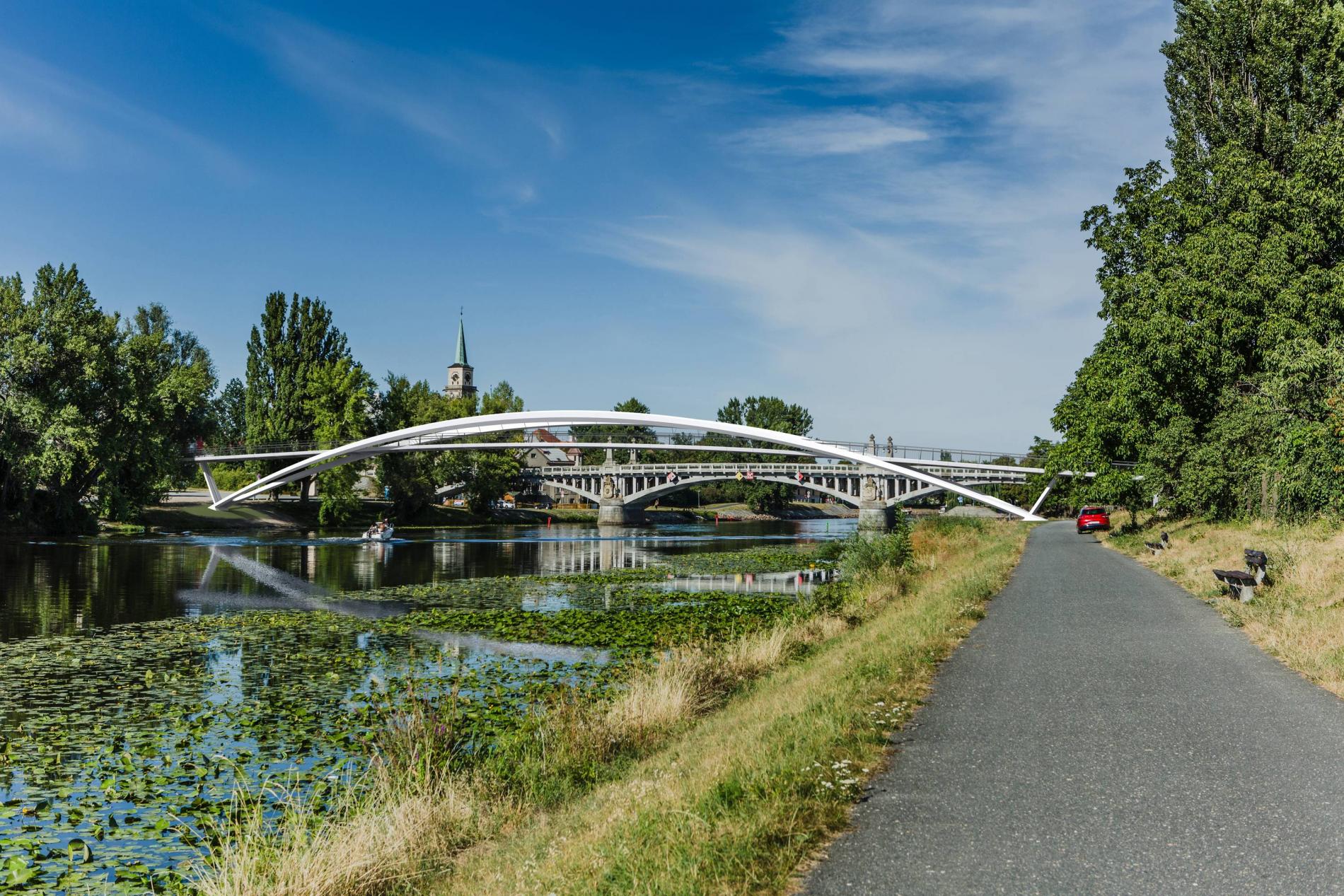

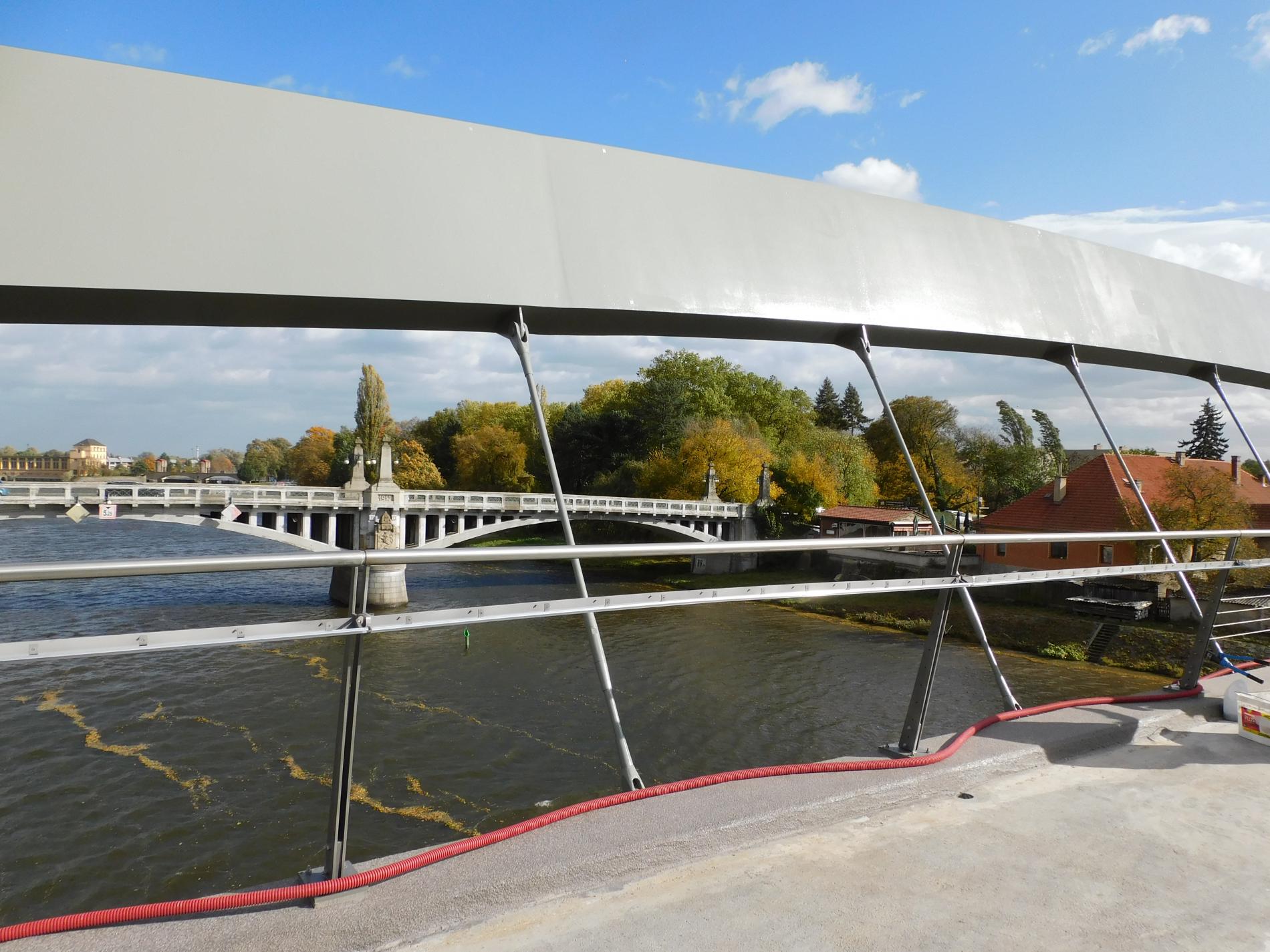

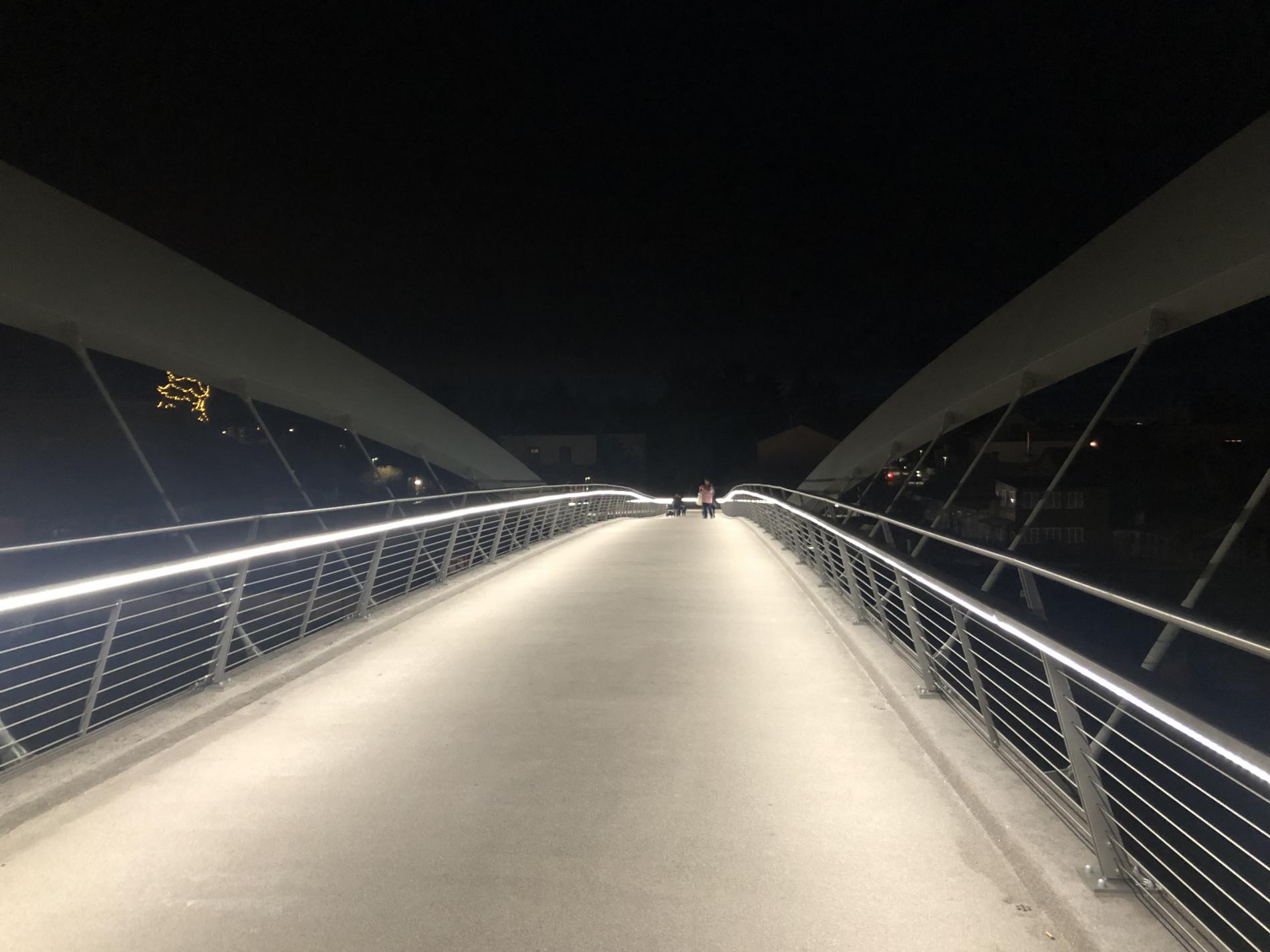

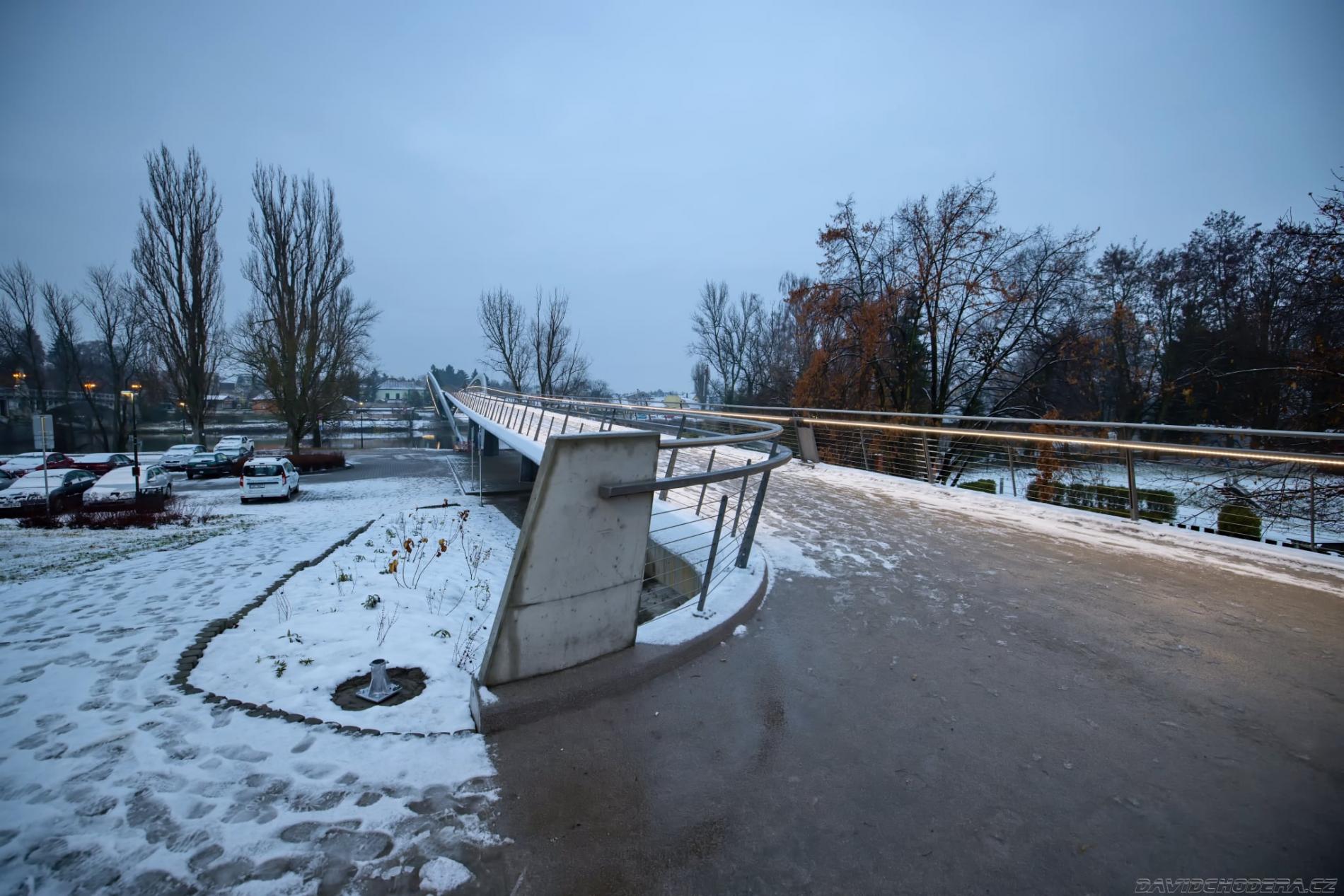

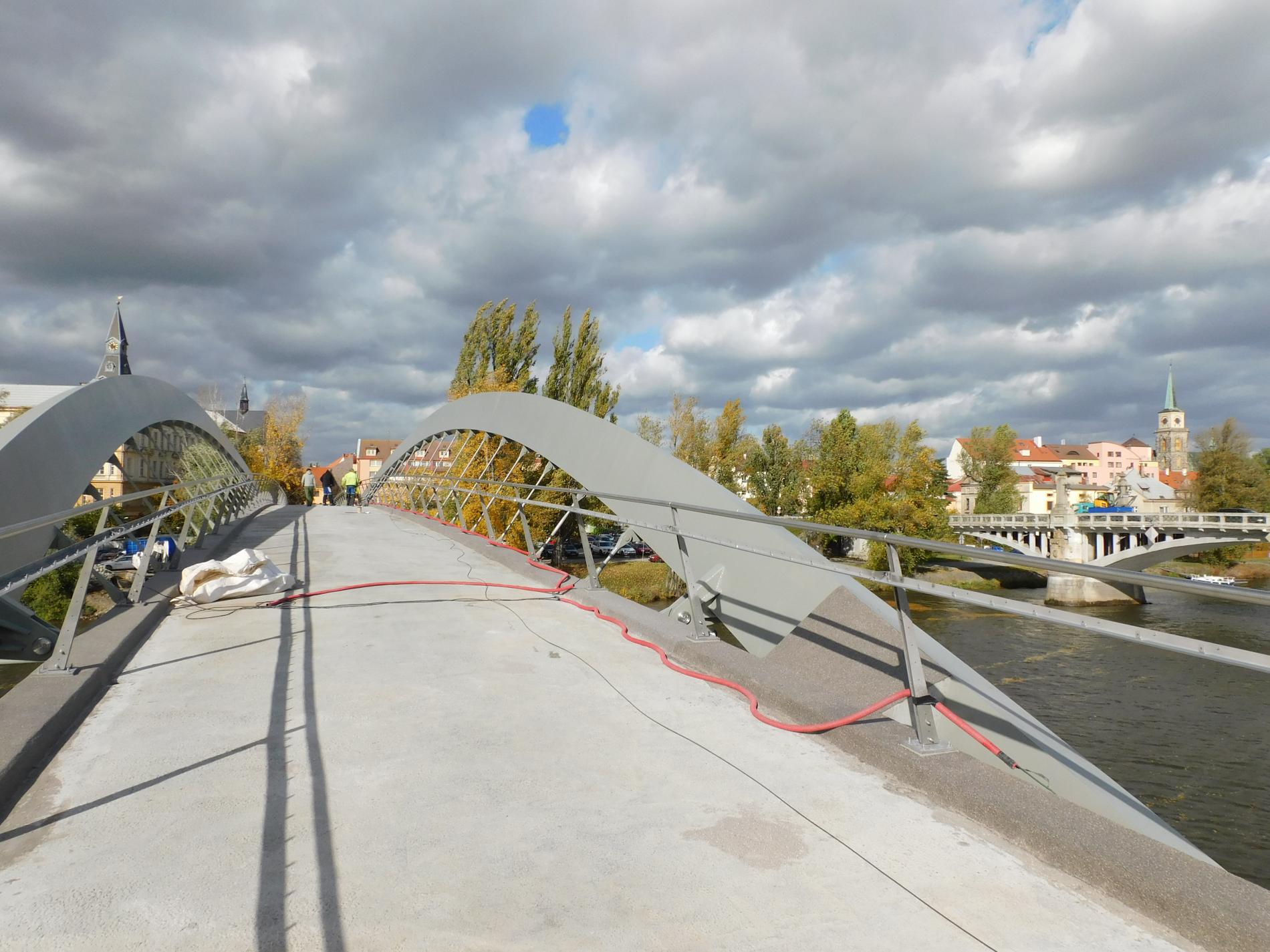

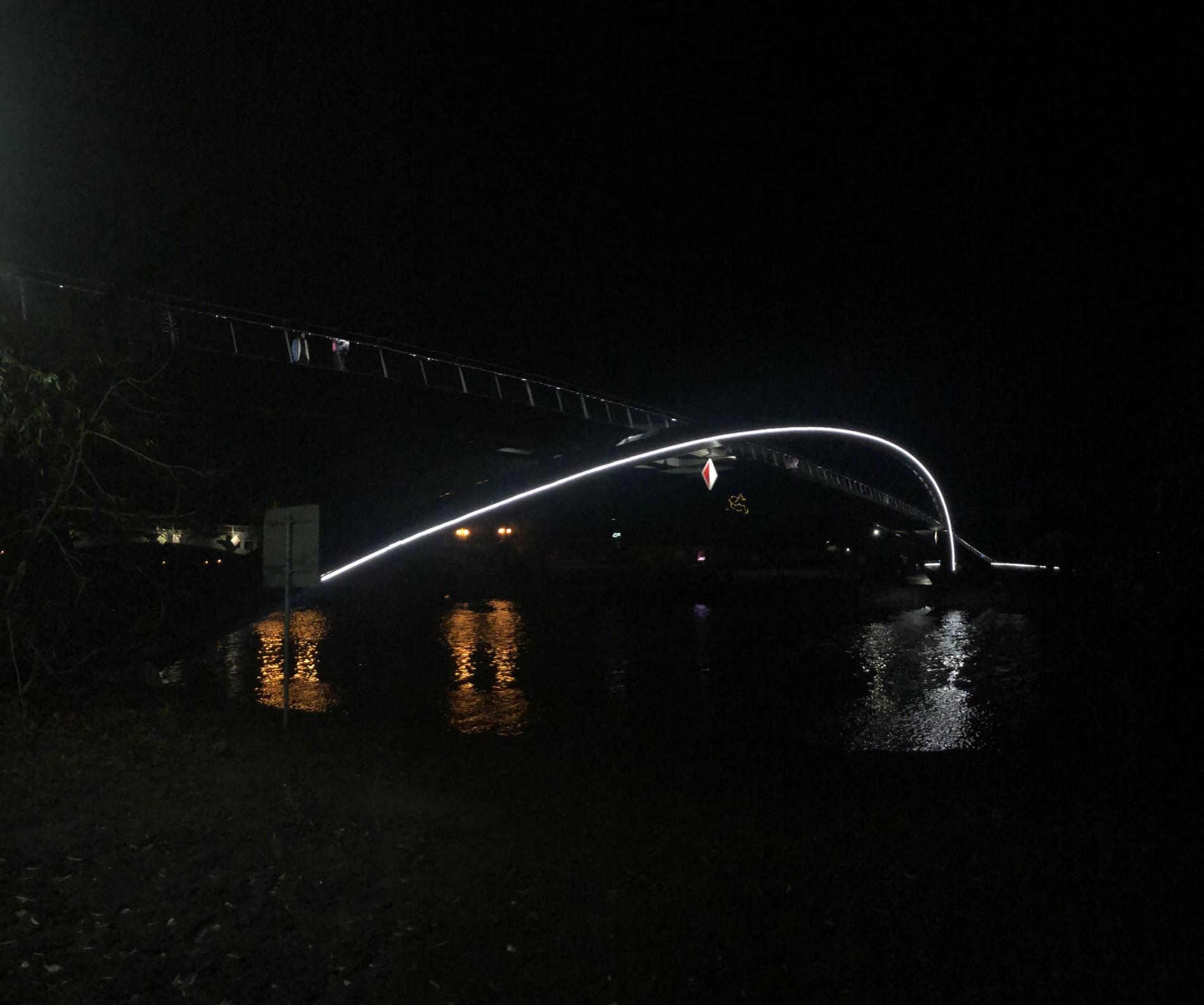

26.11.2021 – otevření lávky pro veřejnost
Bc. Zuzana Nekovářová
tel: 325 501 305, zuzana.nekovarova@meu-nbk.cz
Odbor rozvoje a investic
Městský úřad Nymburk
Zhotovitel:
HOCHTIEF CZ a.s.
Předpokládaná hodnota dle PD: 105 180 736 Kč bez DPH
Předpokládaná cena díla: 104 949 961 Kč bez DPH
Dotace - příspěvek SFDI ve výši 100% uznatelných nákladů
Termín dokončení: 7. listopad 2021
Dokumenty
- Smlouva o poskytnutí dotace:: https://smlouvy.gov.cz/smlouva/14019880
- Vizualizace nové Lávky přes Labe [PDF / 0.6 MB]
- Smlouva o dílo:: https://smlouvy.gov.cz/smlouva/13383804
- Odkaz na dokumenty - Ezak:: https://zakazky.mesto-nymburk.cz/contract_display_328.html
